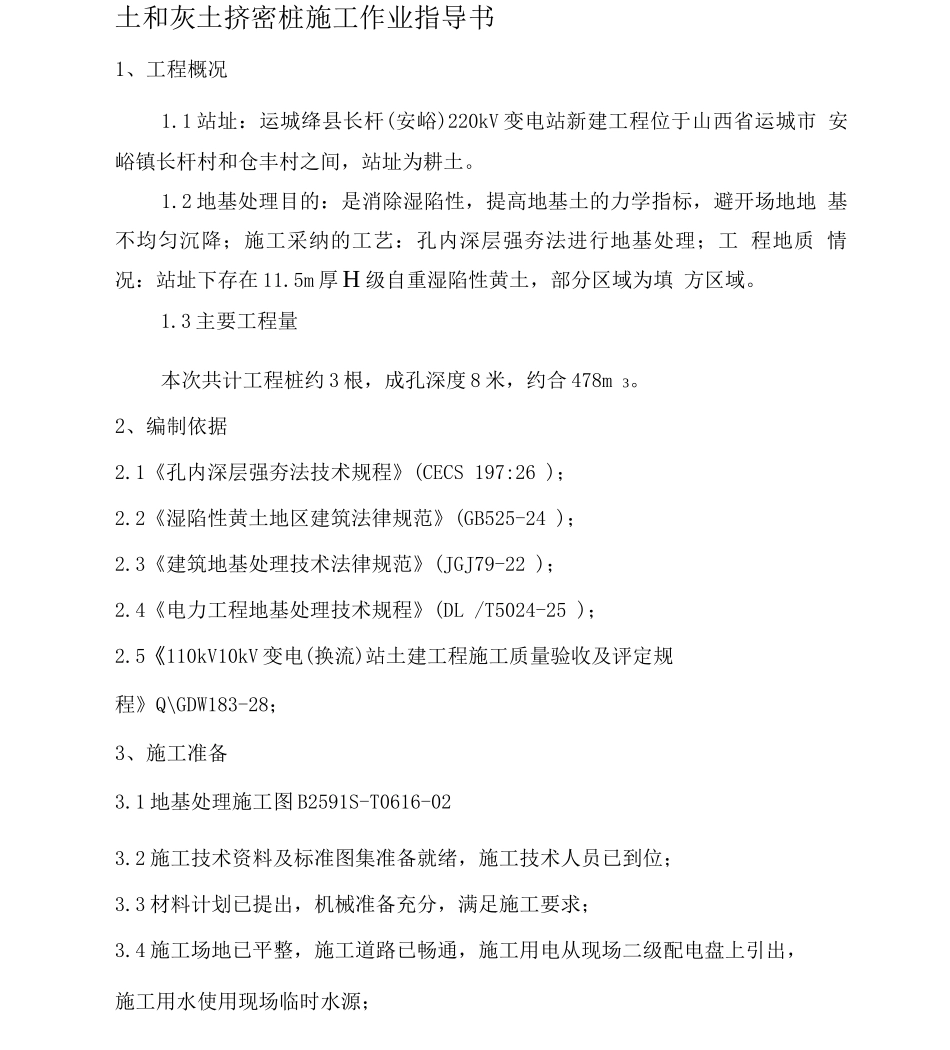

土和灰土挤密桩施工作业指导书1、工程概况1
1 站址:运城绛县长杆(安峪)220kV 变电站新建工程位于山西省运城市 安峪镇长杆村和仓丰村之间,站址为耕土
2 地基处理目的:是消除湿陷性,提高地基土的力学指标,避开场地地 基不均匀沉降;施工采纳的工艺:孔内深层强夯法进行地基处理;工 程地质 情况:站址下存在 11
5m 厚 H 级自重湿陷性黄土,部分区域为填 方区域
3 主要工程量本次共计工程桩约 3 根,成孔深度 8 米,约合 478m 3
2、编制依据2
1《孔内深层强夯法技术规程》(CECS 197:26 );2
2《湿陷性黄土地区建筑法律规范》(GB525-24 );2
3《建筑地基处理技术法律规范》(JGJ79-22 );2
4《电力工程地基处理技术规程》(DL /T5024-25 );2
5《110kV10kV 变电(换流)站土建工程施工质量验收及评定规程》Q\GDW183-28;3、施工准备3
1 地基处理施工图 B2591S-T0616-023
2 施工技术资料及标准图集准备就绪,施工技术人员已到位;3
3 材料计划已提出,机械准备充分,满足施工要求;3
4 施工场地已平整,施工道路已畅通,施工用电从现场二级配电盘上引出,施工用水使用现场临时水源;3

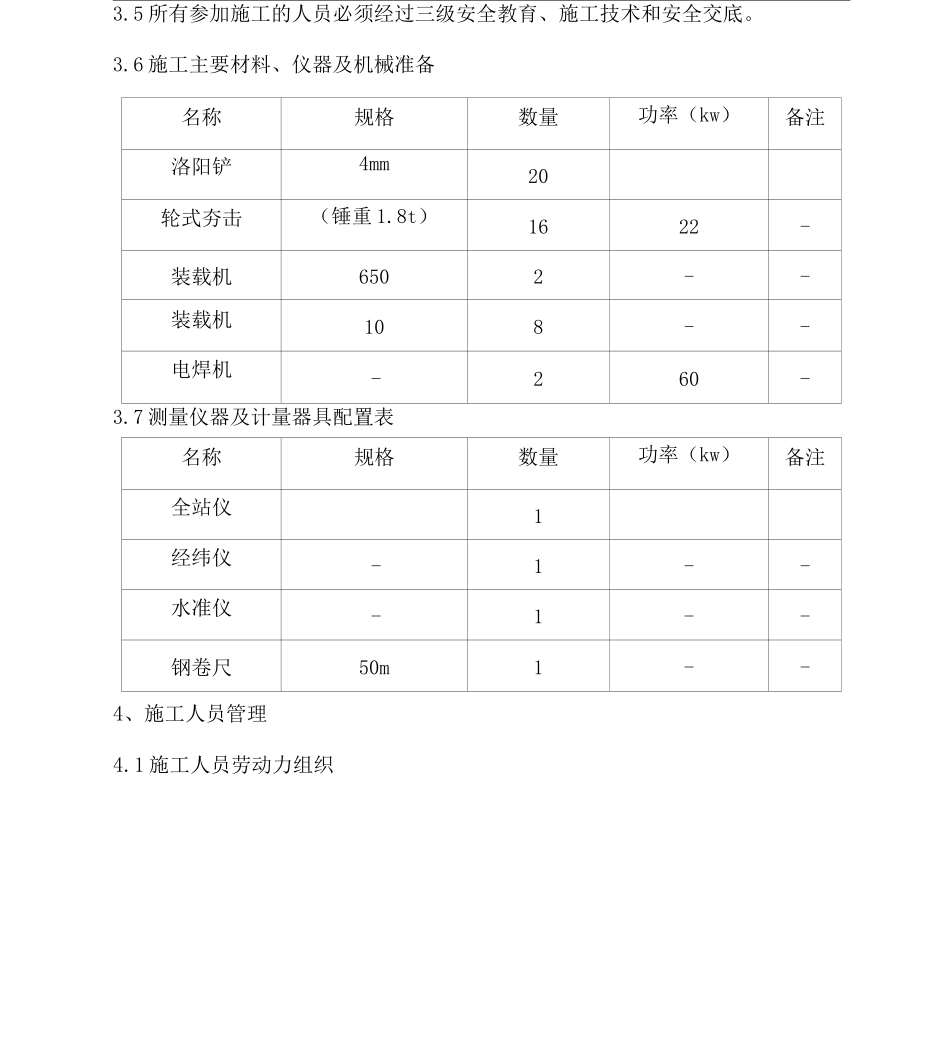

5 所有参加施工的人员必须经过三级安全教育、施工技术和安全交底
6 施工主要材料、仪器及机械准备名称规格数量功率(kw)备注洛阳铲4mm20轮式夯击(锤重 1
8t)1622-装载机6502--装载机108--电焊机-260-3
7 测量仪器及计量器具配置表名称规格数量功率(kw)备注全站仪1经纬仪-1--水准仪-1--钢卷尺50m1--4、施工人员管理4

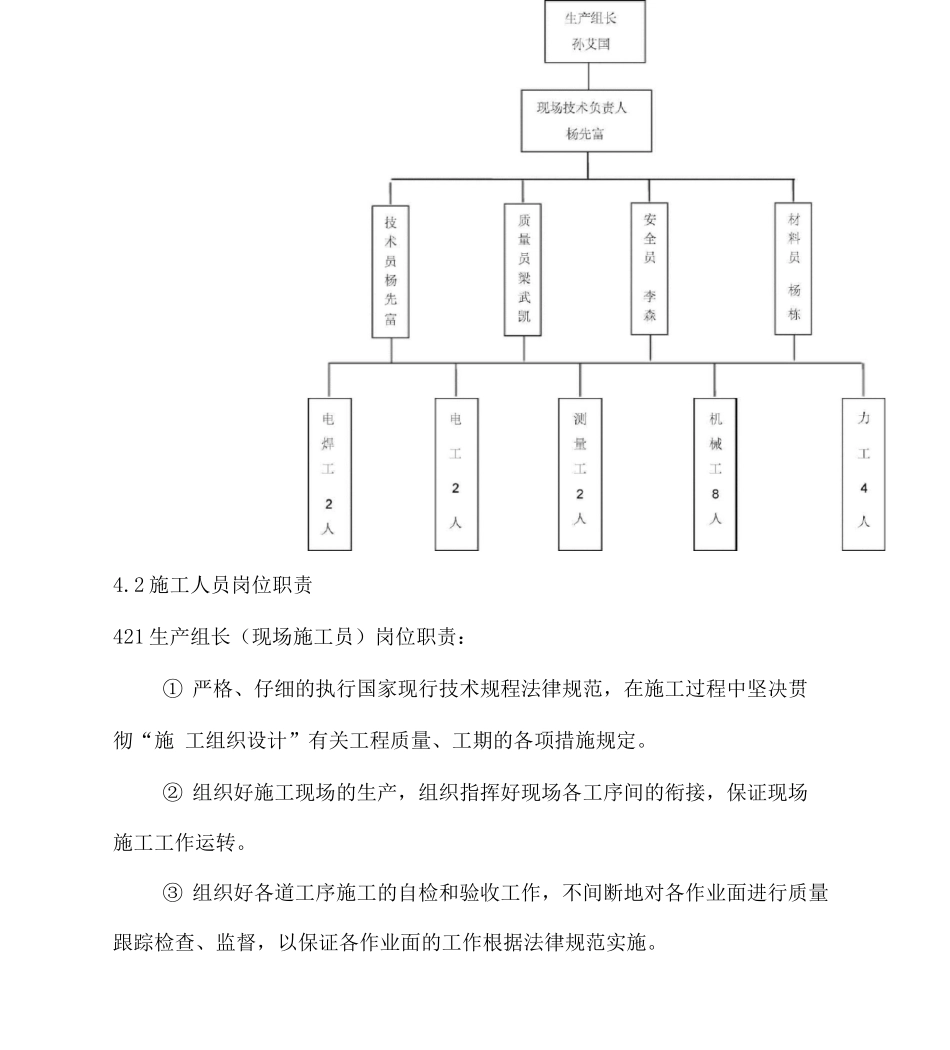

1 施工人员劳动力组织4
2 施工人员岗位职责421 生产组长(现场施工员)岗位职责:① 严格、仔细的执行国家现行技术规程法律规范,在施工过程中
