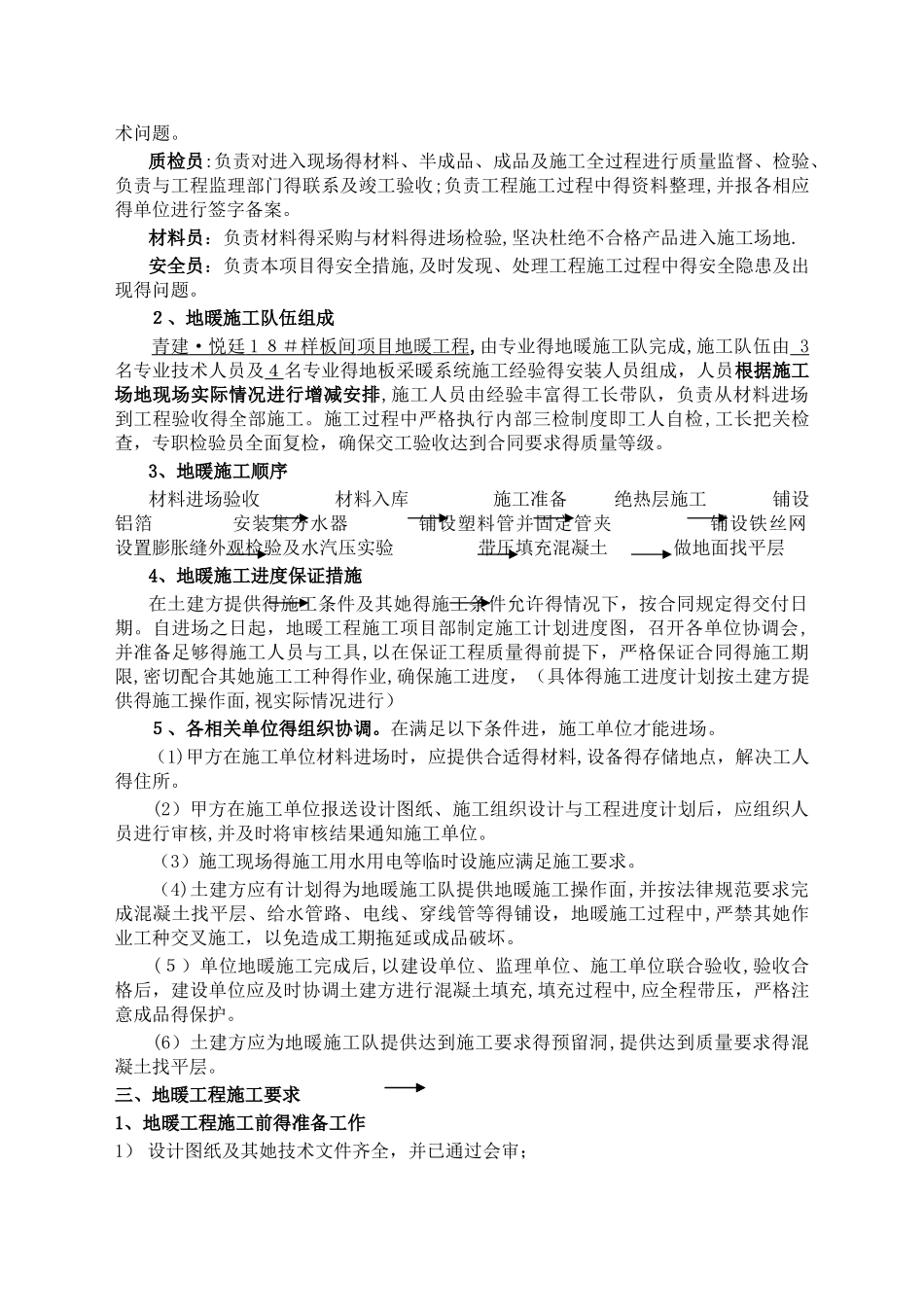

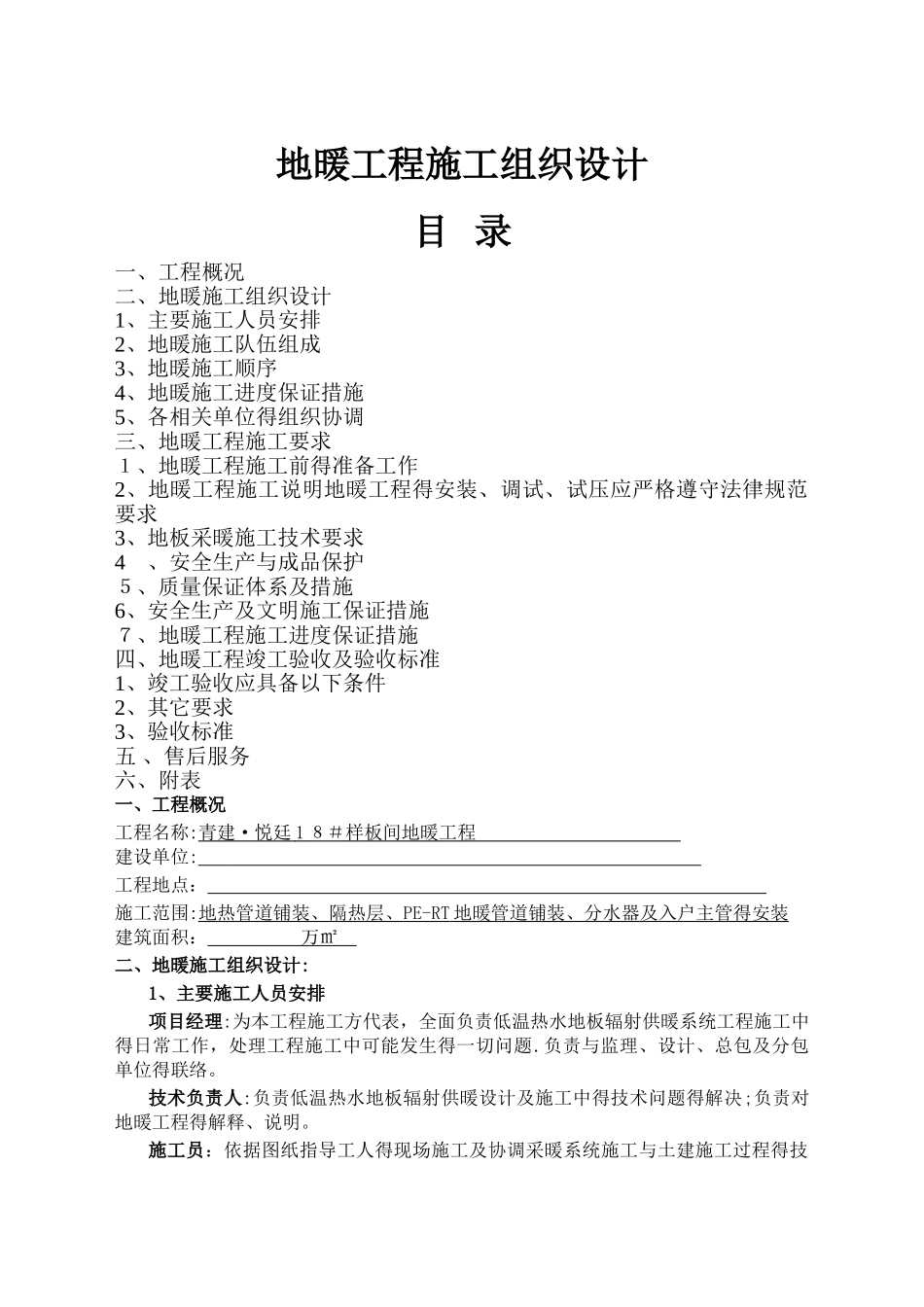

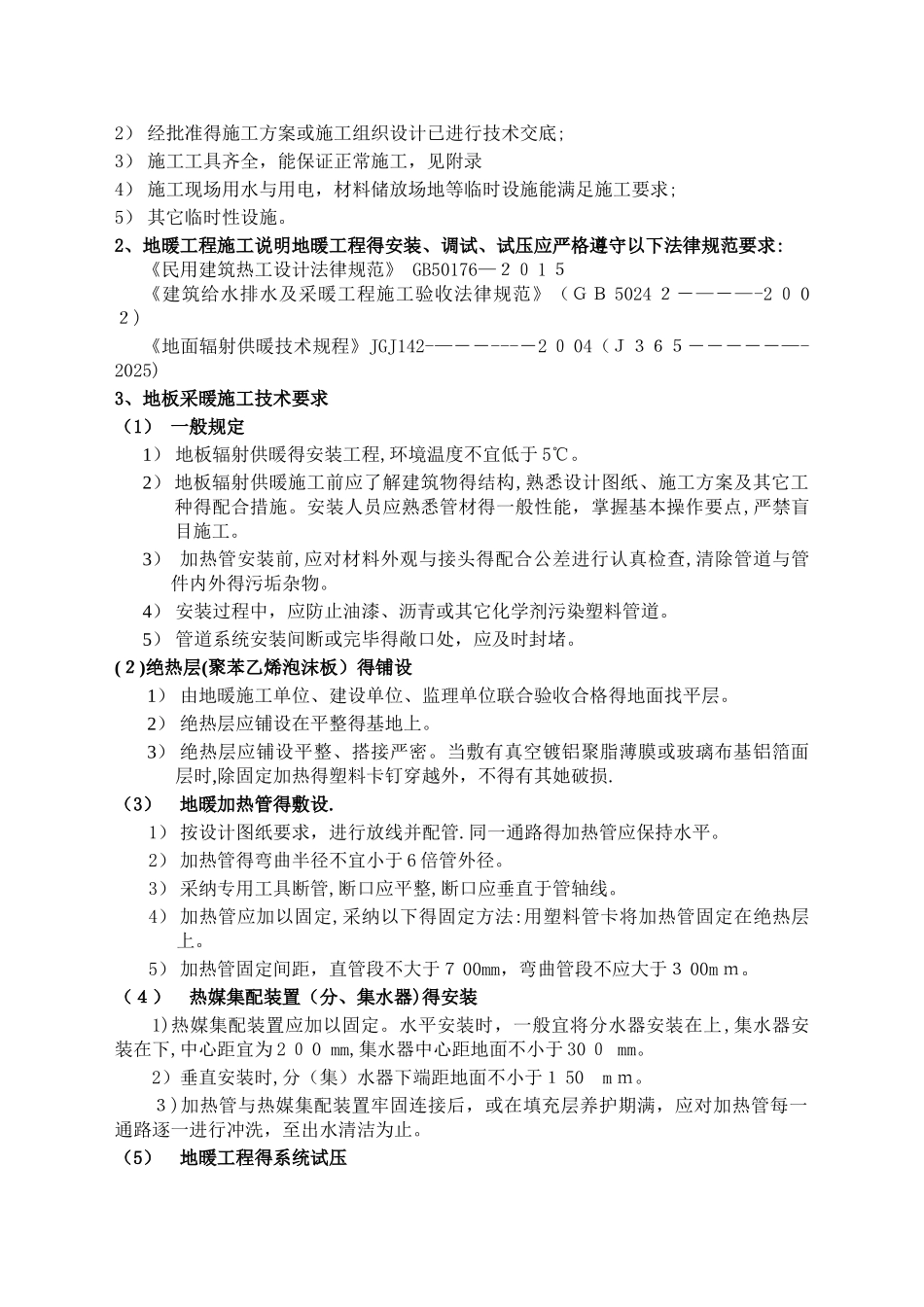

地暖工程施工组织设计 目 录一、工程概况二、地暖施工组织设计1、主要施工人员安排2、地暖施工队伍组成3、地暖施工顺序 4、地暖施工进度保证措施5、各相关单位得组织协调三、地暖工程施工要求1、地暖工程施工前得准备工作2、地暖工程施工说明地暖工程得安装、调试、试压应严格遵守法律规范要求3、地板采暖施工技术要求4 、安全生产与成品保护5、质量保证体系及措施6、安全生产及文明施工保证措施7、地暖工程施工进度保证措施四、地暖工程竣工验收及验收标准1、竣工验收应具备以下条件2、其它要求3、验收标准五 、售后服务六、附表一、工程概况工程名称:青建 · 悦廷 1 8#样板间地暖工程 建设单位: 工程地点: 施工范围:地热管道铺装、隔热层、 PE-RT 地暖管道铺装、分水器及入户主管得安装 建筑面积: 万㎡ 二、地暖施工组织设计:1、主要施工人员安排项目经理:为本工程施工方代表,全面负责低温热水地板辐射供暖系统工程施工中得日常工作,处理工程施工中可能发生得一切问题.负责与监理、设计、总包及分包单位得联络。技术负责人:负责低温热水地板辐射供暖设计及施工中得技术问题得解决;负责对地暖工程得解释、说明。施工员:依据图纸指导工人得现场施工及协调采暖系统施工与土建施工过程得技术问题。质检员:负责对进入现场得材料、半成品、成品及施工全过程进行质量监督、检验、负责与工程监理部门得联系及竣工验收;负责工程施工过程中得资料整理,并报各相应得单位进行签字备案。材料员:负责材料得采购与材料得进场检验,坚决杜绝不合格产品进入施工场地.安全员:负责本项目得安全措施,及时发现、处理工程施工过程中得安全隐患及出现得问题。2、地暖施工队伍组成青建 · 悦廷 1 8#样板间 项目 地暖工程 ,由专业得地暖施工队完成,施工队伍由 3 名专业技术人员及4名专业得地板采暖系统施工经验得安装人员组成,人员根据施工场地现场实际情况进行增减安排,施工人员由经验丰富得工长带队,负责从材料进场到工程验收得全部施工。施工过程中严格执行内部三检制度即工人自检,工长把关检查,专职检验员全面复检,确保交工验收达到合同要求得质量等级。3、地暖施工顺序 材料进场验收 材料入库 施工准备 绝热层施工 铺设铝箔 安装集分水器 铺设塑料管并固定管夹 铺设铁丝网 设置膨胀缝外观检验及水汽压实验 带压填充混凝土 做地面找平层4、地暖施工进度保证措施在土建方提供得施工条件及其她得施工条件允许得...
