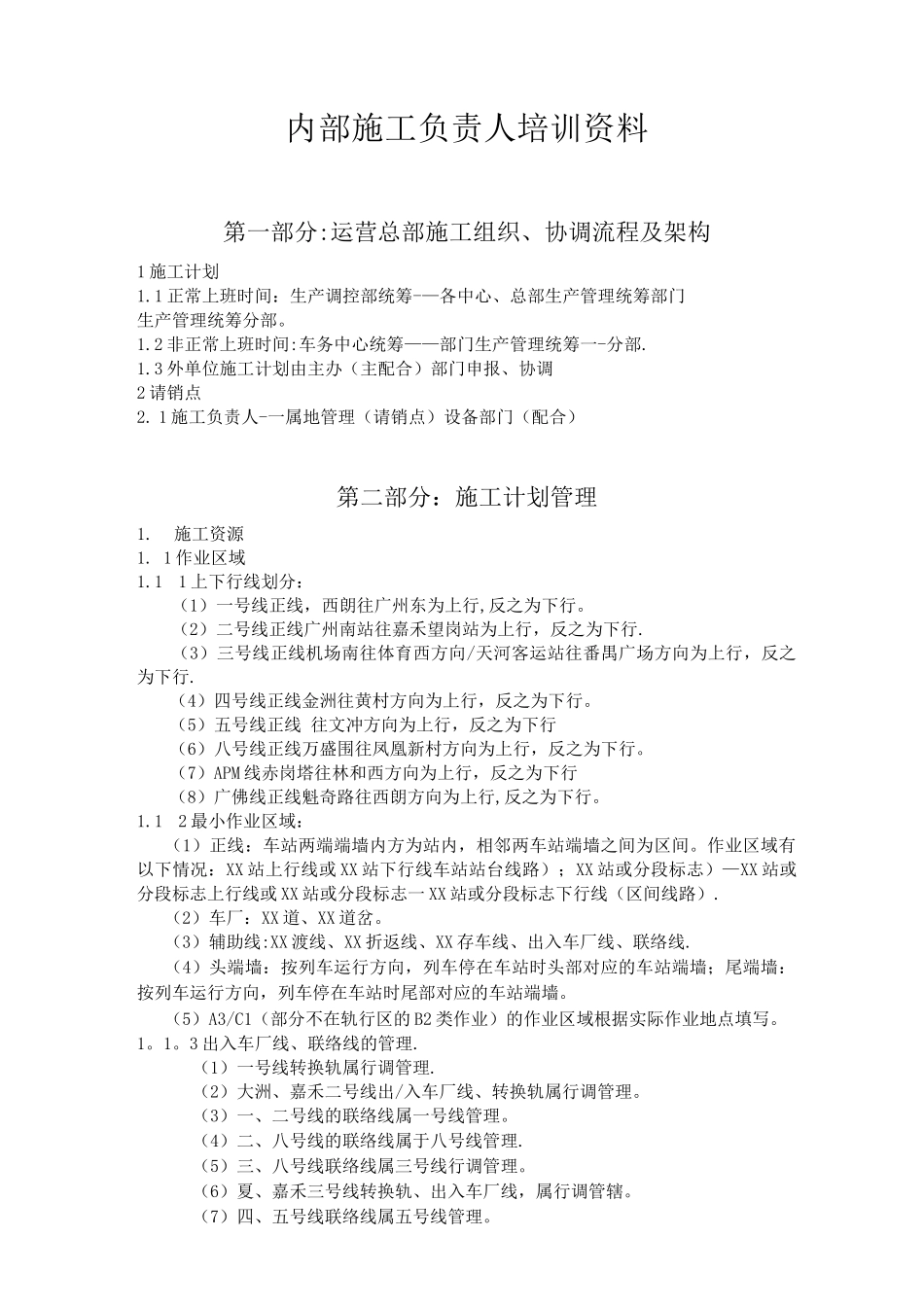

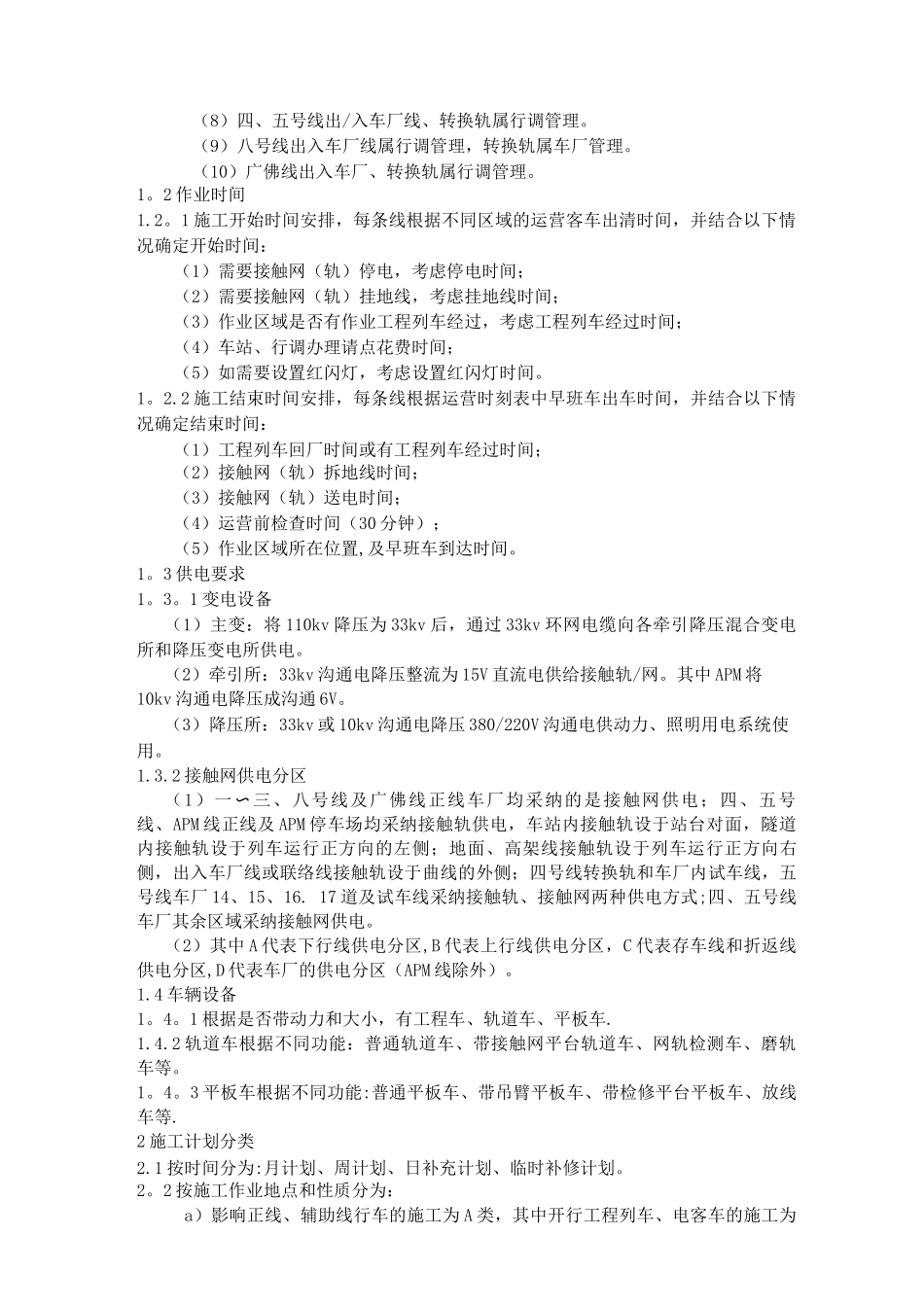

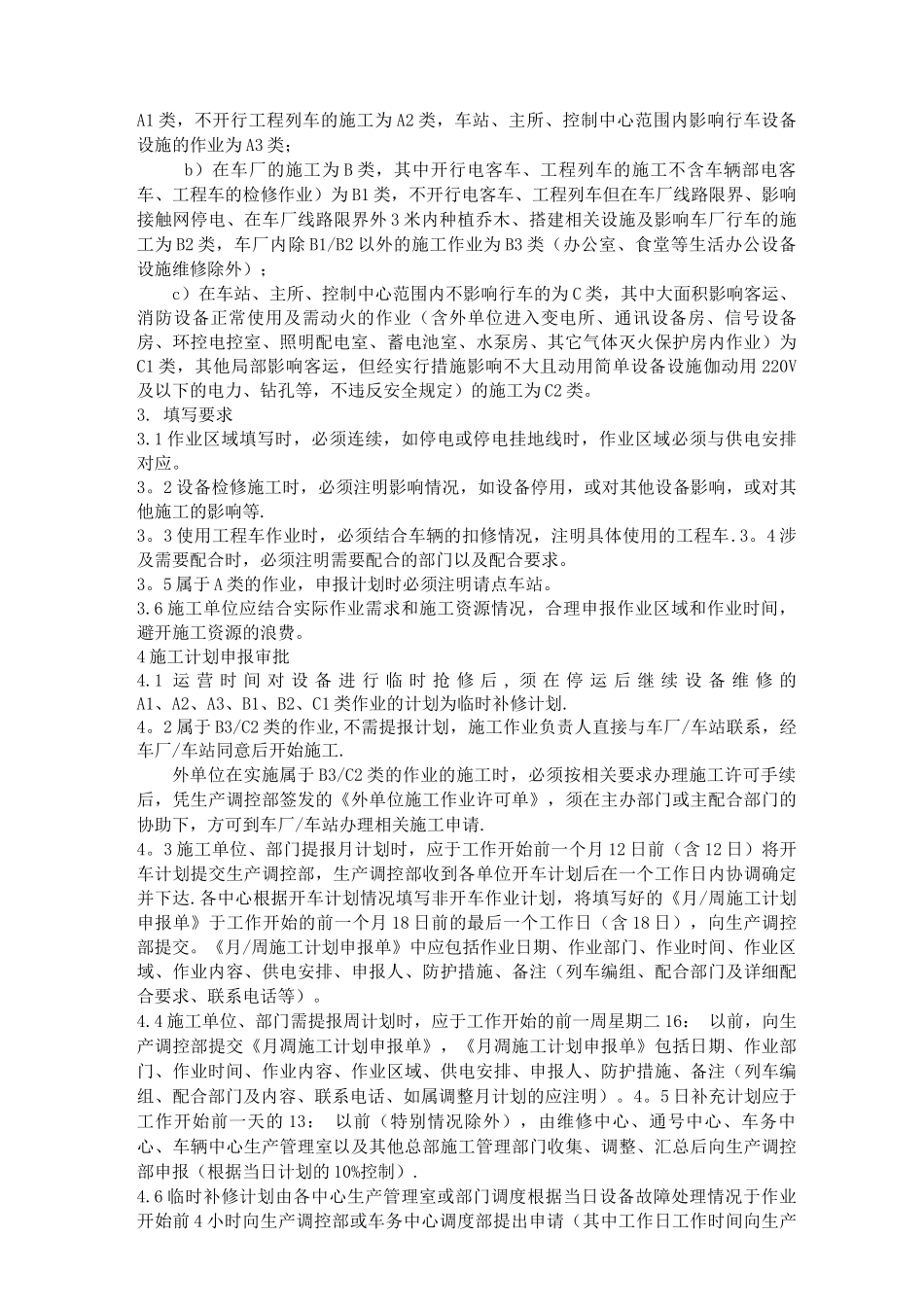

内部施工负责人培训资料第一部分:运营总部施工组织、协调流程及架构1 施工计划1.1 正常上班时间:生产调控部统筹-—各中心、总部生产管理统筹部门生产管理统筹分部。1.2 非正常上班时间:车务中心统筹——部门生产管理统筹一-分部.1.3 外单位施工计划由主办(主配合)部门申报、协调2 请销点2. 1 施工负责人-一属地管理(请销点)设备部门(配合)第二部分:施工计划管理1.施工资源1. 1 作业区域1.11 上下行线划分:(1)一号线正线,西朗往广州东为上行,反之为下行。(2)二号线正线广州南站往嘉禾望岗站为上行,反之为下行.(3)三号线正线机场南往体育西方向/天河客运站往番禺广场方向为上行,反之为下行.(4)四号线正线金洲往黄村方向为上行,反之为下行。(5)五号线正线 往文冲方向为上行,反之为下行(6)八号线正线万盛围往凤凰新村方向为上行,反之为下行。(7)APM 线赤岗塔往林和西方向为上行,反之为下行(8)广佛线正线魁奇路往西朗方向为上行,反之为下行。1.12 最小作业区域:(1)正线:车站两端端墙内方为站内,相邻两车站端墙之间为区间。作业区域有以下情况:XX 站上行线或 XX 站下行线车站站台线路);XX 站或分段标志)—XX 站或分段标志上行线或 XX 站或分段标志一 XX 站或分段标志下行线(区间线路).(2)车厂:XX 道、XX 道岔。(3)辅助线:XX 渡线、XX 折返线、XX 存车线、出入车厂线、联络线.(4)头端墙:按列车运行方向,列车停在车站时头部对应的车站端墙;尾端墙:按列车运行方向,列车停在车站时尾部对应的车站端墙。(5)A3/C1(部分不在轨行区的 B2 类作业)的作业区域根据实际作业地点填写。1。1。3 出入车厂线、联络线的管理.(1)一号线转换轨属行调管理.(2)大洲、嘉禾二号线出/入车厂线、转换轨属行调管理。(3)一、二号线的联络线属一号线管理。(4)二、八号线的联络线属于八号线管理.(5)三、八号线联络线属三号线行调管理。(6)夏、嘉禾三号线转换轨、出入车厂线,属行调管辖。(7)四、五号线联络线属五号线管理。(8)四、五号线出/入车厂线、转换轨属行调管理。(9)八号线出入车厂线属行调管理,转换轨属车厂管理。(10)广佛线出入车厂、转换轨属行调管理。1。2 作业时间1.2。1 施工开始时间安排,每条线根据不同区域的运营客车出清时间,并结合以下情况确定开始时间:(1)需要接触网(轨)停电,考虑停电时间;(2)需要接触网(轨)挂地线,考虑挂地线时间...
