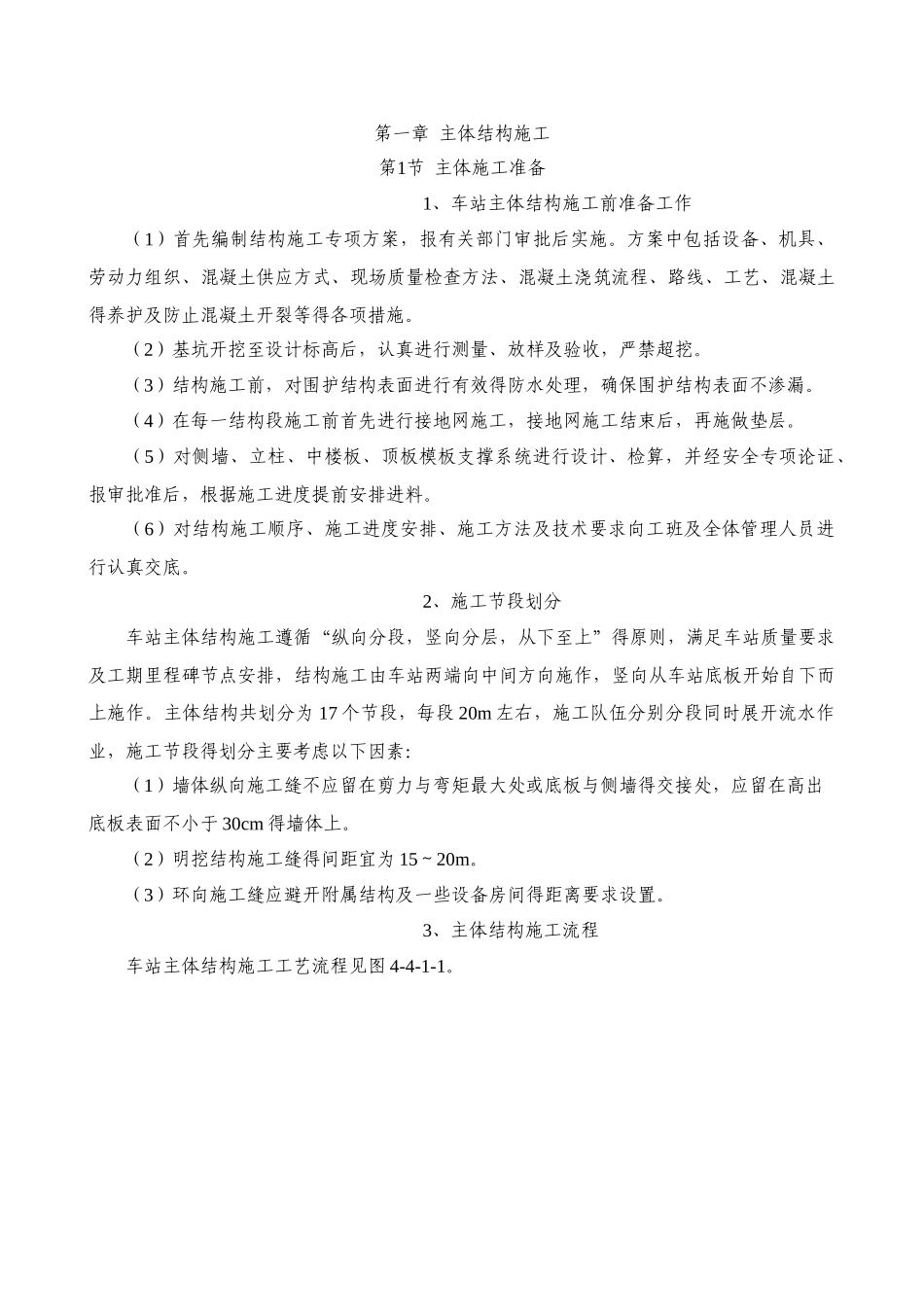

第一章 主体结构施工第1节 主体施工准备1、车站主体结构施工前准备工作(1)首先编制结构施工专项方案,报有关部门审批后实施
方案中包括设备、机具、劳动力组织、混凝土供应方式、现场质量检查方法、混凝土浇筑流程、路线、工艺、混凝土得养护及防止混凝土开裂等得各项措施
(2)基坑开挖至设计标高后,认真进行测量、放样及验收,严禁超挖
(3)结构施工前,对围护结构表面进行有效得防水处理,确保围护结构表面不渗漏
(4)在每一结构段施工前首先进行接地网施工,接地网施工结束后,再施做垫层
(5)对侧墙、立柱、中楼板、顶板模板支撑系统进行设计、检算,并经安全专项论证、报审批准后,根据施工进度提前安排进料
(6)对结构施工顺序、施工进度安排、施工方法及技术要求向工班及全体管理人员进行认真交底
2、施工节段划分车站主体结构施工遵循“纵向分段,竖向分层,从下至上”得原则,满足车站质量要求及工期里程碑节点安排,结构施工由车站两端向中间方向施作,竖向从车站底板开始自下而上施作
主体结构共划分为 17 个节段,每段 20m 左右,施工队伍分别分段同时展开流水作业,施工节段得划分主要考虑以下因素:(1)墙体纵向施工缝不应留在剪力与弯矩最大处或底板与侧墙得交接处,应留在高出底板表面不小于 30cm 得墙体上
(2)明挖结构施工缝得间距宜为 15~20m
(3)环向施工缝应避开附属结构及一些设备房间得距离要求设置

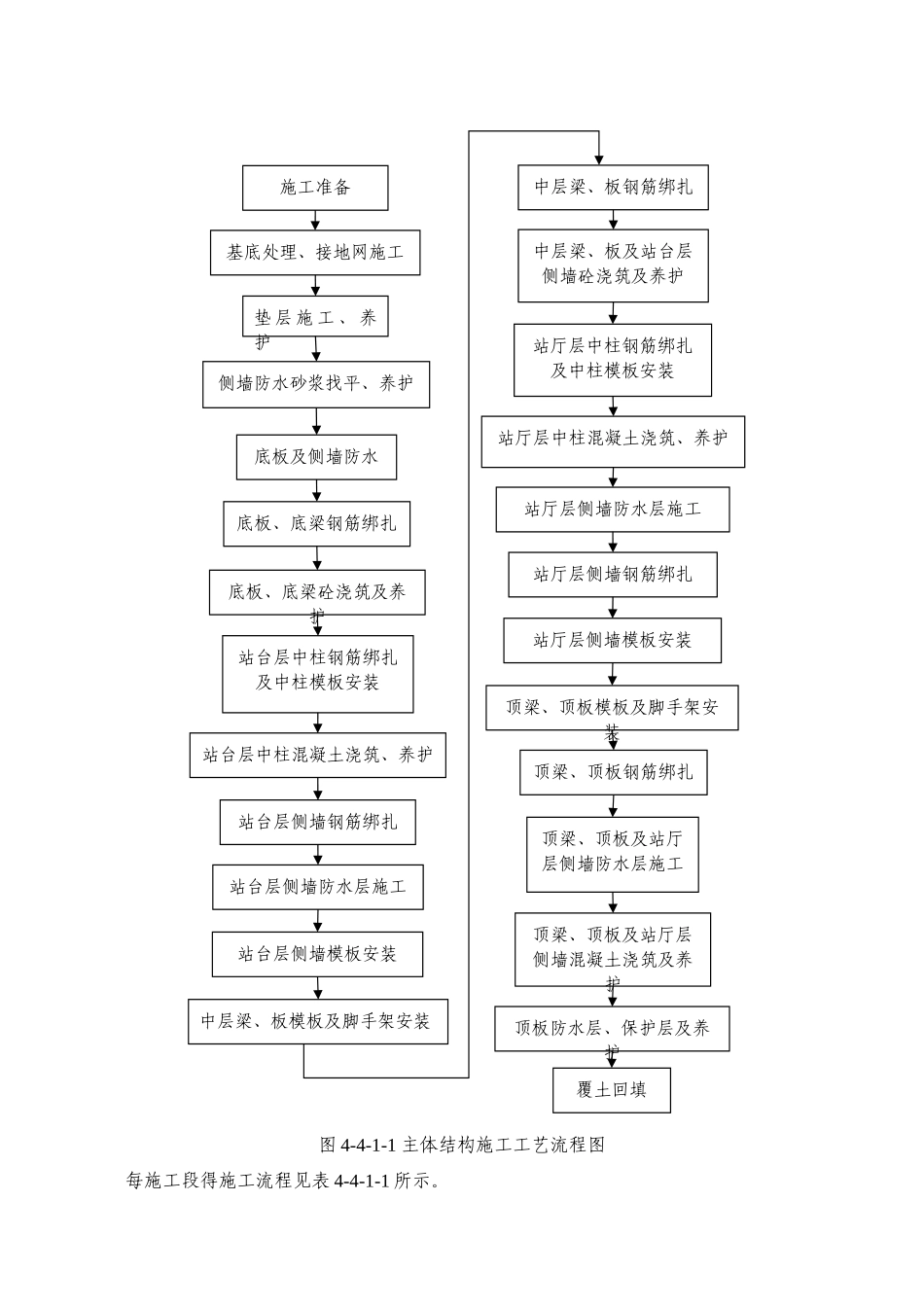

3、主体结构施工流程车站主体结构施工工艺流程见图 4-4-1-1
图 4-4-1-1 主体结构施工工艺流程图每施工段得施工流程见表 4-4-1-1 所示
