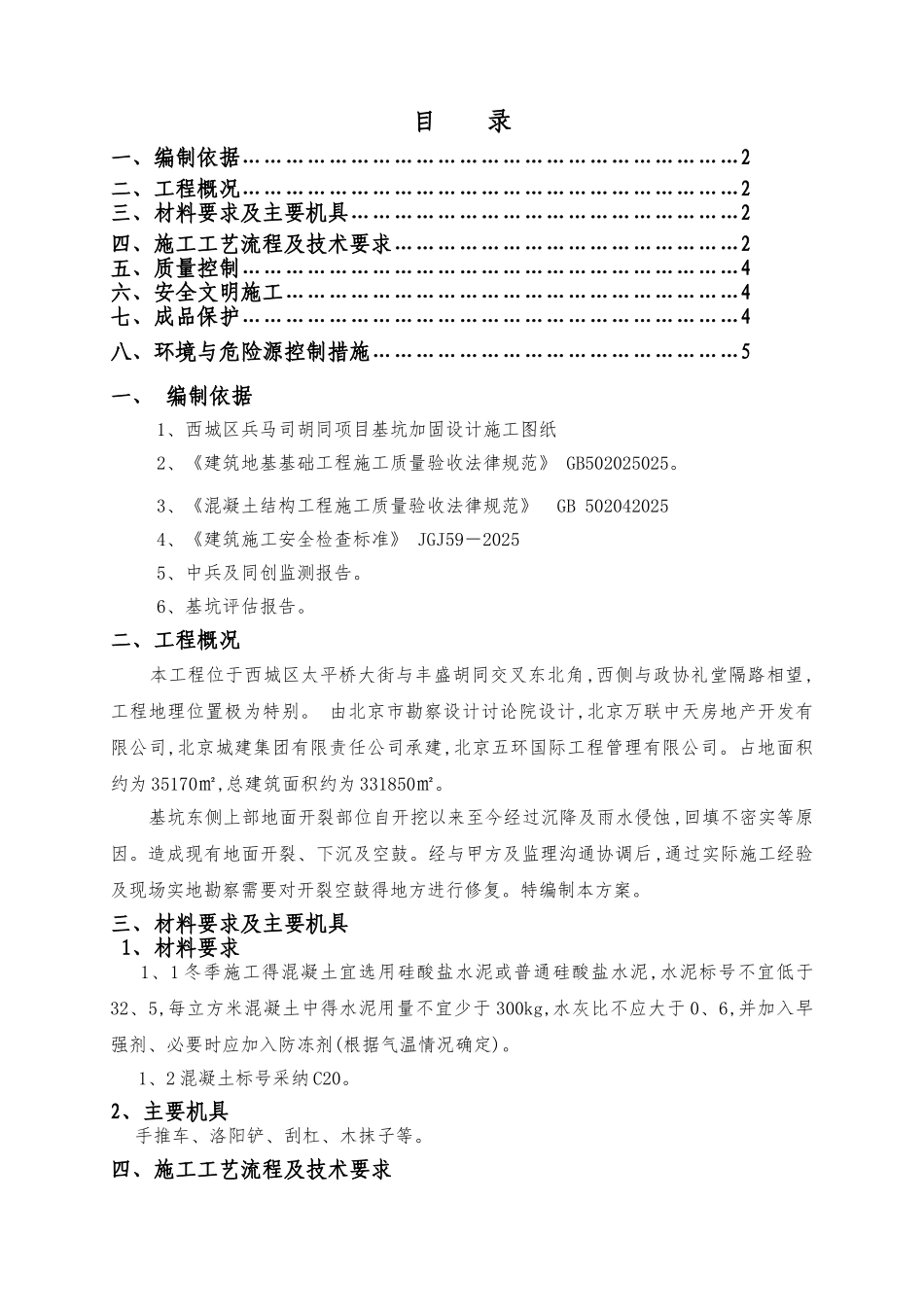

西城区兵马司胡同项目基坑加固及施工工程地面修复处理方案编 制 人: 审 核 人: 审 批 人: 编制单位: 北京城建集团有限责任公司 北京市兵马司胡同项目经理部 目 录一、编制依据……………………………………………………………2二、工程概况……………………………………………………………2三、材料要求及主要机具………………………………………………2四、施工工艺流程及技术要求…………………………………………2五、质量控制……………………………………………………………4六、安全文明施工………………………………………………………4七、成品保护……………………………………………………………4八、环境与危险源控制措施……………………………………………5一、 编制依据 1、西城区兵马司胡同项目基坑加固设计施工图纸 2、《建筑地基基础工程施工质量验收法律规范》 GB502025025。 3、《混凝土结构工程施工质量验收法律规范》 GB 502042025 4、《建筑施工安全检查标准》 JGJ59-2025 5、中兵及同创监测报告。 6、基坑评估报告。二、工程概况 本工程位于西城区太平桥大街与丰盛胡同交叉东北角,西侧与政协礼堂隔路相望,工程地理位置极为特别。 由北京市勘察设计讨论院设计,北京万联中天房地产开发有限公司,北京城建集团有限责任公司承建,北京五环国际工程管理有限公司。占地面积约为 35170㎡,总建筑面积约为 331850㎡。 基坑东侧上部地面开裂部位自开挖以来至今经过沉降及雨水侵蚀,回填不密实等原因。造成现有地面开裂、下沉及空鼓。经与甲方及监理沟通协调后 ,通过实际施工经验及现场实地勘察需要对开裂空鼓得地方进行修复。特编制本方案。三、材料要求及主要机具 1、材料要求 1、1 冬季施工得混凝土宜选用硅酸盐水泥或普通硅酸盐水泥,水泥标号不宜低于32、5,每立方米混凝土中得水泥用量不宜少于 300kg,水灰比不应大于 0、6,并加入早强剂、必要时应加入防冻剂(根据气温情况确定)。 1、2 混凝土标号采纳 C20。2、主要机具 手推车、洛阳铲、刮杠、木抹子等。四、施工工艺流程及技术要求1 、施工准备:1、1 需要修复得地面进行杂物清理。1、2 所需材料准备到位。2 、 工艺流程:杂物清理→凿除开裂地面→进行回填→混凝土浇筑→找平验收 2、1、杂物清理需要对本区域需要修复得地面进行杂草、树叶等垃圾清理。保证基层无积水、浮尘等。2、2 凿除开裂地面垃圾清理完后用锤子将有裂缝得部位进行...
