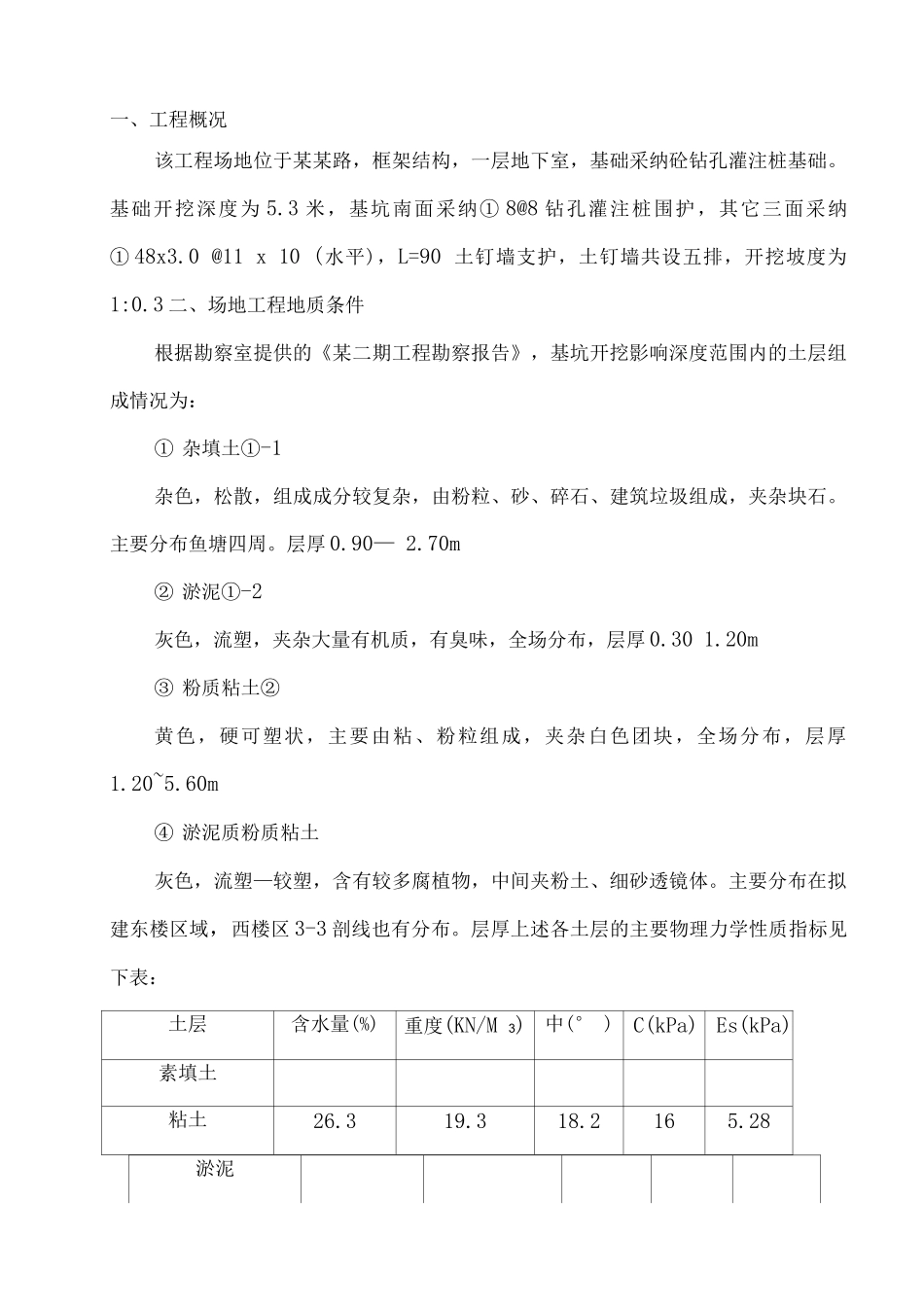

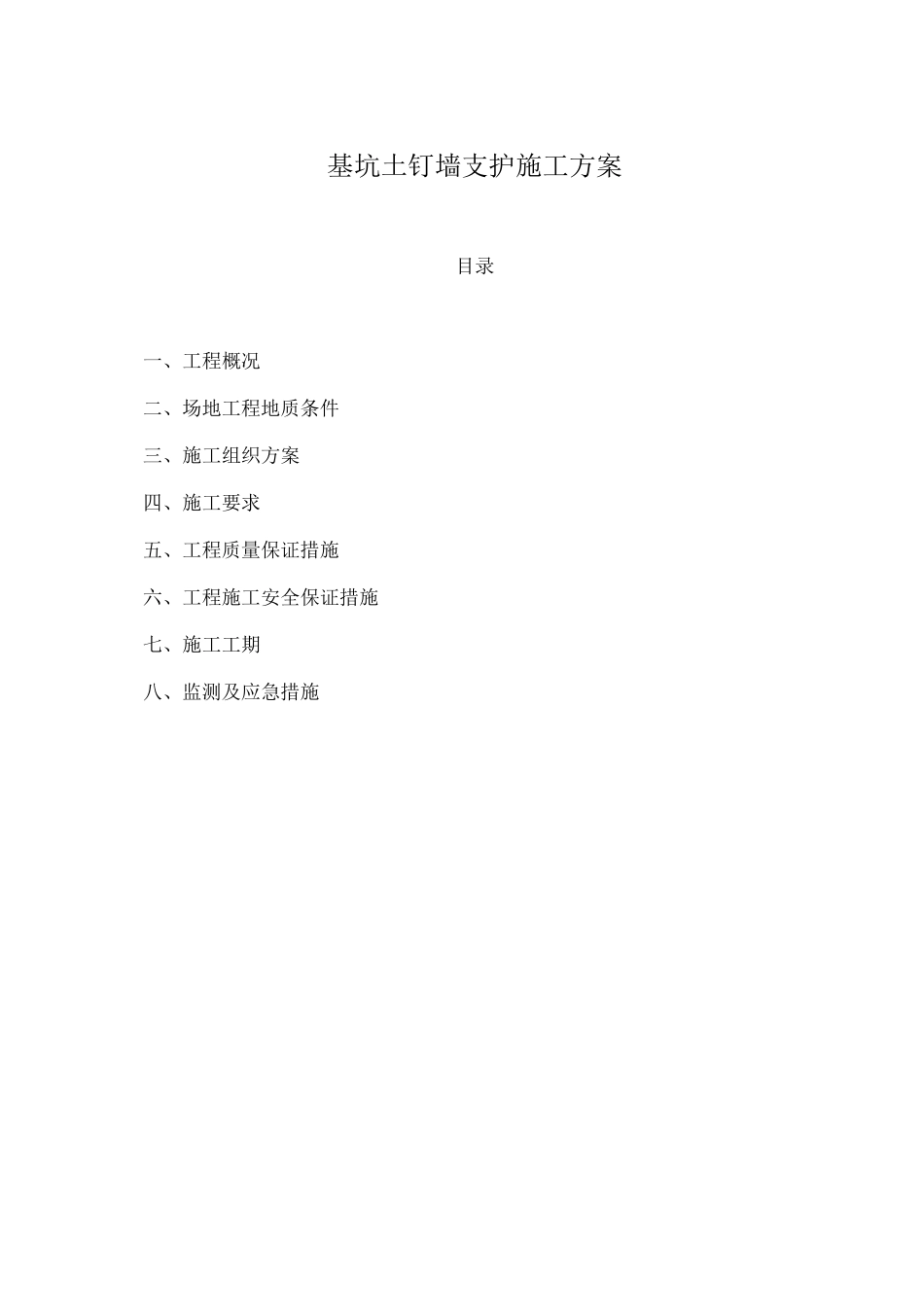

基坑土钉墙支护施工方案目录一、工程概况二、场地工程地质条件三、施工组织方案四、施工要求五、工程质量保证措施六、工程施工安全保证措施七、施工工期八、监测及应急措施一、工程概况该工程场地位于某某路,框架结构,一层地下室,基础采纳砼钻孔灌注桩基础
基础开挖深度为 5
3 米,基坑南面采纳① 8@8 钻孔灌注桩围护,其它三面采纳① 48x3
0 @11 x 10 (水平),L=90 土钉墙支护,土钉墙共设五排,开挖坡度为1:0
3 二、场地工程地质条件根据勘察室提供的《某二期工程勘察报告》,基坑开挖影响深度范围内的土层组成情况为:① 杂填土①-1杂色,松散,组成成分较复杂,由粉粒、砂、碎石、建筑垃圾组成,夹杂块石
主要分布鱼塘四周
70m② 淤泥①-2灰色,流塑,夹杂大量有机质,有臭味,全场分布,层厚 0
20m③ 粉质粘土②黄色,硬可塑状,主要由粘、粉粒组成,夹杂白色团块,全场分布,层厚 1
60m④ 淤泥质粉质粘土灰色,流塑—较塑,含有较多腐植物,中间夹粉土、细砂透镜体
主要分布在拟建东楼区域,西楼区 3-3 剖线也有分布
层厚上述各土层的主要物理力学性质指标见下表:土层含水量(%)重度(KN/M 3)中(° )C(kPa)Es(kPa)素填土粘土26
28淤泥淤泥质粉质粘土47
4三、施工组织方案(一)施工工艺流程1、按设计要求制作锚管件,长度 9 米,并焊接中 89 锥头
2、土钉墙施工挖土应分层分段进行,作业面宽度应大于锚杆长度
3、修整坡面,第一次喷射砼,厚度为 30—50mm
4、用气动设备击入锚管,并控制入土角度 10°,用挤压泵对锚管件进行注浆
5、铺设钢筋网片
6、设置锁定锚头
7、第二次喷射混凝土至设计厚度
重复 1 — — 8 至完成整个待加固边坡护壁

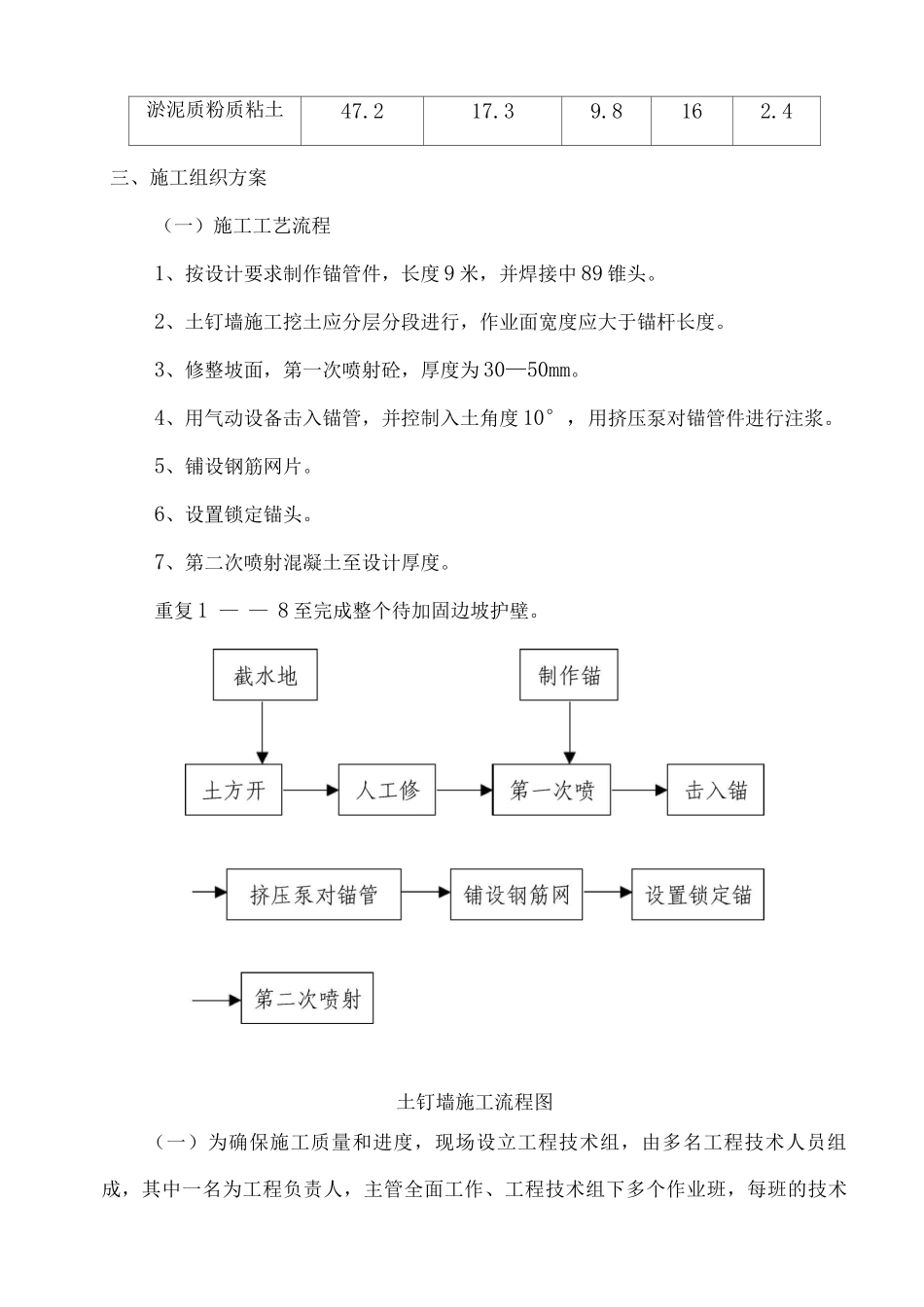

土钉墙施工流程
