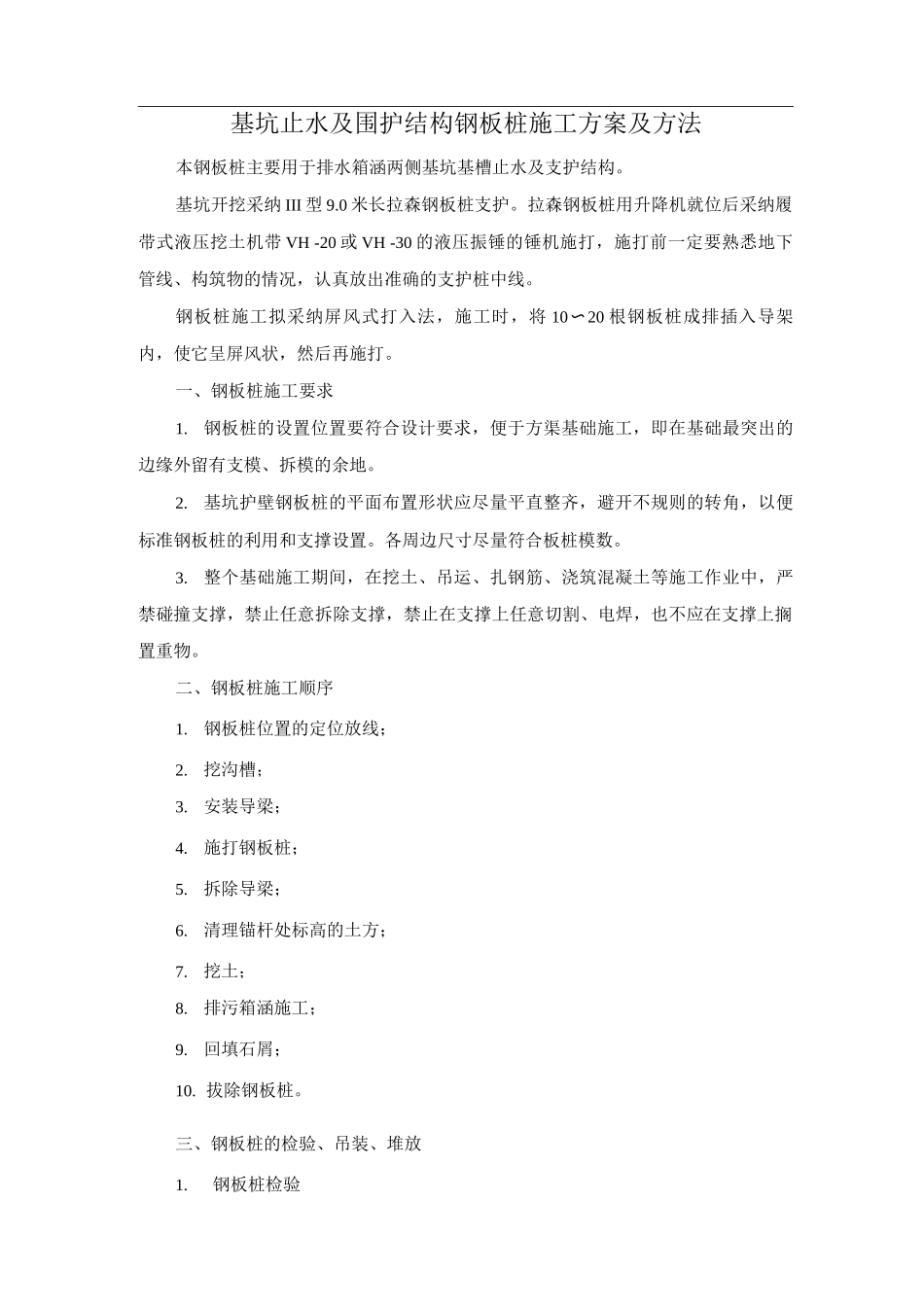

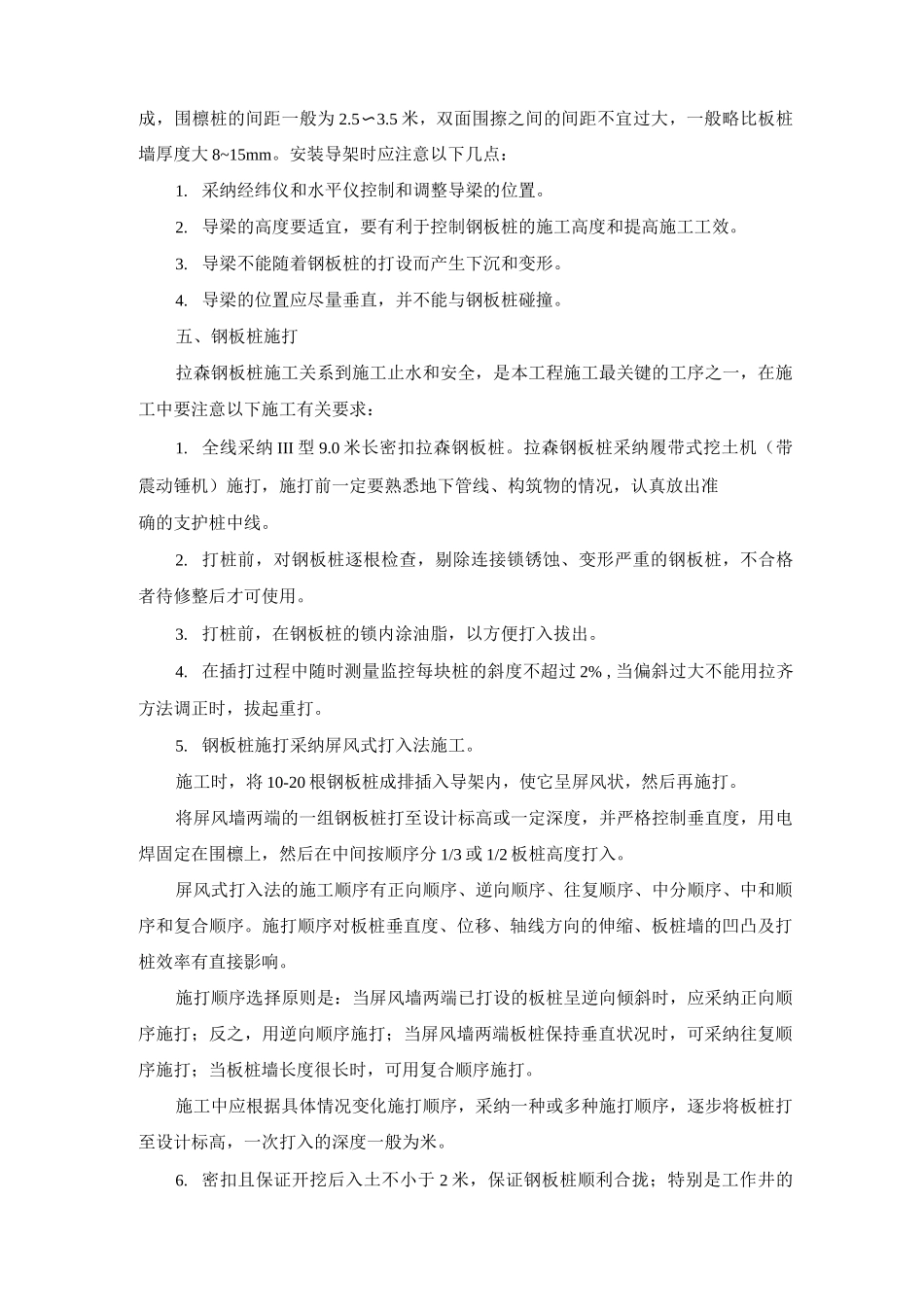

基坑止水及围护结构钢板桩施工方案及方法本钢板桩主要用于排水箱涵两侧基坑基槽止水及支护结构。基坑开挖采纳 III 型 9.0 米长拉森钢板桩支护。拉森钢板桩用升降机就位后采纳履带式液压挖土机带 VH -20 或 VH -30 的液压振锤的锤机施打,施打前一定要熟悉地下管线、构筑物的情况,认真放出准确的支护桩中线。钢板桩施工拟采纳屏风式打入法,施工时,将 10〜20 根钢板桩成排插入导架内,使它呈屏风状,然后再施打。一、钢板桩施工要求1.钢板桩的设置位置要符合设计要求,便于方渠基础施工,即在基础最突出的边缘外留有支模、拆模的余地。2.基坑护壁钢板桩的平面布置形状应尽量平直整齐,避开不规则的转角,以便标准钢板桩的利用和支撑设置。各周边尺寸尽量符合板桩模数。3.整个基础施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物。二、钢板桩施工顺序1.钢板桩位置的定位放线;2.挖沟槽;3.安装导梁;4.施打钢板桩;5.拆除导梁;6.清理锚杆处标高的土方;7.挖土;8.排污箱涵施工;9.回填石屑;10. 拔除钢板桩。三、钢板桩的检验、吊装、堆放1.钢板桩检验对钢板桩进行材质检验和外观检验,以便对不合要求的钢板桩进行矫正,以减少打桩过程中的困难。(1 )外观检验包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度和锁形状等项内容。检查中要注意:对打入钢板桩有影响的焊接件应予以割除;割孔、断面缺损的应予以补强;若钢板桩有严重锈蚀,应测量其实际断面厚度。原则上要对全部钢板桩进行外观检查。(2)材质检验对钢板桩母材的化学成分及机械性能进行全面试验。包括钢材的化学成分分析,构件的拉伸、弯曲试验,锁强度试验和延伸率试验等项内容。每一种规格的钢板桩至少进行一个拉伸、弯曲试验。每 20-50t 重的钢板桩应进行两个试件试验。2.钢板桩吊运装卸钢板桩宜采纳两点吊。吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁免受损伤。吊运方式有成捆起吊和单根起吊。成捆起吊通常采纳钢索捆扎,而单根吊运常用专用的吊具。3.钢板桩堆放钢板桩堆放的地点,要选择在不会因压重而发生较大沉陷变形的平坦而坚固的场地上,并便于运往打桩施工现场。堆放时应注意:堆放的顺序、位置、方向和平面布置等应考虑到以后的施工方便;钢板桩要按型号、规格、长度分别堆放,并在堆放处设置标牌说明;钢板桩应分层堆放,每层堆放数...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑止水及围护结构钢板桩施工方案及方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
