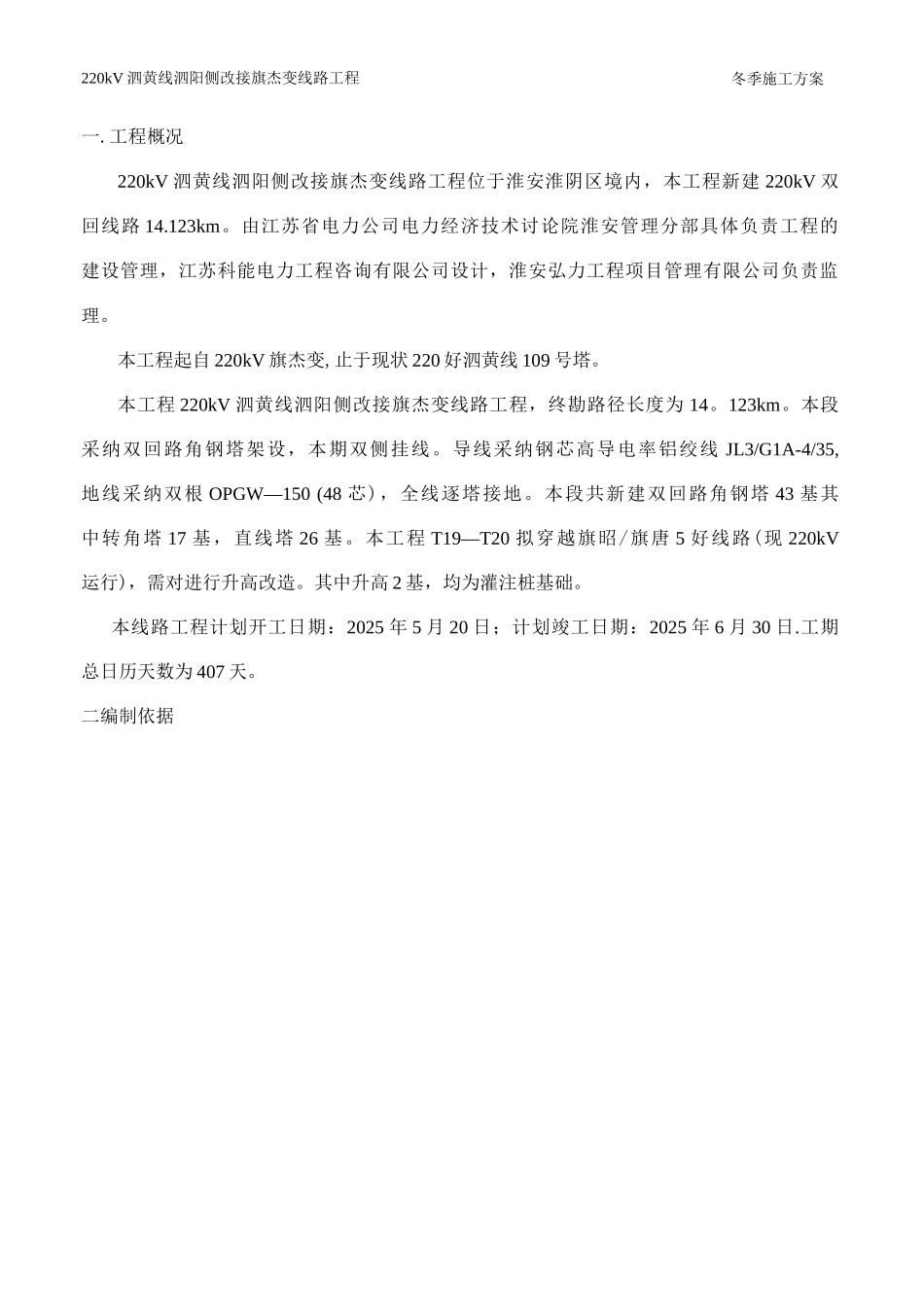

220kV 泗黄线泗阳侧改接旗杰变线路工程冬季施工方案中国能源建设集团江苏省电力建设第一工程公司220kV 泗黄线泗阳侧改接旗杰变线路工程施工项目部2025 年 11 月 20 日220kV 泗黄线泗阳侧改接旗杰变线路工程冬季施工方案批 准:日 期:审核:日 期:编 写:日期:220kV 泗黄线泗阳侧改接旗杰变线路工程冬季施工方案220kV 泗黄线泗阳侧改接旗杰变线路工程一.工程概况220kV 泗黄线泗阳侧改接旗杰变线路工程位于淮安淮阴区境内,本工程新建 220kV 双回线路 14.123km。由江苏省电力公司电力经济技术讨论院淮安管理分部具体负责工程的建设管理,江苏科能电力工程咨询有限公司设计,淮安弘力工程项目管理有限公司负责监理。本工程起自 220kV 旗杰变,止于现状 220 好泗黄线 109 号塔。本工程 220kV 泗黄线泗阳侧改接旗杰变线路工程,终勘路径长度为 14。123km。本段采纳双回路角钢塔架设,本期双侧挂线。导线采纳钢芯高导电率铝绞线 JL3/G1A-4/35,地线采纳双根 OPGW—150 (48 芯),全线逐塔接地。本段共新建双回路角钢塔 43 基其中转角塔 17 基,直线塔 26 基。本工程 T19—T20 拟穿越旗昭/旗唐 5 好线路(现 220kV运行),需对进行升高改造。其中升高 2 基,均为灌注桩基础。本线路工程计划开工日期:2025 年 5 月 20 日;计划竣工日期:2025 年 6 月 30 日.工期总日历天数为 407 天。二编制依据冬季施工方案2.1 合同及公司文件:⑴〈220 灯泗黄线泗阳侧改接旗杰变线路工程施工合同》;⑵《江苏省电力建设第一工程公司安全质量环境管理体系文件》(2)〈220 灯泗黄线泗阳侧改接旗杰变线路工程施工组织总设计》;2。2 国家颁布的法律规范、规程及标准:⑴@10〜5 好架空送电线路施工及验收法律规范》GB5023—25);⑵《电力建设安全工作规程(架空电力线路部分)》 DL 59.2 -2025;(3《110 灯及以上送变电工程启动及竣工验收规程)\仃 78—21);(4) 〈110kV5k 架空电力线路工程施工质量检验及评定规程 0(年版》;(5) 《建筑工程冬季施工规程浏』10—97)三、编写目的220kV 泗黄线泗阳侧改接旗杰变线路工程220kV 泗黄线泗阳侧改接旗杰变线路工程目前即将进入冬季施工阶搞好此季节的施工确保冬季施工基础质量、施工人员的安全与健康,杜绝人身、机械、设备、火灾、交通等责任性事故和违章行为的发生,对冬季安全施工生产的不同特点定适宜本项目部本施工场地的冬季施工方案四、冬季施工要求执行标准...
