基础工程施工方案一、施工工艺流程测量定位放线 T 基槽开挖 T 预制钢筋混凝土管桩施工-垫层施工^桩承台基础 T 混凝土养护 T 验收二、主要分项工程施工方案1、测量定位放线⑴ 定位点依据:根据业主提供的控制点坐标、标高及总平面布置图、施工图纸进行定位
(2)场区内控制网布置:在各单体工程测量定位放线之前,在场区内布置好测量控制点控制网(包括坐标控制点和高程控制点)
(3)测量工具:① 场区内坐标控制点和高程控制点设置采纳全站仪进行;② 建筑物坐标点定位采纳全站仪进行;③ 建筑物高程控制点设置采纳水准仪进行;④ 建筑物轴线定位采纳经纬仪进行;⑤ 其他辅助工具:50m 钢尺、木桩、钢筋桩、墨斗、油漆等等
⑷ 建筑物轴线定位:根据已知轴线坐标控制点采纳经纬仪进行建筑物轴线的定位,其他相应线采纳钢尺进行排尺
⑸ 建筑物标高测量:根据已知高程控制点采纳水准仪进行测量建筑物各工序的标高

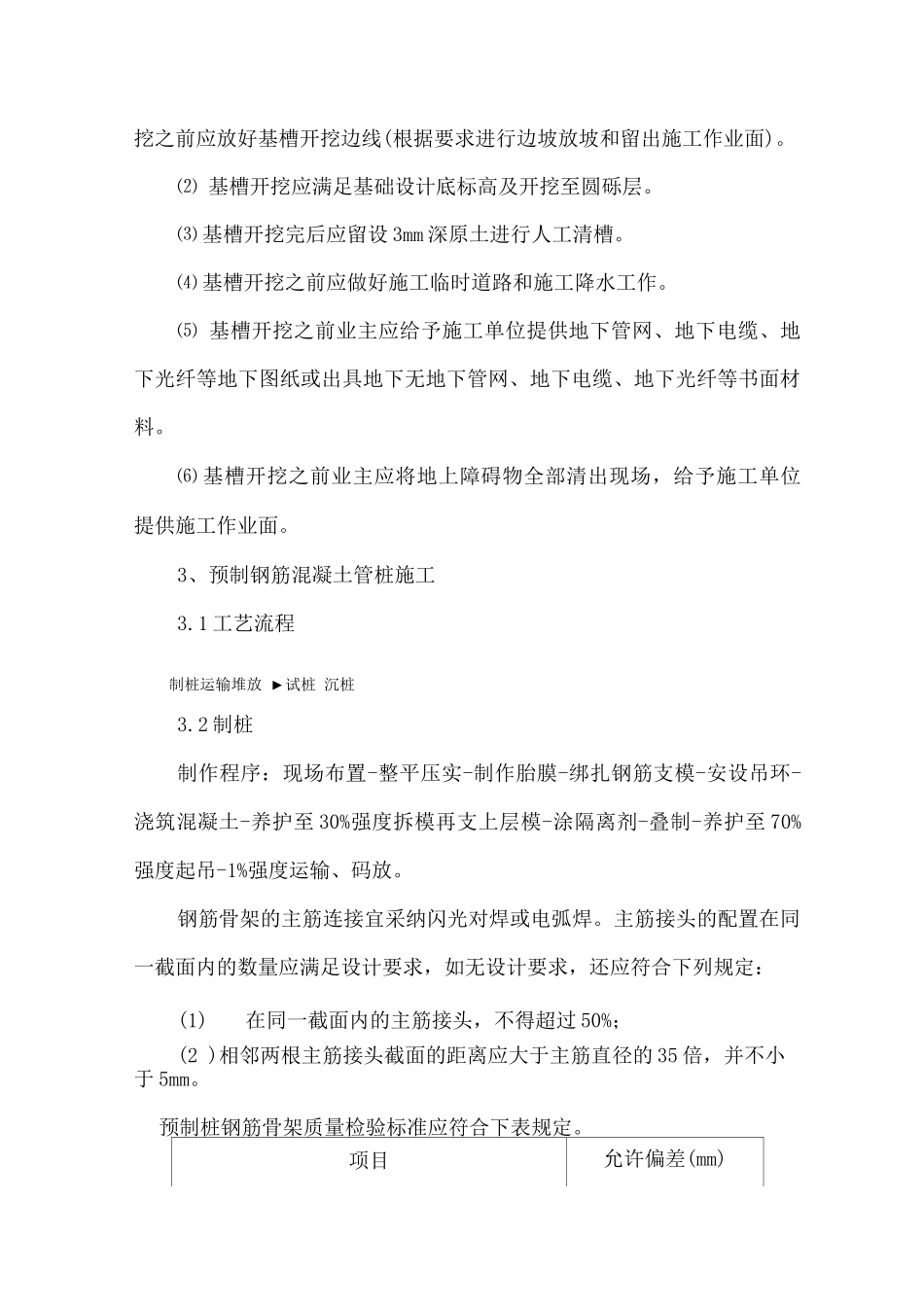

2、基槽开挖⑴ 建筑物基础基槽是随着建筑物整体基槽一起大面积开挖,基槽开挖之前应放好基槽开挖边线(根据要求进行边坡放坡和留出施工作业面)
⑵ 基槽开挖应满足基础设计底标高及开挖至圆砾层
⑶ 基槽开挖完后应留设 3mm 深原土进行人工清槽
⑷ 基槽开挖之前应做好施工临时道路和施工降水工作
⑸ 基槽开挖之前业主应给予施工单位提供地下管网、地下电缆、地下光纤等地下图纸或出具地下无地下管网、地下电缆、地下光纤等书面材料
⑹ 基槽开挖之前业主应将地上障碍物全部清出现场,给予施工单位提供施工作业面
3、预制钢筋混凝土管桩施工3
1 工艺流程制桩运输堆放 ►试桩 沉桩3
2 制桩制作程序:现场布置-整平压实-制作胎膜-绑扎钢筋支模-安设吊环-浇筑混凝土-养护至 30%强度拆模再支上层模-涂隔离剂-叠制-养护至 70%强度起吊-1%强度运输、码放
钢筋骨架的主筋连接宜采纳闪光对焊或电弧焊

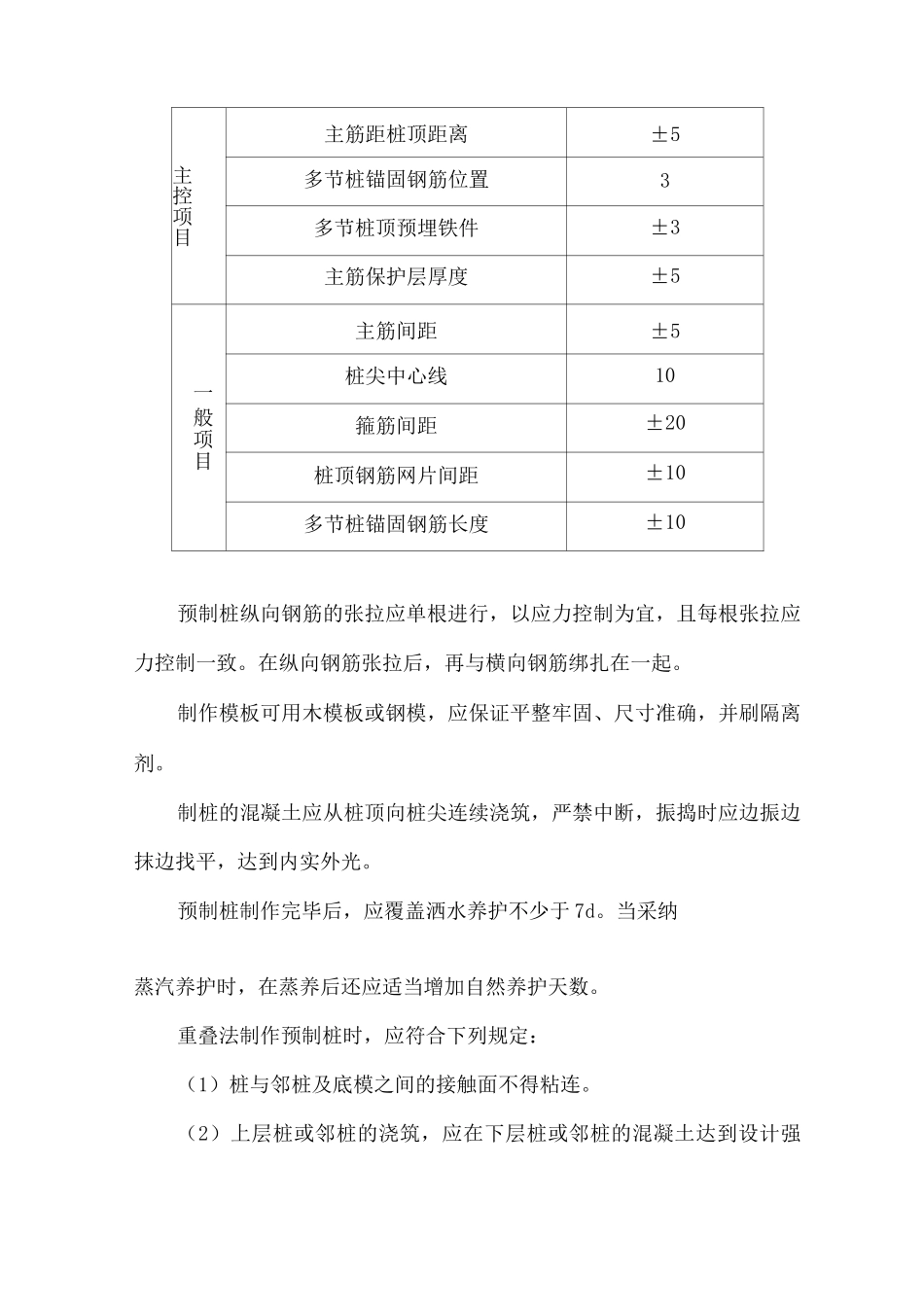

主筋接头的配置在同一截面内的
