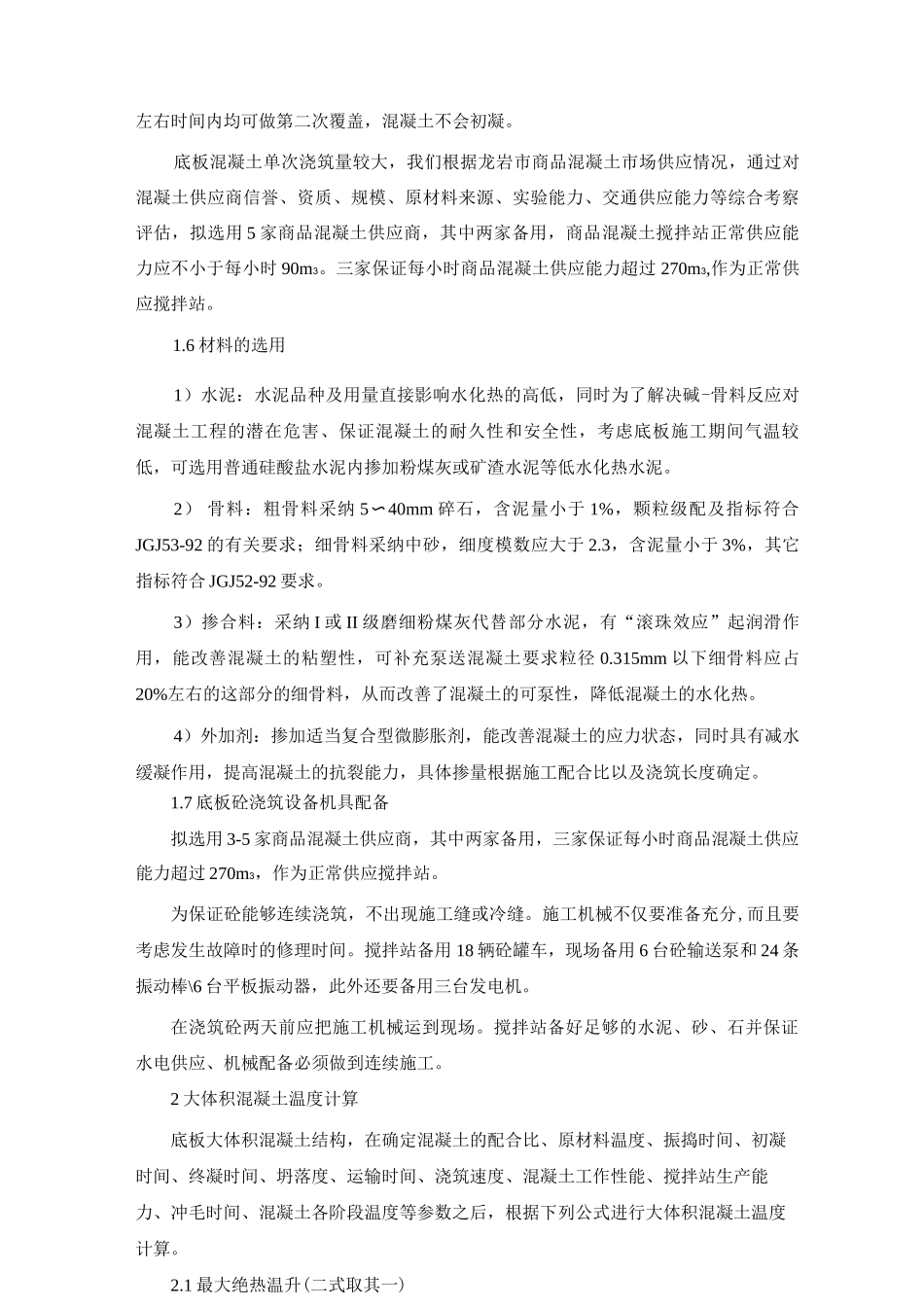

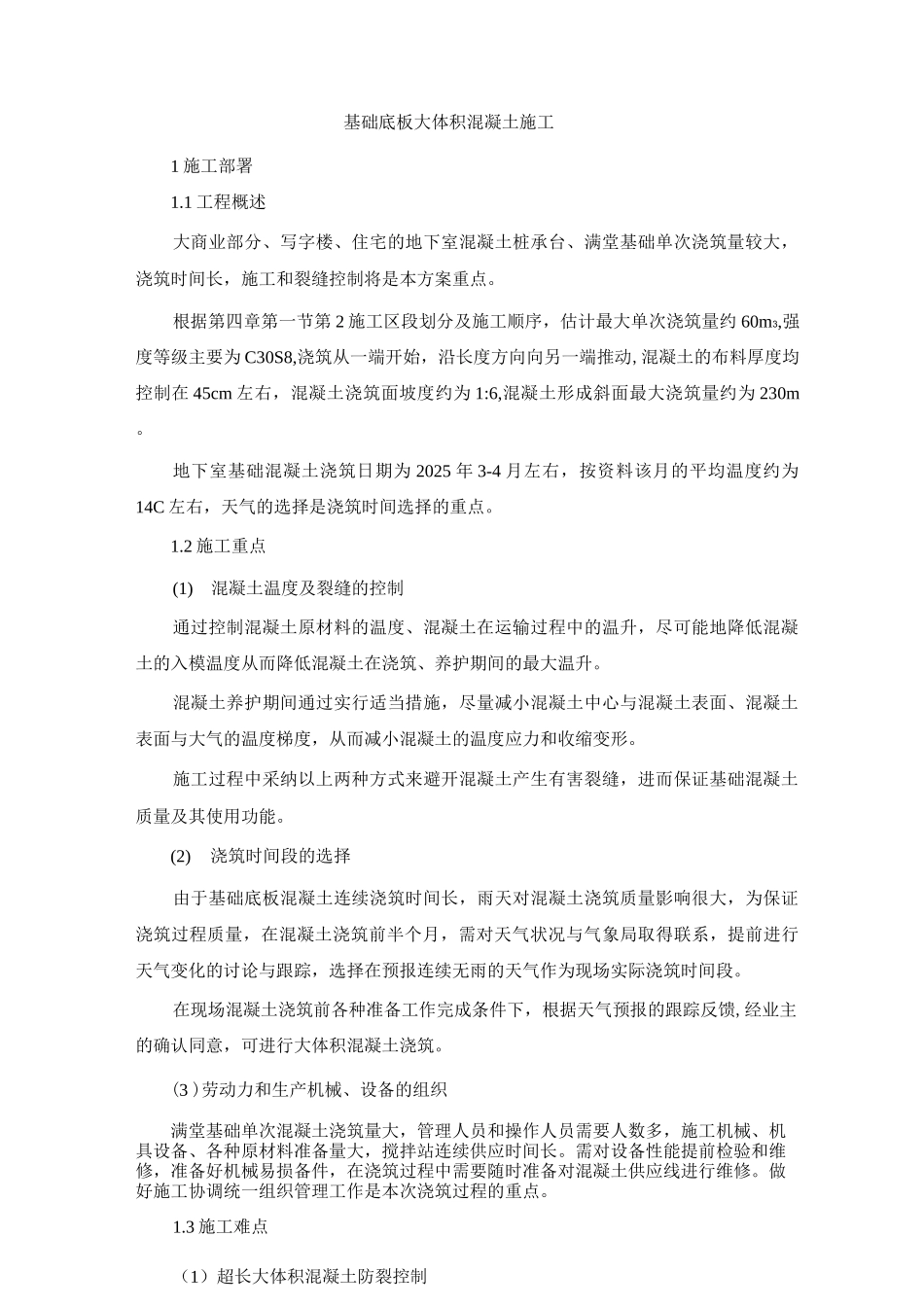

基础底板大体积混凝土施工1 施工部署1
1 工程概述大商业部分、写字楼、住宅的地下室混凝土桩承台、满堂基础单次浇筑量较大,浇筑时间长,施工和裂缝控制将是本方案重点
根据第四章第一节第 2 施工区段划分及施工顺序,估计最大单次浇筑量约 60m3,强度等级主要为 C30S8,浇筑从一端开始,沿长度方向向另一端推动,混凝土的布料厚度均控制在 45cm 左右,混凝土浇筑面坡度约为 1:6,混凝土形成斜面最大浇筑量约为 230m
地下室基础混凝土浇筑日期为 2025 年 3-4 月左右,按资料该月的平均温度约为14C 左右,天气的选择是浇筑时间选择的重点
2 施工重点(1)混凝土温度及裂缝的控制通过控制混凝土原材料的温度、混凝土在运输过程中的温升,尽可能地降低混凝土的入模温度从而降低混凝土在浇筑、养护期间的最大温升
混凝土养护期间通过实行适当措施,尽量减小混凝土中心与混凝土表面、混凝土表面与大气的温度梯度,从而减小混凝土的温度应力和收缩变形
施工过程中采纳以上两种方式来避开混凝土产生有害裂缝,进而保证基础混凝土质量及其使用功能
(2)浇筑时间段的选择由于基础底板混凝土连续浇筑时间长,雨天对混凝土浇筑质量影响很大,为保证浇筑过程质量,在混凝土浇筑前半个月,需对天气状况与气象局取得联系,提前进行天气变化的讨论与跟踪,选择在预报连续无雨的天气作为现场实际浇筑时间段
在现场混凝土浇筑前各种准备工作完成条件下,根据天气预报的跟踪反馈,经业主的确认同意,可进行大体积混凝土浇筑
(3 )劳动力和生产机械、设备的组织满堂基础单次混凝土浇筑量大,管理人员和操作人员需要人数多,施工机械、机具设备、各种原材料准备量大,搅拌站连续供应时间长
需对设备性能提前检验和维修,准备好机械易损备件,在浇筑过程中需要随时准备对混凝土供应线进行维修
做好施工协调统一组织管理工作是本次浇筑过程的重点
3 施工难点
