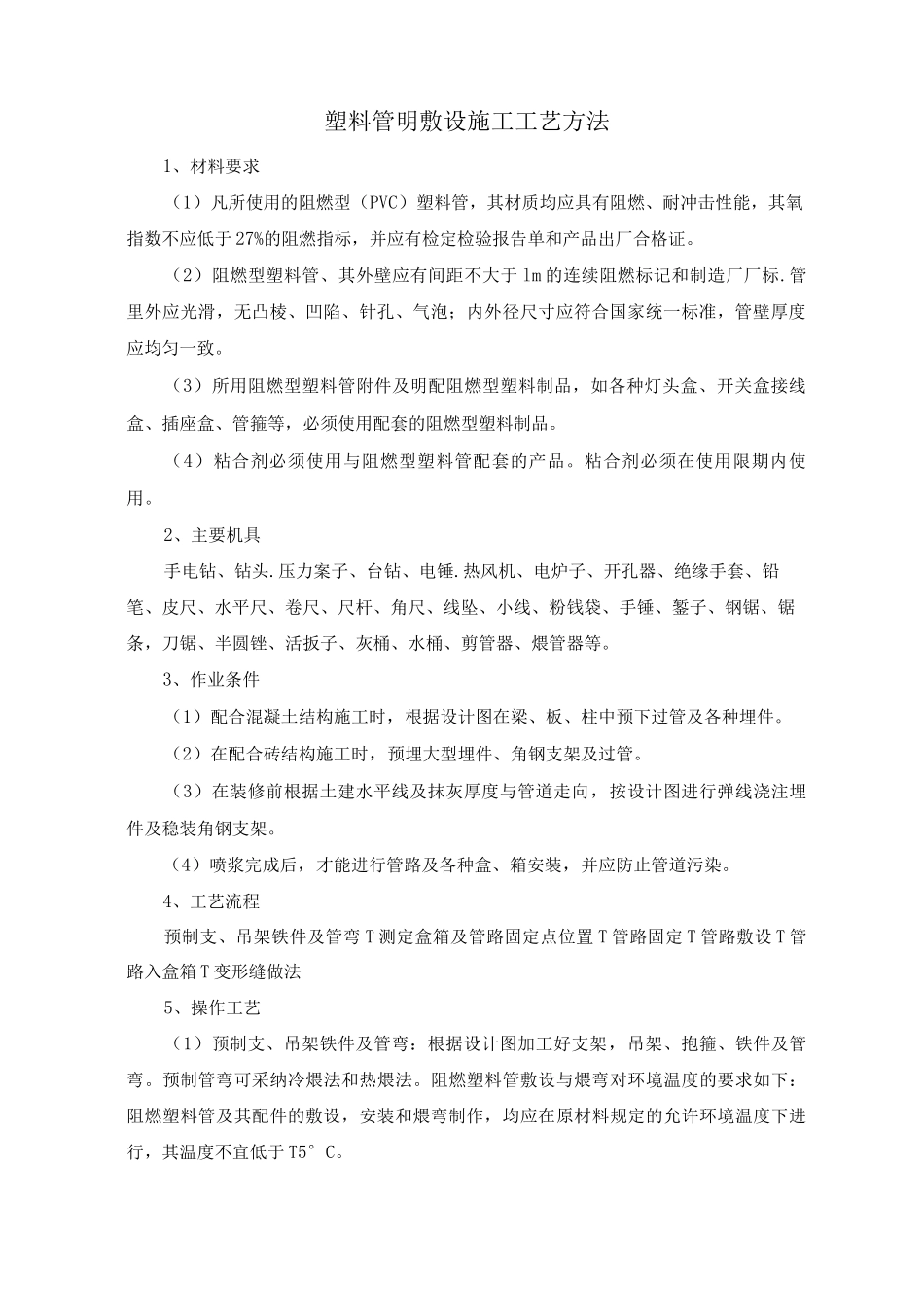

塑料管明敷设施工工艺方法1、材料要求(1)凡所使用的阻燃型(PVC)塑料管,其材质均应具有阻燃、耐冲击性能,其氧指数不应低于 27%的阻燃指标,并应有检定检验报告单和产品出厂合格证
(2)阻燃型塑料管、其外壁应有间距不大于 lm 的连续阻燃标记和制造厂厂标
管里外应光滑,无凸棱、凹陷、针孔、气泡;内外径尺寸应符合国家统一标准,管壁厚度应均匀一致
(3)所用阻燃型塑料管附件及明配阻燃型塑料制品,如各种灯头盒、开关盒接线盒、插座盒、管箍等,必须使用配套的阻燃型塑料制品
(4)粘合剂必须使用与阻燃型塑料管配套的产品
粘合剂必须在使用限期内使用
2、主要机具手电钻、钻头
压力案子、台钻、电锤
热风机、电炉子、开孔器、绝缘手套、铅笔、皮尺、水平尺、卷尺、尺杆、角尺、线坠、小线、粉钱袋、手锤、錾子、钢锯、锯条,刀锯、半圆锉、活扳子、灰桶、水桶、剪管器、煨管器等
3、作业条件(1)配合混凝土结构施工时,根据设计图在梁、板、柱中预下过管及各种埋件
(2)在配合砖结构施工时,预埋大型埋件、角钢支架及过管
(3)在装修前根据土建水平线及抹灰厚度与管道走向,按设计图进行弹线浇注埋件及稳装角钢支架
(4)喷浆完成后,才能进行管路及各种盒、箱安装,并应防止管道污染
4、工艺流程预制支、吊架铁件及管弯 T 测定盒箱及管路固定点位置 T 管路固定 T 管路敷设 T 管路入盒箱 T 变形缝做法5、操作工艺(1)预制支、吊架铁件及管弯:根据设计图加工好支架,吊架、抱箍、铁件及管弯
预制管弯可采纳冷煨法和热煨法
阻燃塑料管敷设与煨弯对环境温度的要求如下:阻燃塑料管及其配件的敷设,安装和煨弯制作,均应在原材料规定的允许环境温度下进行,其温度不宜低于 T5°C
1)冷煨法:管径在 25mm 及其以下可以用冷煨法
A 使用手扳弯管器煨弯,将管子插人配套的弯管器内,手扳一次煨出所需的弯度

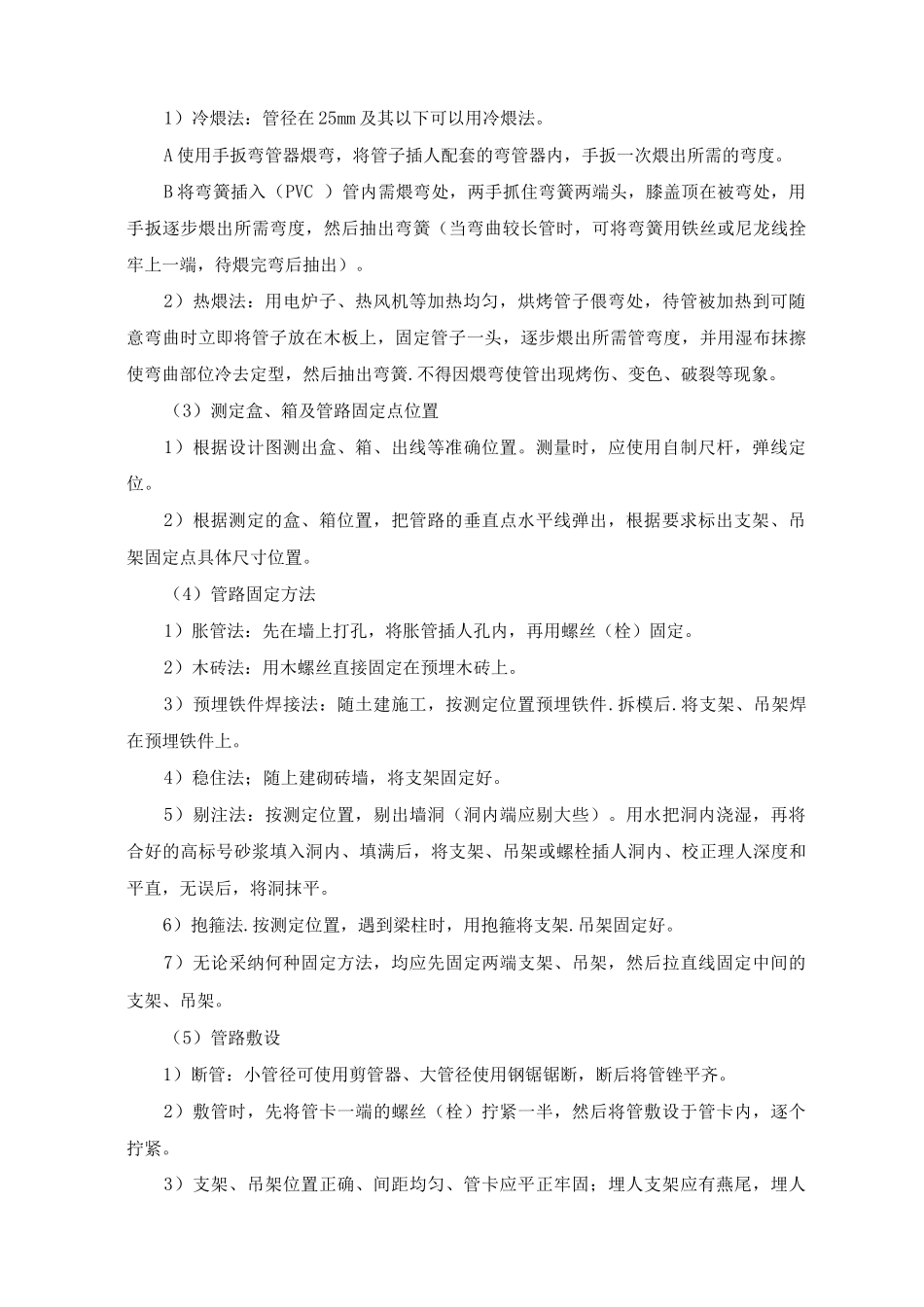

B 将弯簧插入(PVC )管
