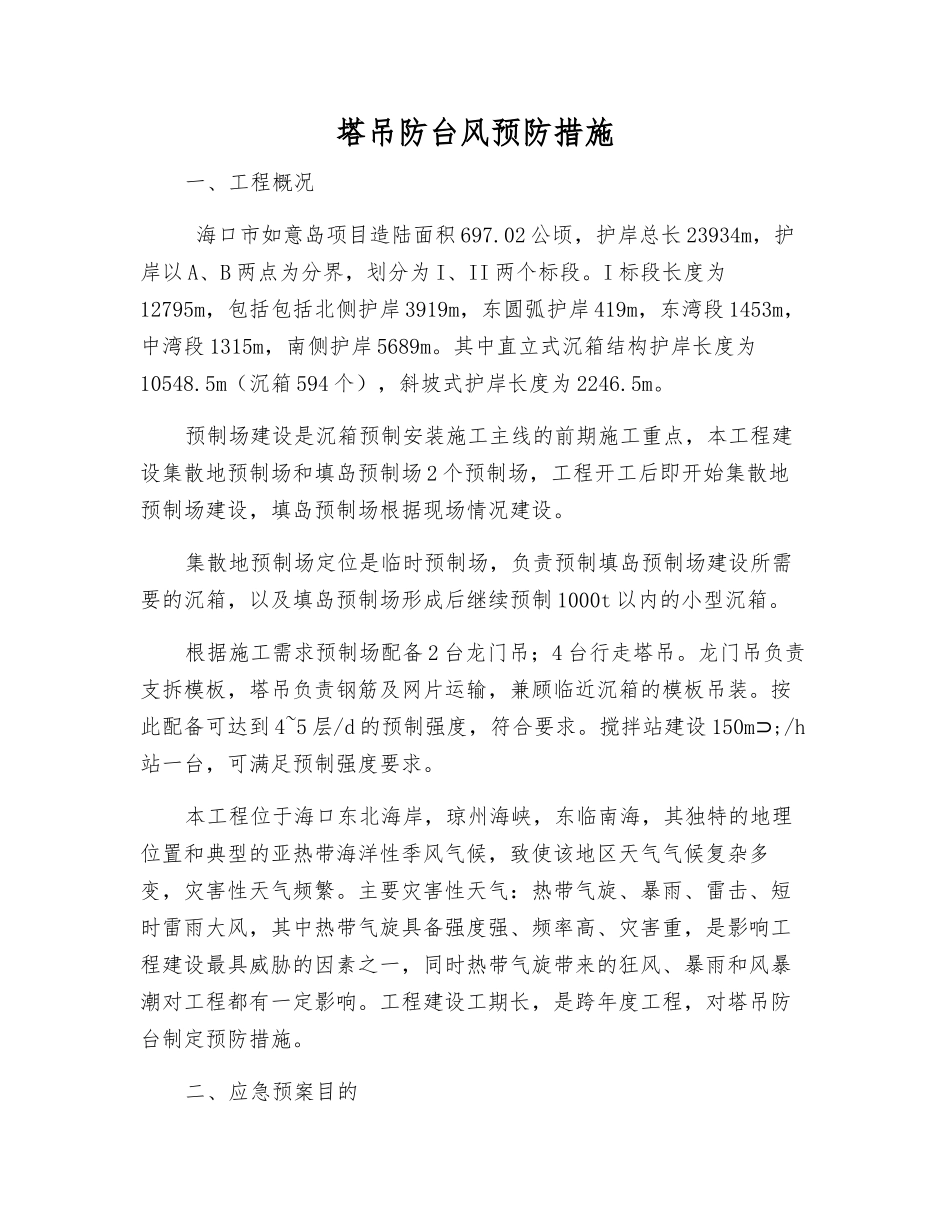

塔吊防台风预防措施一、工程概况 海口市如意岛项目造陆面积 697.02 公顷,护岸总长 23934m,护岸以 A、B 两点为分界,划分为 I、II 两个标段。I 标段长度为12795m,包括包括北侧护岸 3919m,东圆弧护岸 419m,东湾段 1453m,中湾段 1315m,南侧护岸 5689m。其中直立式沉箱结构护岸长度为10548.5m(沉箱 594 个),斜坡式护岸长度为 2246.5m。预制场建设是沉箱预制安装施工主线的前期施工重点,本工程建设集散地预制场和填岛预制场 2 个预制场,工程开工后即开始集散地预制场建设,填岛预制场根据现场情况建设。集散地预制场定位是临时预制场,负责预制填岛预制场建设所需要的沉箱,以及填岛预制场形成后继续预制 1000t 以内的小型沉箱。根据施工需求预制场配备 2 台龙门吊;4 台行走塔吊。龙门吊负责支拆模板,塔吊负责钢筋及网片运输,兼顾临近沉箱的模板吊装。按此配备可达到 4~5 层/d 的预制强度,符合要求。搅拌站建设 150m;/h⊃站一台,可满足预制强度要求。本工程位于海口东北海岸,琼州海峡,东临南海,其独特的地理位置和典型的亚热带海洋性季风气候,致使该地区天气气候复杂多变,灾害性天气频繁。主要灾害性天气:热带气旋、暴雨、雷击、短时雷雨大风,其中热带气旋具备强度强、频率高、灾害重,是影响工程建设最具威胁的因素之一,同时热带气旋带来的狂风、暴雨和风暴潮对工程都有一定影响。工程建设工期长,是跨年度工程,对塔吊防台制定预防措施。二、应急预案目的 建筑施工场地塔机在强台风侵袭后容易造成塔机倾斜、弯折、倒塔现象。给人的生命、财产造成极大的损失。为了进一步保证施工现场工人、塔机的安全,减少台风期间经济损失,在台风到来之前,施工现场能够高效有力的对塔机实行加固。三、台风预防、预警机制1.台风灾害监测 项目部应负责台风、强台风(包括:所引起的雷、暴雨、风暴潮)等灾害的监测、预报、预警信息的届时收集,并及时向防台指挥机构提供台风、降雨、风暴潮的实时信息和预报成果等灾害监测资料。2.台风灾害预警① 台风侵袭预警项目部应加强台风监测和预报,及时对台风侵袭的影响情况进行预警。防台应急小组应根据可能受台风侵袭的影响程度,加强值班,跟踪台风动向,讨论防备对策,明确防备重点,及时将有关信息向集团公司有关防台指挥机构汇报反馈。② 台风侵袭准备项目部应根据台风影响程度,及时启动相应的应急响应,由防台应急小组负责,安排安排防台工作,明确防备目...
