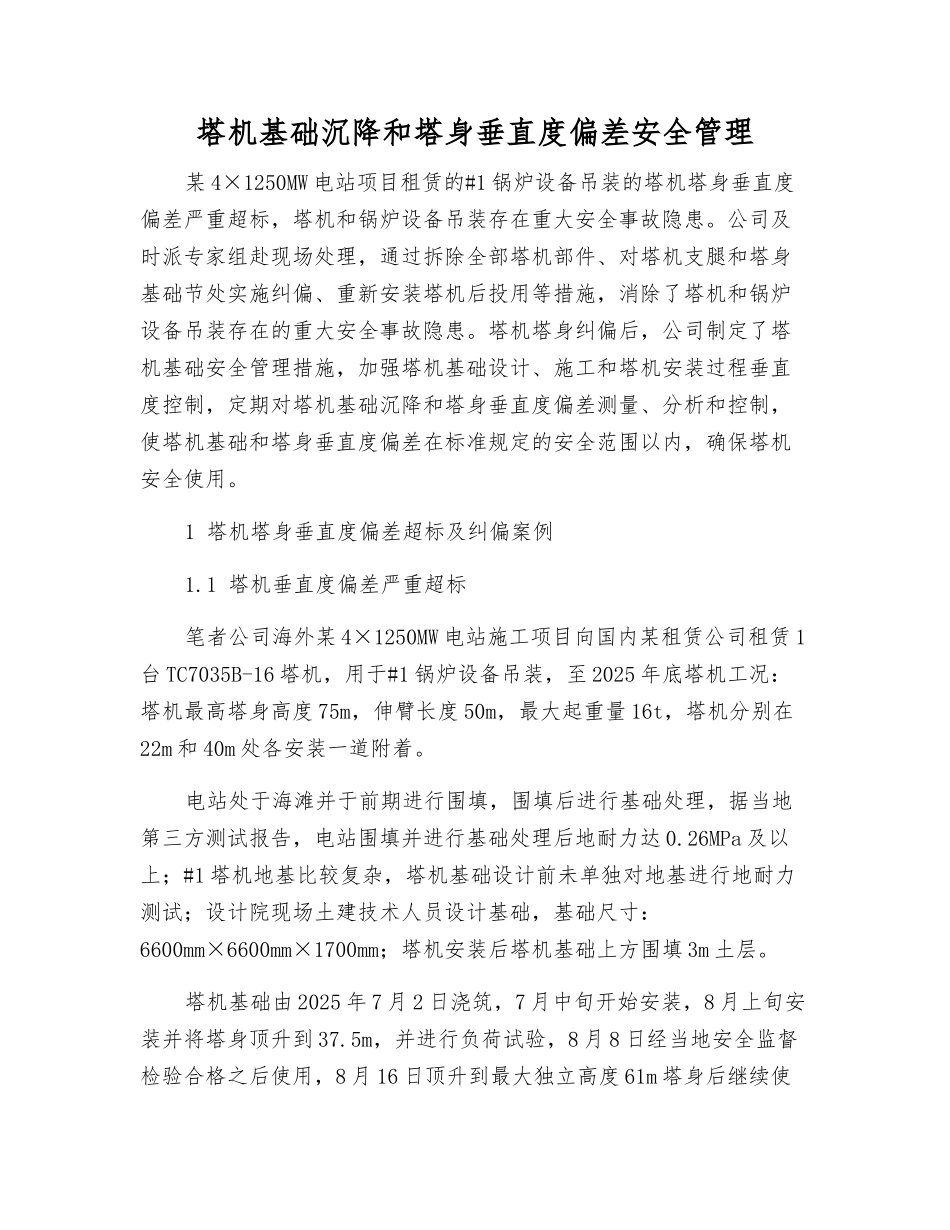

塔机基础沉降和塔身垂直度偏差安全管理某 4×1250MW 电站项目租赁的#1 锅炉设备吊装的塔机塔身垂直度偏差严重超标,塔机和锅炉设备吊装存在重大安全事故隐患
公司及时派专家组赴现场处理,通过拆除全部塔机部件、对塔机支腿和塔身基础节处实施纠偏、重新安装塔机后投用等措施,消除了塔机和锅炉设备吊装存在的重大安全事故隐患
塔机塔身纠偏后,公司制定了塔机基础安全管理措施,加强塔机基础设计、施工和塔机安装过程垂直度控制,定期对塔机基础沉降和塔身垂直度偏差测量、分析和控制,使塔机基础和塔身垂直度偏差在标准规定的安全范围以内,确保塔机安全使用
1 塔机塔身垂直度偏差超标及纠偏案例1
1 塔机垂直度偏差严重超标笔者公司海外某 4×1250MW 电站施工项目向国内某租赁公司租赁 1台 TC7035B-16 塔机,用于#1 锅炉设备吊装,至 2025 年底塔机工况:塔机最高塔身高度 75m,伸臂长度 50m,最大起重量 16t,塔机分别在22m 和 40m 处各安装一道附着
电站处于海滩并于前期进行围填,围填后进行基础处理,据当地第三方测试报告,电站围填并进行基础处理后地耐力达 0
26MPa 及以上;#1 塔机地基比较复杂,塔机基础设计前未单独对地基进行地耐力测试;设计院现场土建技术人员设计基础,基础尺寸:6600mm×6600mm×1700mm;塔机安装后塔机基础上方围填 3m 土层
塔机基础由 2025 年 7 月 2 日浇筑,7 月中旬开始安装,8 月上旬安装并将塔身顶升到 37
5m,并进行负荷试验,8 月 8 日经当地安全监督检验合格之后使用,8 月 16 日顶升到最大独立高度 61m 塔身后继续使用;塔机安装过程未留存支腿水平度测量资料和塔身垂直度偏差测量资料,塔机使用过程未进行塔机基础沉降和塔身垂直度偏差测量

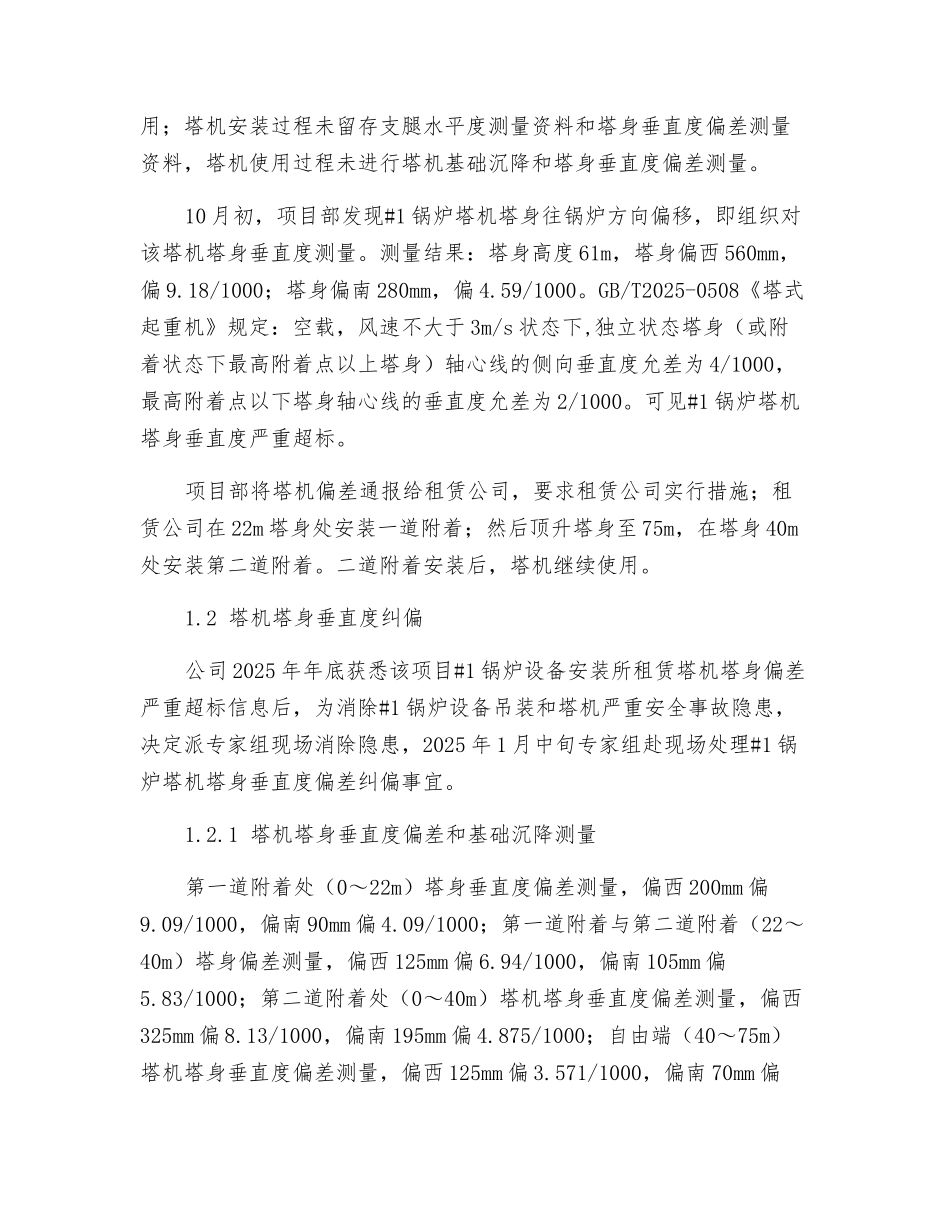

10 月初,项目部发现#1 锅炉塔机塔身往锅炉方向偏移,即组织对该塔
