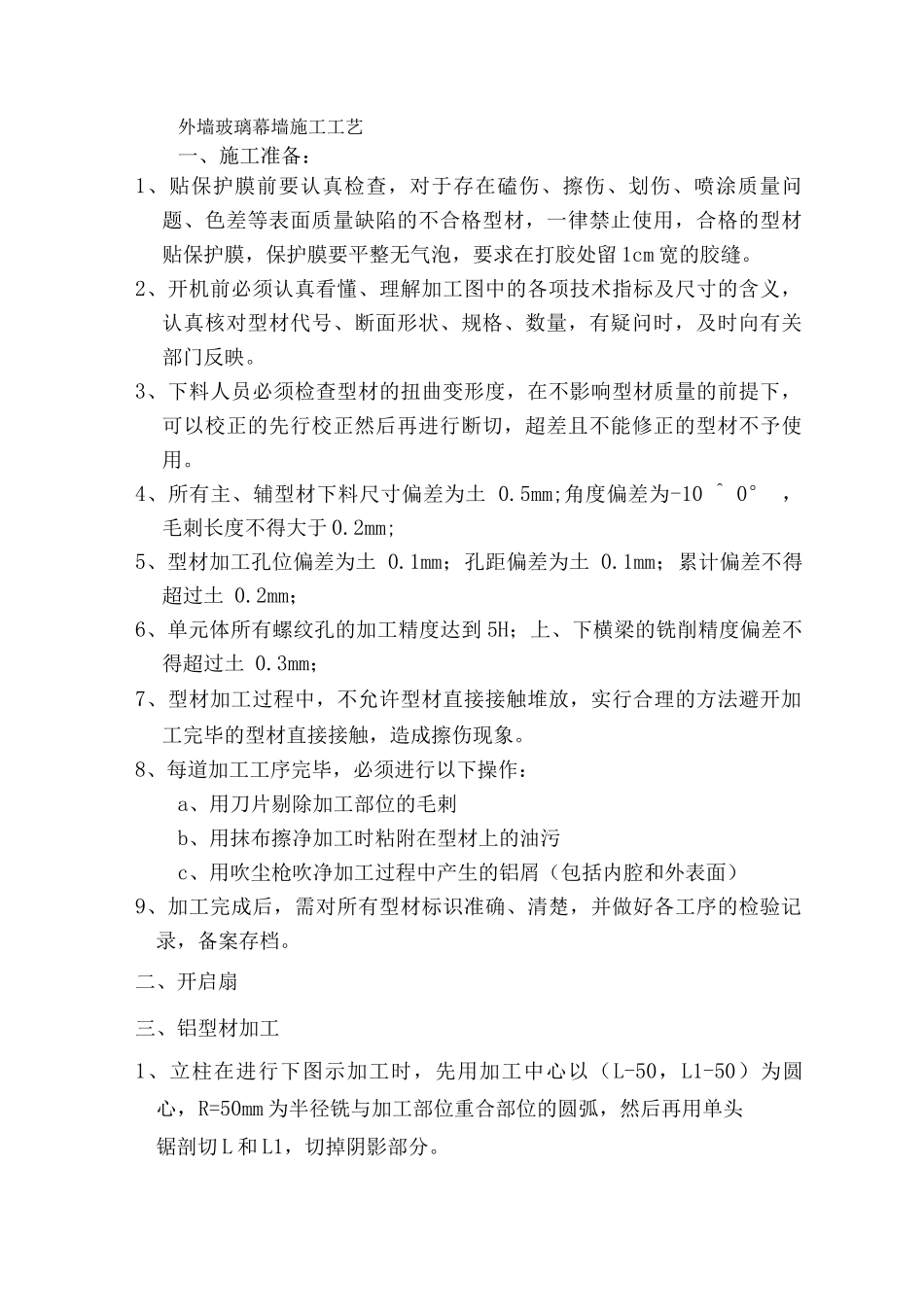

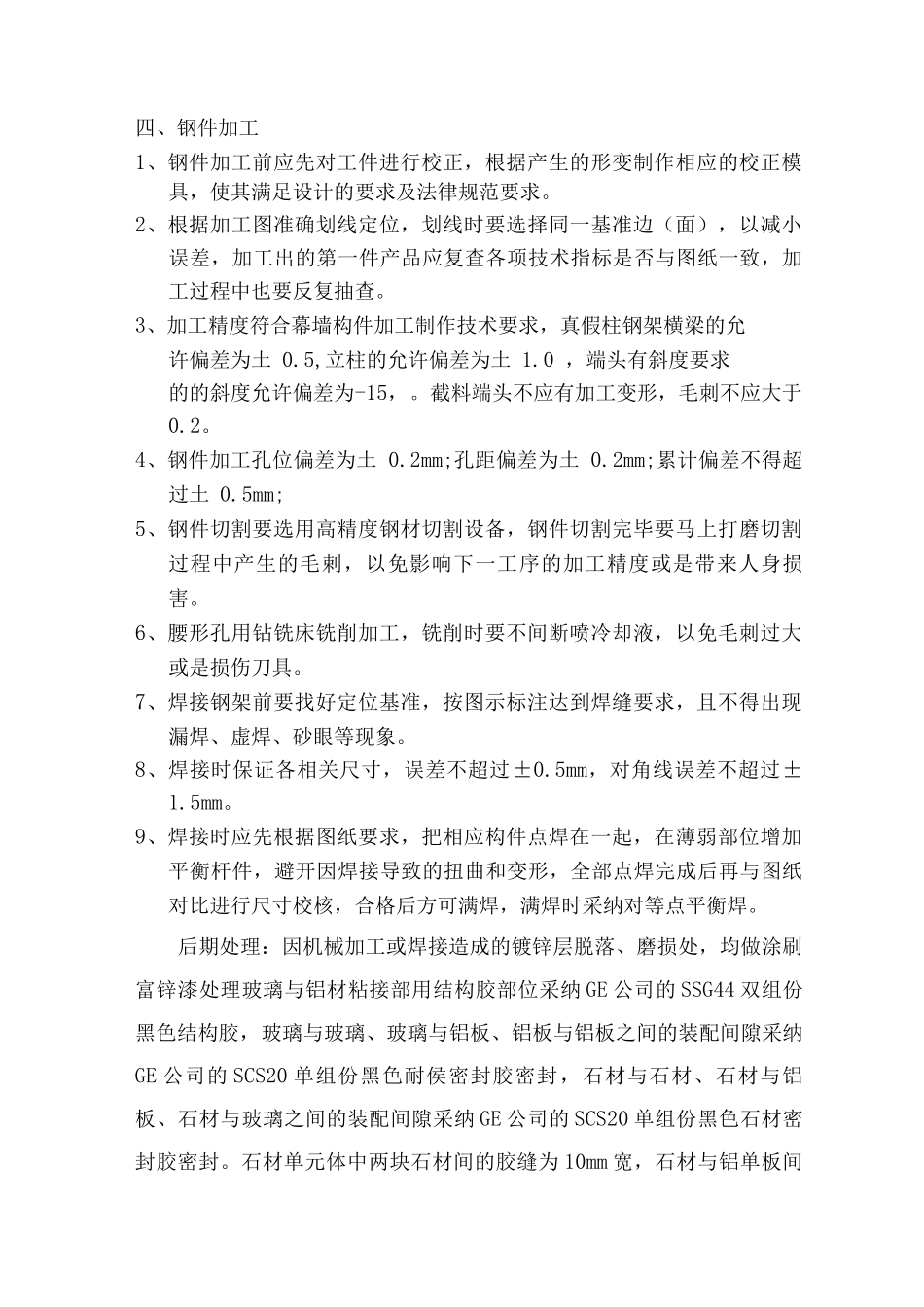

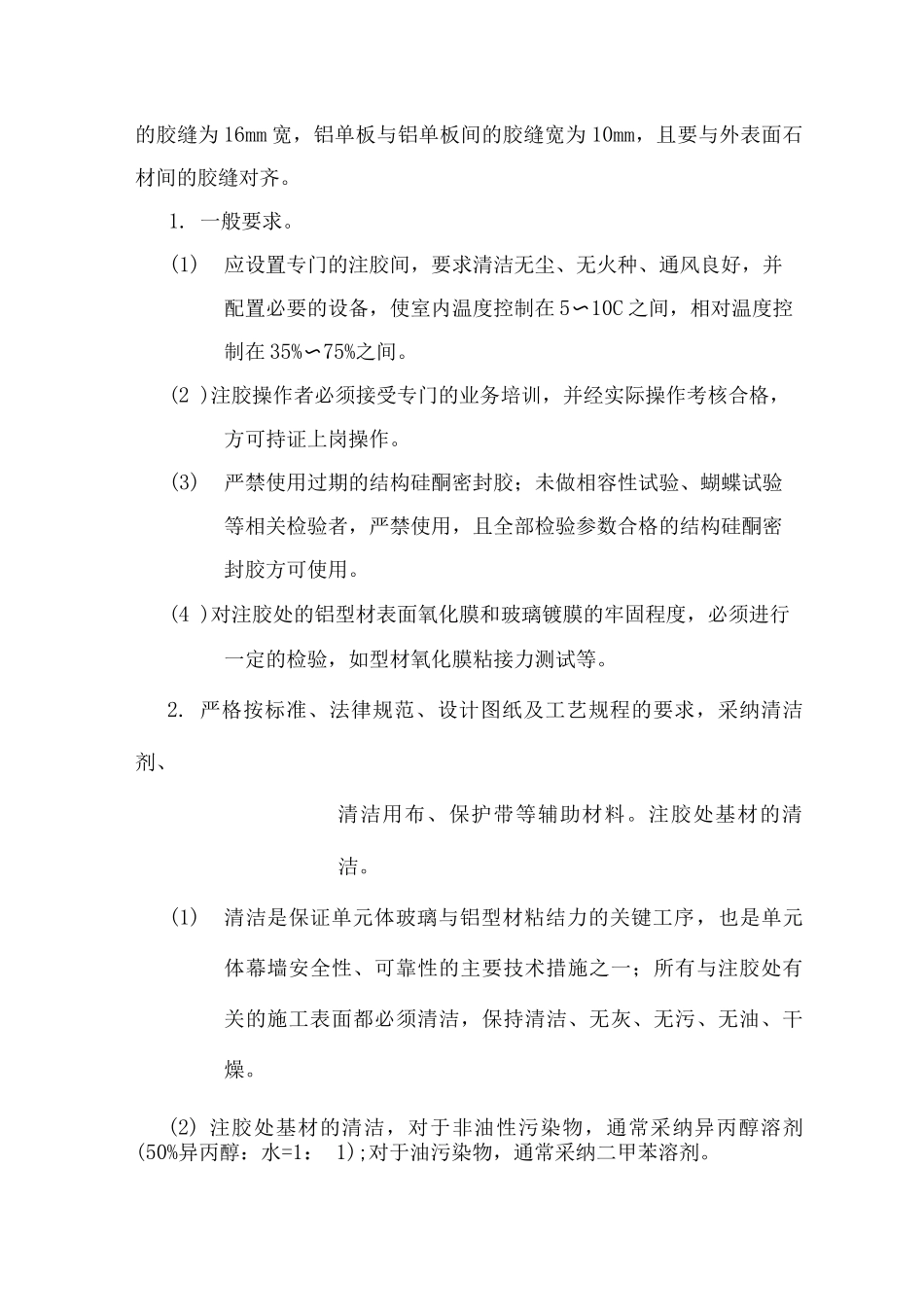

外墙玻璃幕墙施工工艺一、施工准备:1、贴保护膜前要认真检查,对于存在磕伤、擦伤、划伤、喷涂质量问题、色差等表面质量缺陷的不合格型材,一律禁止使用,合格的型材贴保护膜,保护膜要平整无气泡,要求在打胶处留 1cm 宽的胶缝。2、开机前必须认真看懂、理解加工图中的各项技术指标及尺寸的含义,认真核对型材代号、断面形状、规格、数量,有疑问时,及时向有关部门反映。3、下料人员必须检查型材的扭曲变形度,在不影响型材质量的前提下,可以校正的先行校正然后再进行断切,超差且不能修正的型材不予使用。4、所有主、辅型材下料尺寸偏差为土 0.5mm;角度偏差为-10 ^ 0° ,毛刺长度不得大于 0.2mm;5、型材加工孔位偏差为土 0.1mm;孔距偏差为土 0.1mm;累计偏差不得超过土 0.2mm;6、单元体所有螺纹孔的加工精度达到 5H;上、下横梁的铣削精度偏差不得超过土 0.3mm;7、型材加工过程中,不允许型材直接接触堆放,实行合理的方法避开加工完毕的型材直接接触,造成擦伤现象。8、每道加工工序完毕,必须进行以下操作:a、用刀片剔除加工部位的毛剌b、用抹布擦净加工时粘附在型材上的油污c、用吹尘枪吹净加工过程中产生的铝屑(包括内腔和外表面)9、加工完成后,需对所有型材标识准确、清楚,并做好各工序的检验记录,备案存档。二、开启扇三、铝型材加工1、立柱在进行下图示加工时,先用加工中心以(L-50,L1-50)为圆心,R=50mm 为半径铣与加工部位重合部位的圆弧,然后再用单头锯剖切 L 和 L1,切掉阴影部分。四、钢件加工1、钢件加工前应先对工件进行校正,根据产生的形变制作相应的校正模具,使其满足设计的要求及法律规范要求。2、根据加工图准确划线定位,划线时要选择同一基准边(面),以减小误差,加工出的第一件产品应复查各项技术指标是否与图纸一致,加工过程中也要反复抽查。3、加工精度符合幕墙构件加工制作技术要求,真假柱钢架横梁的允许偏差为土 0.5,立柱的允许偏差为土 1.0 ,端头有斜度要求的的斜度允许偏差为-15,。截料端头不应有加工变形,毛刺不应大于0.2。4、钢件加工孔位偏差为土 0.2mm;孔距偏差为土 0.2mm;累计偏差不得超过土 0.5mm;5、钢件切割要选用高精度钢材切割设备,钢件切割完毕要马上打磨切割过程中产生的毛剌,以免影响下一工序的加工精度或是带来人身损害。6、腰形孔用钻铣床铣削加工,铣削时要不间断喷冷却液,以免毛刺过大或是损伤刀具。7、焊接钢架前要找好定位基准,按图示标注达...
