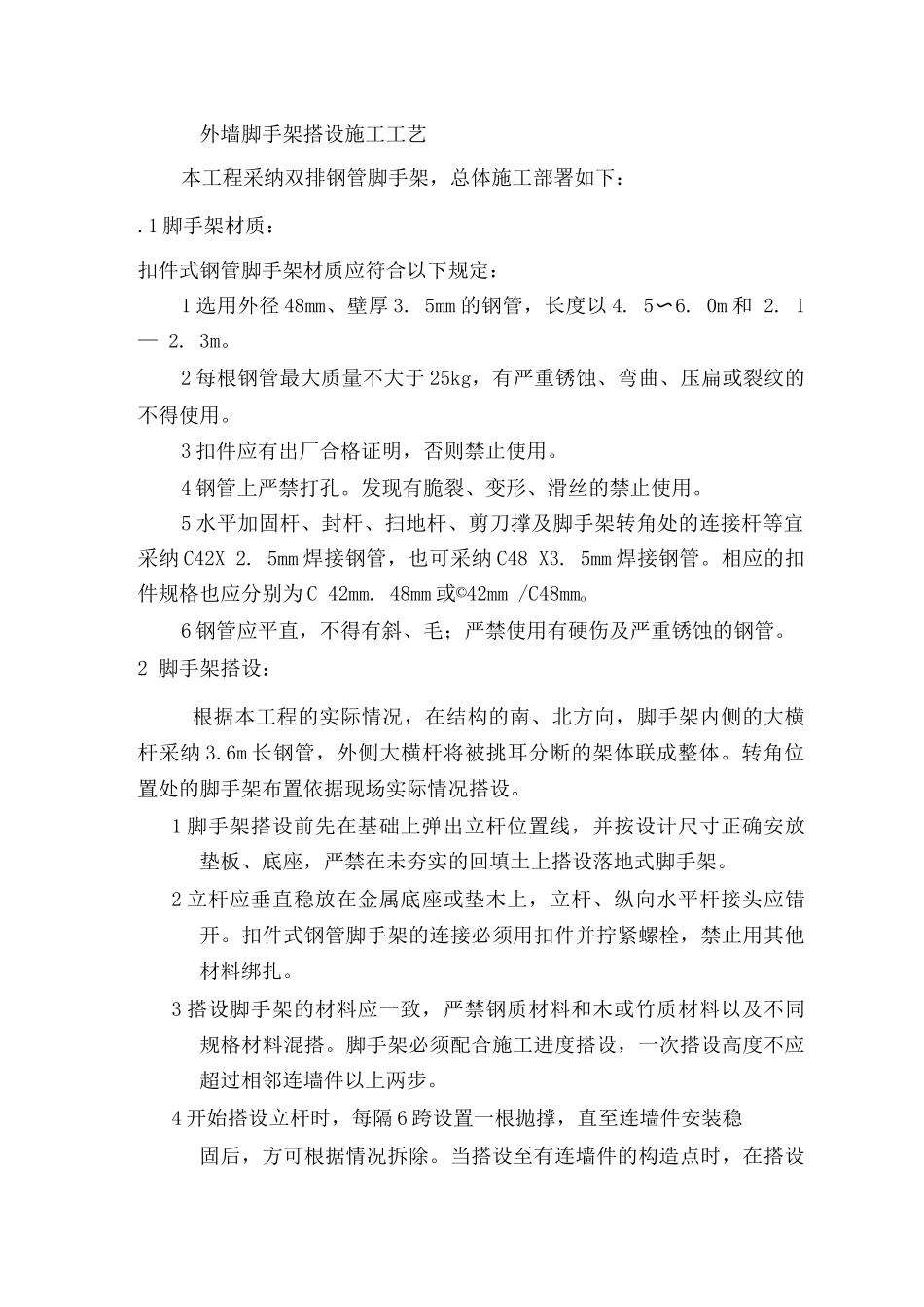

外墙脚手架搭设施工工艺本工程采纳双排钢管脚手架,总体施工部署如下:
1 脚手架材质:扣件式钢管脚手架材质应符合以下规定:1 选用外径 48mm、壁厚 3
5mm 的钢管,长度以 4
0m 和 2
2 每根钢管最大质量不大于 25kg,有严重锈蚀、弯曲、压扁或裂纹的不得使用
3 扣件应有出厂合格证明,否则禁止使用
4 钢管上严禁打孔
发现有脆裂、变形、滑丝的禁止使用
5 水平加固杆、封杆、扫地杆、剪刀撑及脚手架转角处的连接杆等宜采纳 C42X 2
5mm 焊接钢管,也可采纳 C48 X3
5mm 焊接钢管
相应的扣件规格也应分别为 C 42mm
48mm 或©42mm /C48mmo6 钢管应平直,不得有斜、毛;严禁使用有硬伤及严重锈蚀的钢管
2 脚手架搭设:根据本工程的实际情况,在结构的南、北方向,脚手架内侧的大横杆采纳 3
6m 长钢管,外侧大横杆将被挑耳分断的架体联成整体
转角位置处的脚手架布置依据现场实际情况搭设
1 脚手架搭设前先在基础上弹出立杆位置线,并按设计尺寸正确安放垫板、底座,严禁在未夯实的回填土上搭设落地式脚手架
2 立杆应垂直稳放在金属底座或垫木上,立杆、纵向水平杆接头应错开
扣件式钢管脚手架的连接必须用扣件并拧紧螺栓,禁止用其他材料绑扎
3 搭设脚手架的材料应一致,严禁钢质材料和木或竹质材料以及不同规格材料混搭
脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步
4 开始搭设立杆时,每隔 6 跨设置一根抛撑,直至连墙件安装稳固后,方可根据情况拆除
当搭设至有连墙件的构造点时,在搭设完该处的立杆,纵、横向水平杆后,立即设置连墙件
5 本工程使用的为高度在 24m 以下的双排脚手架,在外侧立面的两端各设置一道剪刀撑,剪刀撑的宽度不小于 4 跨且不大于 6 跨,且不应小于 6m,斜杆与地面的倾角宜在
