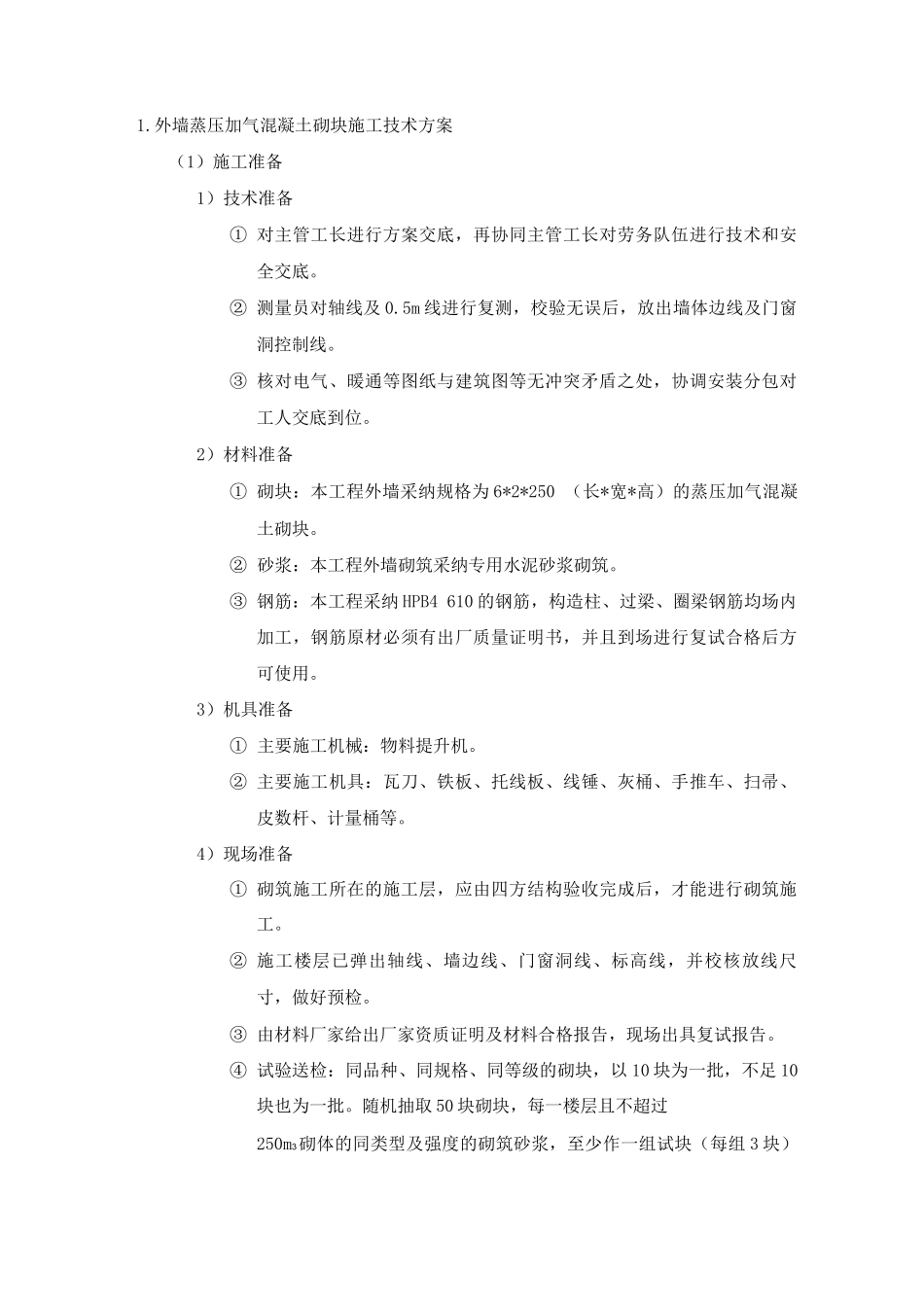

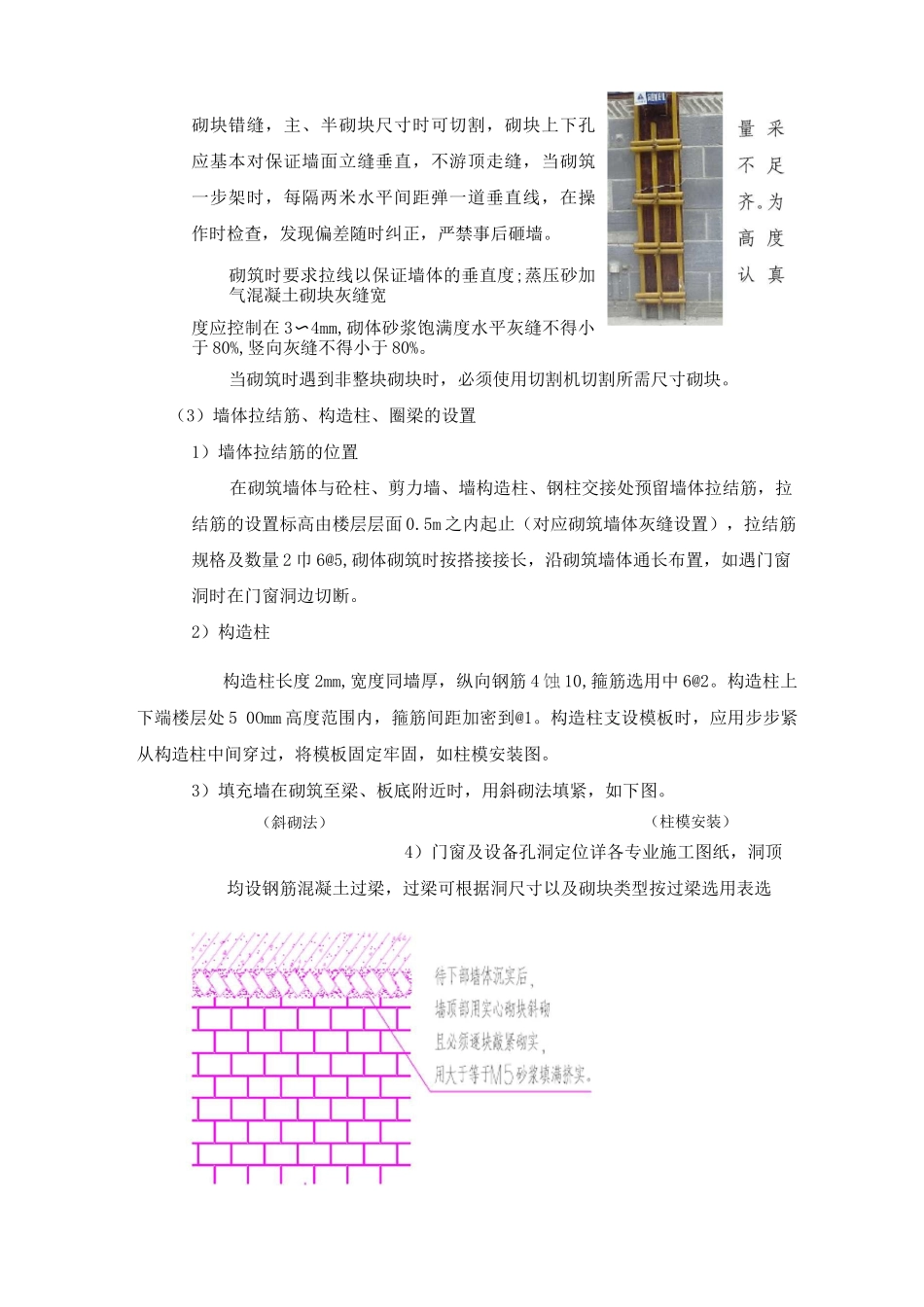

1.外墙蒸压加气混凝土砌块施工技术方案(1)施工准备1)技术准备① 对主管工长进行方案交底,再协同主管工长对劳务队伍进行技术和安全交底。② 测量员对轴线及 0.5m 线进行复测,校验无误后,放出墙体边线及门窗洞控制线。③ 核对电气、暖通等图纸与建筑图等无冲突矛盾之处,协调安装分包对工人交底到位。2)材料准备① 砌块:本工程外墙采纳规格为 6*2*250 (长*宽*高)的蒸压加气混凝土砌块。② 砂浆:本工程外墙砌筑采纳专用水泥砂浆砌筑。③ 钢筋:本工程采纳 HPB4 610 的钢筋,构造柱、过梁、圈梁钢筋均场内加工,钢筋原材必须有出厂质量证明书,并且到场进行复试合格后方可使用。3)机具准备① 主要施工机械:物料提升机。② 主要施工机具:瓦刀、铁板、托线板、线锤、灰桶、手推车、扫帚、皮数杆、计量桶等。4)现场准备① 砌筑施工所在的施工层,应由四方结构验收完成后,才能进行砌筑施工。② 施工楼层已弹出轴线、墙边线、门窗洞线、标高线,并校核放线尺寸,做好预检。③ 由材料厂家给出厂家资质证明及材料合格报告,现场出具复试报告。④ 试验送检:同品种、同规格、同等级的砌块,以 10 块为一批,不足 10块也为一批。随机抽取 50 块砌块,每一楼层且不超过250m3砌体的同类型及强度的砌筑砂浆,至少作一组试块(每组 3 块)送检。⑤ 砌筑前按砌块尺寸计算皮数和排数,编制排列图。⑥ 砌块材料根据施工进度分批进场,楼层内砌块通过物料提升机运输。各种材料根据材料总平面堆放布置图进行布置。(2)施工方法、技术措施1)施工工艺流程砌筑工程实行样板引路的制度,先砌筑一道或二道墙,请监理和甲方检验合格后,再大面积进行砌筑。清理基层 T 定位放线 T 撂底排砖 T 立皮数杆、拉线 T 砌筑填充墙、机电配件预留 T 构造柱、圈梁浇筑 T 墙顶及留缝处理 T 检查验收2)主要施工方法及构造措施① 作业面清理:砌筑前,基层楼面要清理洁净,表面撒水湿润,不得有积水;砌块在砌筑前 1 天浇水湿润,使用时表面不得有浮水。② 楼层放线:在结构墙柱上弹好 0.5 米建筑标高线,在楼地面上弹好墙身线、门洞线;并在结构墙上、钢框架柱上弹好填充墙立边线、圈梁及过梁位置线。③ 立皮数杆:用 30mm*40 mm 木料制作,皮数杆上标出门窗洞、砌块、圈梁、过梁的尺寸标高。按标高立好皮数杆,皮数杆的间距 15m,转角处距墙皮或墙角 50mm 设置皮数杆。④ 墙体砌筑方法砌筑前要根据墙面尺寸,排砖...
