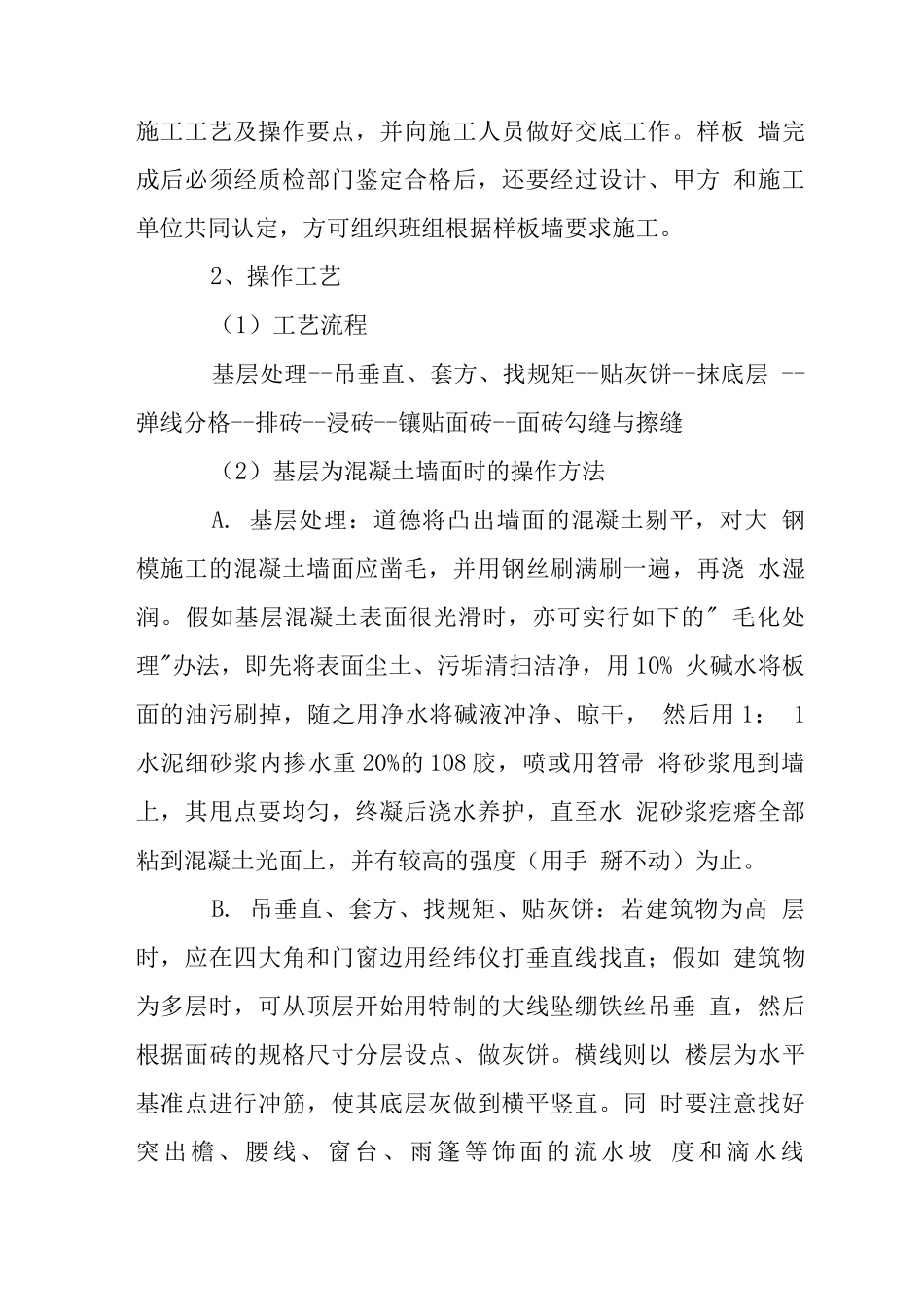

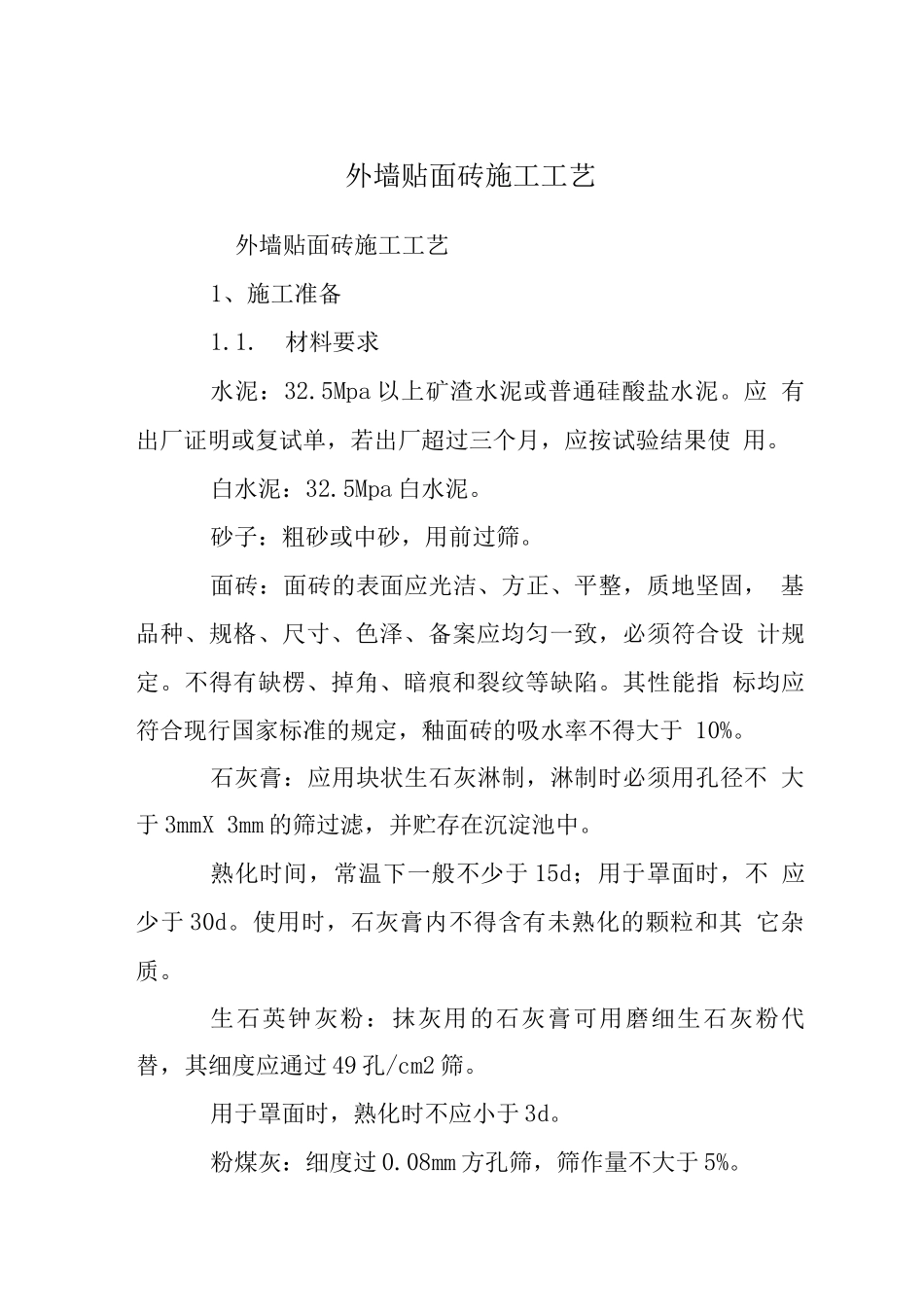

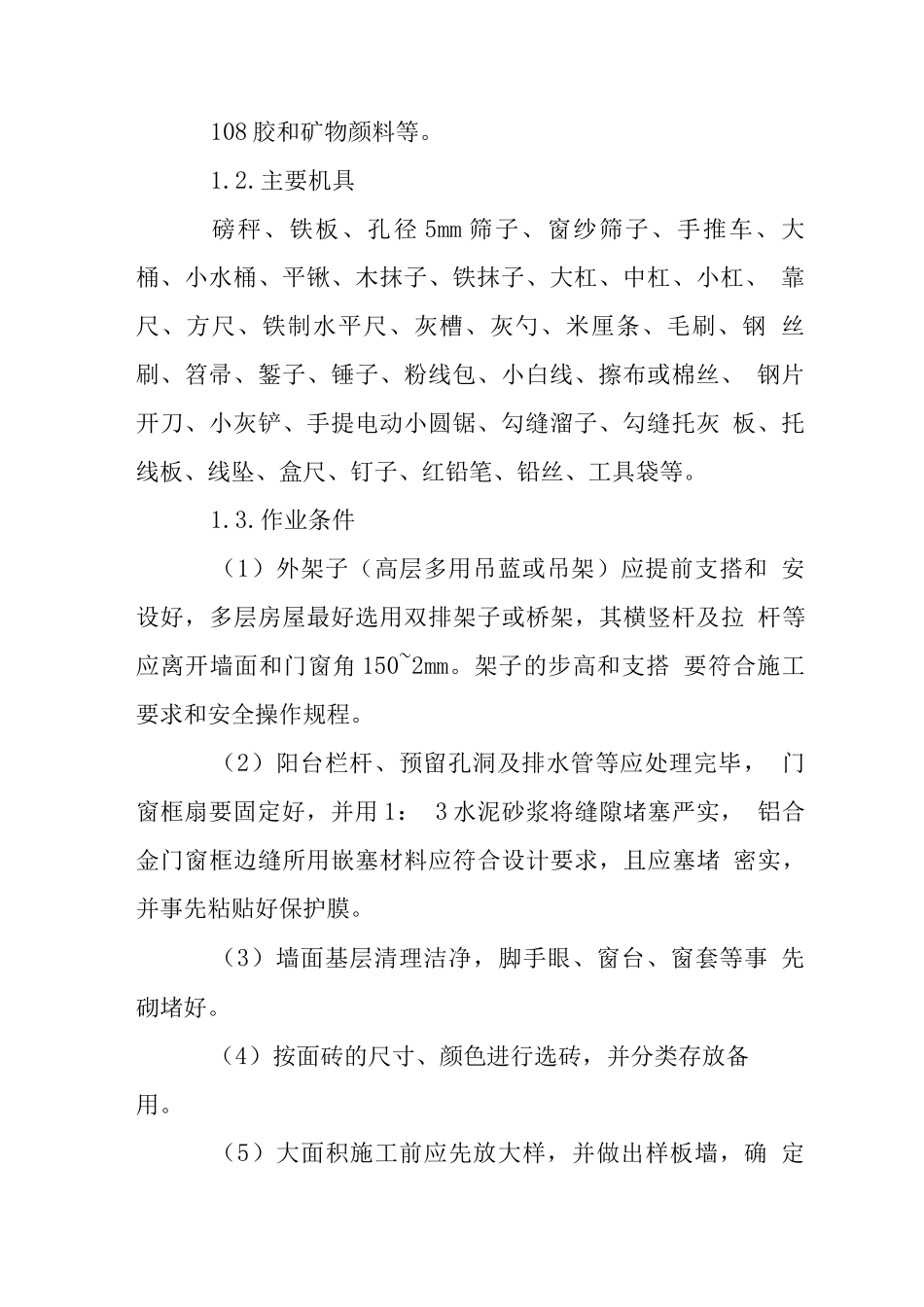

外墙贴面砖施工工艺外墙贴面砖施工工艺1、施工准备1.1.材料要求水泥:32.5Mpa 以上矿渣水泥或普通硅酸盐水泥。应 有出厂证明或复试单,若出厂超过三个月,应按试验结果使 用。白水泥:32.5Mpa 白水泥。砂子:粗砂或中砂,用前过筛。面砖:面砖的表面应光洁、方正、平整,质地坚固, 基品种、规格、尺寸、色泽、备案应均匀一致,必须符合设 计规定。不得有缺楞、掉角、暗痕和裂纹等缺陷。其性能指 标均应符合现行国家标准的规定,釉面砖的吸水率不得大于 10%。石灰膏:应用块状生石灰淋制,淋制时必须用孔径不 大于 3mmX 3mm 的筛过滤,并贮存在沉淀池中。熟化时间,常温下一般不少于 15d;用于罩面时,不 应少于 30d。使用时,石灰膏内不得含有未熟化的颗粒和其 它杂质。生石英钟灰粉:抹灰用的石灰膏可用磨细生石灰粉代 替,其细度应通过 49 孔/cm2 筛。用于罩面时,熟化时不应小于 3d。粉煤灰:细度过 0.08mm 方孔筛,筛作量不大于 5%。108 胶和矿物颜料等。1.2.主要机具磅秤、铁板、孔径 5mm 筛子、窗纱筛子、手推车、大 桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、 靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢 丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、 钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰 板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。1.3.作业条件(1)外架子(高层多用吊蓝或吊架)应提前支搭和 安设好,多层房屋最好选用双排架子或桥架,其横竖杆及拉 杆等应离开墙面和门窗角 150~2mm。架子的步高和支搭 要符合施工要求和安全操作规程。(2)阳台栏杆、预留孔洞及排水管等应处理完毕, 门窗框扇要固定好,并用 1: 3 水泥砂浆将缝隙堵塞严实, 铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵 密实,并事先粘贴好保护膜。(3)墙面基层清理洁净,脚手眼、窗台、窗套等事 先砌堵好。(4)按面砖的尺寸、颜色进行选砖,并分类存放备用。(5)大面积施工前应先放大样,并做出样板墙,确 定施工工艺及操作要点,并向施工人员做好交底工作。样板 墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方 和施工单位共同认定,方可组织班组根据样板墙要求施工。2、操作工艺(1)工艺流程基层处理--吊垂直、套方、找规矩--贴灰饼--抹底层 --弹线分格--排砖--浸砖--镶贴面砖--面砖勾缝与擦缝(2)基层为混凝土墙面时的操...
