住宅小区 1#楼外挑脚手架施工方案编制:审核:批准:某建筑安装工程公司年 月用于外围维护

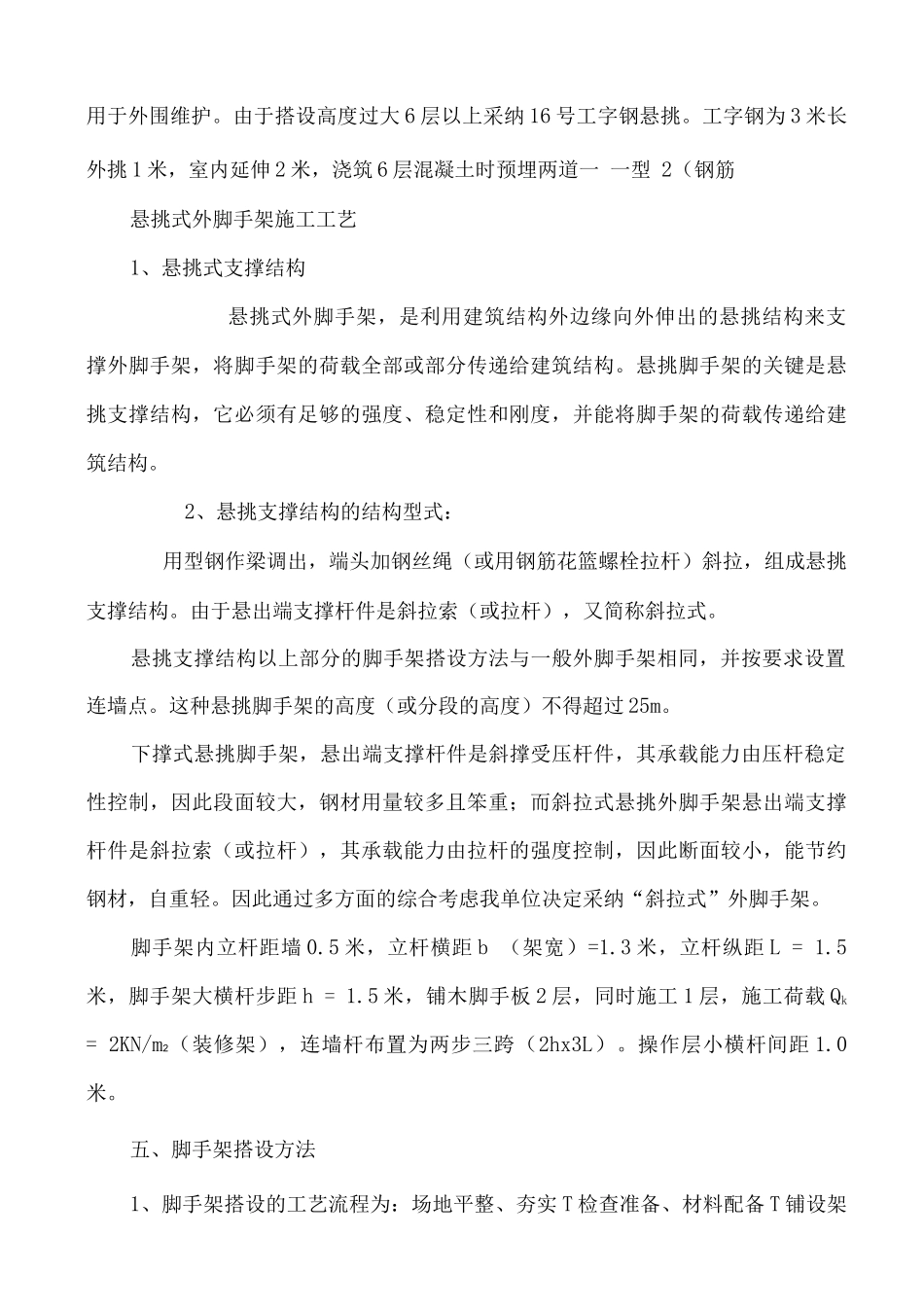

由于搭设高度过大 6 层以上采纳 16 号工字钢悬挑
工字钢为 3 米长外挑 1 米,室内延伸 2 米,浇筑 6 层混凝土时预埋两道一 一型 2(钢筋悬挑式外脚手架施工工艺1、悬挑式支撑结构悬挑式外脚手架,是利用建筑结构外边缘向外伸出的悬挑结构来支撑外脚手架,将脚手架的荷载全部或部分传递给建筑结构
悬挑脚手架的关键是悬挑支撑结构,它必须有足够的强度、稳定性和刚度,并能将脚手架的荷载传递给建筑结构
2、悬挑支撑结构的结构型式:用型钢作梁调出,端头加钢丝绳(或用钢筋花篮螺栓拉杆)斜拉,组成悬挑支撑结构
由于悬出端支撑杆件是斜拉索(或拉杆),又简称斜拉式
悬挑支撑结构以上部分的脚手架搭设方法与一般外脚手架相同,并按要求设置连墙点
这种悬挑脚手架的高度(或分段的高度)不得超过 25m
下撑式悬挑脚手架,悬出端支撑杆件是斜撑受压杆件,其承载能力由压杆稳定性控制,因此段面较大,钢材用量较多且笨重;而斜拉式悬挑外脚手架悬出端支撑杆件是斜拉索(或拉杆),其承载能力由拉杆的强度控制,因此断面较小,能节约钢材,自重轻
因此通过多方面的综合考虑我单位决定采纳“斜拉式”外脚手架
脚手架内立杆距墙 0
5 米,立杆横距 b (架宽)=1
3 米,立杆纵距 L = 1
5米,脚手架大横杆步距 h = 1
5 米,铺木脚手板 2 层,同时施工 1 层,施工荷载 Qk = 2KN/m2(装修架),连墙杆布置为两步三跨(2hx3L)
操作层小横杆间距 1
五、脚手架搭设方法1、脚手架搭设的工艺流程为:场地平整、夯实 T 检查准备、材料配备 T 铺设架板 T 纵向扫地杆 T 立杆 T 横向扫地杆 T 小横杆 T 大横杆 T 剪刀撑 T 连墙杆T 铺脚手片 T 扎防护栏杆 T 扎安全网
2、根据搭设方案对立杆位置定位
