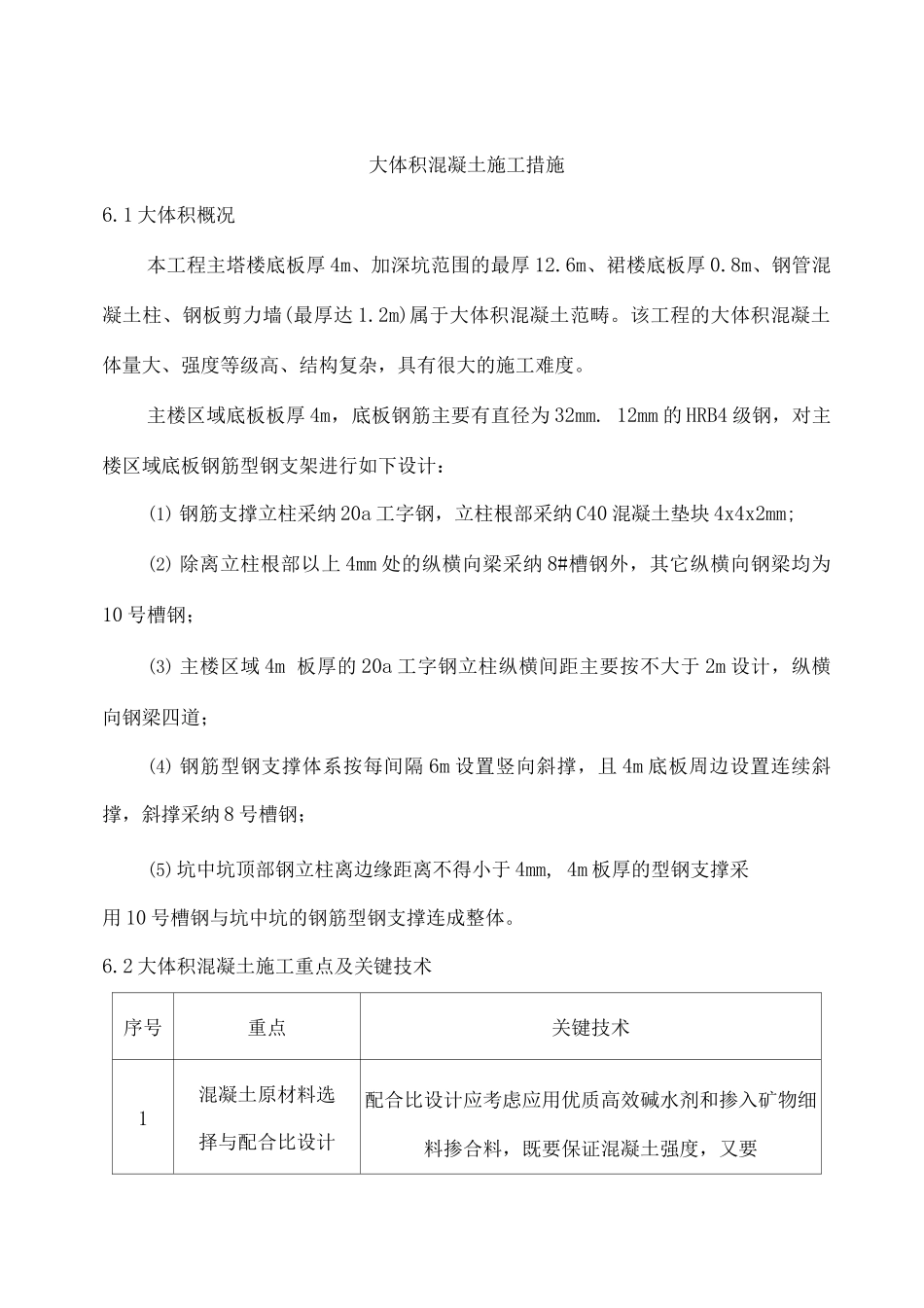

大体积混凝土施工措施6
1 大体积概况本工程主塔楼底板厚 4m、加深坑范围的最厚 12
6m、裙楼底板厚 0
8m、钢管混凝土柱、钢板剪力墙(最厚达 1
2m)属于大体积混凝土范畴
该工程的大体积混凝土体量大、强度等级高、结构复杂,具有很大的施工难度
主楼区域底板板厚 4m,底板钢筋主要有直径为 32mm
12mm 的 HRB4 级钢,对主楼区域底板钢筋型钢支架进行如下设计:(1) 钢筋支撑立柱采纳 20a 工字钢,立柱根部采纳 C40 混凝土垫块 4x4x2mm;(2) 除离立柱根部以上 4mm 处的纵横向梁采纳 8#槽钢外,其它纵横向钢梁均为10 号槽钢;(3) 主楼区域 4m 板厚的 20a 工字钢立柱纵横间距主要按不大于 2m 设计,纵横向钢梁四道;(4) 钢筋型钢支撑体系按每间隔 6m 设置竖向斜撑,且 4m 底板周边设置连续斜撑,斜撑采纳 8 号槽钢;(5)坑中坑顶部钢立柱离边缘距离不得小于 4mm, 4m 板厚的型钢支撑采用 10 号槽钢与坑中坑的钢筋型钢支撑连成整体

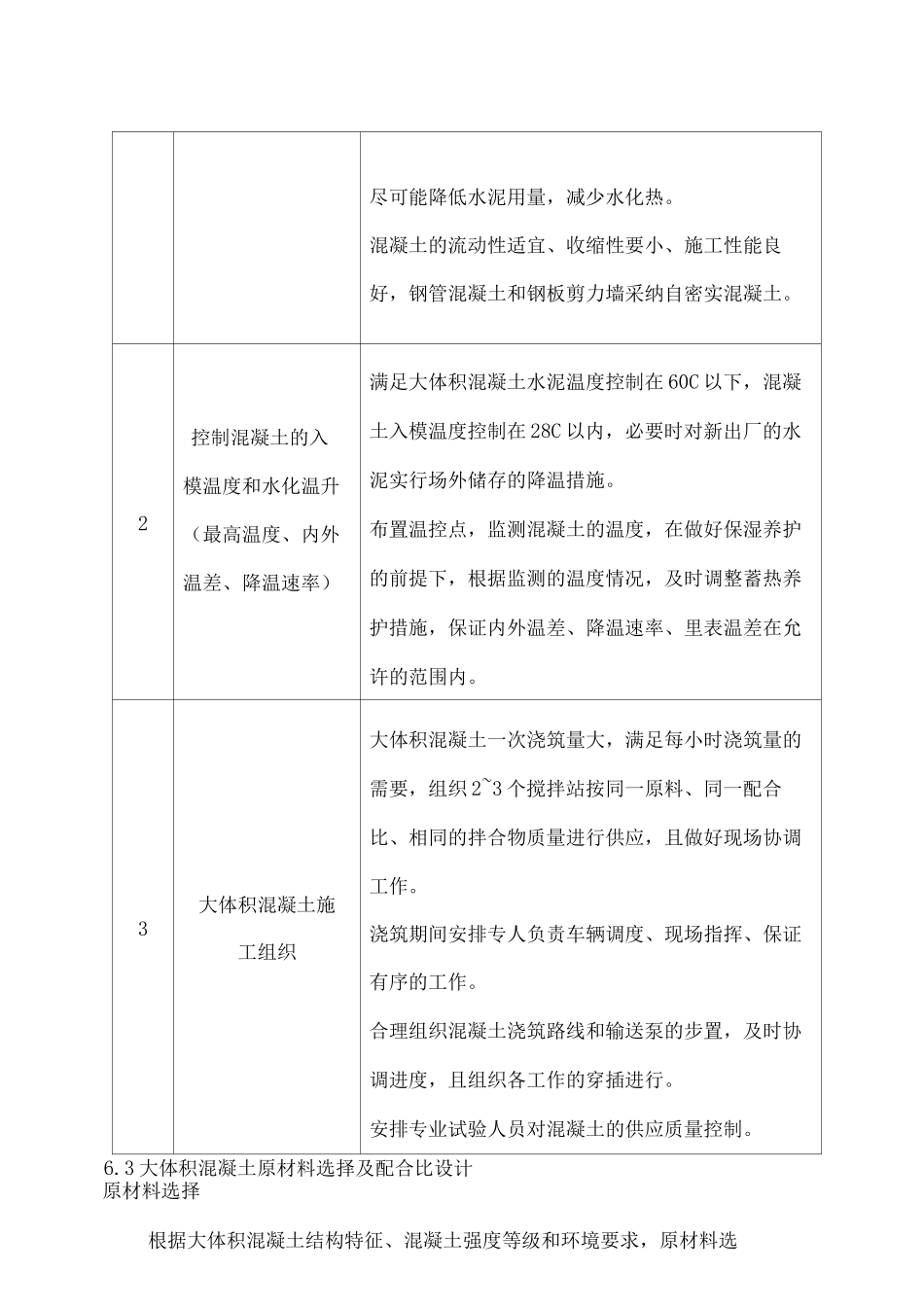

2 大体积混凝土施工重点及关键技术序号重点关键技术1混凝土原材料选择与配合比设计配合比设计应考虑应用优质高效碱水剂和掺入矿物细料掺合料,既要保证混凝土强度,又要尽可能降低水泥用量,减少水化热
混凝土的流动性适宜、收缩性要小、施工性能良好,钢管混凝土和钢板剪力墙采纳自密实混凝土
2控制混凝土的入模温度和水化温升(最高温度、内外温差、降温速率)满足大体积混凝土水泥温度控制在 60C 以下,混凝土入模温度控制在 28C 以内,必要时对新出厂的水泥实行场外储存的降温措施
布置温控点,监测混凝土的温度,在做好保湿养护的前提下,根据监测的温度情况,及时调整蓄热养护措施,保证内外温差、降温速率、里表温差在允许的范围内
3大体积混凝土施工组织大体积混凝土一次浇筑量大,满足每小时浇筑量的需要,组织 2~3
