太阳能路灯施工组织设计太阳能路灯施工组织设计第一章地基施工一、 灯具施施工场地点选择 首先对安装施施工场地点气候及周围环境考查,确定施工方案实施可行性

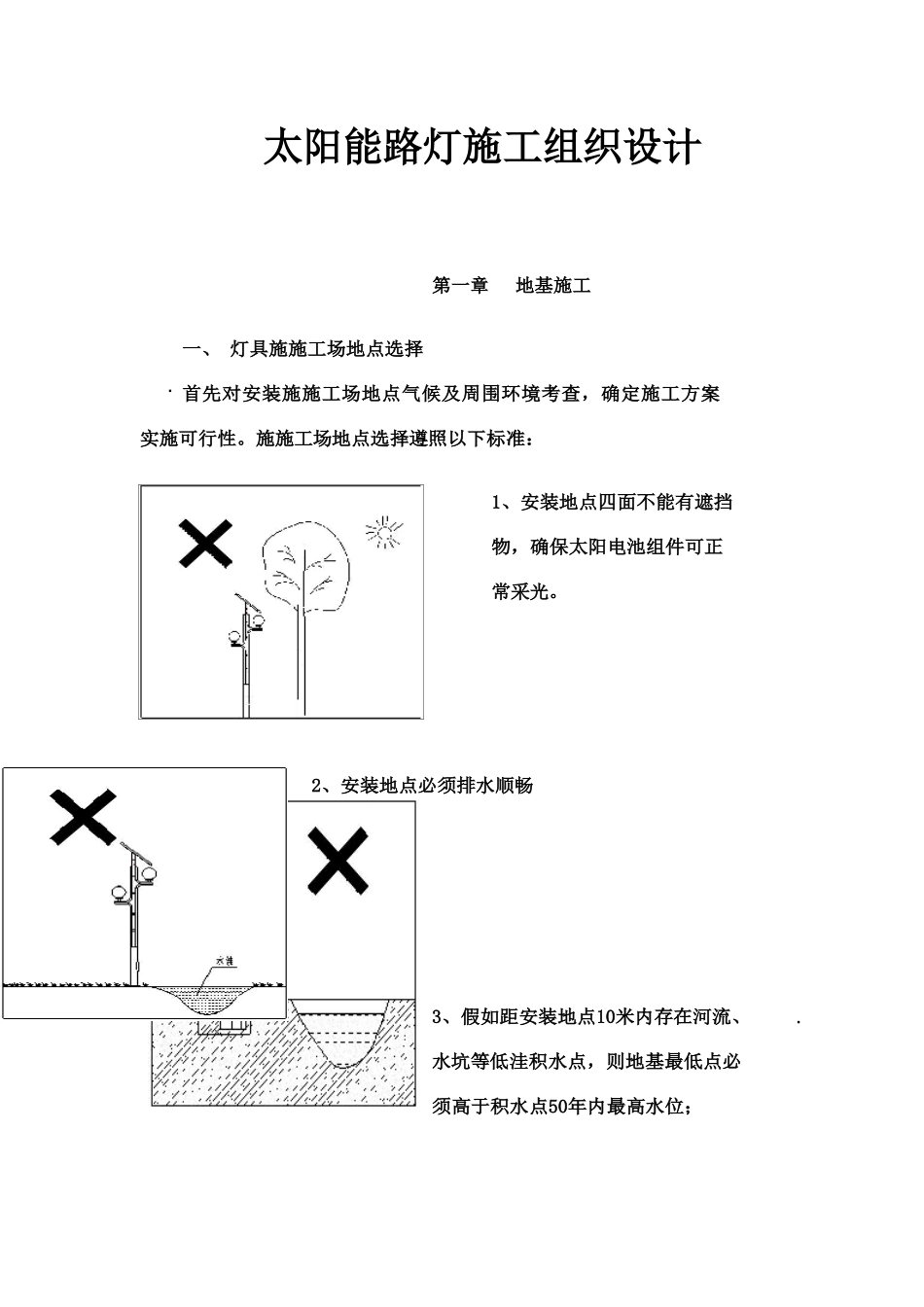

施施工场地点选择遵照以下标准:1、安装地点四面不能有遮挡物,确保太阳电池组件可正常采光

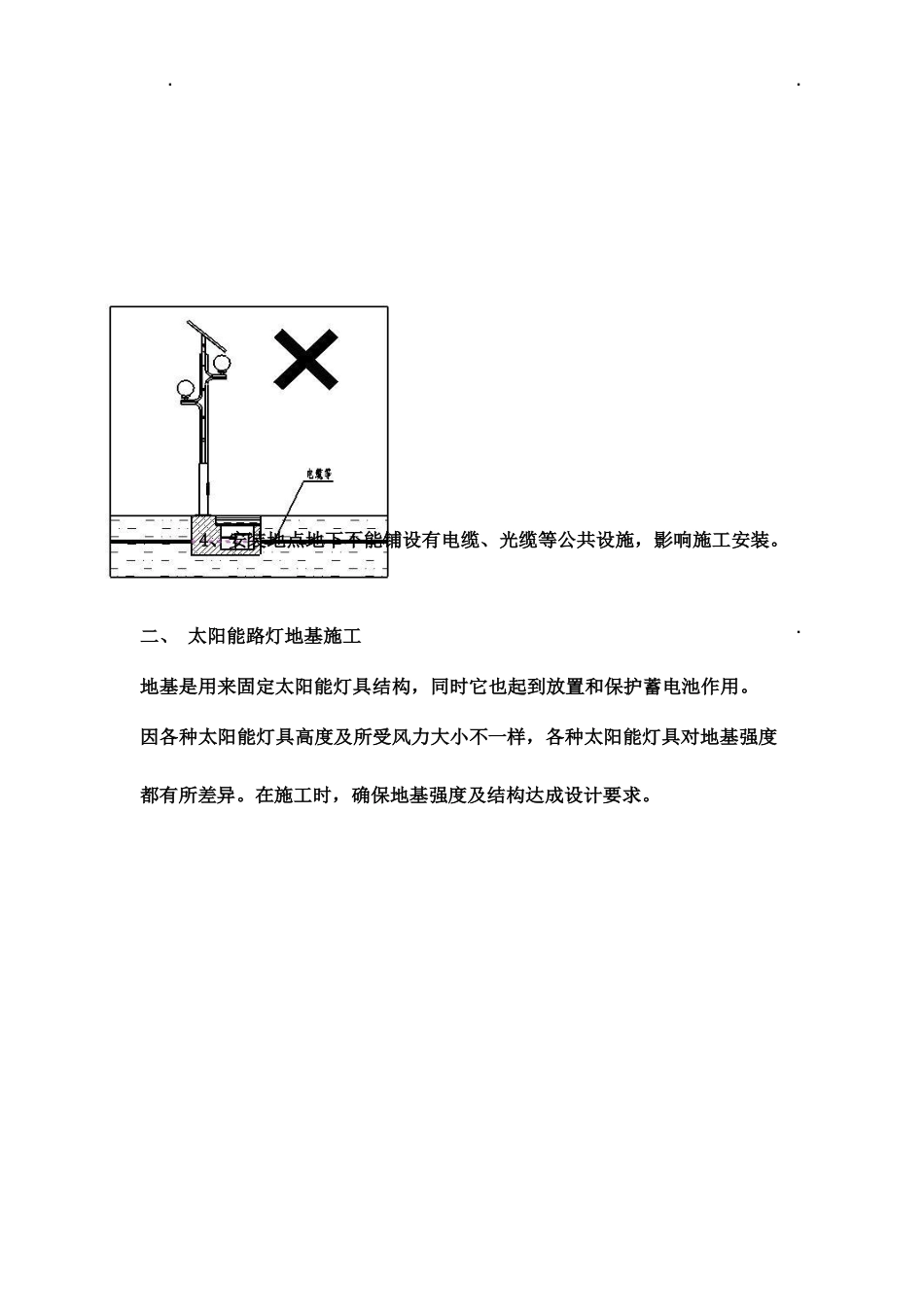

2、安装地点必须排水顺畅3、假如距安装地点10米内存在河流、水坑等低洼积水点,则地基最低点必须高于积水点50年内最高水位;4、安装地点地下不能铺设有电缆、光缆等公共设施,影响施工安装
二、 太阳能路灯地基施工 地基是用来固定太阳能灯具结构,同时它也起到放置和保护蓄电池作用
因各种太阳能灯具高度及所受风力大小不一样,各种太阳能灯具对地基强度都有所差异
在施工时,确保地基强度及结构达成设计要求
3、灯具地基施工:1)、熟读太阳能灯具地基图纸及技术要求;2)、拉线,划点确定灯具安装点,相邻两点直线距离误差±0
5m;3)、去除灯具安置处杂物,依据地基图,画线确定地基坑长度及宽度
地基长边或短边中心线必须垂直于路面走向
;4)、依照太阳能灯具地基图开挖地坑
地基坑深度允许偏差为+100mm、-50mm
当土质原因等造成地坑深度与设计坑深度偏差+100mm以上时,超出+100mm 部分可实行填土扎实处理,分层扎实深度不宜大于 100mm,扎实后密度不应低于原状土
5)、检验地坑是否有局部软弱土层或孔穴,如若存在应挖除后用素土或灰土分层填实;抹平地坑四面;6)、地坑底部铺一层厚度为150mm灰土并扎实
灰土配合比(体积比)为2:8,灰土中土料优先实行从地坑中挖出土,但不得含有有机杂质,使用前应过筛,其粒径不得大于15毫米
灰土施工时,应适当控制含水量,检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜,如土料水分过多或不足时,应晾干或洒水润湿
灰土应拌和均匀,颜色一致,拌好后及时铺好扎实,不得隔日夯打;7)、去除地坑中浮土及杂物,边坡必须稳定
