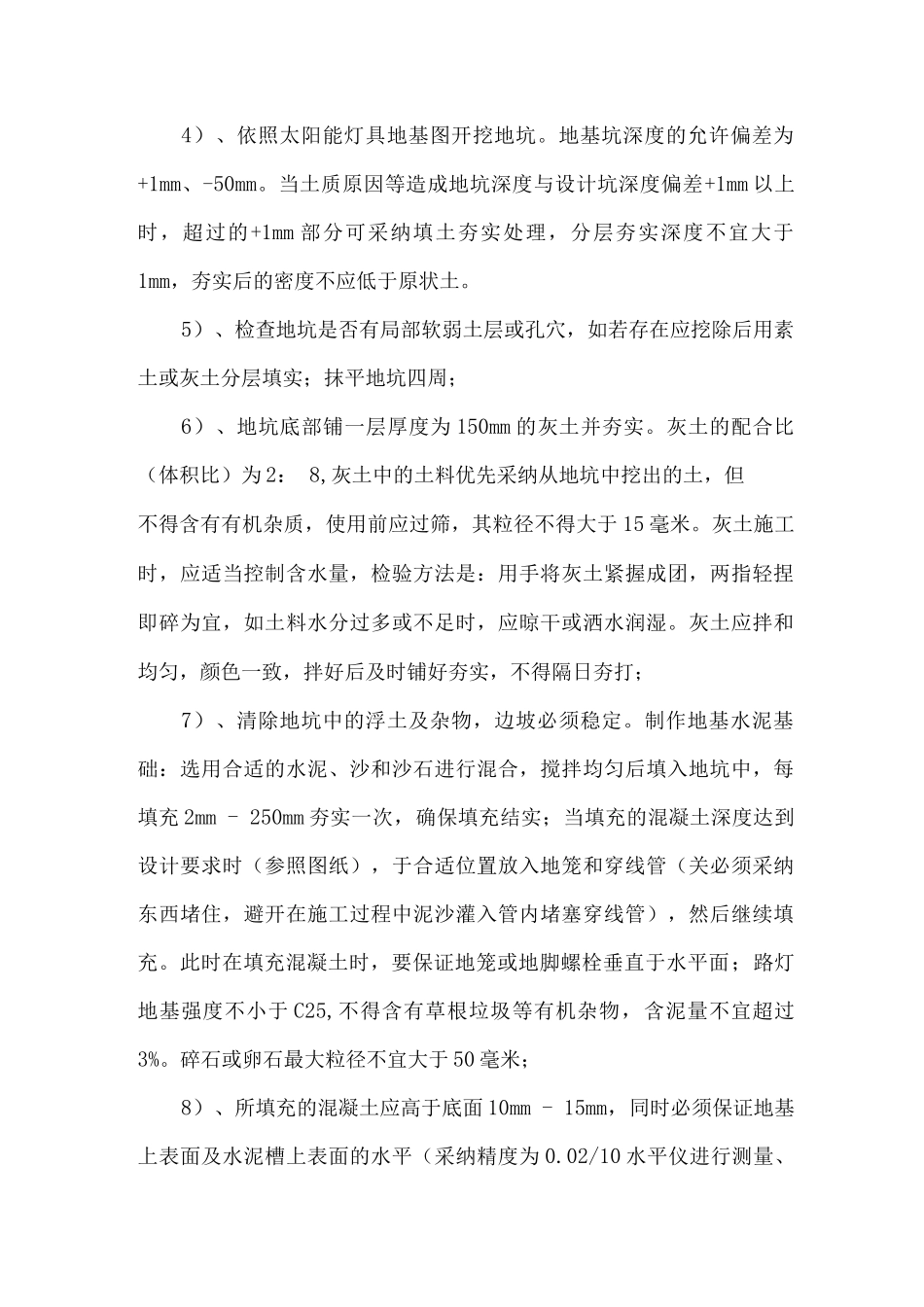

4)、依照太阳能灯具地基图开挖地坑
地基坑深度的允许偏差为+1mm、-50mm
当土质原因等造成地坑深度与设计坑深度偏差+1mm 以上时,超过的+1mm 部分可采纳填土夯实处理,分层夯实深度不宜大于1mm,夯实后的密度不应低于原状土
5)、检查地坑是否有局部软弱土层或孔穴,如若存在应挖除后用素土或灰土分层填实;抹平地坑四周;6)、地坑底部铺一层厚度为 150mm 的灰土并夯实
灰土的配合比(体积比)为 2: 8,灰土中的土料优先采纳从地坑中挖出的土,但不得含有有机杂质,使用前应过筛,其粒径不得大于 15 毫米
灰土施工时,应适当控制含水量,检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜,如土料水分过多或不足时,应晾干或洒水润湿
灰土应拌和均匀,颜色一致,拌好后及时铺好夯实,不得隔日夯打;7)、清除地坑中的浮土及杂物,边坡必须稳定
制作地基水泥基础:选用合适的水泥、沙和沙石进行混合,搅拌均匀后填入地坑中,每填充 2mm - 250mm 夯实一次,确保填充结实;当填充的混凝土深度达到设计要求时(参照图纸),于合适位置放入地笼和穿线管(关必须采纳东西堵住,避开在施工过程中泥沙灌入管内堵塞穿线管),然后继续填充
此时在填充混凝土时,要保证地笼或地脚螺栓垂直于水平面;路灯地基强度不小于 C25,不得含有草根垃圾等有机杂物,含泥量不宜超过3%
碎石或卵石最大粒径不宜大于 50 毫米;8)、所填充的混凝土应高于底面 10mm - 15mm,同时必须保证地基上表面及水泥槽上表面的水平(采纳精度为 0

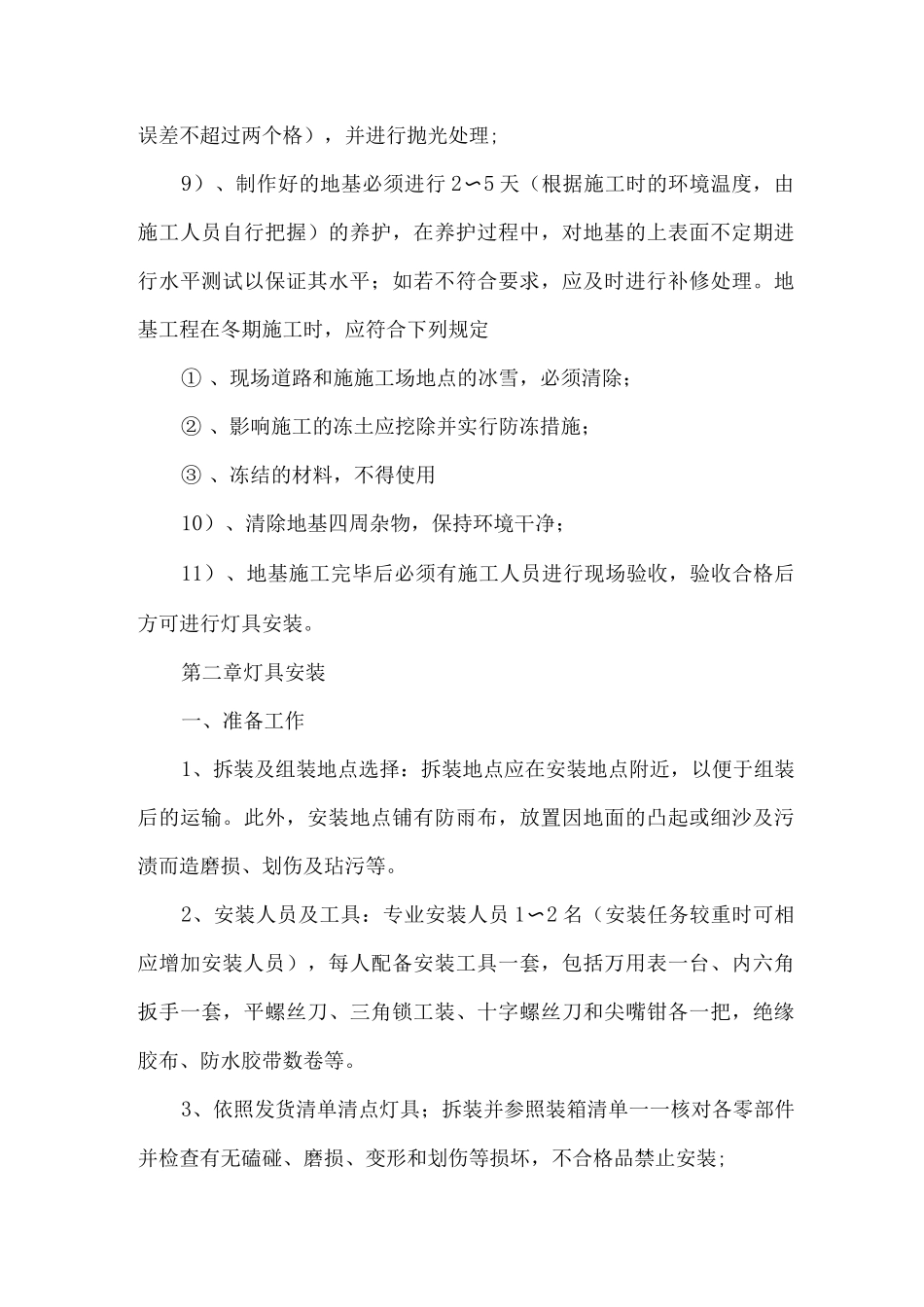

02/10 水平仪进行测量、误差不超过两个格),并进行抛光处理;9)、制作好的地基必须进行 2〜5 天(根据施工时的环境温度,由施工人员自行把握)的养护,在养护过程中,对地基的上表面不定期进行水平测试以保证其水平;如若不符合要求,应及时进行补修处理
地基工程在冬期施工时,应符合下列规定① 、
