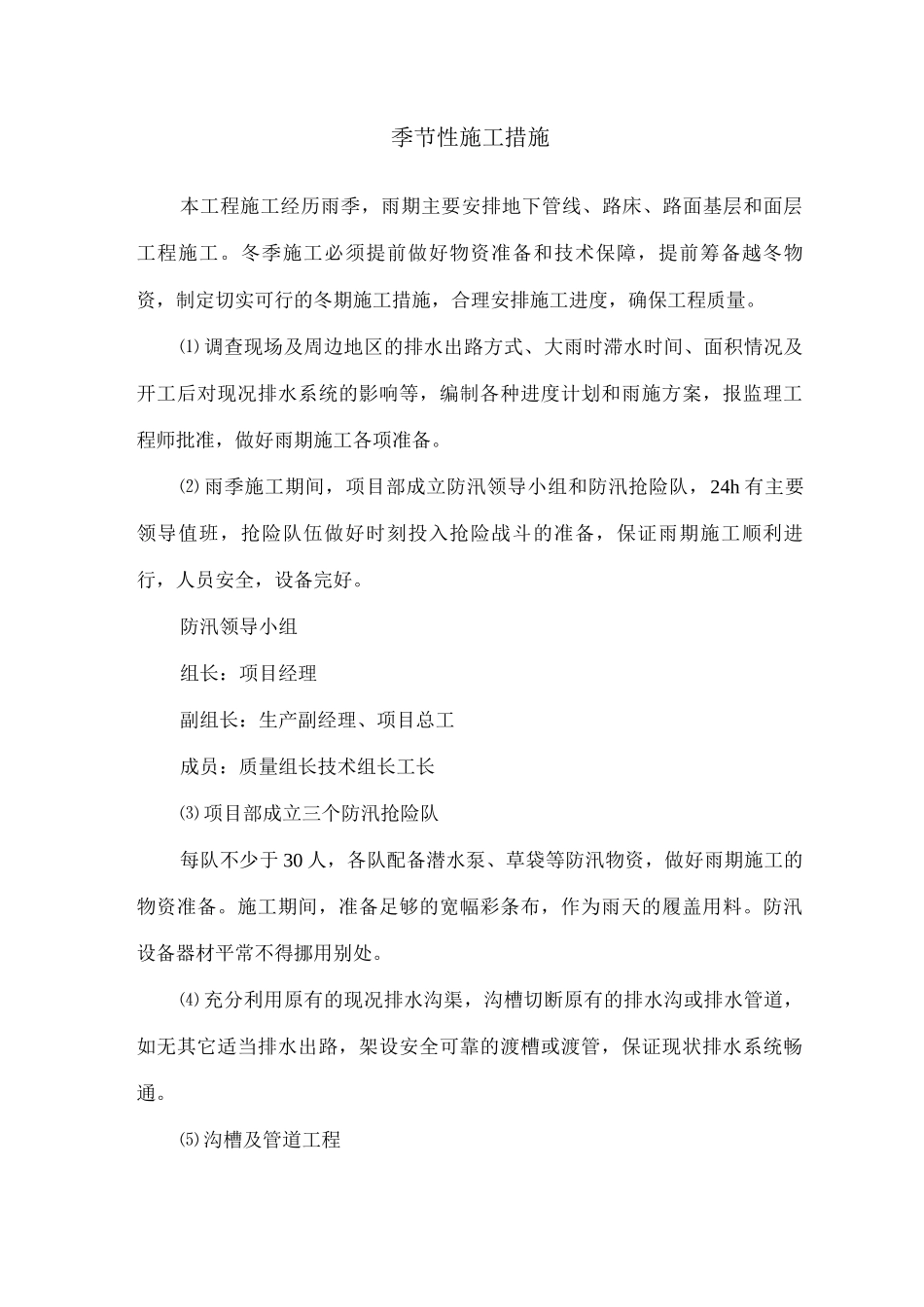

季节性施工措施本工程施工经历雨季,雨期主要安排地下管线、路床、路面基层和面层工程施工
冬季施工必须提前做好物资准备和技术保障,提前筹备越冬物资,制定切实可行的冬期施工措施,合理安排施工进度,确保工程质量
⑴ 调查现场及周边地区的排水出路方式、大雨时滞水时间、面积情况及开工后对现况排水系统的影响等,编制各种进度计划和雨施方案,报监理工程师批准,做好雨期施工各项准备
⑵ 雨季施工期间,项目部成立防汛领导小组和防汛抢险队,24h 有主要领导值班,抢险队伍做好时刻投入抢险战斗的准备,保证雨期施工顺利进行,人员安全,设备完好
防汛领导小组组长:项目经理副组长:生产副经理、项目总工成员:质量组长技术组长工长⑶ 项目部成立三个防汛抢险队每队不少于 30 人,各队配备潜水泵、草袋等防汛物资,做好雨期施工的物资准备
施工期间,准备足够的宽幅彩条布,作为雨天的履盖用料
防汛设备器材平常不得挪用别处
⑷ 充分利用原有的现况排水沟渠,沟槽切断原有的排水沟或排水管道,如无其它适当排水出路,架设安全可靠的渡槽或渡管,保证现状排水系统畅通

⑸ 沟槽及管道工程① 基槽开挖前准备好防洪设备器材,开挖边坡比常规放缓,坡面根据情况加以覆盖
弃土堆距槽边不小于 1m,对于适合回填的弃土要集中堆放,适当修整成型,以利排水,并用塑料布苫盖好,防止雨淋导致含水量过大,避开被雨水冲击污染周边路面
根据施工能力控制开槽段落长度,施工做到速战速决
对因故不能及时回填的沟槽,在槽底两侧设宽 30cm,深 30cm 的排水沟,并设集水坑,集水坑尺寸不小于 1 x 1m,深度不小 50cm,遭遇降雨时,立即召集抢险小分队的成员,及时将槽内积水用潜水泵抽到地面,排入市政排水系统,并符合环保要求
② 在沟槽开挖过程中,尽可能保留现况横向排水管,保持现况排水系统的通畅与完整,并充分利用现况排水系统排除作业面内的积水
③ 基槽挖好后及时做
