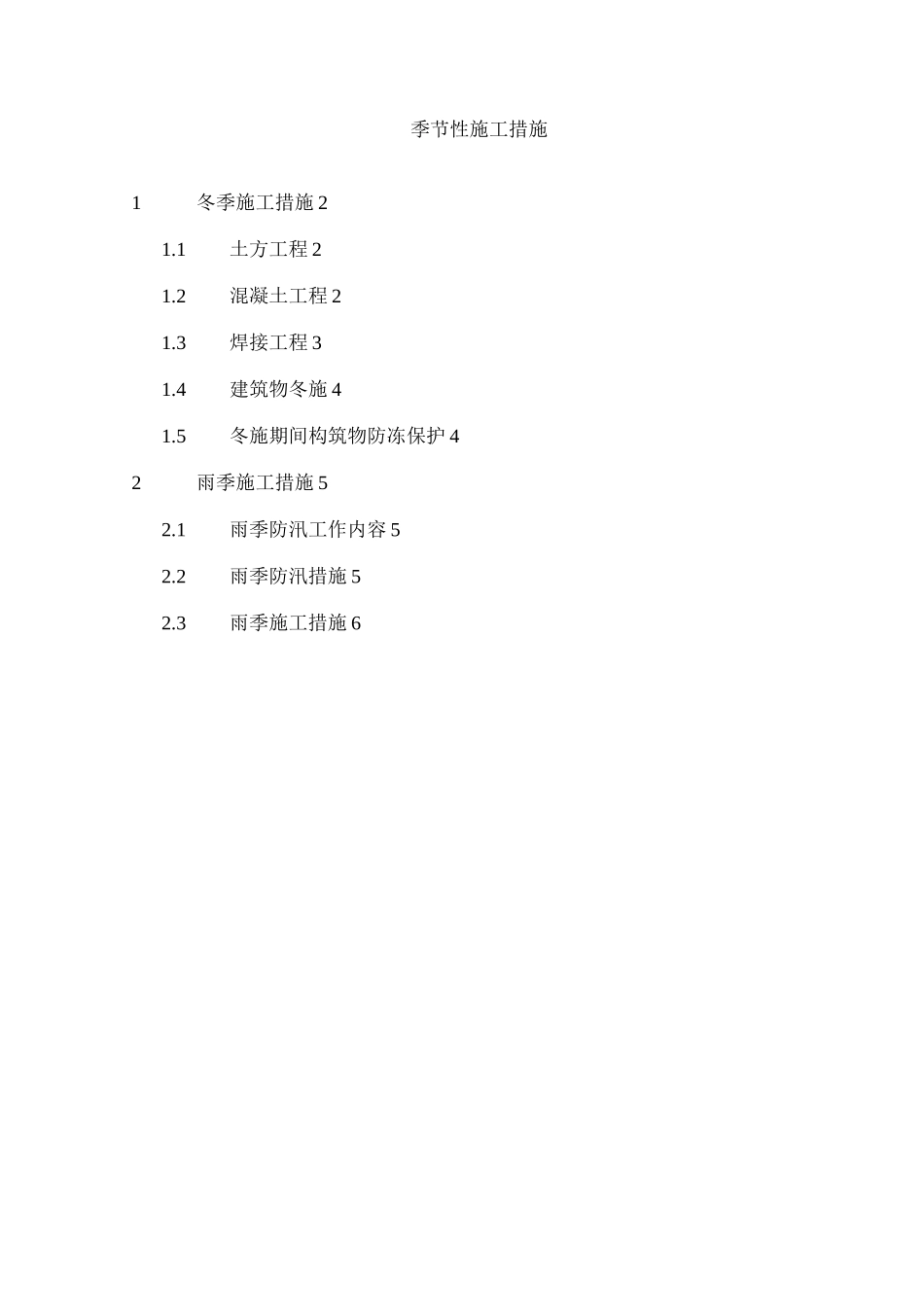

季节性施工措施1冬季施工措施 21
1土方工程 21
2混凝土工程 21

3焊接工程 31
4建筑物冬施 41
5冬施期间构筑物防冻保护 42雨季施工措施 52
1雨季防汛工作内容 52
2雨季防汛措施 52

3雨季施工措施 61 冬季施工措施冬施实行“双控制”,当天气条件符合下述两个条件之一者的,即进入冬施状态
“温控”:根据中华人民共和国《建筑工程冬期施工规程》(JGJ 104-97)的规定,当室外日平均气温连续 5 天稳定低于 5
即进入冬期施工;当室外日平均气温连续 5 天高于 5C 时解除冬期施工
“时控”:根据北京地区的气候特点,A 省 AAA 市污水处理厂工程冬期施工时间除执行国家法律规范的具体规定外,原则上为当年 11 月 15 日至来年 3 月15 日,且注意上述时间范围之外的气温突降
冬期施工措施包括具体施工操作措施及成品越冬保护措施两大项
1 土方工程构筑物及管道的原状地基不允许受冻
冬期进行混凝土施工的地基,尽可能预留 2mm 的原状土层,在浇筑混凝土当天将该土层清走,尽快浇筑混凝土
凡当时挖至设计槽底标高的,用防火草帘搭接压茬覆盖好
当日平均气温高于-5C时,覆盖两层防火草帘;当日平均气温低于-5C 时,覆盖三层防火草帘
凡冬期不浇筑混凝土的槽底,预留 1
0mm 以上原状土暂不开挖
还土土方尽可能集中堆放
回填土方时,不得有直径大于 1mm 的冻块
还土时,做到当日填土当日夯实;如需继续上还时,在已还好的土层上用双层防火草帘保温过夜
沟槽还土时,受冻的沟槽槽帮必须劈掉,清除洁净后方可回填
每层铺土厚度比常温施工时减少 20%〜25%
2 混凝土工程根据总体计划安排,进入冬施期间,构筑物、建筑物原则上混凝土施工已基本完成,特别情况需进行小方量混凝土施工时,做到以下几点:冬施期间采纳冬期混凝土配比
冬期配制混凝土选用普通硅酸盐水泥,水泥强度等
