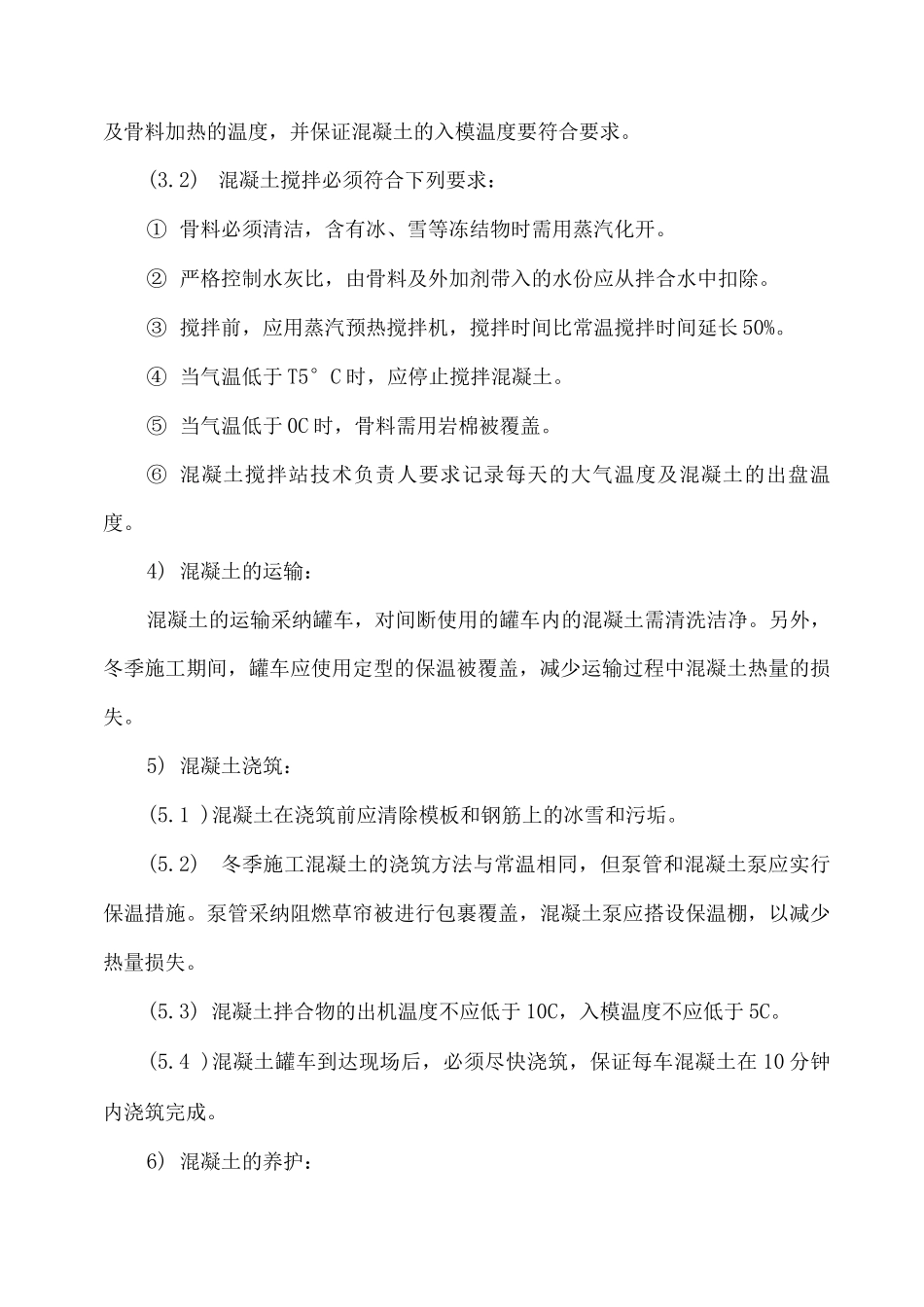

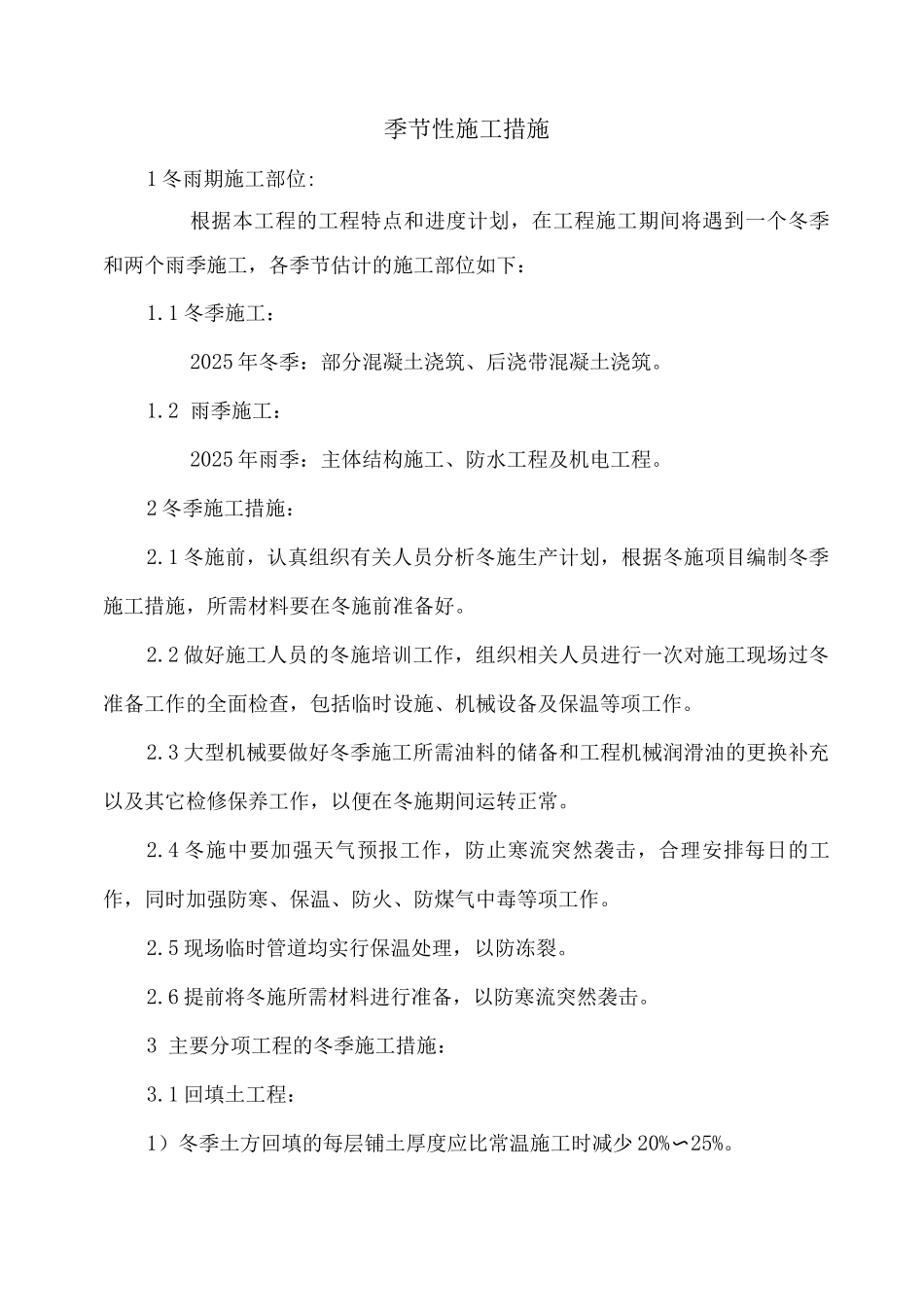

季节性施工措施1 冬雨期施工部位:根据本工程的工程特点和进度计划,在工程施工期间将遇到一个冬季和两个雨季施工,各季节估计的施工部位如下:1.1 冬季施工:2025 年冬季:部分混凝土浇筑、后浇带混凝土浇筑。1.2 雨季施工:2025 年雨季:主体结构施工、防水工程及机电工程。2 冬季施工措施:2.1 冬施前,认真组织有关人员分析冬施生产计划,根据冬施项目编制冬季施工措施,所需材料要在冬施前准备好。2.2 做好施工人员的冬施培训工作,组织相关人员进行一次对施工现场过冬准备工作的全面检查,包括临时设施、机械设备及保温等项工作。2.3 大型机械要做好冬季施工所需油料的储备和工程机械润滑油的更换补充以及其它检修保养工作,以便在冬施期间运转正常。2.4 冬施中要加强天气预报工作,防止寒流突然袭击,合理安排每日的工作,同时加强防寒、保温、防火、防煤气中毒等项工作。2.5 现场临时管道均实行保温处理,以防冻裂。2.6 提前将冬施所需材料进行准备,以防寒流突然袭击。3 主要分项工程的冬季施工措施:3.1 回填土工程:1)冬季土方回填的每层铺土厚度应比常温施工时减少 20%〜25%。2)对肥槽外大面积的素土回填,可采纳含有冻土块的土回填,但冻土块的粒径不得超过 15 cm,其含量不得超过 30%,并且铺填时冻土块应分散开,并应逐层夯实。3)灰土回填和室内的管沟回填不得采纳含有冻土块的土回填。4)回填土施工前应清除基底上的冰雪和其他建筑垃圾等杂物。3.2 混凝土工程:1)混凝土冬季施工方法:(1.1)本工程冬季施工阶段需进行后浇带混凝土的浇筑,全部采纳预拌混凝土,并用混凝土泵送工艺进行浇筑。(1.2)后浇带的表面系数为 12.5 m-1,采纳综合蓄热法进行养护。(1.3)现场设小型压力机进行混凝土早期强度的试压,作为养护和拆模的依据。2)混凝土的配合比设计要求:(2.1)水泥使用以上普通硅酸盐水泥。(2.2)水灰比<0.6 时,掺加 F-2 或 M17 高效减水剂,尽量减少混凝土中水的掺量,提高早期强度。(2.3)抗冻剂采纳 M184 (液体),该产品具有抗冻早强作用。(2.4)上述外加剂的掺量在施工前均由试验室提前做出预配,搅拌时由专人配制,严格掌握掺量。3)混凝土的搅拌:(3.1)混凝土的搅拌一律由指定搅拌站进行。本工程控制混凝土入模最低温度》10°C,对骨料及水采纳加热的方法。搅拌站需提供在各种气温条件下水及骨料加热的温度,并保证混凝土的入模温度要符合要求。(3.2)混凝土搅拌必须符合下...
