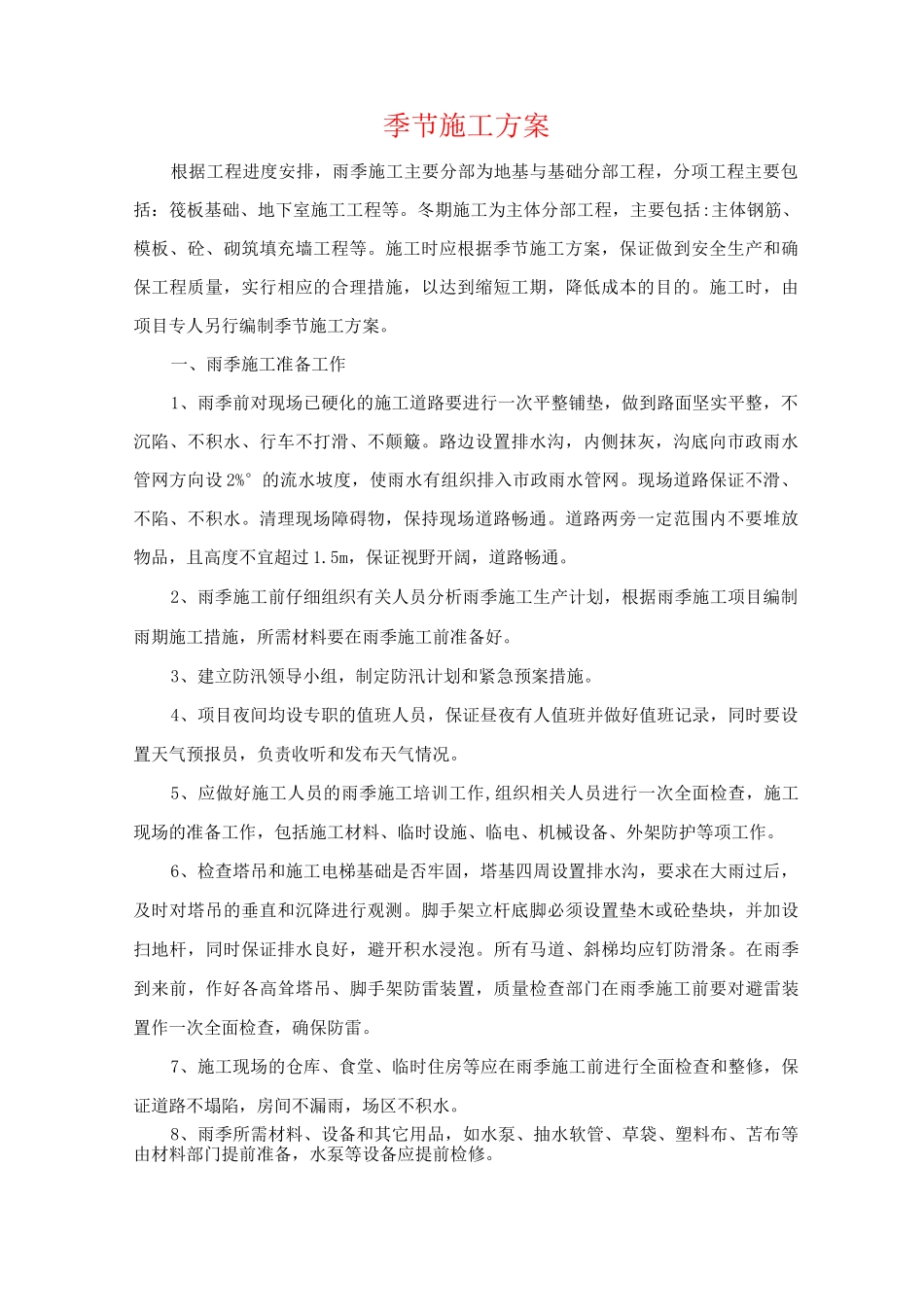

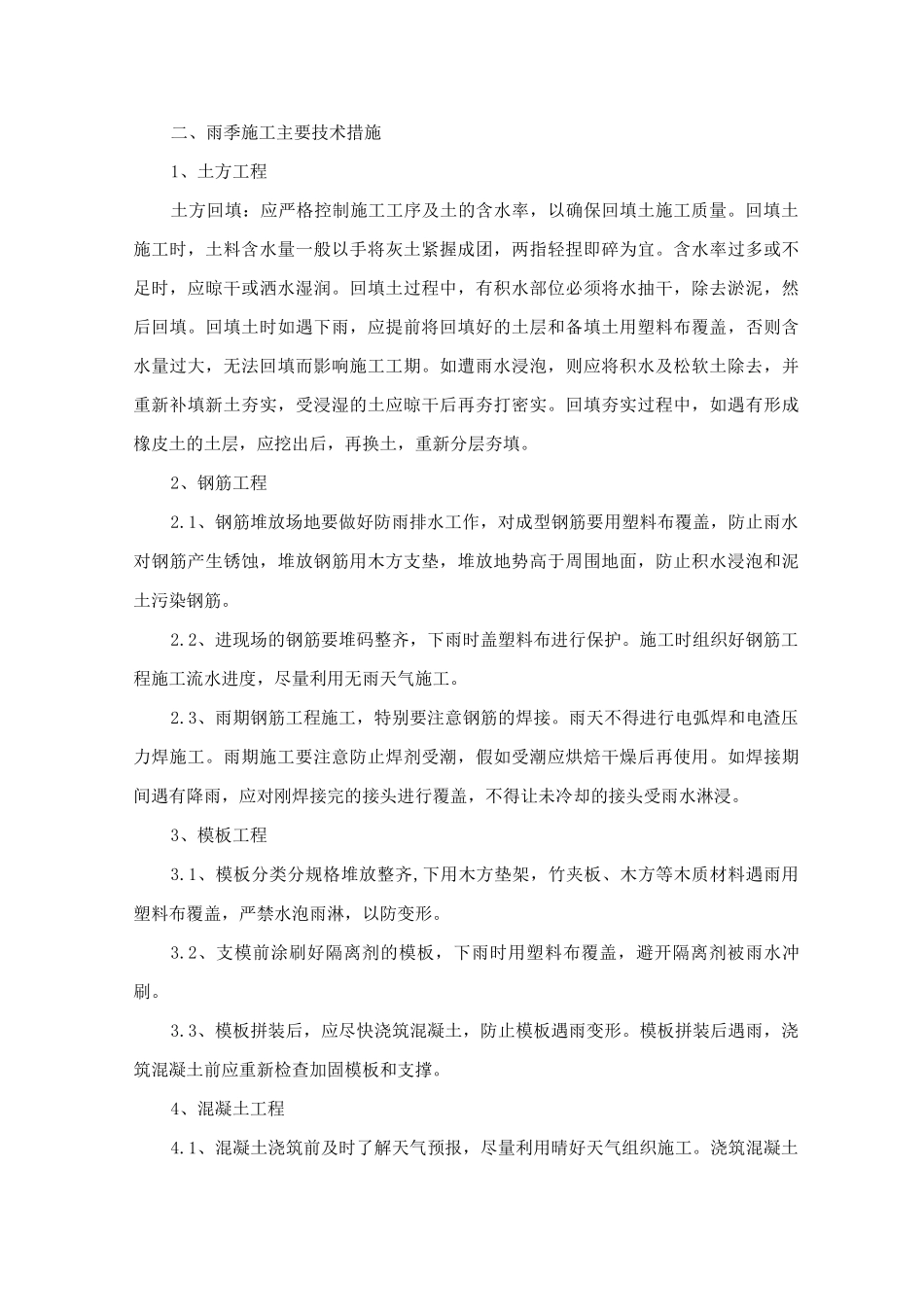

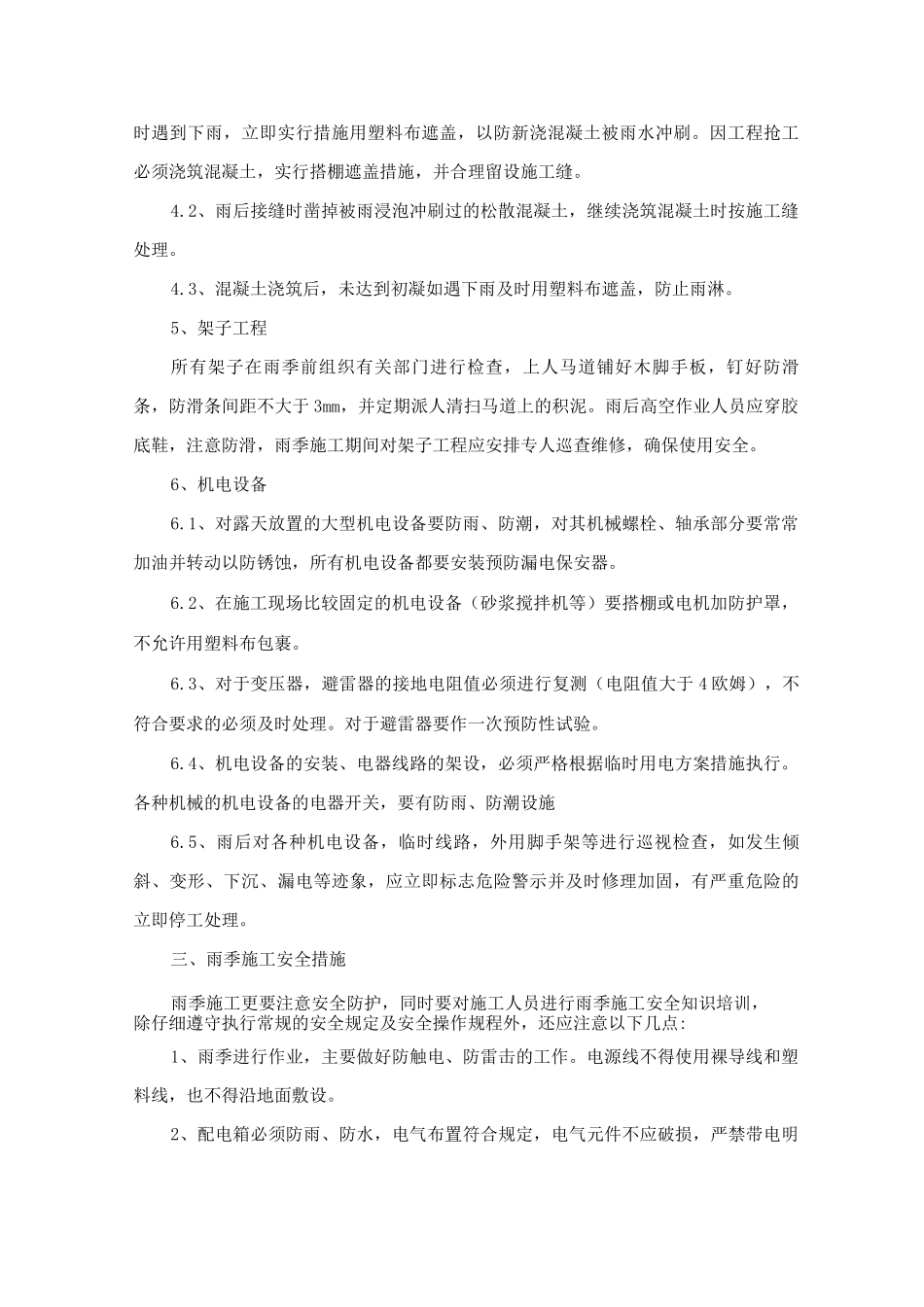

季节施工方案根据工程进度安排,雨季施工主要分部为地基与基础分部工程,分项工程主要包括:筏板基础、地下室施工工程等
冬期施工为主体分部工程,主要包括:主体钢筋、模板、砼、砌筑填充墙工程等
施工时应根据季节施工方案,保证做到安全生产和确保工程质量,实行相应的合理措施,以达到缩短工期,降低成本的目的
施工时,由项目专人另行编制季节施工方案
一、雨季施工准备工作1、雨季前对现场已硬化的施工道路要进行一次平整铺垫,做到路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸
路边设置排水沟,内侧抹灰,沟底向市政雨水管网方向设 2%°的流水坡度,使雨水有组织排入市政雨水管网
现场道路保证不滑、不陷、不积水
清理现场障碍物,保持现场道路畅通
道路两旁一定范围内不要堆放物品,且高度不宜超过 1
5m,保证视野开阔,道路畅通
2、雨季施工前仔细组织有关人员分析雨季施工生产计划,根据雨季施工项目编制雨期施工措施,所需材料要在雨季施工前准备好
3、建立防汛领导小组,制定防汛计划和紧急预案措施
4、项目夜间均设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况
5、应做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,施工现场的准备工作,包括施工材料、临时设施、临电、机械设备、外架防护等项工作
6、检查塔吊和施工电梯基础是否牢固,塔基四周设置排水沟,要求在大雨过后,及时对塔吊的垂直和沉降进行观测
脚手架立杆底脚必须设置垫木或砼垫块,并加设扫地杆,同时保证排水良好,避开积水浸泡
所有马道、斜梯均应钉防滑条
在雨季到来前,作好各高耸塔吊、脚手架防雷装置,质量检查部门在雨季施工前要对避雷装置作一次全面检查,确保防雷
7、施工现场的仓库、食堂、临时住房等应在雨季施工前进行全面检查和整修,保证道路不塌陷,房间不漏雨,场区不积水
8、雨季所需材料、设备和其它用品,如
