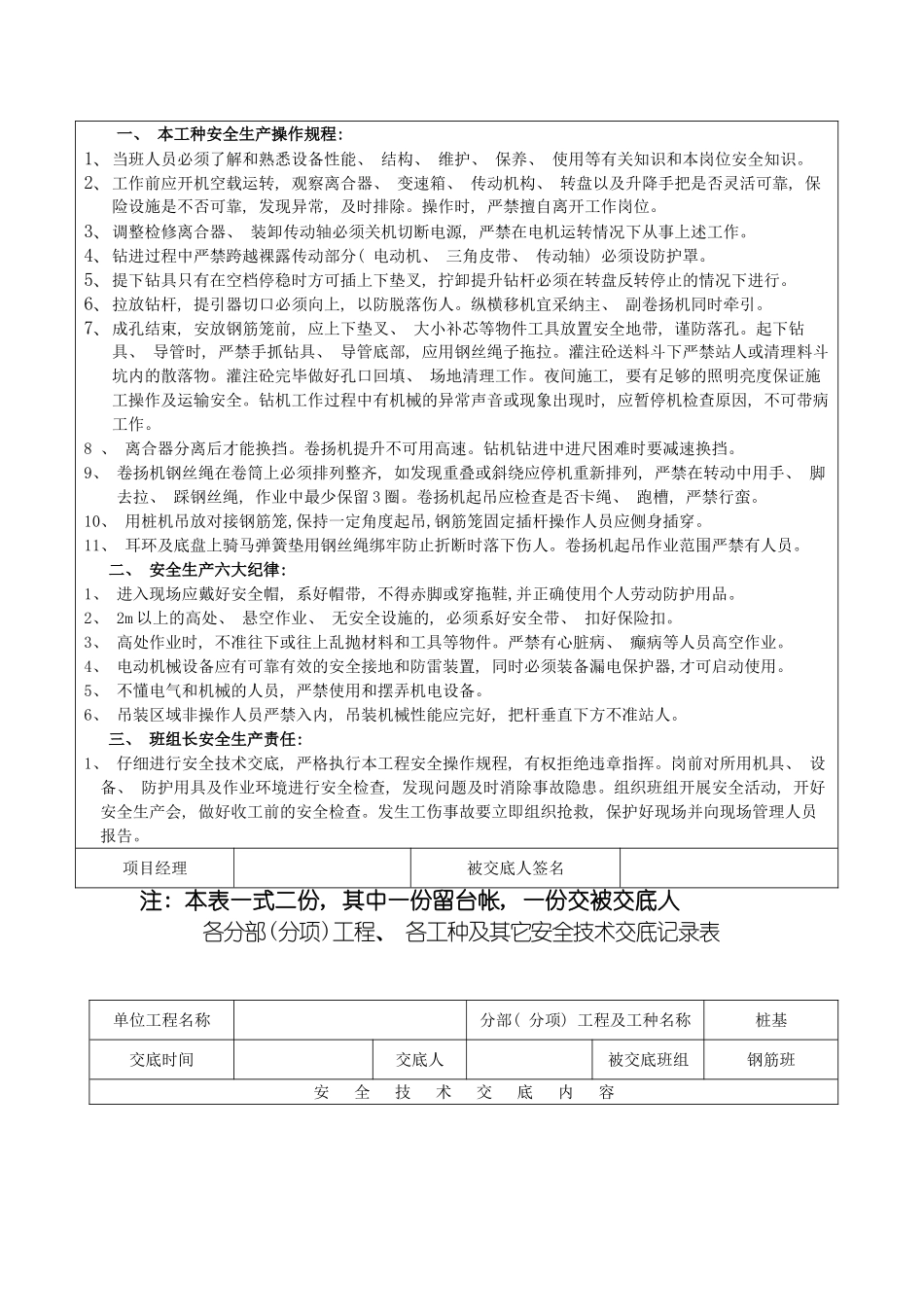

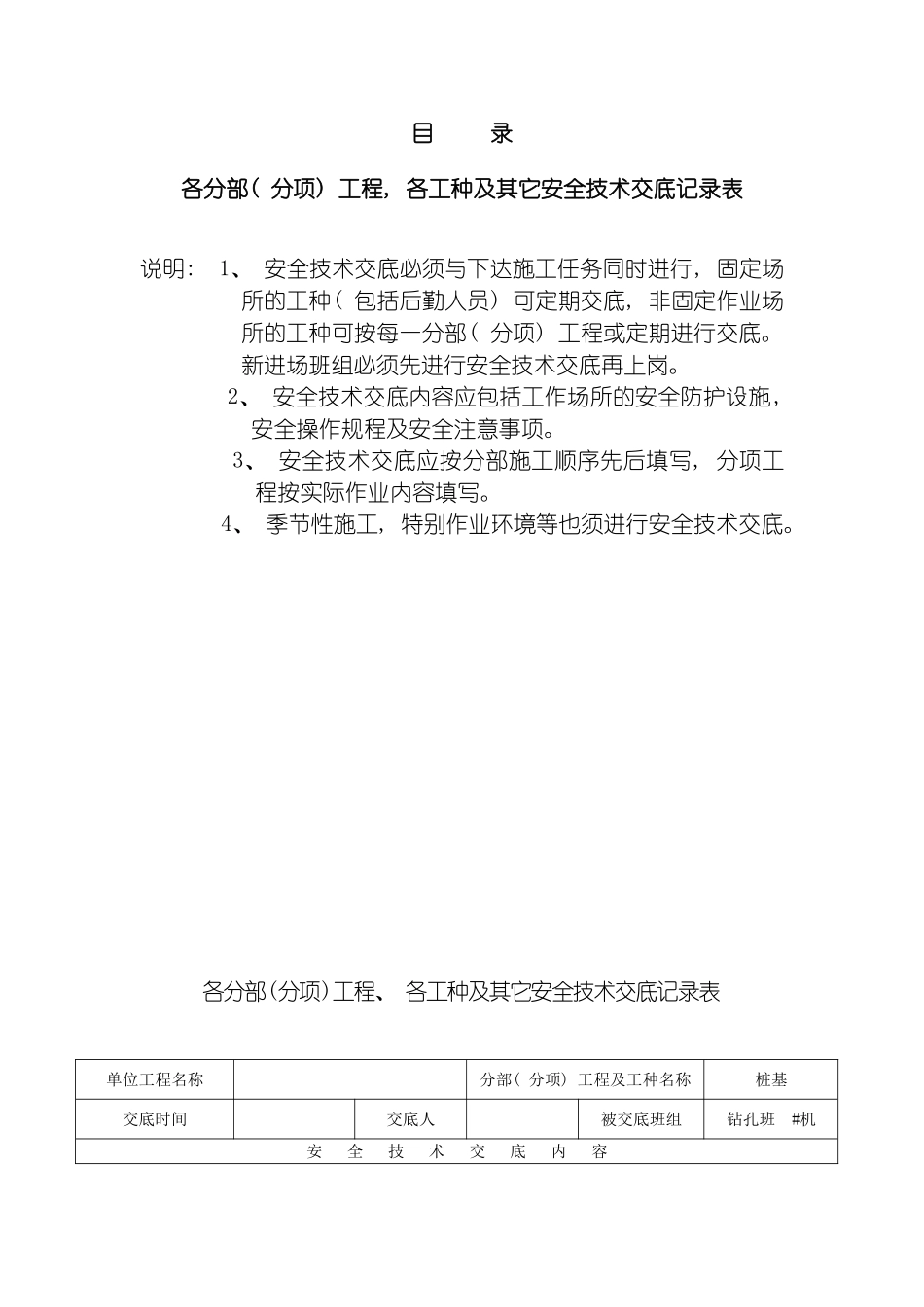

安全资料台帐之四分部分项工程安全技术交底目 录各分部( 分项) 工程, 各工种及其它安全技术交底记录表说明: 1、 安全技术交底必须与下达施工任务同时进行, 固定场所的工种( 包括后勤人员) 可定期交底, 非固定作业场所的工种可按每一分部( 分项) 工程或定期进行交底。新进场班组必须先进行安全技术交底再上岗。2、 安全技术交底内容应包括工作场所的安全防护设施, 安全操作规程及安全注意事项。3、 安全技术交底应按分部施工顺序先后填写, 分项工程按实际作业内容填写。4、 季节性施工, 特别作业环境等也须进行安全技术交底。各分部(分项)工程、 各工种及其它安全技术交底记录表单位工程名称分部( 分项) 工程及工种名称桩基交底时间交底人被交底班组钻孔班 #机安 全 技 术 交 底 内 容 一、 本工种安全生产操作规程: 1、当班人员必须了解和熟悉设备性能、 结构、 维护、 保养、 使用等有关知识和本岗位安全知识。2、工作前应开机空载运转, 观察离合器、 变速箱、 传动机构、 转盘以及升降手把是否灵活可靠, 保险设施是不否可靠, 发现异常, 及时排除。操作时, 严禁擅自离开工作岗位。3、调整检修离合器、 装卸传动轴必须关机切断电源, 严禁在电机运转情况下从事上述工作。4、钻进过程中严禁跨越裸露传动部分( 电动机、 三角皮带、 传动轴) 必须设防护罩。5、提下钻具只有在空档停稳时方可插上下垫叉, 拧卸提升钻杆必须在转盘反转停止的情况下进行。6、拉放钻杆, 提引器切口必须向上, 以防脱落伤人。纵横移机宜采纳主、 副卷扬机同时牵引。7、成孔结束, 安放钢筋笼前, 应上下垫叉、 大小补芯等物件工具放置安全地带, 谨防落孔。起下钻具、 导管时, 严禁手抓钻具、 导管底部, 应用钢丝绳子拖拉。灌注砼送料斗下严禁站人或清理料斗坑内的散落物。灌注砼完毕做好孔口回填、 场地清理工作。夜间施工, 要有足够的照明亮度保证施工操作及运输安全。钻机工作过程中有机械的异常声音或现象出现时, 应暂停机检查原因, 不可带病工作。8 、 离合器分离后才能换挡。卷扬机提升不可用高速。钻机钻进中进尺困难时要减速换挡。9、 卷扬机钢丝绳在卷筒上必须排列整齐, 如发现重叠或斜绕应停机重新排列, 严禁在转动中用手、 脚去拉、 踩钢丝绳, 作业中最少保留 3 圈。卷扬机起吊应检查是否卡绳、 跑槽, 严禁行蛮。10、 用桩机吊放对接钢筋笼,保持一定角度起吊,钢筋笼固定插杆操作人员...
