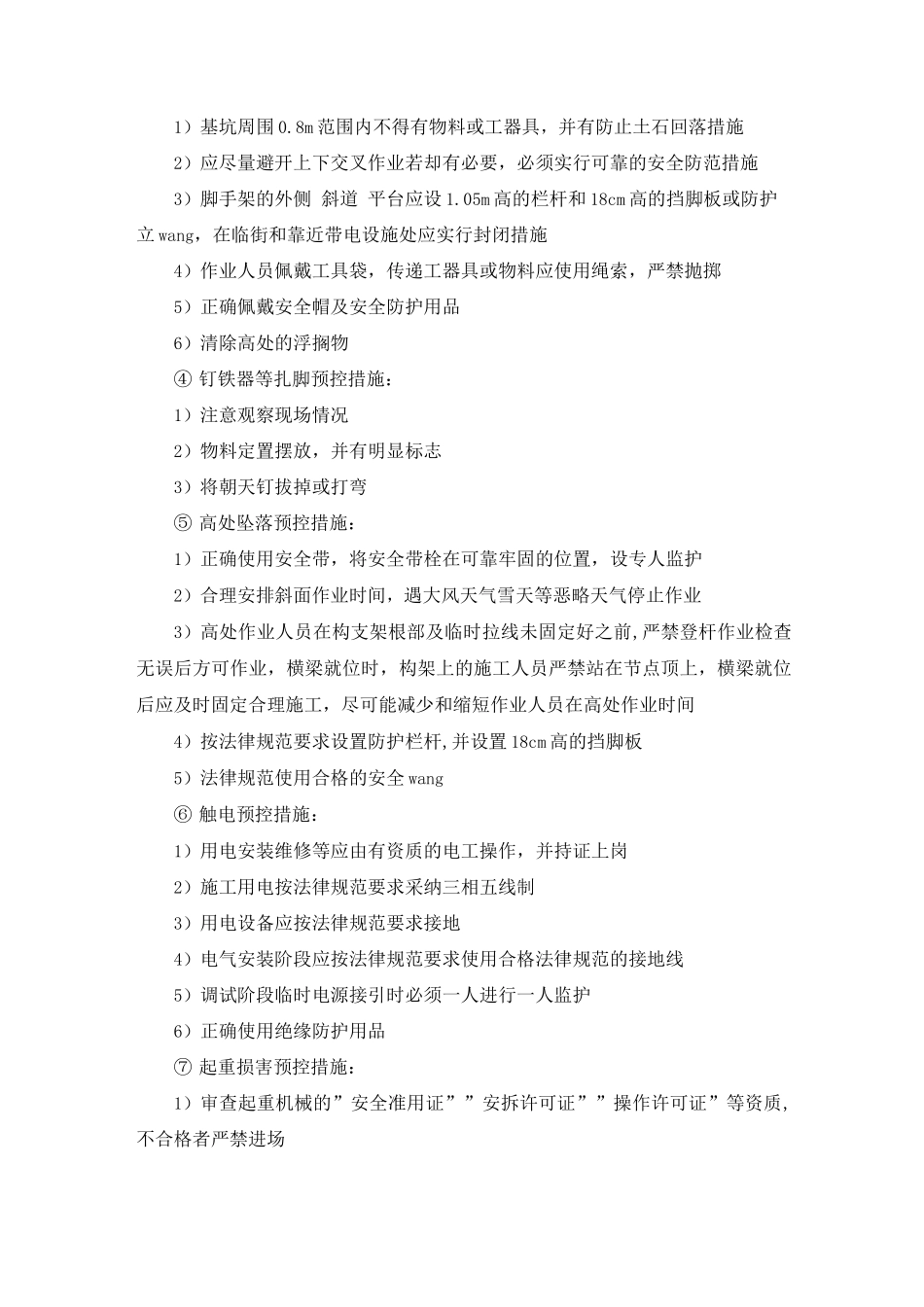

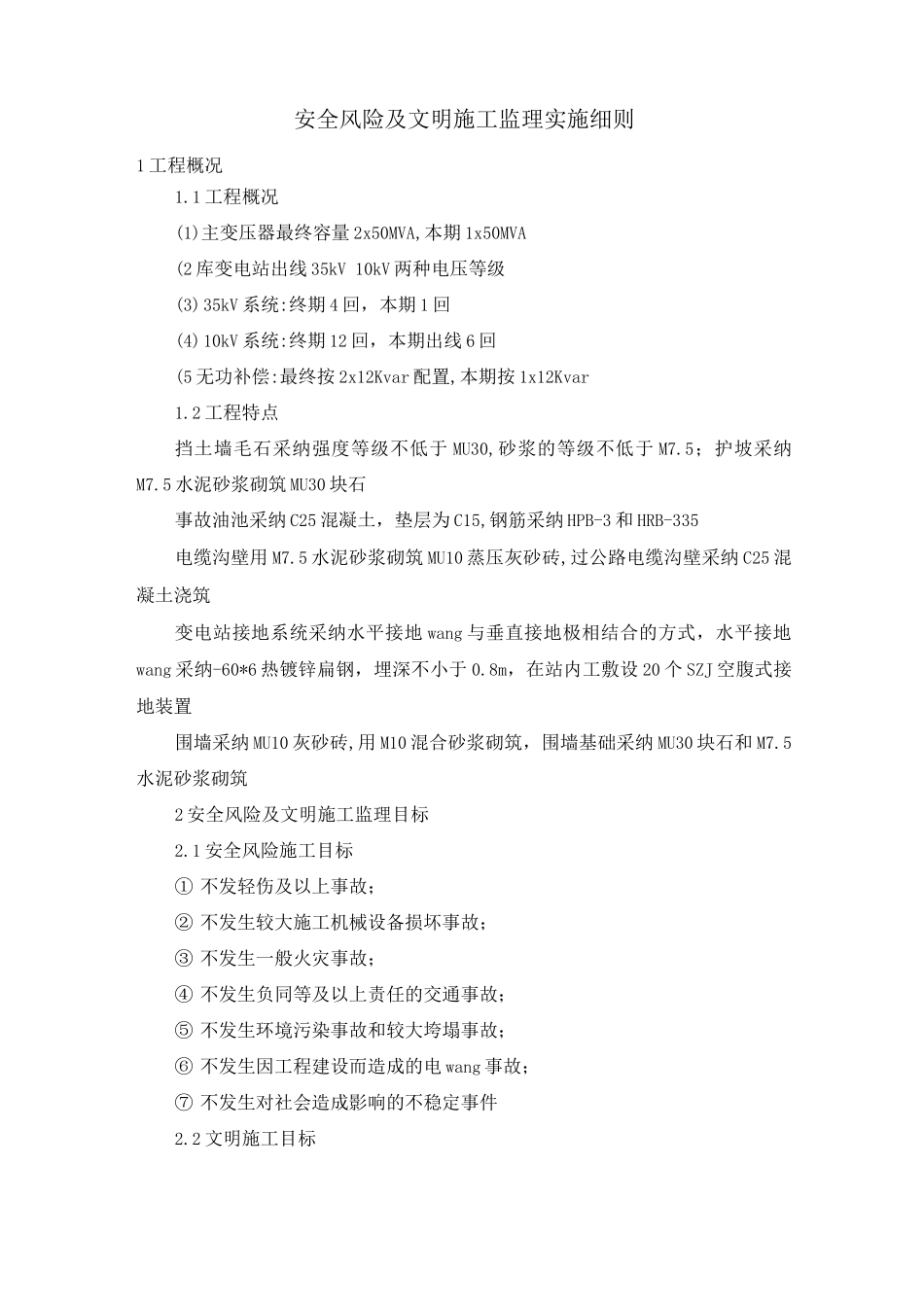

安全风险及文明施工监理实施细则1 工程概况1.1 工程概况(1)主变压器最终容量 2x50MVA,本期 1x50MVA(2 库变电站出线 35kV 10kV 两种电压等级(3)35kV 系统:终期 4 回,本期 1 回(4)10kV 系统:终期 12 回,本期出线 6 回(5 无功补偿:最终按 2x12Kvar 配置,本期按 1x12Kvar1.2 工程特点挡土墙毛石采纳强度等级不低于 MU30,砂浆的等级不低于 M7.5;护坡采纳M7.5 水泥砂浆砌筑 MU30 块石事故油池采纳 C25 混凝土,垫层为 C15,钢筋采纳 HPB-3 和 HRB-335电缆沟壁用 M7.5 水泥砂浆砌筑 MU10 蒸压灰砂砖,过公路电缆沟壁采纳 C25 混凝土浇筑变电站接地系统采纳水平接地 wang 与垂直接地极相结合的方式,水平接地wang 采纳-60*6 热镀锌扁钢,埋深不小于 0.8m,在站内工敷设 20 个 SZJ 空腹式接地装置围墙采纳 MU10 灰砂砖,用 M10 混合砂浆砌筑,围墙基础采纳 MU30 块石和 M7.5水泥砂浆砌筑2 安全风险及文明施工监理目标2.1 安全风险施工目标① 不发轻伤及以上事故;② 不发生较大施工机械设备损坏事故;③ 不发生一般火灾事故;④ 不发生负同等及以上责任的交通事故;⑤ 不发生环境污染事故和较大垮塌事故;⑥ 不发生因工程建设而造成的电 wang 事故;⑦ 不发生对社会造成影响的不稳定事件2.2 文明施工目标实现”安全管理制度化 安全设施标准化 现场布置条理化 材料摆放定置化作业行为法律规范化环境影响最小化"树立南方电 wang 公司输变电工程安全文明品牌形象2.3 环境保护水保目标全面落实环境保护和水土保持的要求,建设资源节约型 环境友好型的绿色和谐工程,环保水土保持安全劳动卫生等各项工作应满足相关政府主管部门的管理要求及验收标准保护生态环境,不超标排放,不发生环境污染事故,落实环保措施;废弃物处理符合规定,力争减少施工场地和周边环境植被的破坏,减少水土流失;现场施工环境满足环保要求3 安全风险及文明施工监理依据1《基建管理规定》Q/CSG21354 -20252《基建安全文明施工管理规定》Q/CSG215 -20253《中华人民共和国安全生产法》主席令第 70 号 22 年 6 月 29 日4《建设工程安全生产管理条例》国务院令第 393 号 23 年 11 月 24 日4 监理项目部危险源环境因素辨识及预控措施4.1 监理项目部危险源辨识及预控措施① 基础开挖塌方预控措施:1)挖出的泥土应堆放在距坑边 1m 以外,高度不大于 1.5m.2)软土场地的基坑边不应堆土3)坑...
