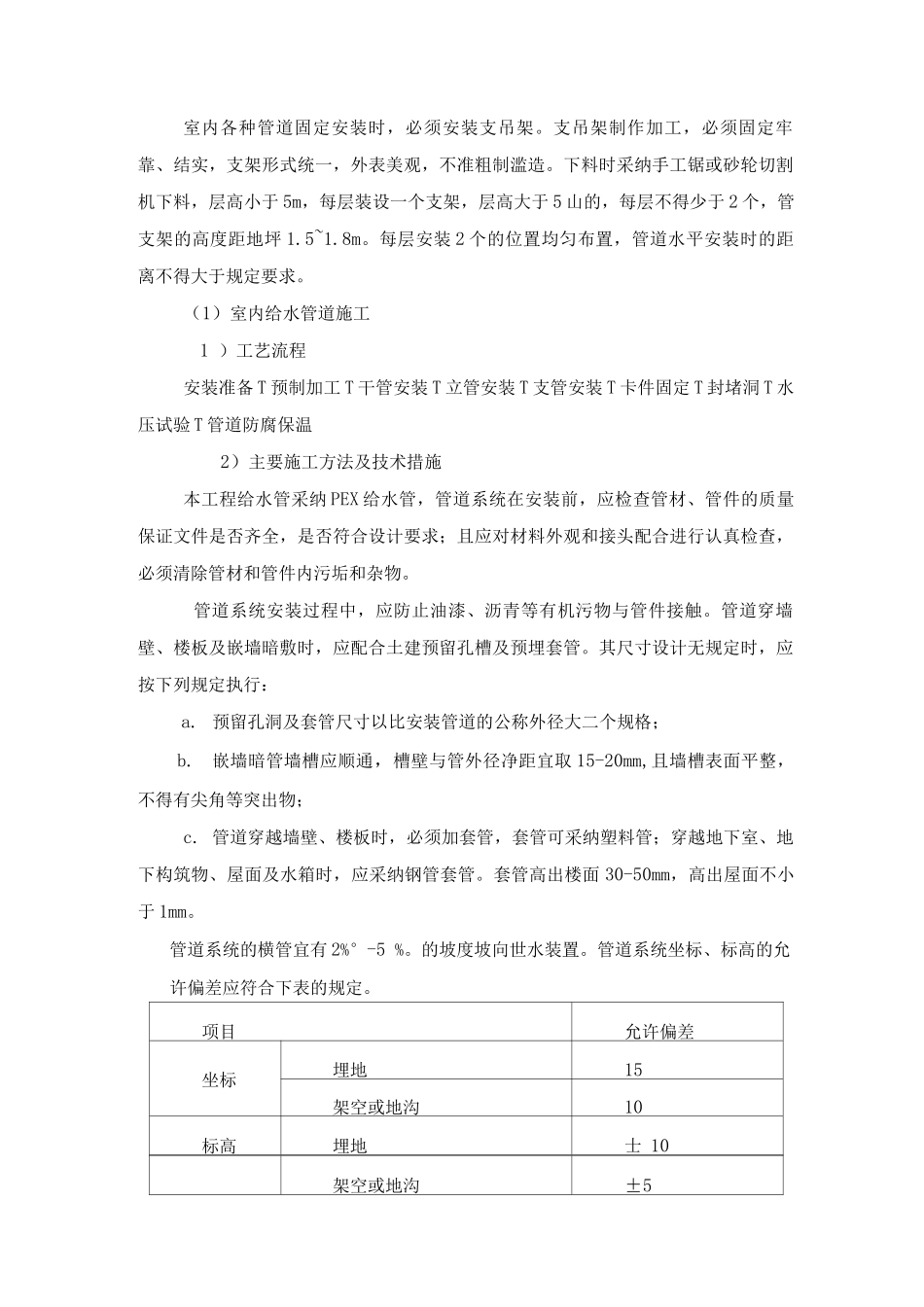

室内各种管道固定安装时,必须安装支吊架
支吊架制作加工,必须固定牢靠、结实,支架形式统一,外表美观,不准粗制滥造
下料时采纳手工锯或砂轮切割机下料,层高小于 5m,每层装设一个支架,层高大于 5 山的,每层不得少于 2 个,管支架的高度距地坪 1
每层安装 2 个的位置均匀布置,管道水平安装时的距离不得大于规定要求
(1)室内给水管道施工1 )工艺流程安装准备 T 预制加工 T 干管安装 T 立管安装 T 支管安装 T 卡件固定 T 封堵洞 T 水压试验 T 管道防腐保温2)主要施工方法及技术措施本工程给水管采纳 PEX 给水管,管道系统在安装前,应检查管材、管件的质量保证文件是否齐全,是否符合设计要求;且应对材料外观和接头配合进行认真检查,必须清除管材和管件内污垢和杂物
管道系统安装过程中,应防止油漆、沥青等有机污物与管件接触
管道穿墙壁、楼板及嵌墙暗敷时,应配合土建预留孔槽及预埋套管
其尺寸设计无规定时,应按下列规定执行:a
预留孔洞及套管尺寸以比安装管道的公称外径大二个规格;b
嵌墙暗管墙槽应顺通,槽壁与管外径净距宜取 15-20mm,且墙槽表面平整,不得有尖角等突出物;c
管道穿越墙壁、楼板时,必须加套管,套管可采纳塑料管;穿越地下室、地下构筑物、屋面及水箱时,应采纳钢管套管
套管高出楼面 30-50mm,高出屋面不小于 1mm
管道系统的横管宜有 2%°-5 %
的坡度坡向世水装置
管道系统坐标、标高的允许偏差应符合下表的规定

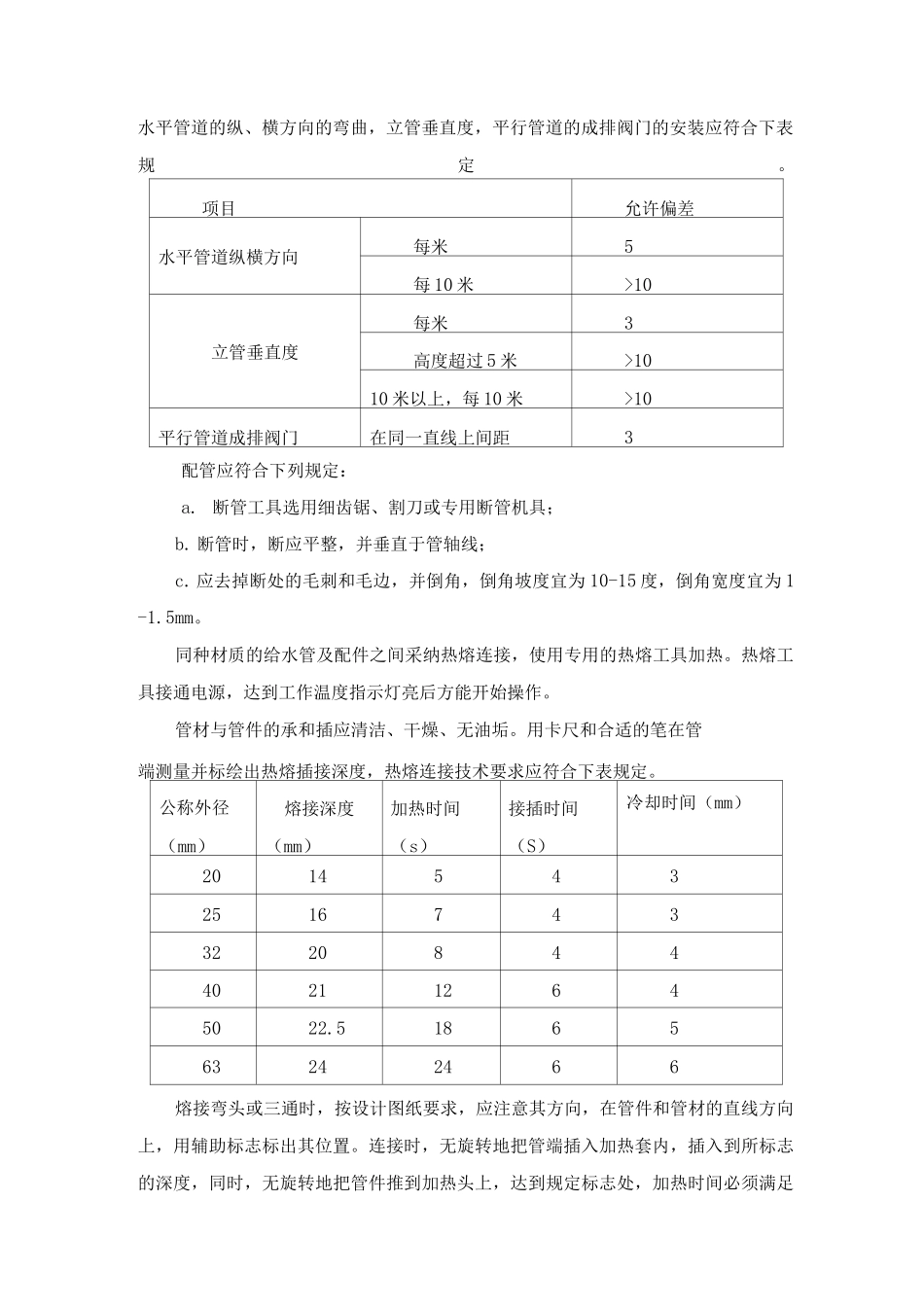

项目允许偏差坐标埋地15架空或地沟10标高埋地士 10架空或地沟±5水平管道的纵、横方向的弯曲,立管垂直度,平行管道的成排阀门的安装应符合下表规定
项目允许偏差水平管道纵横方向每米5每 10 米>10立管垂直度每米3高度超过 5 米>1010 米以上,每 10 米>10平行管道成排阀门在同一直线上间距3配管应符合下列规定:
