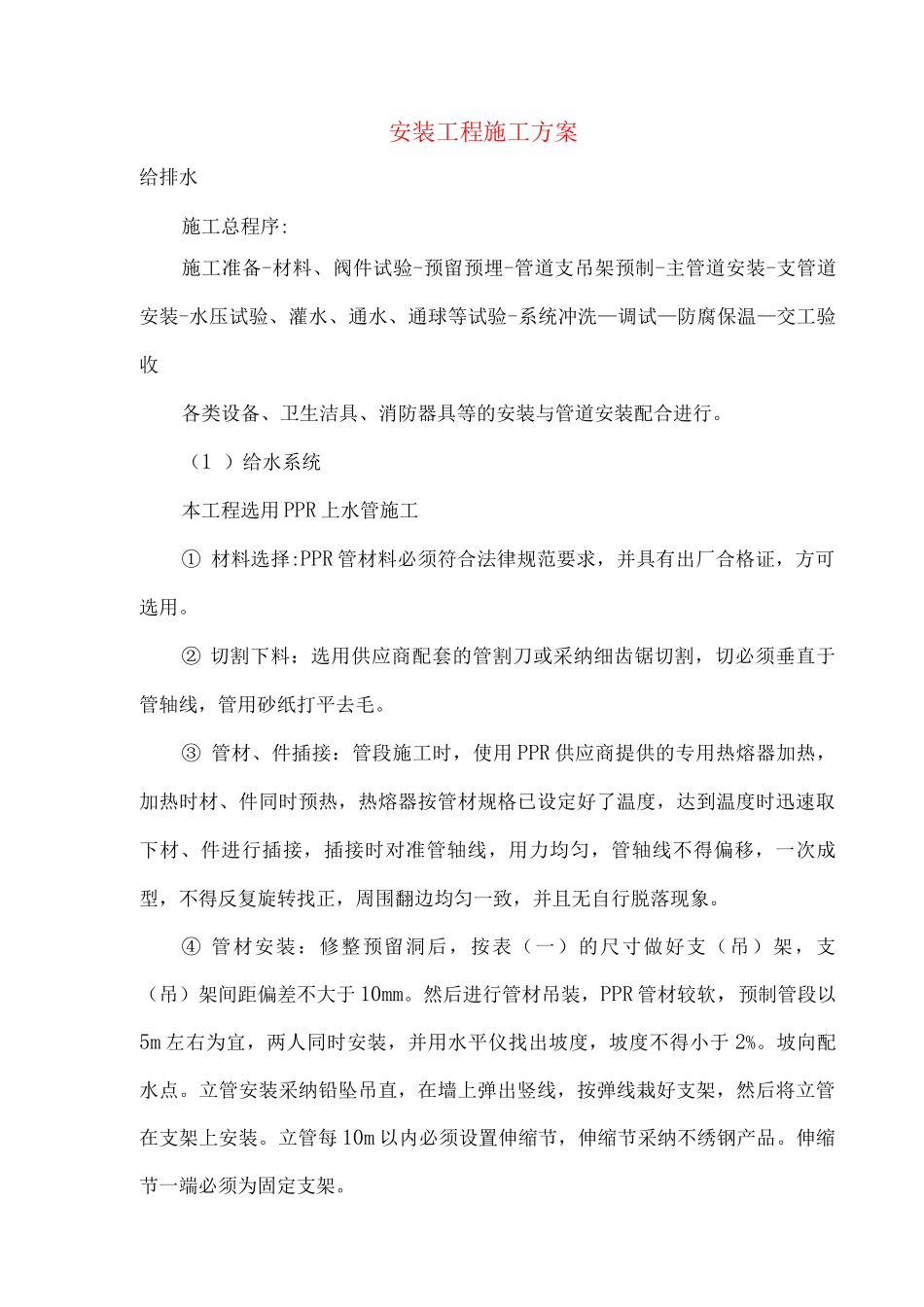

安装工程施工方案给排水施工总程序:施工准备-材料、阀件试验-预留预埋-管道支吊架预制-主管道安装-支管道安装-水压试验、灌水、通水、通球等试验-系统冲洗—调试—防腐保温—交工验收各类设备、卫生洁具、消防器具等的安装与管道安装配合进行
(1 )给水系统本工程选用 PPR 上水管施工① 材料选择:PPR 管材料必须符合法律规范要求,并具有出厂合格证,方可选用
② 切割下料:选用供应商配套的管割刀或采纳细齿锯切割,切必须垂直于管轴线,管用砂纸打平去毛
③ 管材、件插接:管段施工时,使用 PPR 供应商提供的专用热熔器加热,加热时材、件同时预热,热熔器按管材规格已设定好了温度,达到温度时迅速取下材、件进行插接,插接时对准管轴线,用力均匀,管轴线不得偏移,一次成型,不得反复旋转找正,周围翻边均匀一致,并且无自行脱落现象
④ 管材安装:修整预留洞后,按表(一)的尺寸做好支(吊)架,支(吊)架间距偏差不大于 10mm
然后进行管材吊装,PPR 管材较软,预制管段以5m 左右为宜,两人同时安装,并用水平仪找出坡度,坡度不得小于 2%
立管安装采纳铅坠吊直,在墙上弹出竖线,按弹线栽好支架,然后将立管在支架上安装
立管每 10m 以内必须设置伸缩节,伸缩节采纳不绣钢产品
伸缩节一端必须为固定支架

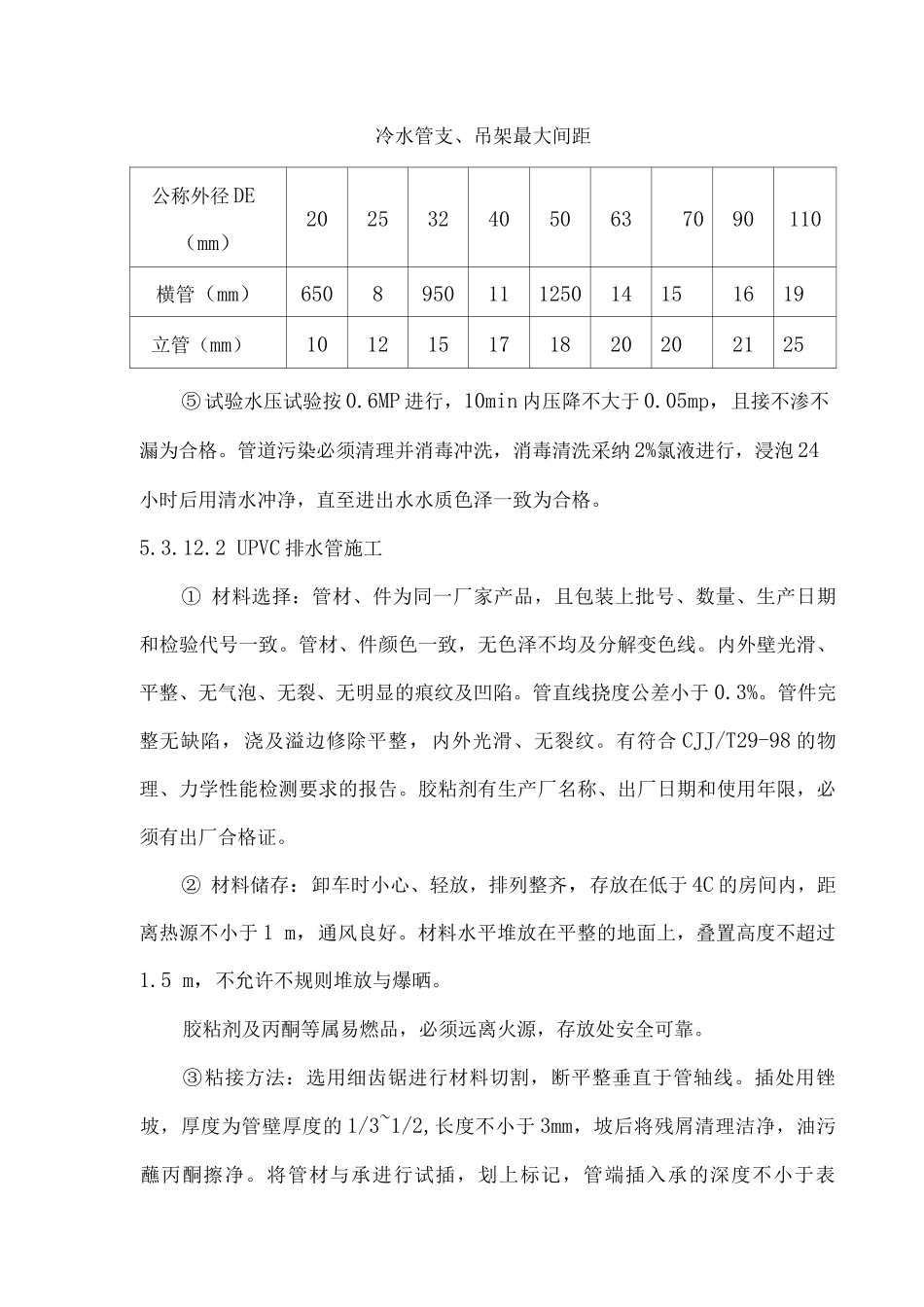

冷水管支、吊架最大间距公称外径 DE(mm)2025324050637090110横管(mm)650895011125014151619立管(mm)101215171820202125⑤ 试验水压试验按 0
6MP 进行,10min 内压降不大于 0
05mp,且接不渗不漏为合格
管道污染必须清理并消毒冲洗,消毒清洗采纳 2%氯液进行,浸泡 24小时后用清水冲净,直至进出水水质色泽一致为合格

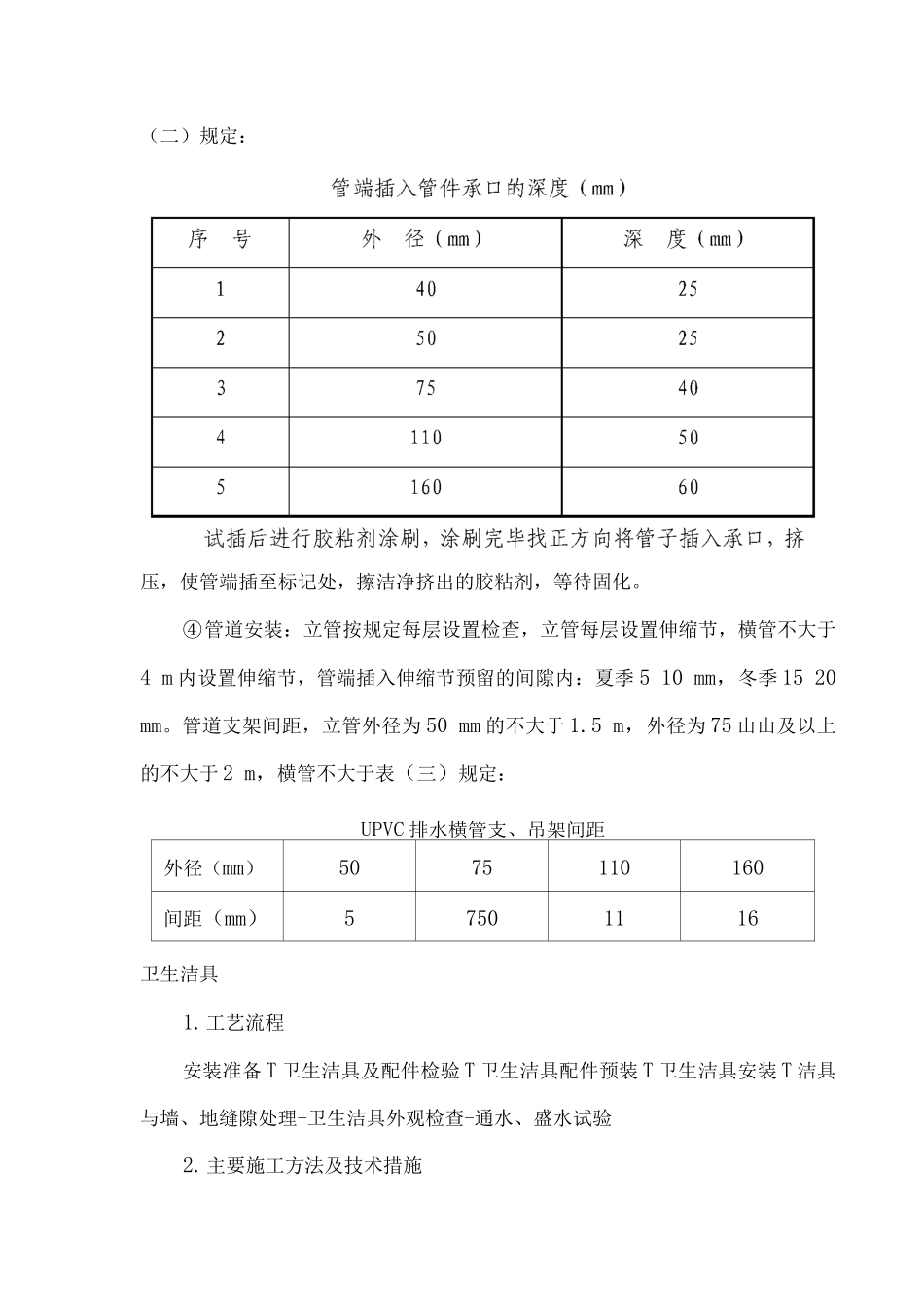

2 UPVC 排水管施工① 材料选择:管材、件为同一厂家产品,且包装上批号、数量、生
