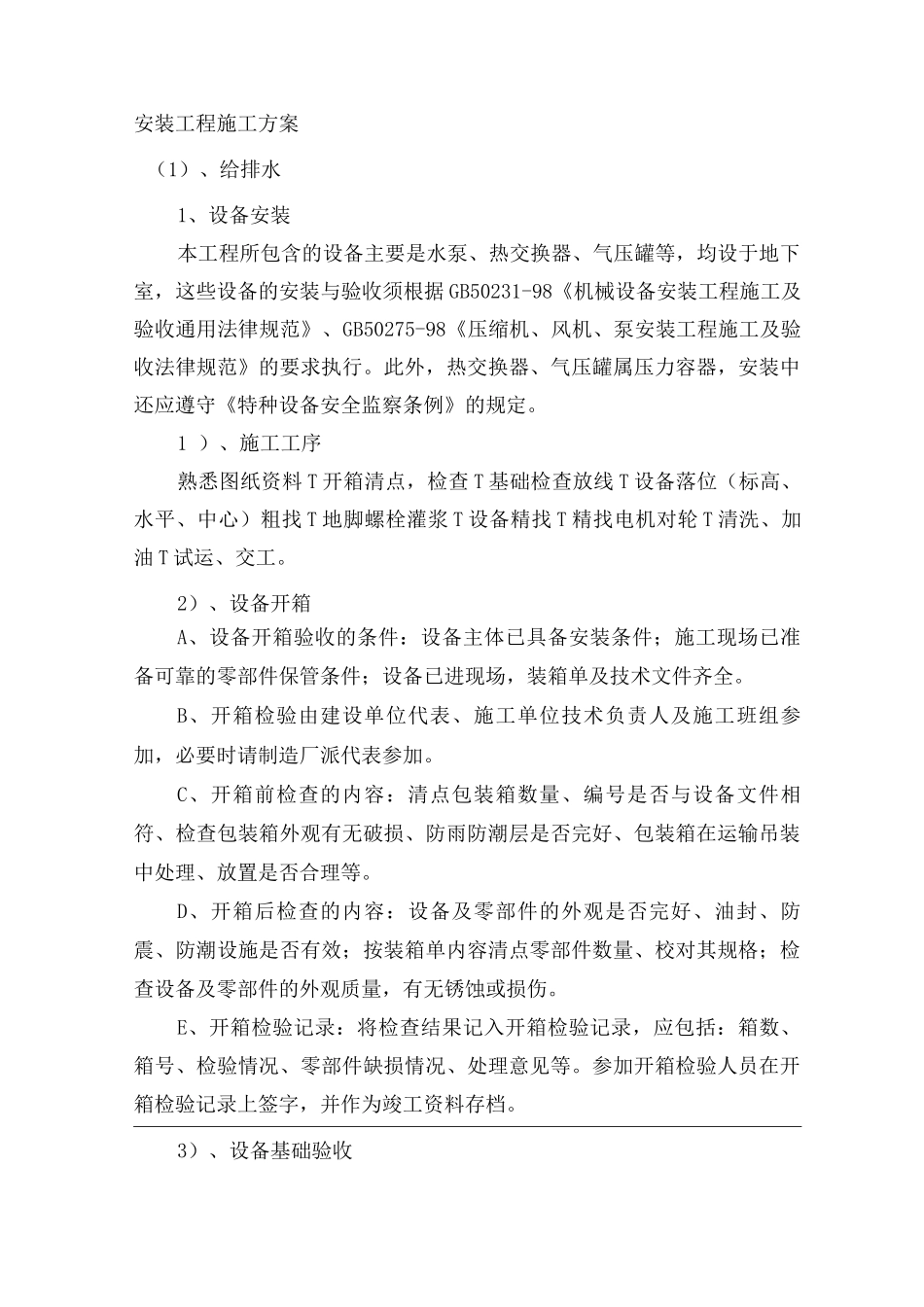

安装工程施工方案(1)、给排水1、设备安装本工程所包含的设备主要是水泵、热交换器、气压罐等,均设于地下室,这些设备的安装与验收须根据 GB50231-98《机械设备安装工程施工及验收通用法律规范》、GB50275-98《压缩机、风机、泵安装工程施工及验收法律规范》的要求执行。此外,热交换器、气压罐属压力容器,安装中还应遵守《特种设备安全监察条例》的规定。1 )、施工工序熟悉图纸资料 T 开箱清点,检查 T 基础检查放线 T 设备落位(标高、水平、中心)粗找 T 地脚螺栓灌浆 T 设备精找 T 精找电机对轮 T 清洗、加油 T 试运、交工。2)、设备开箱A、设备开箱验收的条件:设备主体已具备安装条件;施工现场已准备可靠的零部件保管条件;设备已进现场,装箱单及技术文件齐全。B、开箱检验由建设单位代表、施工单位技术负责人及施工班组参加,必要时请制造厂派代表参加。C、开箱前检查的内容:清点包装箱数量、编号是否与设备文件相符、检查包装箱外观有无破损、防雨防潮层是否完好、包装箱在运输吊装中处理、放置是否合理等。D、开箱后检查的内容:设备及零部件的外观是否完好、油封、防震、防潮设施是否有效;按装箱单内容清点零部件数量、校对其规格;检查设备及零部件的外观质量,有无锈蚀或损伤。E、开箱检验记录:将检查结果记入开箱检验记录,应包括:箱数、箱号、检验情况、零部件缺损情况、处理意见等。参加开箱检验人员在开箱检验记录上签字,并作为竣工资料存档。3)、设备基础验收A、基础复查验收应具备的条件:基础混凝土工程已完工并已验收合格;基础施工单位在基础上标出中心线、标高线、地脚螺栓或预留孔中心线;基础施工单位已向建设单位提交基础验收资料。B、基础复验设备安装前,应按《机械设备安装工程施工及验收通用法律规范》规定的标准对基础质量进行复查,并与土建资料校对,将复查结果填入基础复查记录。4)、设备就位前基础的处理A、基础放线程序a、清理基础表面,扫净表面的尘土和混凝土残渣。b、对基础作定位测量,定出其中心和标高。c、大型基础、连动设备基础用经纬仪测量,放出纵横中心线,用墨线在基础面标出纵横中心线。小型基础用钢尺和墨线画出中心、线。d、用水平仪测量,在基础四周的基础侧表面画出水平基准线e、根据纵横中心线放出设备各部位中心线和地螺栓中心线。F、全部中心线用墨线划出。B、准备安装的地脚螺栓须符合下述标准:地脚螺栓的规格必须符合图纸规定;螺栓的螺栓质量,长度符...
