室内墙柱面砖施工工艺 2室内墙柱面砖施工工艺 21、施工准备1
材料(1)水泥:普通硅酸盐水泥或矿渣硅酸盐水泥,白 水泥
(2)砂子:中砂
(3)石灰膏:使用时灰膏内不应有未熟化的颗粒及 杂质(如使用石灰粉时要提前一周浸泡透)
(4)饰面砖:品种、规格、花色按设计规定,并应 有产品合格证
瓷片等砖的吸水率不得大于 10%,砖表面平 整方正,厚度一致,不得有缺楞,掉角和断裂等缺陷
如遇 规格复杂,色差悬殊时,就逐块量度选择存放使用
作业条件(1)天棚(天花)、墙柱面粉刷抹灰施工完毕
(2)墙柱面暗装管线、电制盒及门、窗框安装完毕, 并经验收合格
(3) 墙 柱 面 必 须 坚 实 、 清 洁 ( 无 油 污 、 浮 浆 、 残 灰 等),影响面砖铺贴凸出墙柱面部分应凿平,过于凹陷墙柱 面应用 1:3 水泥砂浆分层抹压找平
(先浇水湿润后再抹灰)

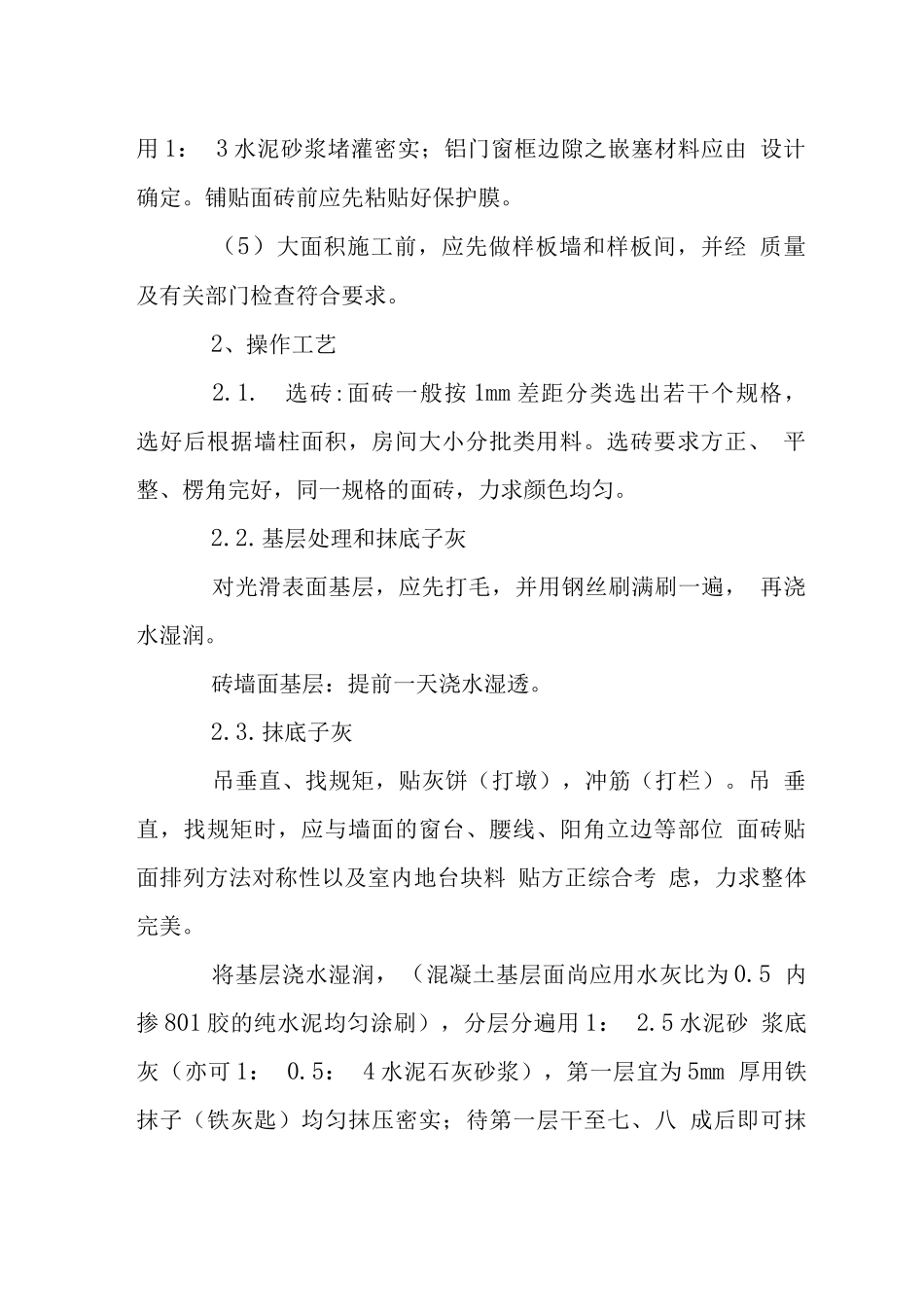

(4)安装好的窗台板及门窗框与墙柱之间的缝隙:用 1: 3 水泥砂浆堵灌密实;铝门窗框边隙之嵌塞材料应由 设计确定
铺贴面砖前应先粘贴好保护膜
(5)大面积施工前,应先做样板墙和样板间,并经 质量及有关部门检查符合要求
2、操作工艺2
选砖:面砖一般按 1mm 差距分类选出若干个规格, 选好后根据墙柱面积,房间大小分批类用料
选砖要求方正、 平整、楞角完好,同一规格的面砖,力求颜色均匀
基层处理和抹底子灰对光滑表面基层,应先打毛,并用钢丝刷满刷一遍, 再浇水湿润
砖墙面基层:提前一天浇水湿透
抹底子灰吊垂直、找规矩,贴灰饼(打墩),冲筋(打栏)
吊 垂直,找规矩时,应与墙面的窗台、腰线、阳角立边等部位 面砖贴面排列方法对称性以及室内地台块料 贴方正综合考 虑,力求整体完美
将基层浇水湿润,(混凝土基层面尚应用水灰比为 0
5 内掺 801 胶的纯水泥均匀涂刷),分层分遍用 1: 2

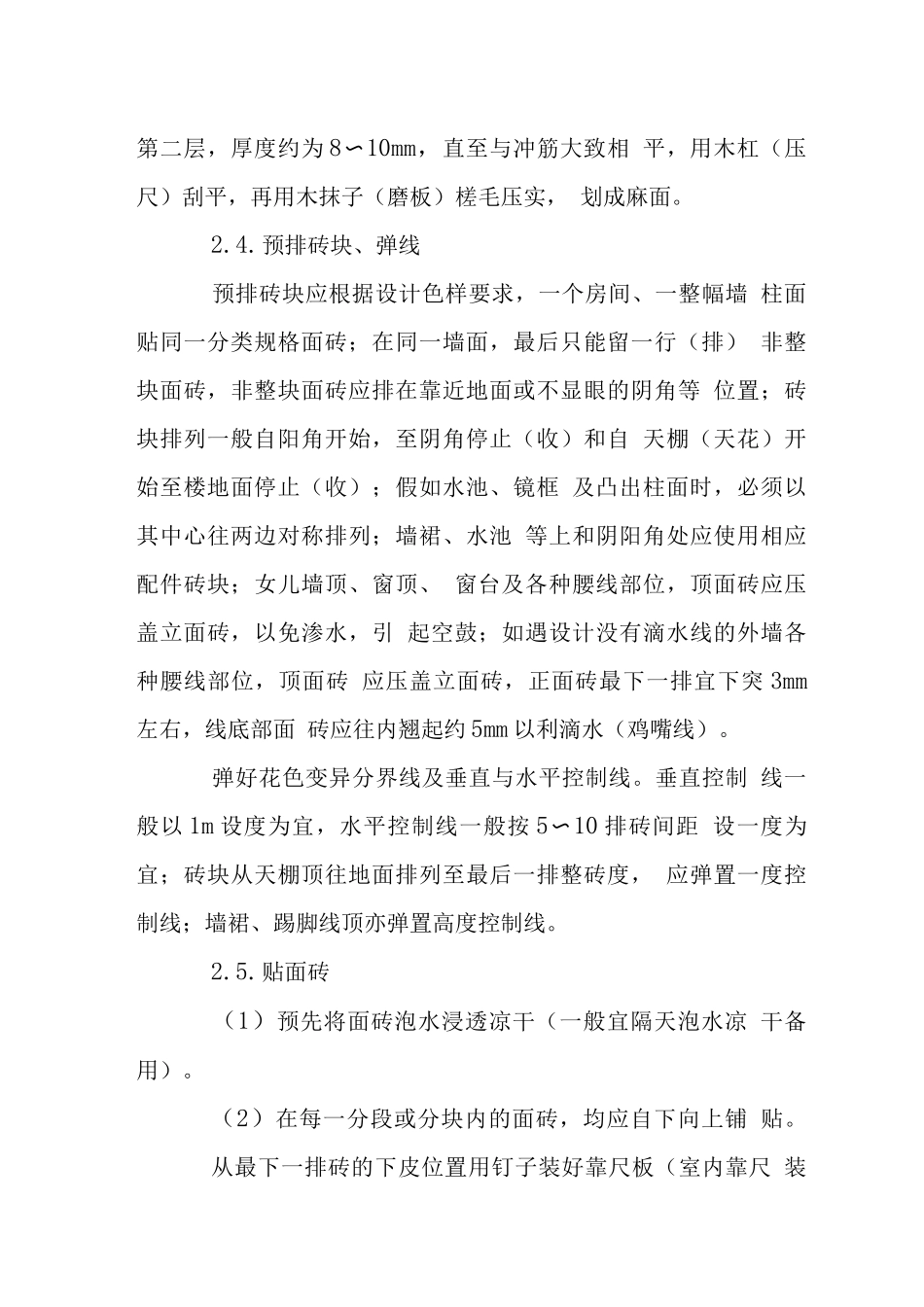

5 水泥砂 浆底灰(
