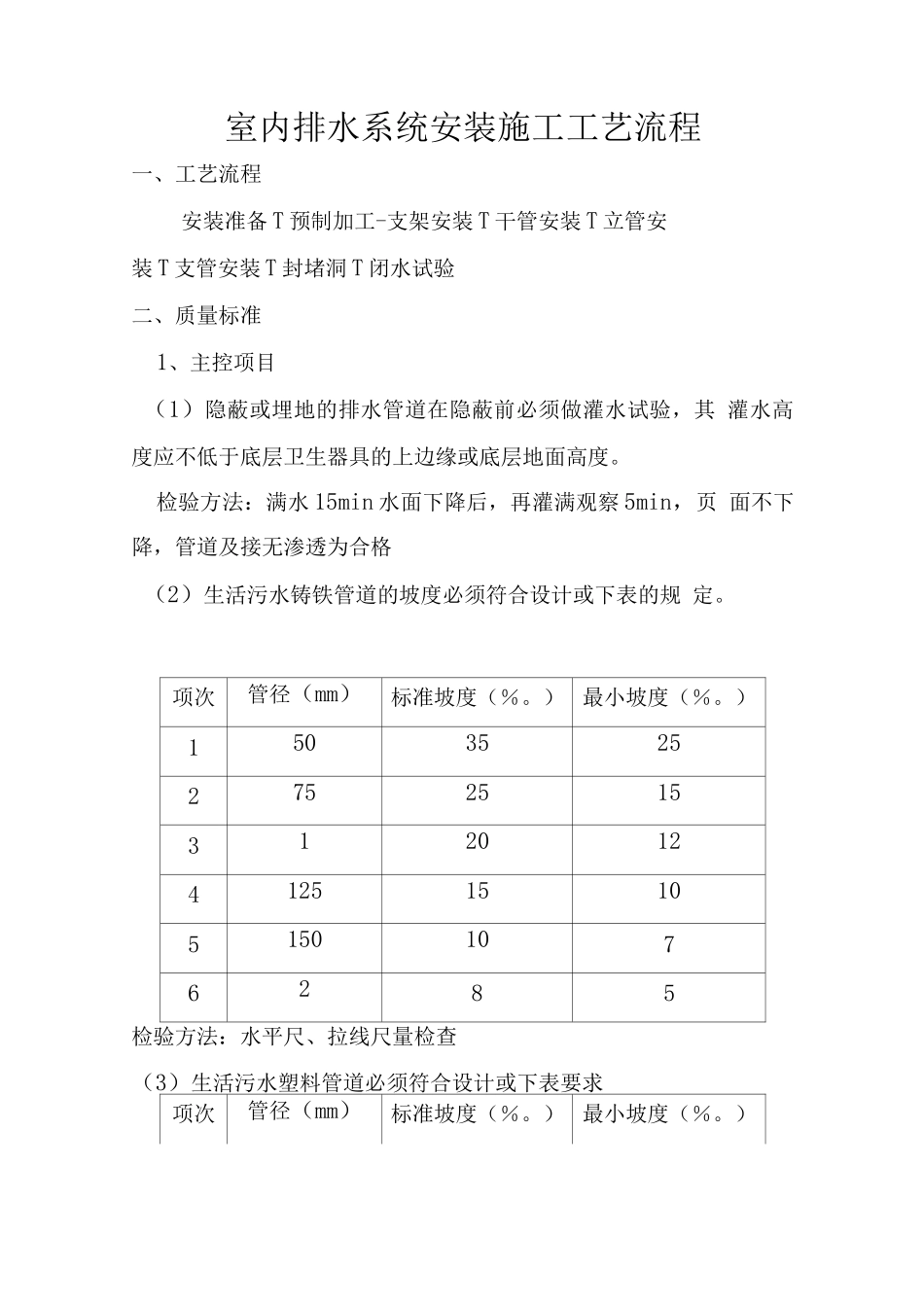

室内排水系统安装施工工艺流程一、工艺流程安装准备 T 预制加工-支架安装 T 干管安装 T 立管安装 T 支管安装 T 封堵洞 T 闭水试验二、质量标准1、主控项目(1)隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其 灌水高度应不低于底层卫生器具的上边缘或底层地面高度
检验方法:满水 15min 水面下降后,再灌满观察 5min,页 面不下降,管道及接无渗透为合格(2)生活污水铸铁管道的坡度必须符合设计或下表的规 定
项次管径(mm)标准坡度(%
)最小坡度(%
)150352527525153120124125151051501076285检验方法:水平尺、拉线尺量检查(3)生活污水塑料管道必须符合设计或下表要求项次管径(mm)标准坡度(%
)最小坡度(%
)1502512275158311264125105515074检验方法:水平尺、拉线尺量检查(4)排水塑料管必须按设计要求及位置装设伸缩节
如设 计无要求时,伸缩节间距不得大于 4m
高层建筑中明设排水塑料管道应按设计要求设置阻火 圈或防火套管
检验方法:观察检查
(5)排水主立管及水平干管管道均应该做通球实验,通球 球径不小于排水管道管径的 2/3 通球率必须达到 1%
检查方法:通球检查
2、一般项目(1)在生活污水管道上设置的检查或清扫,当设计无 要求应符合下列规定:1)在立管上应每隔一层设置一个检查,但在最底层和 有卫生器具的最高层必须设置
如为两层建筑时,可仅在底 层设置立管检查;如有乙字弯管时,则在该层乙字弯管的 上部设置检查
检查中心高度距操作地面一般为 1m, 允许偏差土 20mm;检查的朝向应便于检修
暗装立管在检 查出应安装检修门

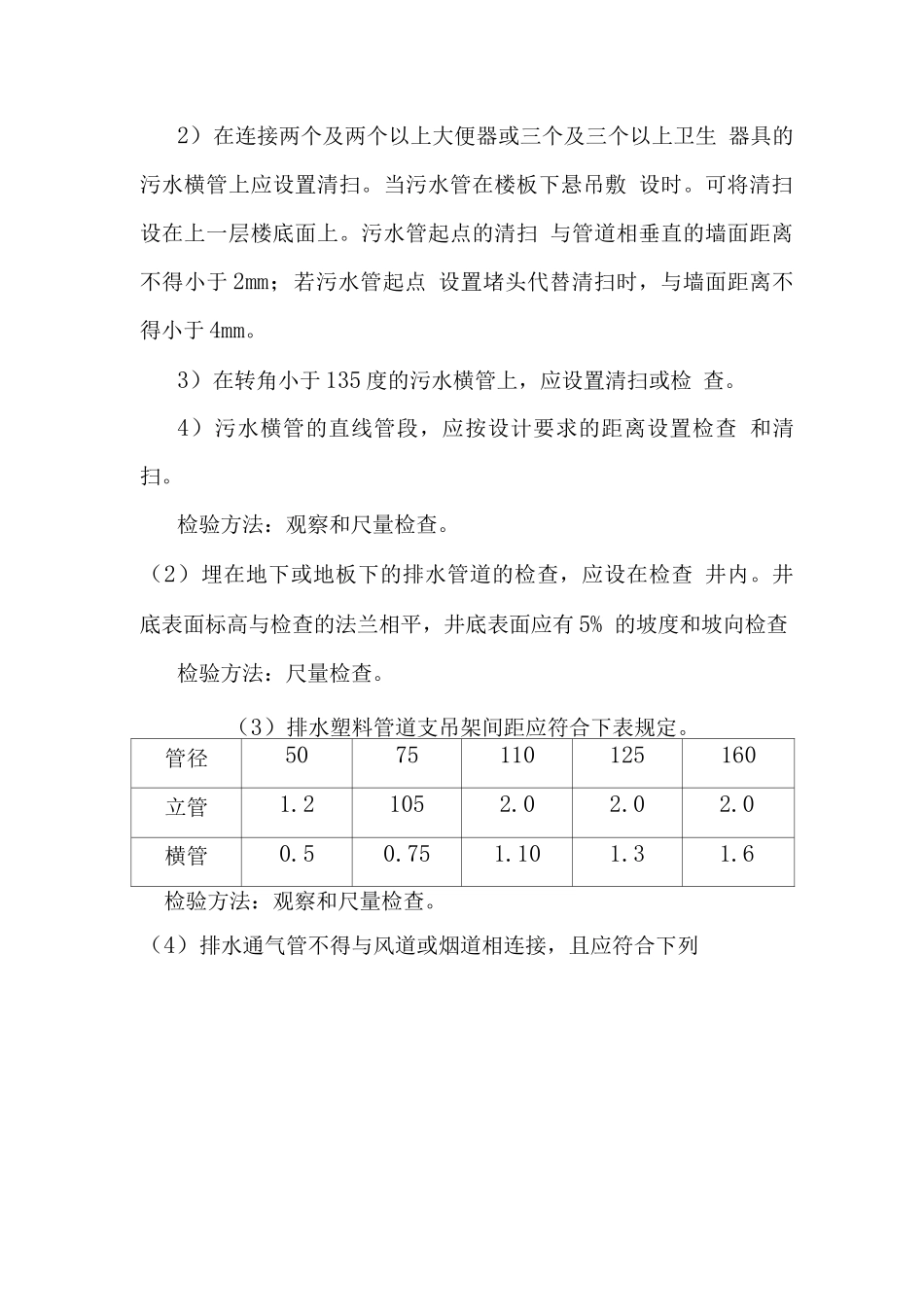

2)在连接两个及两个以上大便器或三个及三个以上卫生 器具的污水横管上应设置清扫
当污水管在楼板下悬吊敷 设时
可将清扫设在上一层楼底面上
污水管起点的清扫 与管道相垂直
