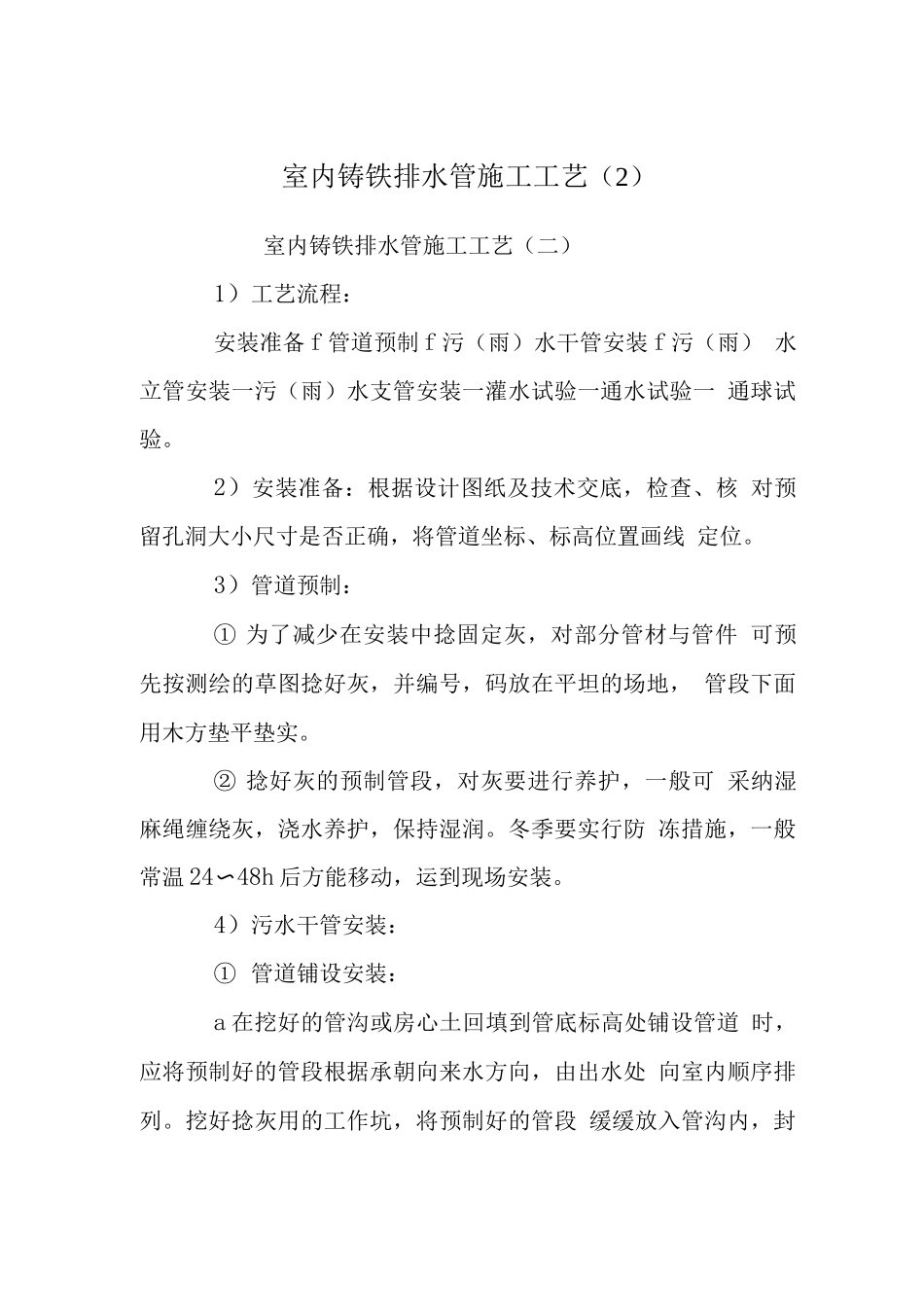

室内铸铁排水管施工工艺(2)室内铸铁排水管施工工艺(二)1)工艺流程:安装准备 f 管道预制 f 污(雨)水干管安装 f 污(雨) 水立管安装一污(雨)水支管安装一灌水试验一通水试验一 通球试验
2)安装准备:根据设计图纸及技术交底,检查、核 对预留孔洞大小尺寸是否正确,将管道坐标、标高位置画线 定位
3)管道预制:① 为了减少在安装中捻固定灰,对部分管材与管件 可预先按测绘的草图捻好灰,并编号,码放在平坦的场地, 管段下面用木方垫平垫实
② 捻好灰的预制管段,对灰要进行养护,一般可 采纳湿麻绳缠绕灰,浇水养护,保持湿润
冬季要实行防 冻措施,一般常温 24〜48h 后方能移动,运到现场安装

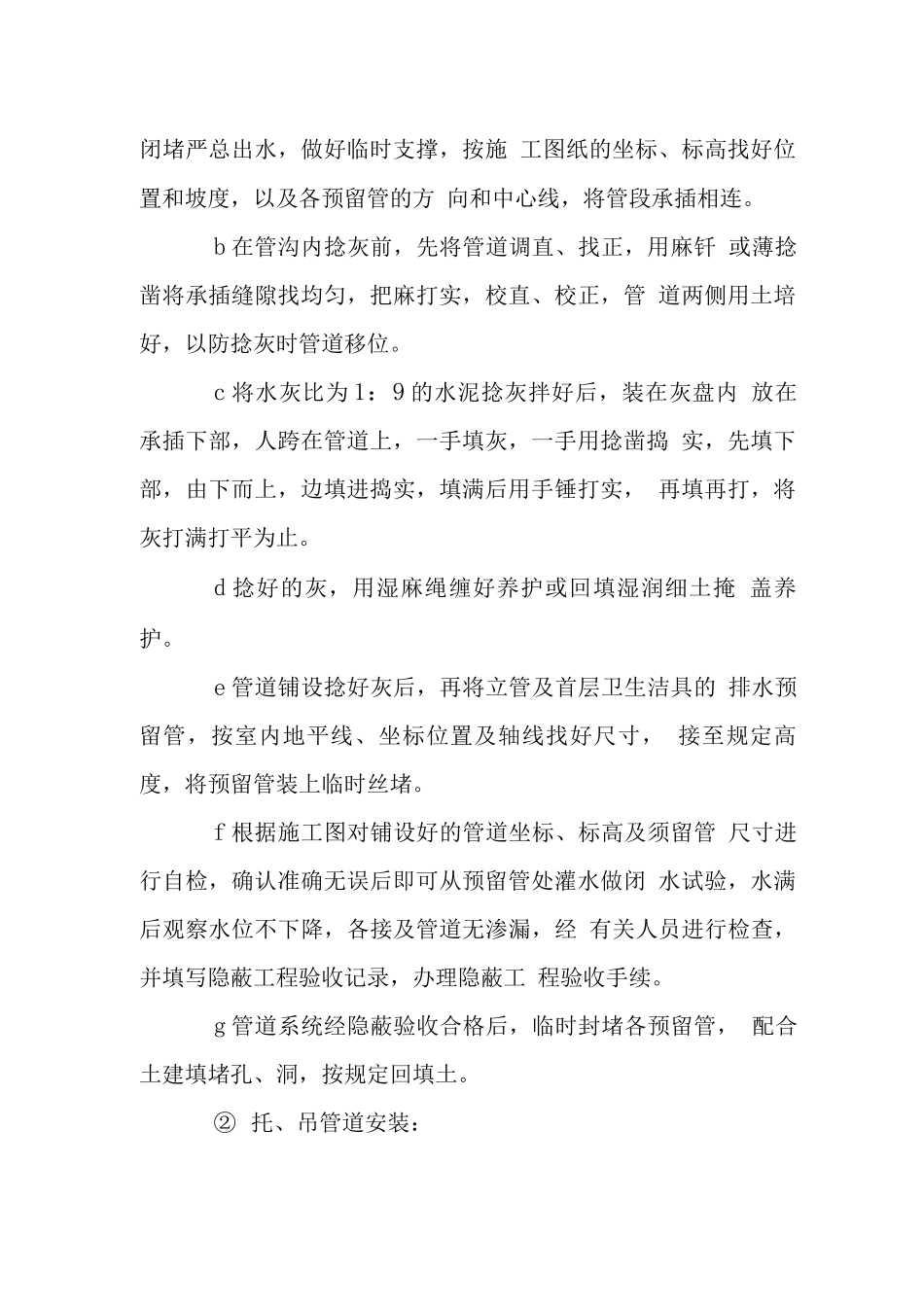

4)污水干管安装:① 管道铺设安装:a 在挖好的管沟或房心土回填到管底标高处铺设管道 时,应将预制好的管段根据承朝向来水方向,由出水处 向室内顺序排列
挖好捻灰用的工作坑,将预制好的管段 缓缓放入管沟内,封闭堵严总出水,做好临时支撑,按施 工图纸的坐标、标高找好位置和坡度,以及各预留管的方 向和中心线,将管段承插相连
b 在管沟内捻灰前,先将管道调直、找正,用麻钎 或薄捻凿将承插缝隙找均匀,把麻打实,校直、校正,管 道两侧用土培好,以防捻灰时管道移位
c 将水灰比为 1:9 的水泥捻灰拌好后,装在灰盘内 放在承插下部,人跨在管道上,一手填灰,一手用捻凿捣 实,先填下部,由下而上,边填进捣实,填满后用手锤打实, 再填再打,将灰打满打平为止
d 捻好的灰,用湿麻绳缠好养护或回填湿润细土掩 盖养护
e 管道铺设捻好灰后,再将立管及首层卫生洁具的 排水预留管,按室内地平线、坐标位置及轴线找好尺寸, 接至规定高度,将预留管装上临时丝堵
f 根据施工图对铺设好的管道坐标、标高及须留管 尺寸进行自检,确认准确无误后即可从预留管处灌水做闭 水试验,水满后观察水位不下降,各接及管道无渗漏,经 有关人员进
