小轨道垒墙安全技术措施一、施工概述由于 15#车场小轨道与 E02 皮顺反掘贯穿,对小轨道进行破碹,为了进一步加强顶板安全,对 15#车场小轨道进行砌墙架工字钢,为了进一步确保施工的安全顺利进行,特编制本安全技术措施
施工之前,技术人员必须将本措施贯彻给每一位作业人员,不参加学习的人员不得参加该项工作
附图 1:二、危险因素1、施施工场地点可能由于碹体破裂,临时支护不良或措施不力,造成片帮、冒顶事故伤及作业人员
(安全技术措施第 1-7 条)2、施工时,施施工场地点前后不设警戒,人员通过时发生意外事故
(安全技术措施第 8 条)3、施工时,工作平台搭建不牢固,造成失脚伤人
(安全技术措施第 10 条)4、砌墙或架工字钢时不按正规操作,造成事故伤人
(安全技术措施第 11-12 条)三、作业组织:为了进一步保证正规循环作业的完成,工作面必须根据人员配备,合理安排工序,平行作业,提高工时利用率
执行原规程正规循环作业劳动组织

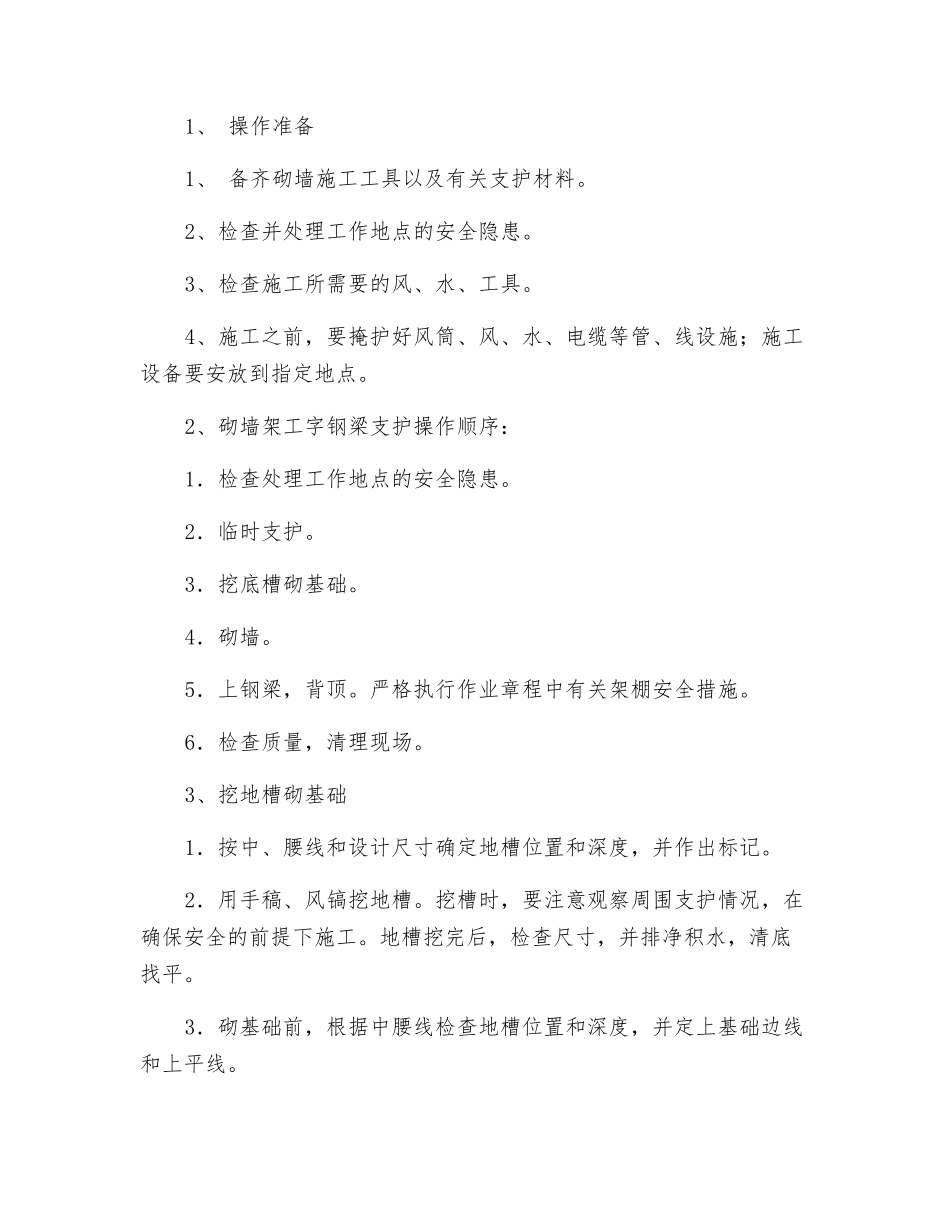

四、砌墙架棚施工工艺及施工方法:1、 操作准备1、 备齐砌墙施工工具以及有关支护材料
2、检查并处理工作地点的安全隐患
3、检查施工所需要的风、水、工具
4、施工之前,要掩护好风筒、风、水、电缆等管、线设施;施工设备要安放到指定地点
2、砌墙架工字钢梁支护操作顺序:1.检查处理工作地点的安全隐患
2.临时支护
3.挖底槽砌基础
5.上钢梁,背顶
严格执行作业章程中有关架棚安全措施
6.检查质量,清理现场
3、挖地槽砌基础1.按中、腰线和设计尺寸确定地槽位置和深度,并作出标记
2.用手稿、风镐挖地槽
挖槽时,要注意观察周围支护情况,在确保安全的前提下施工
地槽挖完后,检查尺寸,并排净积水,清底找平
3.砌基础前,根据中腰线检查地槽位置和深度,并定上基础边线和上平线
4.砌基础时,应该先填入 30~50 毫米厚的铺底砂浆,然后摆放基础石,基础石要平、
