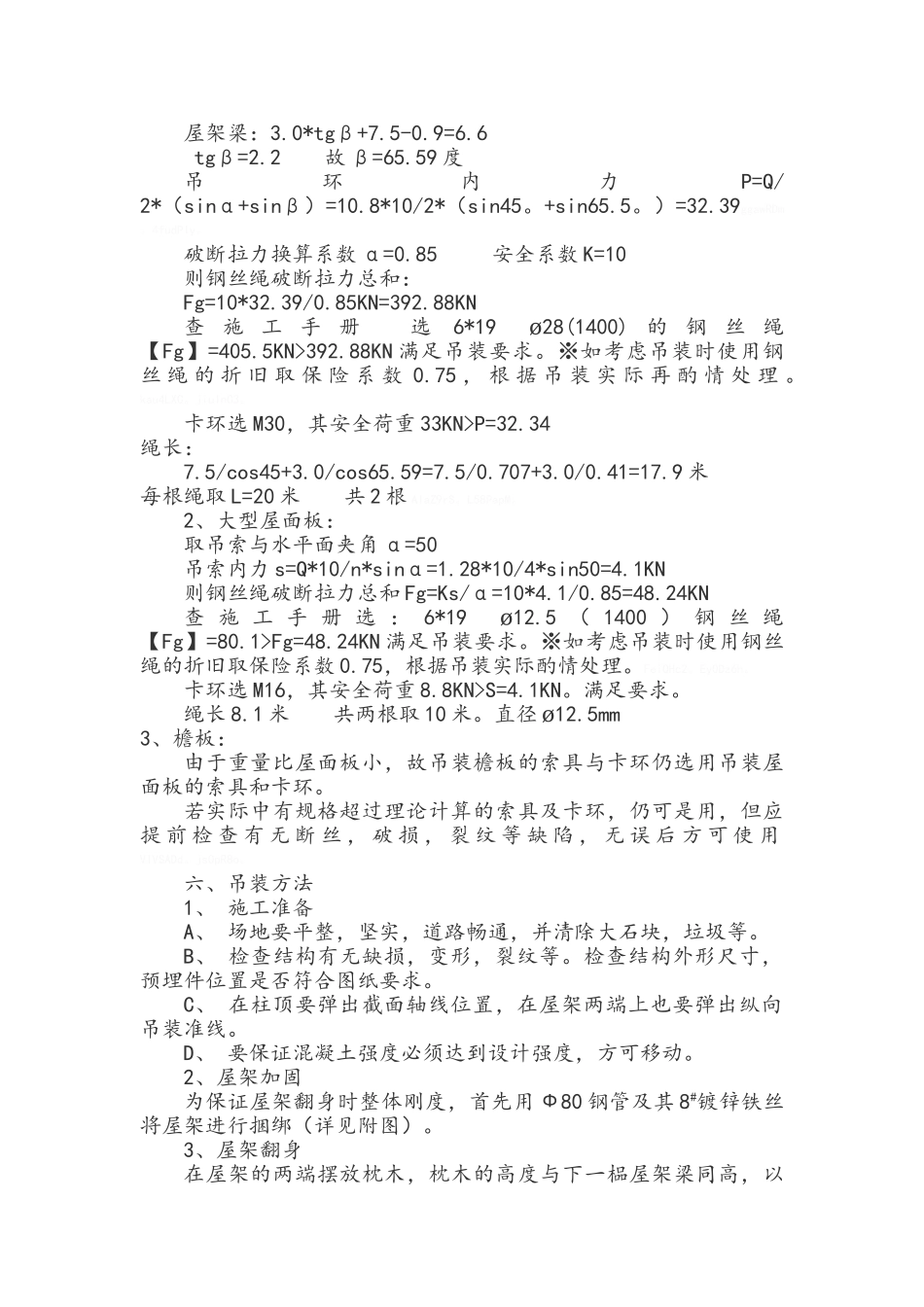

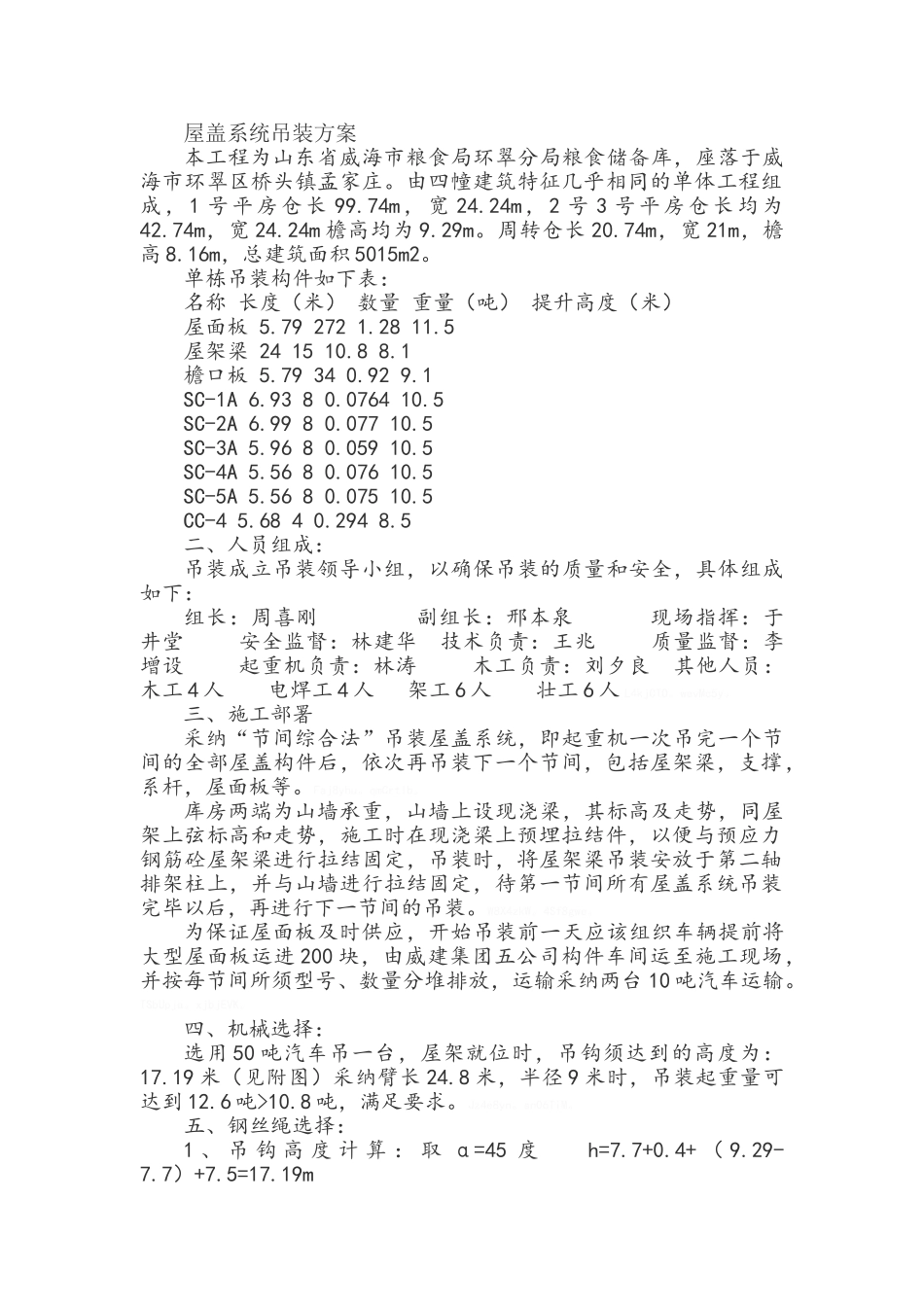

屋盖系统吊装方案 本工程为山东省威海市粮食局环翠分局粮食储备库,座落于威海市环翠区桥头镇孟家庄
由四幢建筑特征几乎相同的单体工程组成,1 号平房仓长 99
74m,宽 24
24m,2 号 3 号平房仓长均为42
74m,宽 24
24m 檐高均为 9
周转仓长 20
74m,宽 21m,檐高 8
16m,总建筑面积 5015m2
单栋吊装构件如下表:名称 长度(米) 数量 重量(吨) 提升高度(米)屋面板 5
79 272 1
5屋架梁 24 15 10
1檐口板 5
79 34 0
1SC-1A 6
93 8 0
0764 10
5SC-2A 6
99 8 0
077 10
5SC-3A 5
96 8 0
059 10
5SC-4A 5
56 8 0
076 10
5SC-5A 5
56 8 0
075 10
5CC-4 5
68 4 0
5二、人员组成:吊装成立吊装领导小组,以确保吊装的质量和安全,具体组成如下:组长:周喜刚 副组长:邢本泉 现场指挥:于井堂 安全监督:林建华 技术负责:王兆 质量监督:李增设 起重机负责:林涛 木工负责:刘夕良 其他人员:木工 4 人 电焊工 4 人 架工 6 人 壮工 6 人 L4kjCTO
wevMc5y
三、施工部署采纳“节间综合法”吊装屋盖系统,即起重机一次吊完一个节间的全部屋盖构件后,依次再吊装下一个节间,包括屋架梁,支撑,系杆,屋面板等
Faj8yhu
qmCrtlb
库房两端为山墙承重,山墙上设现浇梁,其标高及走势,同屋架上弦标高和走势,施工时在现浇梁上预埋拉结件,以便与预应力钢筋砼屋架梁进行拉结固定,吊装时,将屋架梁吊装安放于第二轴排架柱上,并与山墙进行拉结固定,待第一节间所有屋盖系统吊装完毕以后,再进行下一节间的吊装
W8X4zkW
4Sf8gwe

为保证屋面板及时供
