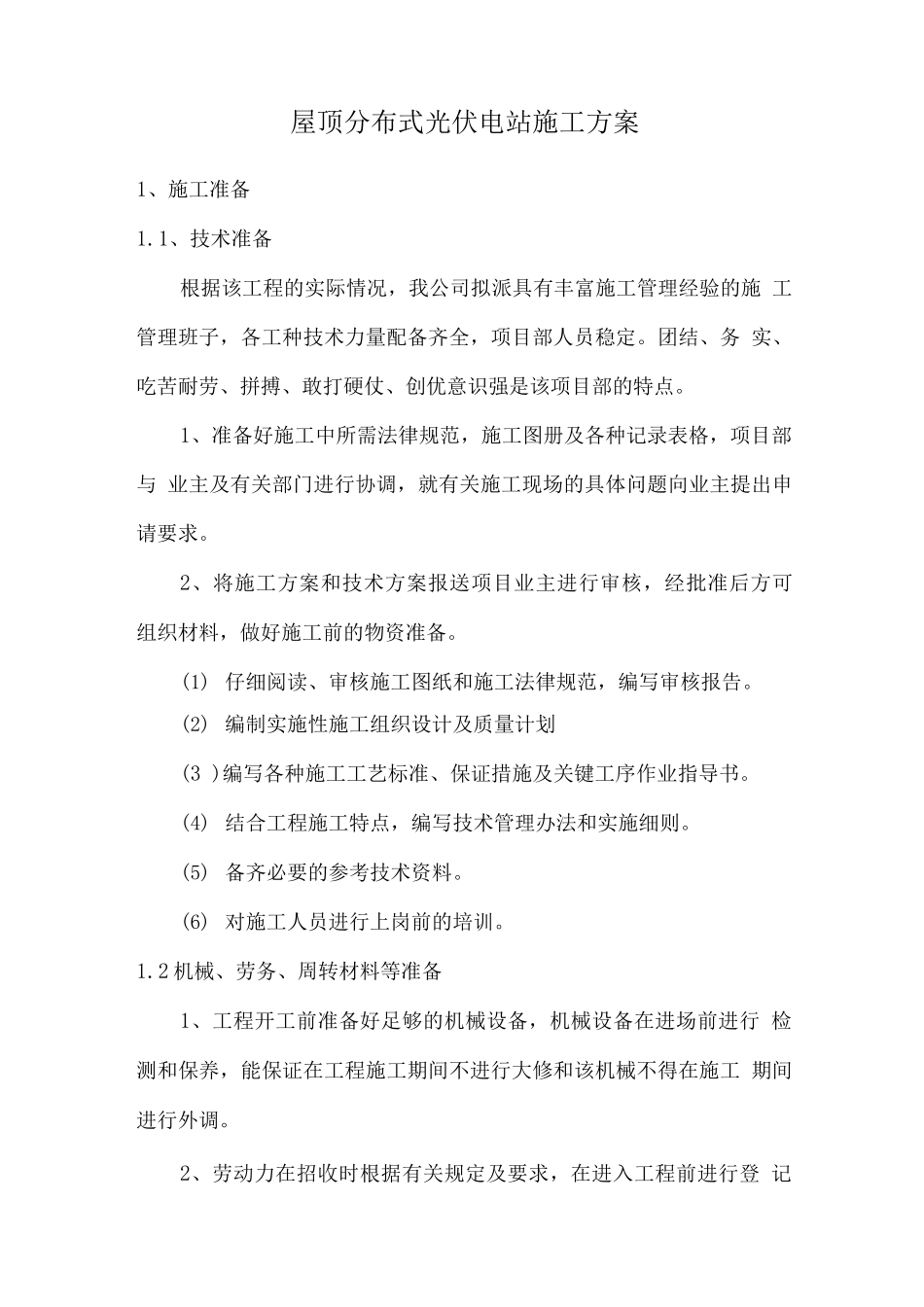

屋顶分布式光伏电站施工方案1、施工准备1
1、技术准备根据该工程的实际情况,我公司拟派具有丰富施工管理经验的施 工管理班子,各工种技术力量配备齐全,项目部人员稳定
团结、务 实、吃苦耐劳、拼搏、敢打硬仗、创优意识强是该项目部的特点
1、准备好施工中所需法律规范,施工图册及各种记录表格,项目部与 业主及有关部门进行协调,就有关施工现场的具体问题向业主提出申 请要求
2、将施工方案和技术方案报送项目业主进行审核,经批准后方可 组织材料,做好施工前的物资准备
(1) 仔细阅读、审核施工图纸和施工法律规范,编写审核报告
(2) 编制实施性施工组织设计及质量计划(3 )编写各种施工工艺标准、保证措施及关键工序作业指导书
(4) 结合工程施工特点,编写技术管理办法和实施细则
(5) 备齐必要的参考技术资料
(6) 对施工人员进行上岗前的培训
2 机械、劳务、周转材料等准备1、工程开工前准备好足够的机械设备,机械设备在进场前进行 检测和保养,能保证在工程施工期间不进行大修和该机械不得在施工 期间进行外调
2、劳动力在招收时根据有关规定及要求,在进入工程前进行登 记并进行健康检查,做到有据可查,对于三无”人员拒绝招收
3、周转材料根据工程的进度计划准备和联系确定,确保工程能 顺利开工,材料员和工程施工人员及时进行沟通,施工员对施工期间 的材料及时上报项目部,材料员对工程所用的材料进行多方比较,做 到材料到现场及时,保质保量
3 人员的安排1、公司派管理人员组建项目经理部,配备专业施工人员进行施 工
2、项目部根据工程的施工部署与相关部门做好物资、运输及关 系协调工作各分部工程之间,各负责分部工程的施工人员之间,应合 理配合、穿插施工,提高工作效率
3、针对该项目组织专人成立调试小组,对安装完毕的电站进行 逐个调试和电站管理人员进行培训
4、施工顺序1、土建施工队主要负责工程中所
