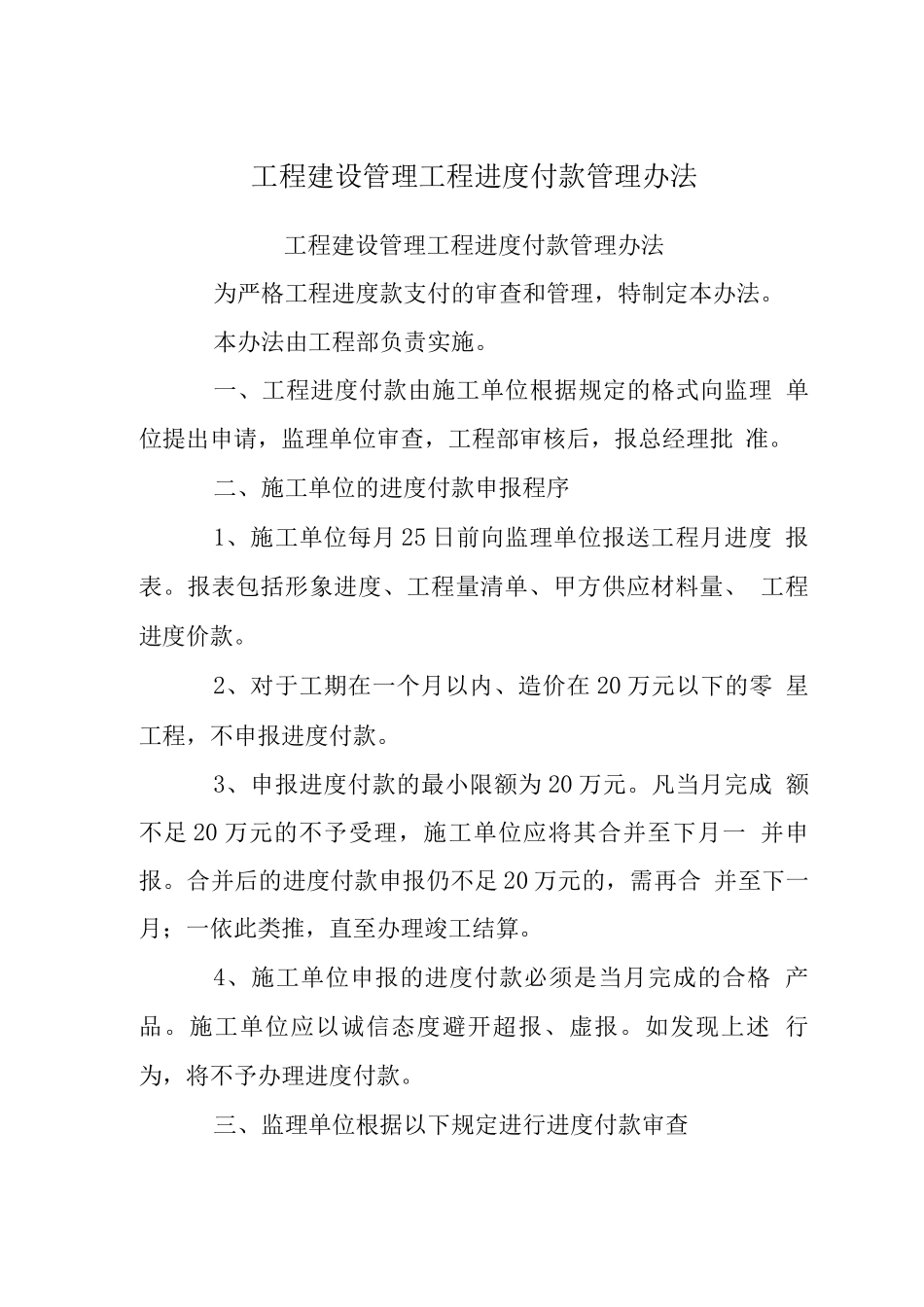

工程建设管理工程进度付款管理办法工程建设管理工程进度付款管理办法为严格工程进度款支付的审查和管理,特制定本办法
本办法由工程部负责实施
一、工程进度付款由施工单位根据规定的格式向监理 单位提出申请,监理单位审查,工程部审核后,报总经理批 准
二、施工单位的进度付款申报程序1、施工单位每月 25 日前向监理单位报送工程月进度 报表
报表包括形象进度、工程量清单、甲方供应材料量、 工程进度价款
2、对于工期在一个月以内、造价在 20 万元以下的零 星工程,不申报进度付款
3、申报进度付款的最小限额为 20 万元
凡当月完成 额不足 20 万元的不予受理,施工单位应将其合并至下月一 并申报
合并后的进度付款申报仍不足 20 万元的,需再合 并至下一月;一依此类推,直至办理竣工结算
4、施工单位申报的进度付款必须是当月完成的合格 产品
施工单位应以诚信态度避开超报、虚报
如发现上述 行为,将不予办理进度付款

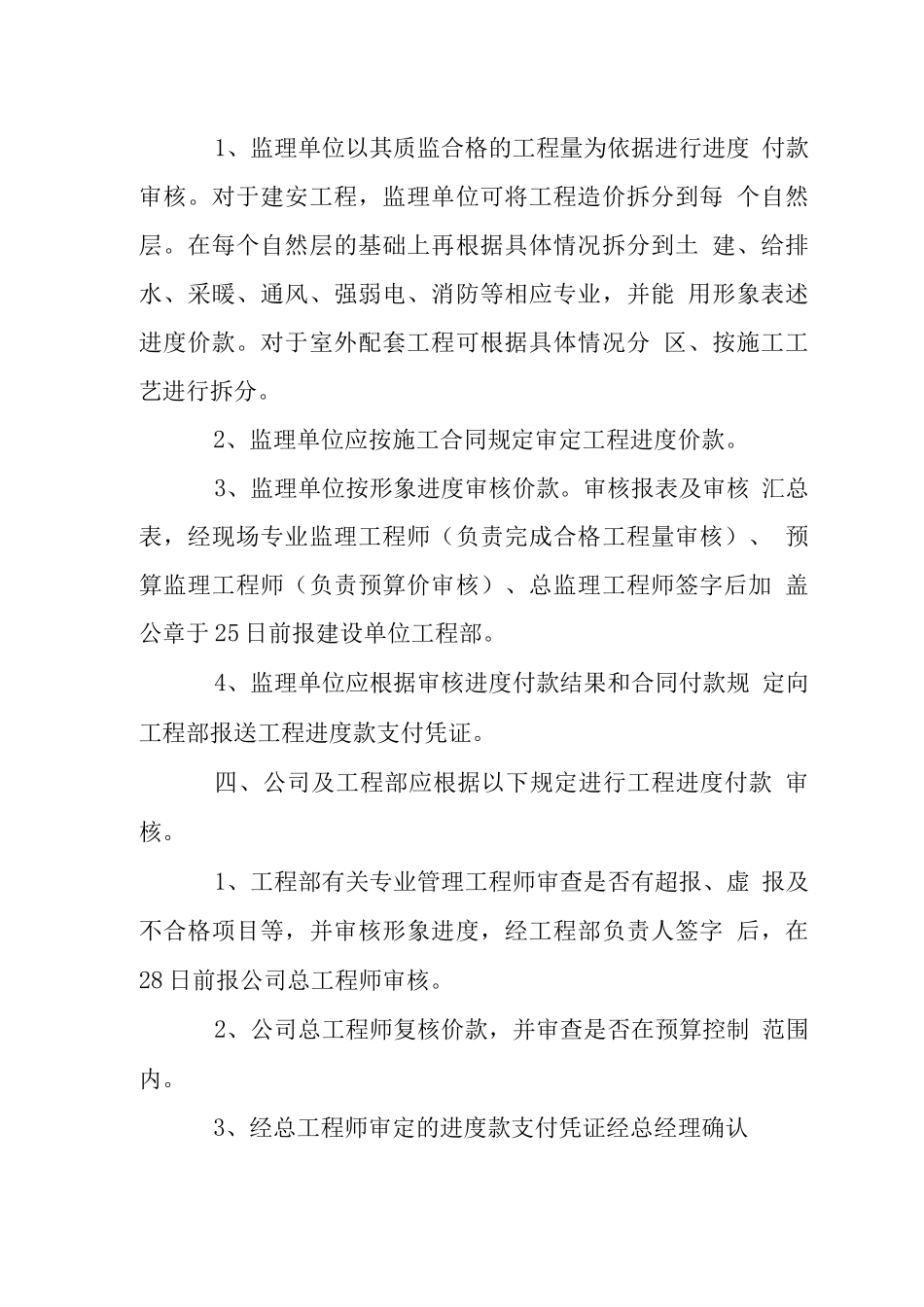

三、监理单位根据以下规定进行进度付款审查1、监理单位以其质监合格的工程量为依据进行进度 付款审核
对于建安工程,监理单位可将工程造价拆分到每 个自然层
在每个自然层的基础上再根据具体情况拆分到土 建、给排水、采暖、通风、强弱电、消防等相应专业,并能 用形象表述进度价款
对于室外配套工程可根据具体情况分 区、按施工工艺进行拆分
2、监理单位应按施工合同规定审定工程进度价款
3、监理单位按形象进度审核价款
审核报表及审核 汇总表,经现场专业监理工程师(负责完成合格工程量审核)、 预算监理工程师(负责预算价审核)、总监理工程师签字后加 盖公章于 25 日前报建设单位工程部
4、监理单位应根据审核进度付款结果和合同付款规 定向工程部报送工程进度款支付凭证
四、公司及工程部应根据以下规定进行工程进度付款 审核

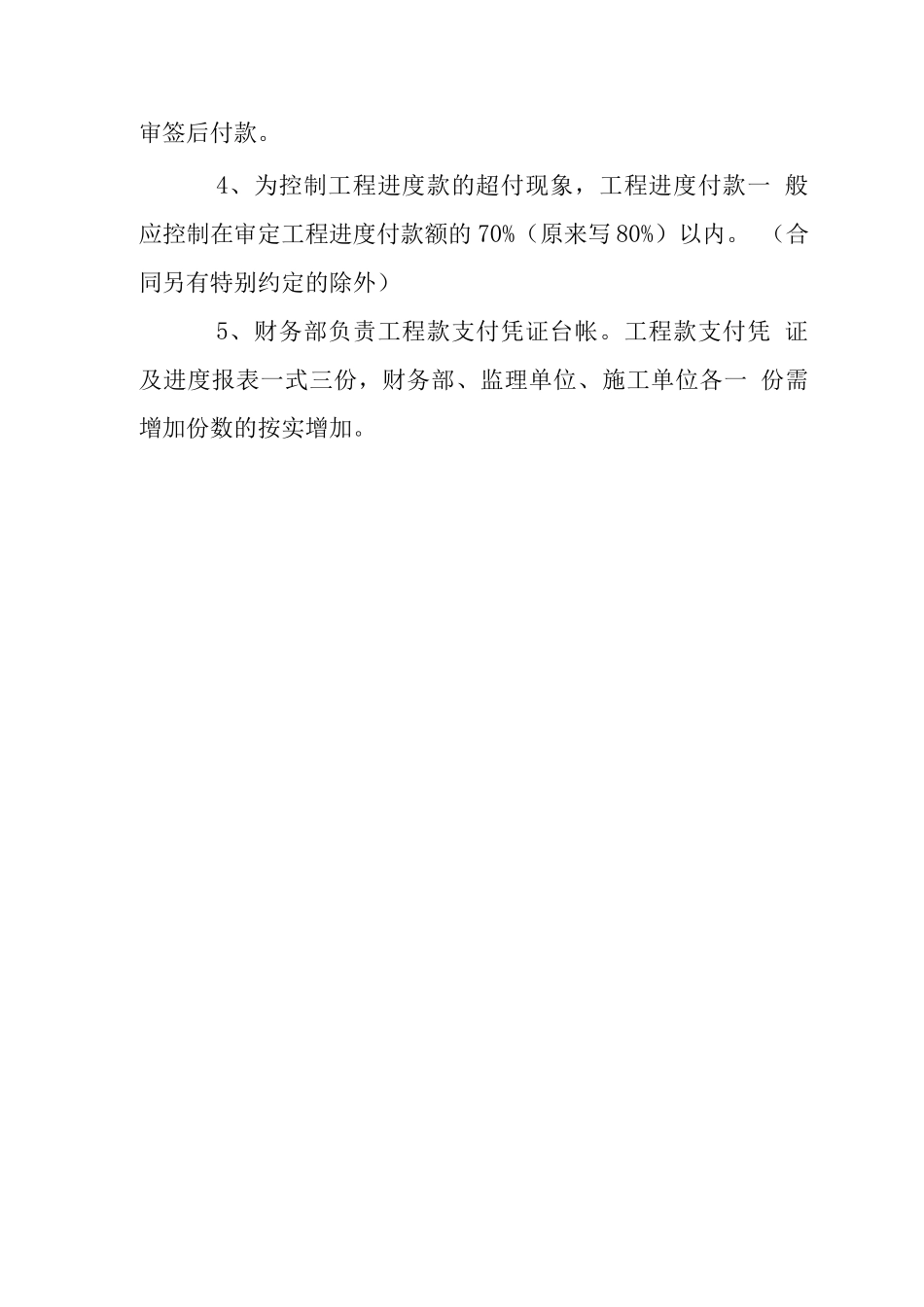

1、工程部有关专业管理工程师审查是否有超报、虚 报及不合格项目等,并审核形象进
