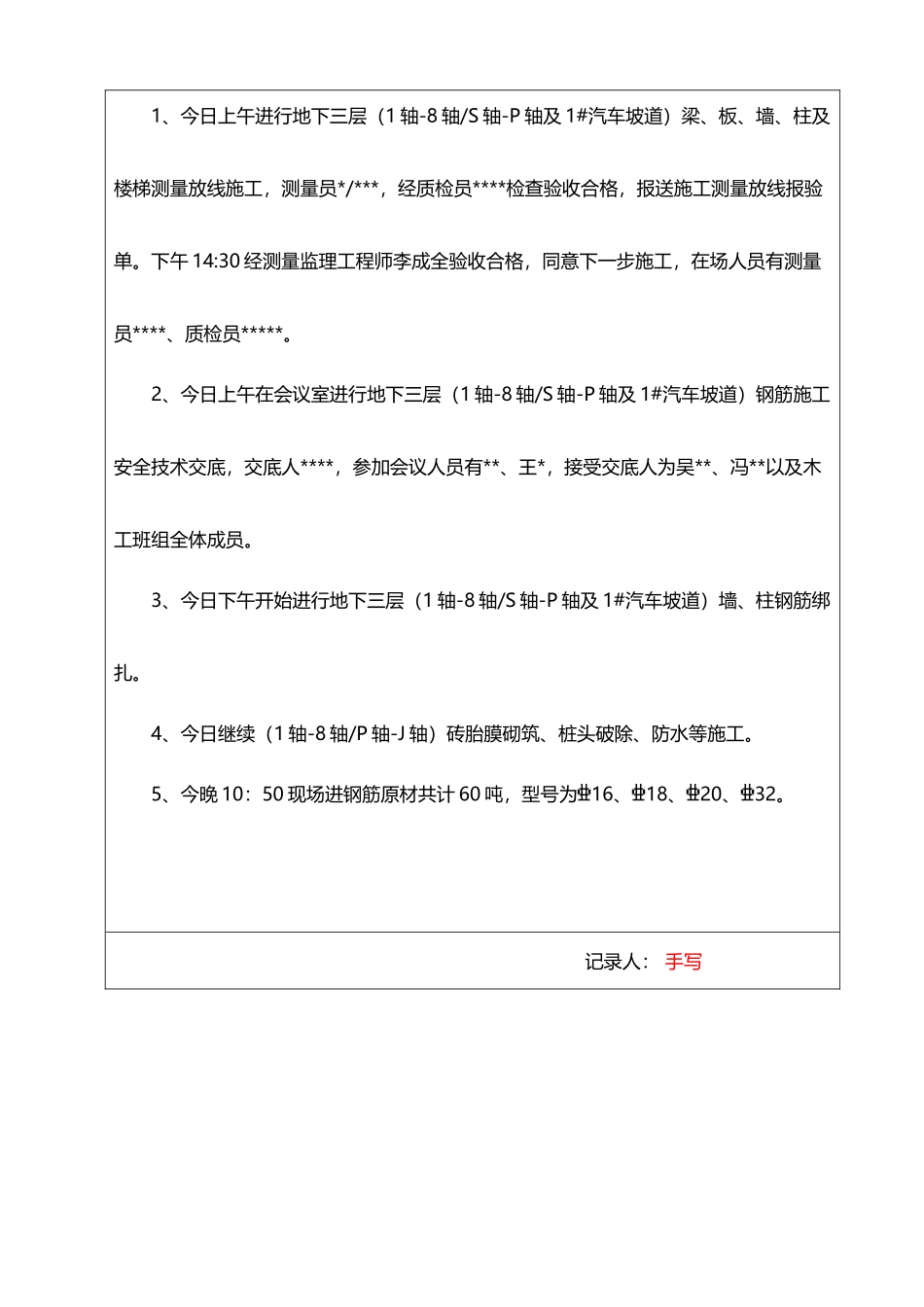

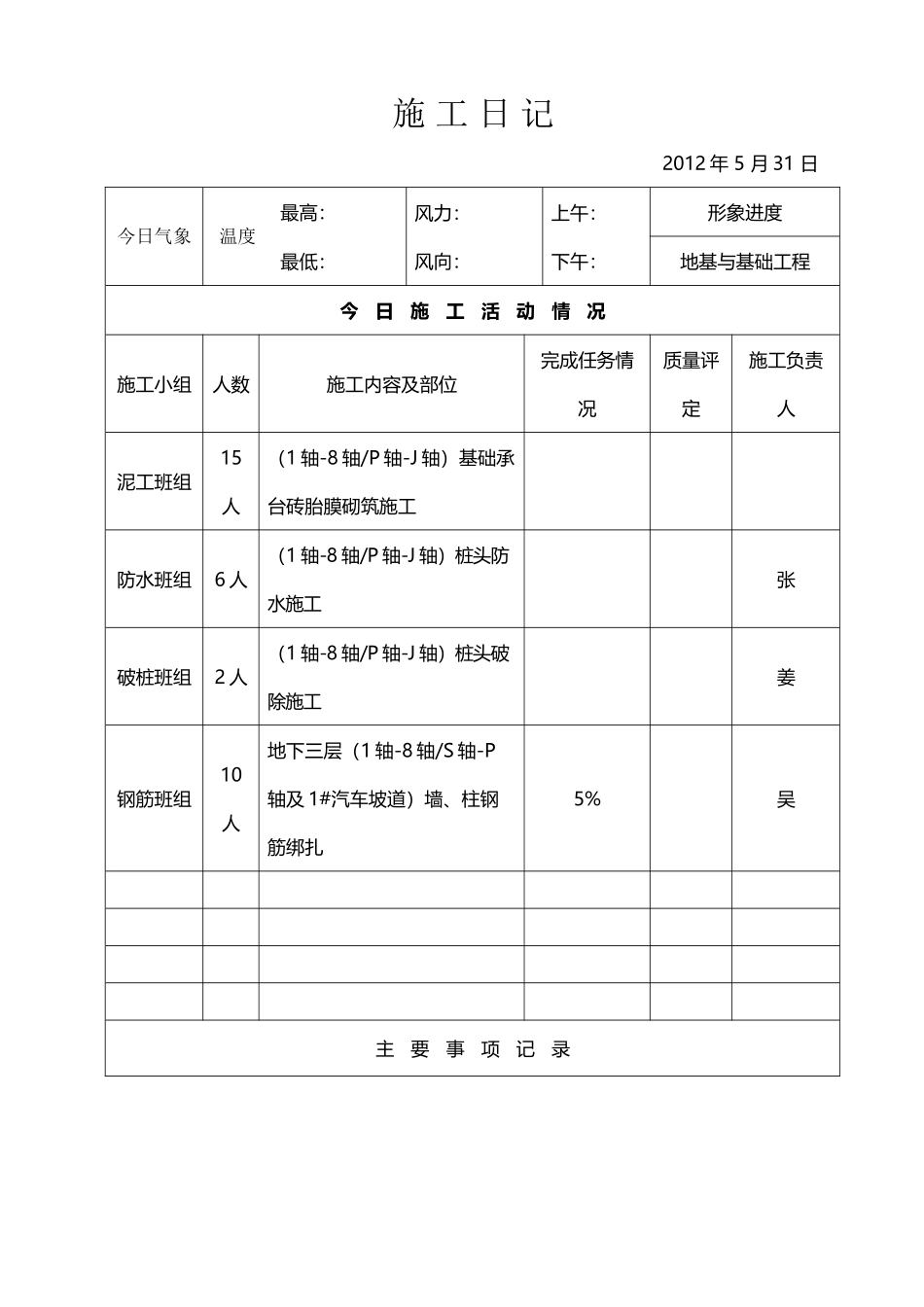

工程施工日记范例(1 页)Good is good, but better carries it.精益求精,善益求善。施 工 日 记2012 年 5 月 31 日今日气象温度最高:风力:风向: 上午: 下午:形象进度最低:地基与基础工程今 日 施 工 活 动 情 况施工小组人数施工内容及部位完成任务情况质量评定施工负责人泥工班组15人(1 轴-8 轴/P 轴-J 轴)基础承台砖胎膜砌筑施工防水班组6 人(1 轴-8 轴/P 轴-J 轴)桩头防水施工张破桩班组2 人(1 轴-8 轴/P 轴-J 轴)桩头破除施工姜钢筋班组10人地下三层(1 轴-8 轴/S 轴-P轴及 1#汽车坡道)墙、柱钢筋绑扎5%吴主 要 事 项 记 录1、今日上午进行地下三层(1 轴-8 轴/S 轴-P 轴及 1#汽车坡道)梁、板、墙、柱及楼梯测量放线施工,测量员*/***,经质检员****检查验收合格,报送施工测量放线报验单。下午 14:30 经测量监理工程师李成全验收合格,同意下一步施工,在场人员有测量员****、质检员*****。2、今日上午在会议室进行地下三层(1 轴-8 轴/S 轴-P 轴及 1#汽车坡道)钢筋施工安全技术交底,交底人****,参加会议人员有**、王*,接受交底人为吴**、冯**以及木工班组全体成员。3、今日下午开始进行地下三层(1 轴-8 轴/S 轴-P 轴及 1#汽车坡道)墙、柱钢筋绑扎。4、今日继续(1 轴-8 轴/P 轴-J 轴)砖胎膜砌筑、桩头破除、防水等施工。5、今晚 10:50 现场进钢筋原材共计 60 吨,型号为 16、 18、 20、 32。 记录人: 手写!.》@/$(<{…—?&(/)&:…#。.(—,;?:?!
