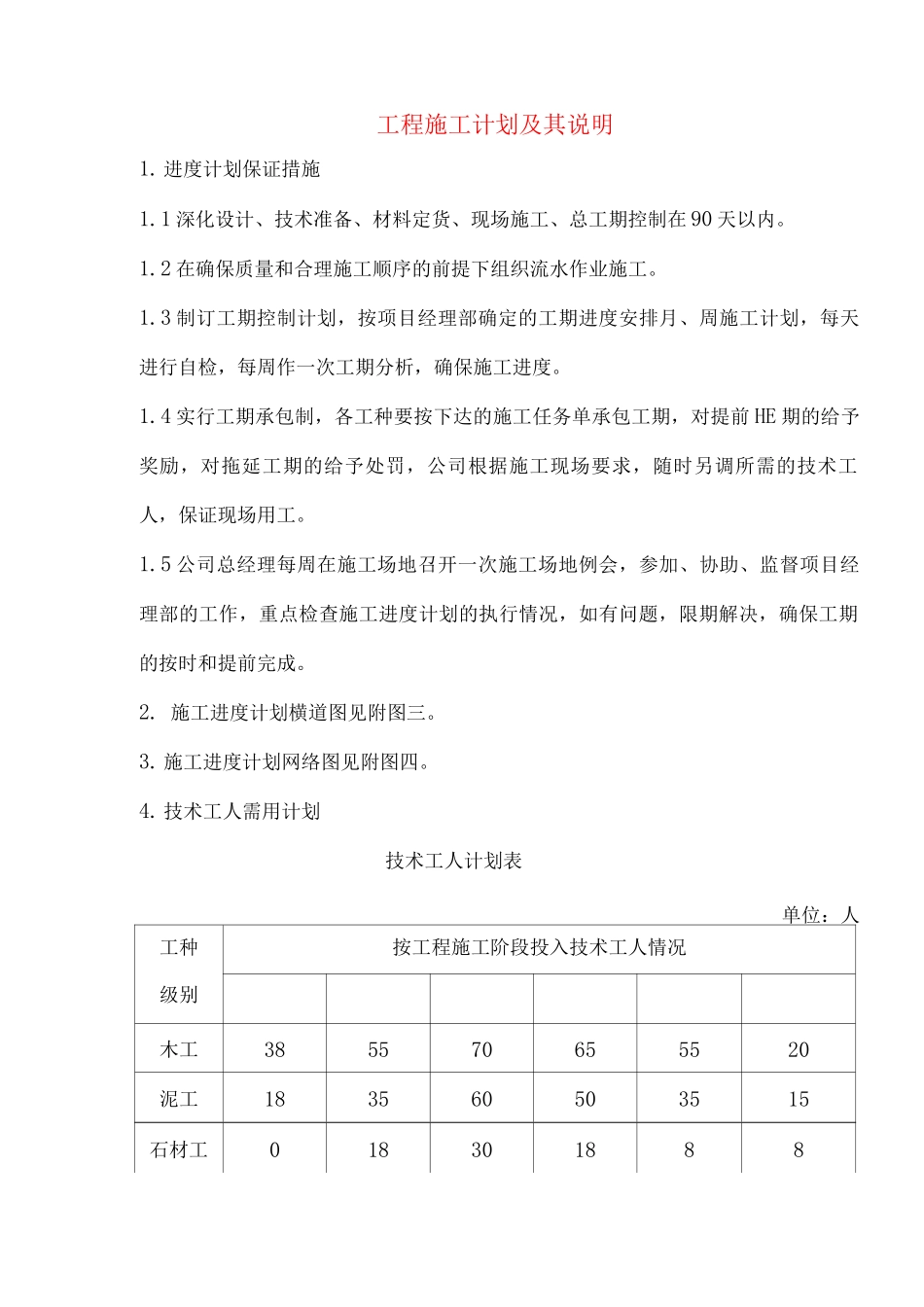

工程施工计划及其说明1
进度计划保证措施1
1 深化设计、技术准备、材料定货、现场施工、总工期控制在 90 天以内
2 在确保质量和合理施工顺序的前提下组织流水作业施工
3 制订工期控制计划,按项目经理部确定的工期进度安排月、周施工计划,每天进行自检,每周作一次工期分析,确保施工进度

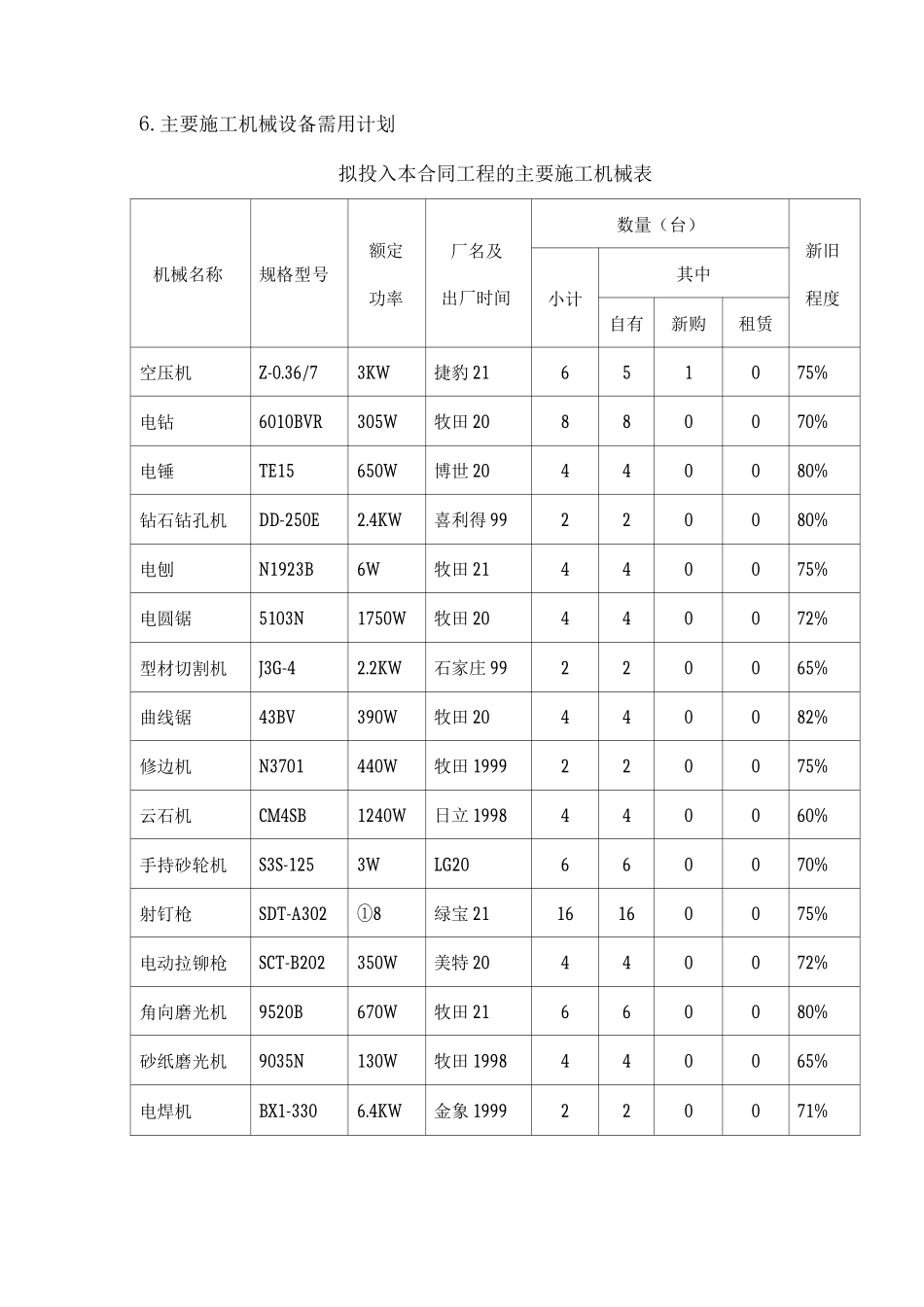

4 实行工期承包制,各工种要按下达的施工任务单承包工期,对提前 HE 期的给予奖励,对拖延工期的给予处罚,公司根据施工现场要求,随时另调所需的技术工人,保证现场用工
5 公司总经理每周在施工场地召开一次施工场地例会,参加、协助、监督项目经理部的工作,重点检查施工进度计划的执行情况,如有问题,限期解决,确保工期的按时和提前完成
施工进度计划横道图见附图三
施工进度计划网络图见附图四

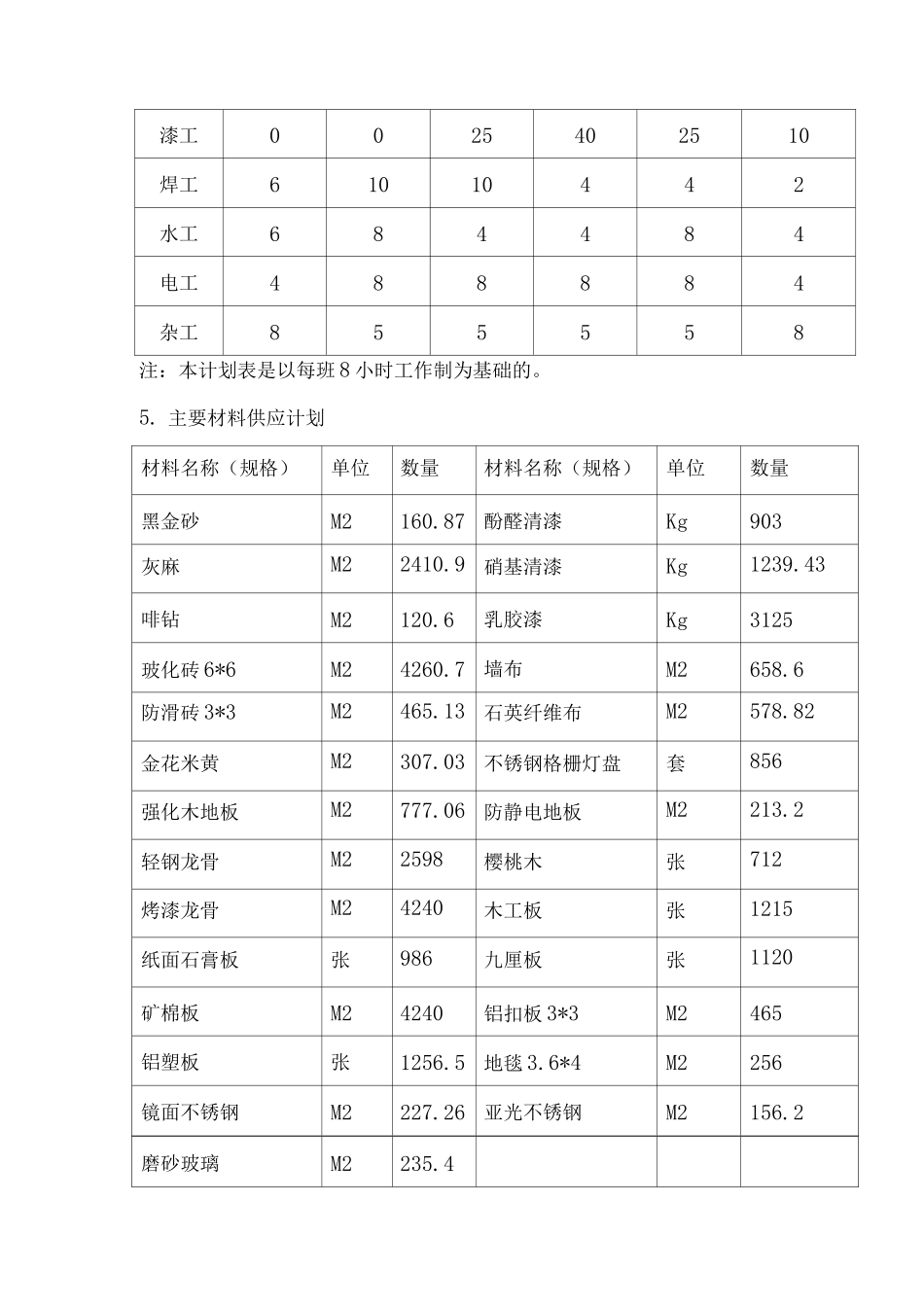

技术工人需用计划技术工人计划表单位:人工种级别按工程施工阶段投入技术工人情况木工385570655520泥工183560503515石材工018301888漆工0025402510焊工61010442水工684484电工488884杂工855558注:本计划表是以每班 8 小时工作制为基础的
主要材料供应计划材料名称(规格)单位数量材料名称(规格)单位数量黑金砂M2160
87酚醛清漆Kg903灰麻M22410
9硝基清漆Kg1239
43啡钻M2120
6乳胶漆Kg3125玻化砖 6*6M24260
7墙布M2658
6防滑砖 3*3M2465
13石英纤维布M2578
82金花米黄M2307
03不锈钢格栅灯盘套856强化木地板M2777
06防静电地板M2213
2轻钢龙骨M22598樱桃木张712烤漆龙骨M24240木工板张1215纸面石膏板张986九厘板张1120矿棉板M24240铝扣板 3*3M2465铝塑板张1256
6*4M2256镜面不锈钢M2227
