市政工程管线保护施工方案1、管线调查认识管线保护的重要性,地下管线保护责任重大,涉及到极大的经济价值和社会影响,尤其是地下天然气管、军用光缆更具有极大的危险性,稍有不慎必将酿成重大事故
为切实做好地下管线保护工作,强化“谁施工,谁负责”的原则,项目经理为地下管线保护责任人,安全员为地下管线保护检督人
在工程施工前,加强对施工区域管线的调查工作,将工作做在前面,防患于未然
(1)从技术上引起重视:项目部技术负责人在制定施工组织设计方案时,首先从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线无事
(2)从施工过程引起重视:在施工前,首先根据管线图,摸清各管线的管位和走向,对预测地下管线的方向用人工进行探沟开挖,确认其埋深及走向,在管线转角处,须找到转角位置,明确角度变化后管线的走向,用自动喷漆标明
并插小木牌做出醒目标志
在用挖掘机进行开挖时,管线保护员、施工员随时监测,并指挥操作
在管线四周一定范围内采纳人工开挖
在整个开挖过程中,各岗位均要有人到位,严禁擅自离岗
挖掘机驾驶员须有较高的业务水平,并有良好的配合意识,能坚决服从指挥
(3)如在施工路段有现状管线,则根据不同的管线性质,各管道材料情况,分别实行行之有效的保护措施,确保管线安全无事故
2、管线保护施工准备(1)详细阅读、掌握设计、建设单位提供的地下管线图纸资料,并在工程实例实施前召开各管线单位施工配合会议,收集管线资料
对影响施工和受施工影响的地下管线开挖必要的探沟(开挖探沟时通知管线单位监护人员到场),核对弄清地下管线的确切情况,做好记录
(2)工程实施前,向有关单位提出监护的书面申请,办妥“地下管线监护交底卡”手续

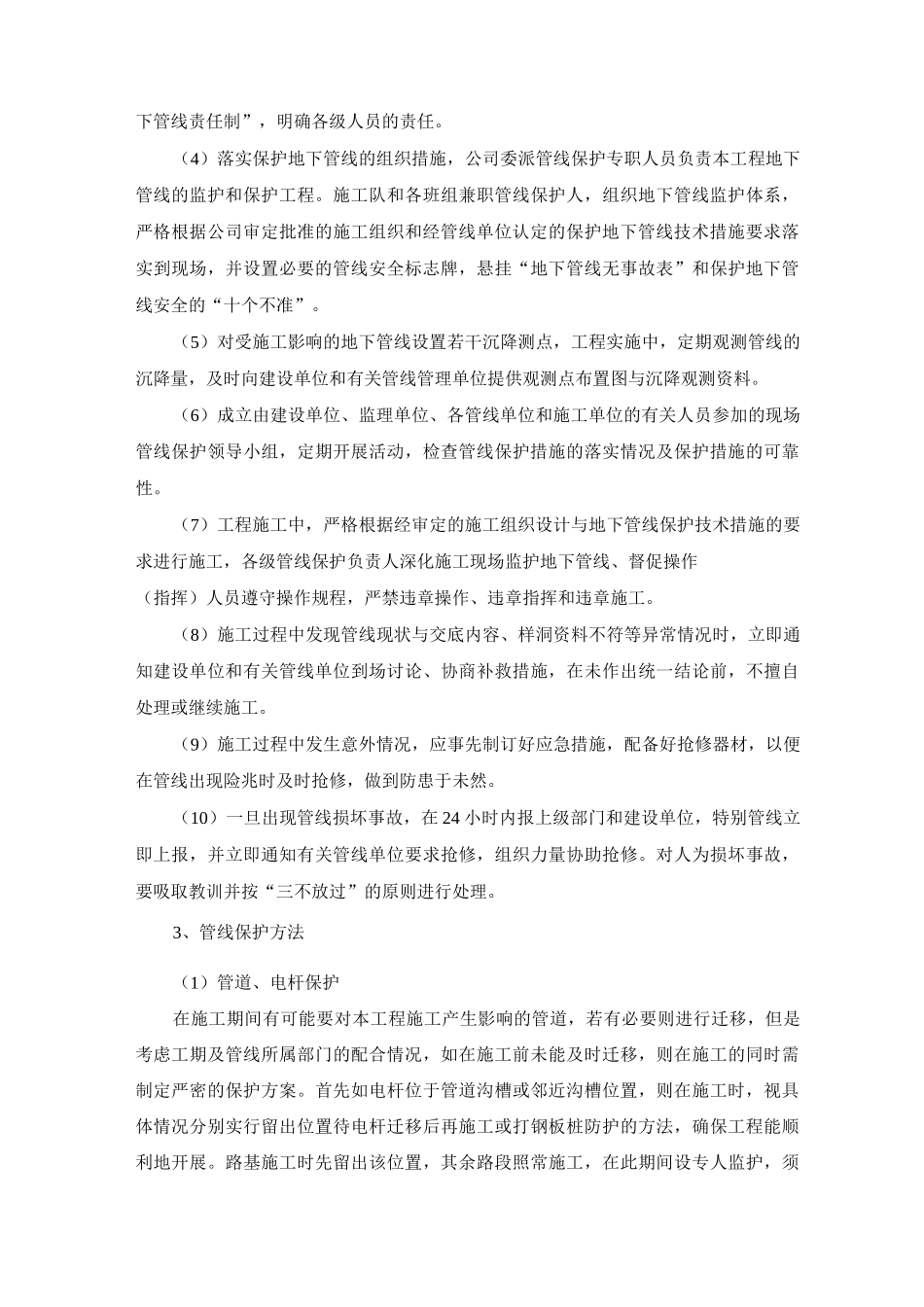

(3)施工现场地下管线的详细情况和制定管线保护措施向项目经理、现场技术负责人、施工员、班组长和操作工作安全交底,随即填写“管线交底”并建立“保护地下管线责任制”,明确各级人员的责任
