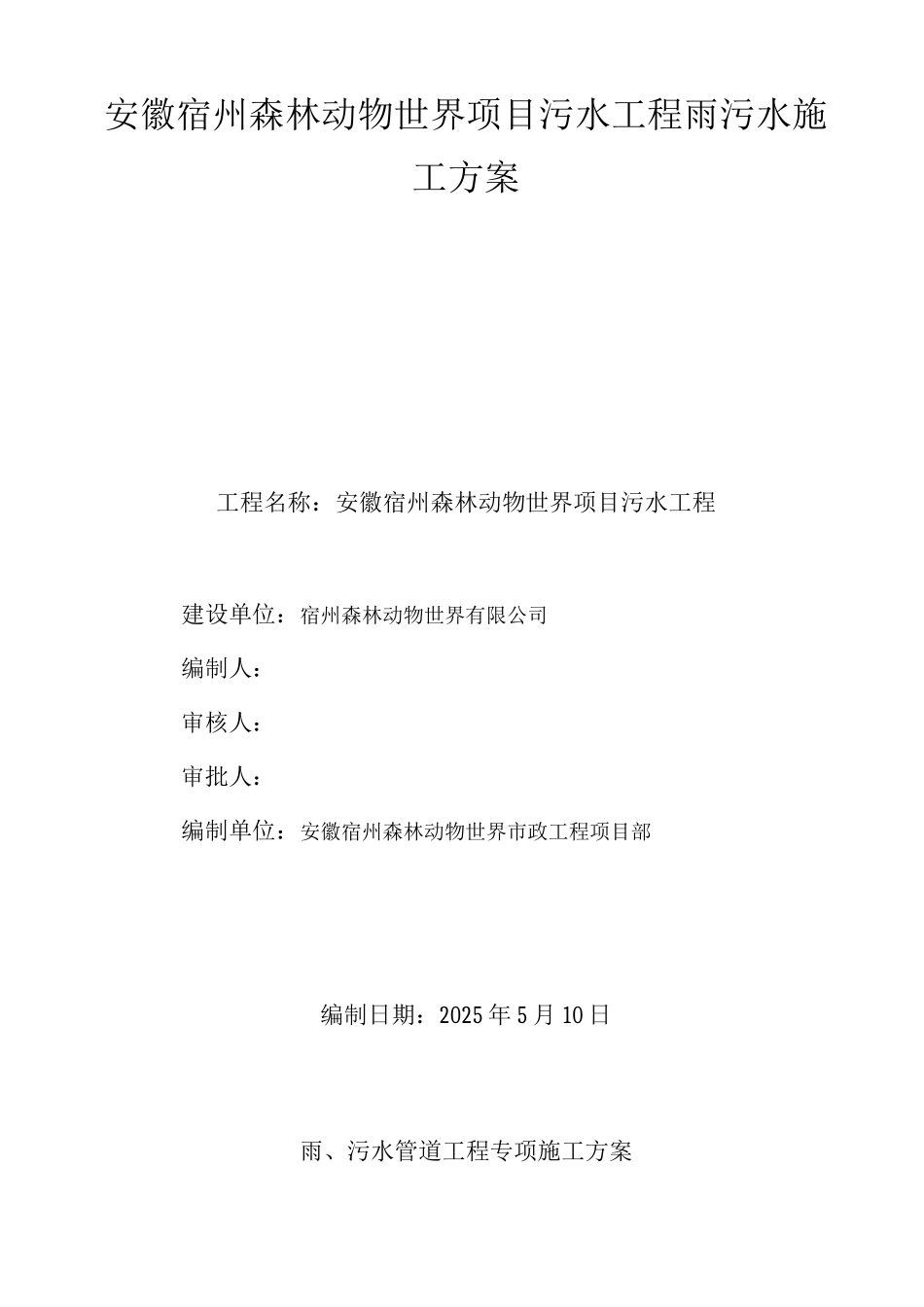

安徽宿州森林动物世界项目污水工程雨污水施工方案工程名称:安徽宿州森林动物世界项目污水工程建设单位:宿州森林动物世界有限公司编制人:审核人:审批人:编制单位:安徽宿州森林动物世界市政工程项目部编制日期:2025 年 5 月 10 日雨、污水管道工程专项施工方案一、工程概况本方案适用于安徽宿州森林动物世界项目污水工程雨、污排水管道的施工

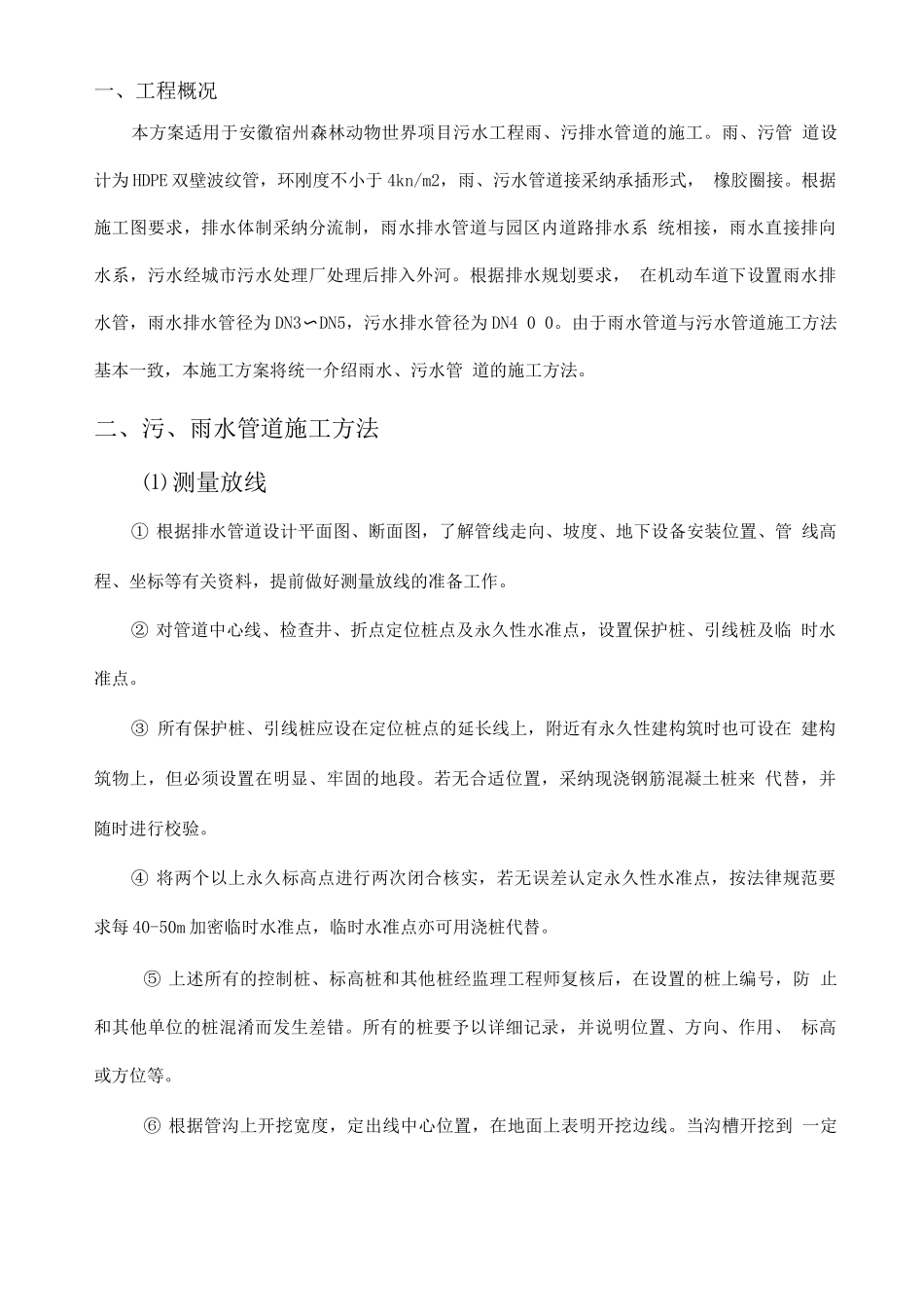

雨、污管 道设计为 HDPE 双壁波纹管,环刚度不小于 4kn/m2,雨、污水管道接采纳承插形式, 橡胶圈接
根据施工图要求,排水体制采纳分流制,雨水排水管道与园区内道路排水系 统相接,雨水直接排向水系,污水经城市污水处理厂处理后排入外河
根据排水规划要求, 在机动车道下设置雨水排水管,雨水排水管径为 DN3〜DN5,污水排水管径为 DN4 0 0
由于雨水管道与污水管道施工方法基本一致,本施工方案将统一介绍雨水、污水管 道的施工方法
二、污、雨水管道施工方法⑴ 测量放线① 根据排水管道设计平面图、断面图,了解管线走向、坡度、地下设备安装位置、管 线高程、坐标等有关资料,提前做好测量放线的准备工作
② 对管道中心线、检查井、折点定位桩点及永久性水准点,设置保护桩、引线桩及临 时水准点
③ 所有保护桩、引线桩应设在定位桩点的延长线上,附近有永久性建构筑时也可设在 建构筑物上,但必须设置在明显、牢固的地段
若无合适位置,采纳现浇钢筋混凝土桩来 代替,并随时进行校验
④ 将两个以上永久标高点进行两次闭合核实,若无误差认定永久性水准点,按法律规范要 求每 40-50m 加密临时水准点,临时水准点亦可用浇桩代替
⑤ 上述所有的控制桩、标高桩和其他桩经监理工程师复核后,在设置的桩上编号,防 止和其他单位的桩混淆而发生差错
所有的桩要予以详细记录,并说明位置、方向、作用、 标高或方位等

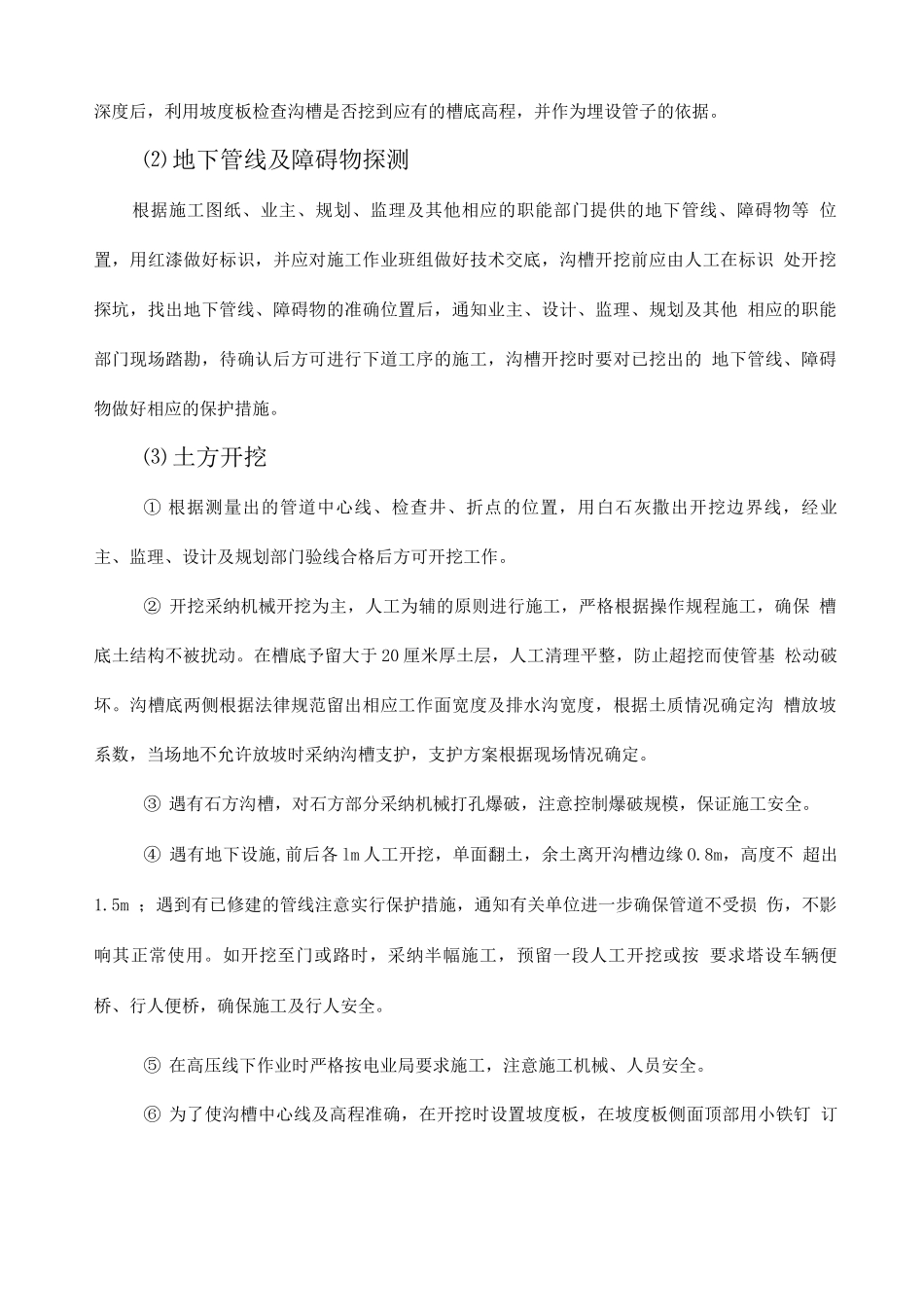

⑥ 根据管沟上开挖宽度,定出线中心位置,在地面上表明开挖边线
