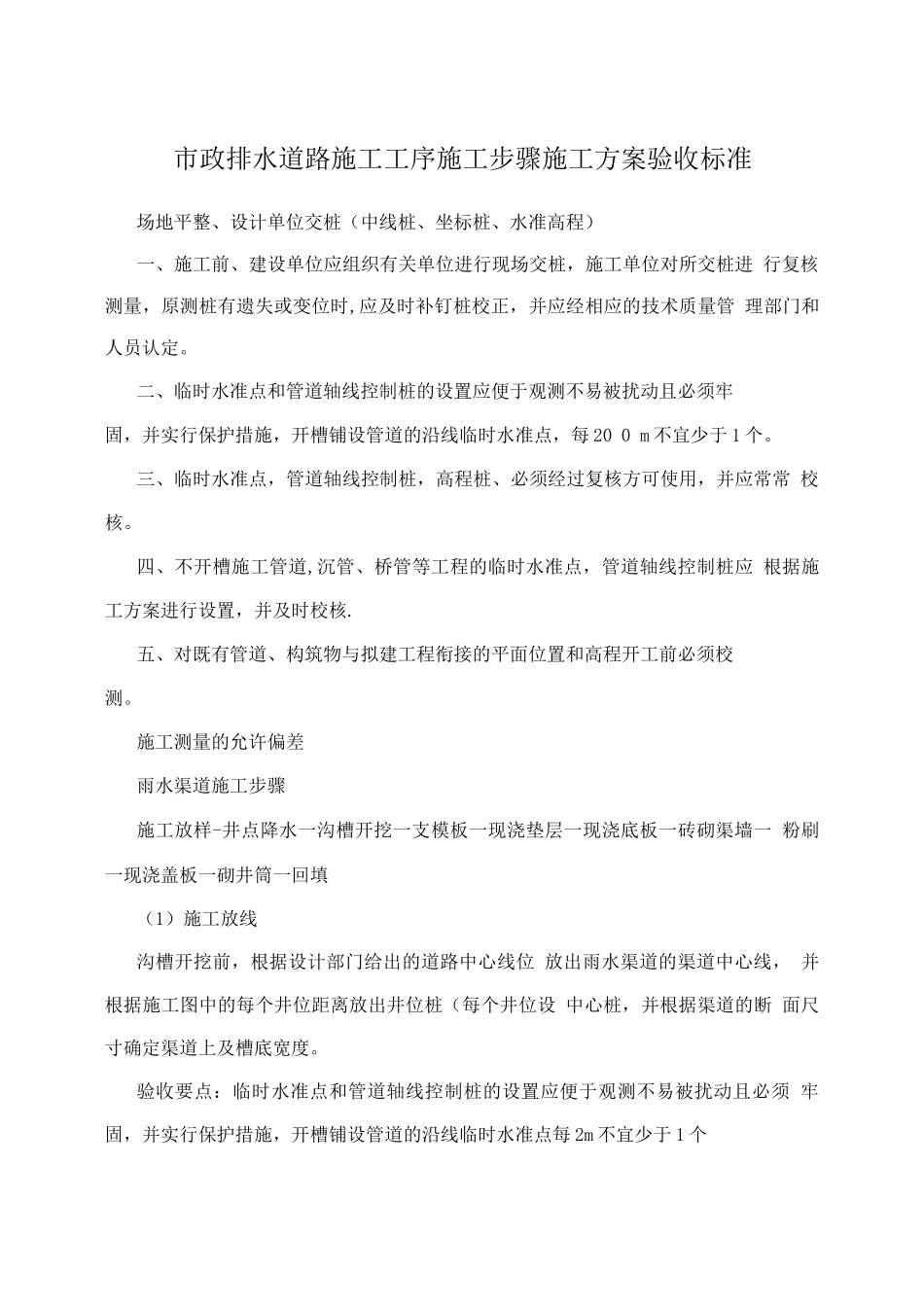

市政排水道路施工工序施工步骤施工方案验收标准场地平整、设计单位交桩(中线桩、坐标桩、水准高程)一、施工前、建设单位应组织有关单位进行现场交桩,施工单位对所交桩进 行复核测量,原测桩有遗失或变位时,应及时补钉桩校正,并应经相应的技术质量管 理部门和人员认定。二、临时水准点和管道轴线控制桩的设置应便于观测不易被扰动且必须牢固,并实行保护措施,开槽铺设管道的沿线临时水准点,每 20 0 m 不宜少于 1 个。三、临时水准点,管道轴线控制桩,高程桩、必须经过复核方可使用,并应常常 校核。四、不开槽施工管道,沉管、桥管等工程的临时水准点,管道轴线控制桩应 根据施工方案进行设置,并及时校核.五、对既有管道、构筑物与拟建工程衔接的平面位置和高程开工前必须校测。施工测量的允许偏差雨水渠道施工步骤施工放样-井点降水一沟槽开挖一支模板一现浇垫层一现浇底板一砖砌渠墙一 粉刷一现浇盖板一砌井筒一回填(1)施工放线沟槽开挖前,根据设计部门给出的道路中心线位 放出雨水渠道的渠道中心线, 并根据施工图中的每个井位距离放出井位桩(每个井位设 中心桩,并根据渠道的断 面尺寸确定渠道上及槽底宽度。验收要点:临时水准点和管道轴线控制桩的设置应便于观测不易被扰动且必须 牢固,并实行保护措施,开槽铺设管道的沿线临时水准点每 2m 不宜少于 1 个(2)井点冲设与安装:雨水渠道采纳单侧单排轻型井点降水,根据渠道中心线确定沟槽边线,井点管 冲设在沟槽两边边缘 1m 处,采纳冲沉法冲设。验收标准:设计降水深度在基坑范围内不应小于基坑底面以下 0。5m.(3)沟槽开挖施工中采纳机械开挖人工清理沟槽,机械挖槽时为保证不超挖扰动槽底土壤, 予留10cm 不挖,由人工清理,由测量员每 5m 随时测量机械挖深高程,由经纬仪 控制槽底中心位,施工员在沟槽底部指挥机械挖土并控制槽底宽度及沟槽边坡。验收要点:(1)、沟槽开挖前,需符合沟槽中心线,了解施工期间地下水位,土 质情况,制定的降水、支撑及开挖、土方调运方案等安全措施是否落实。(2)、要 检查挖至标高后不得长时间暴露以免影响地基承载力。特别是渗水的沟槽或降水是 要注意,一般挖至设计槽底标高以上 1 0—2 0 cm 时根据平基施工准备情况再决定 是否一直挖至基底设计标高,保留的土层应在平基施工之前突击挖除并及时检查验 收,随即进行混凝土作业。(3)、要注意检查槽底是否超挖,如出现超挖情况,应 指令施工单位...
