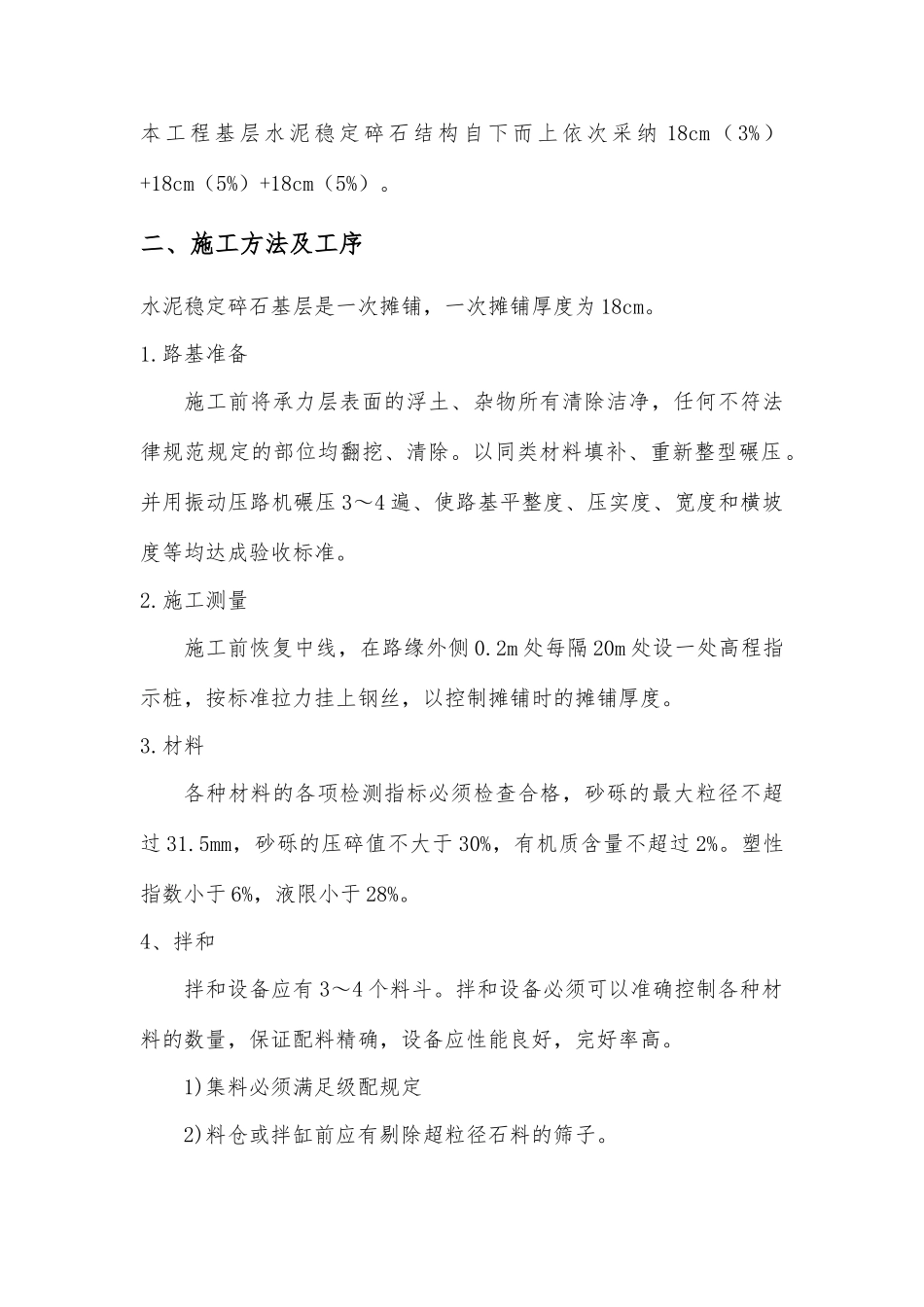

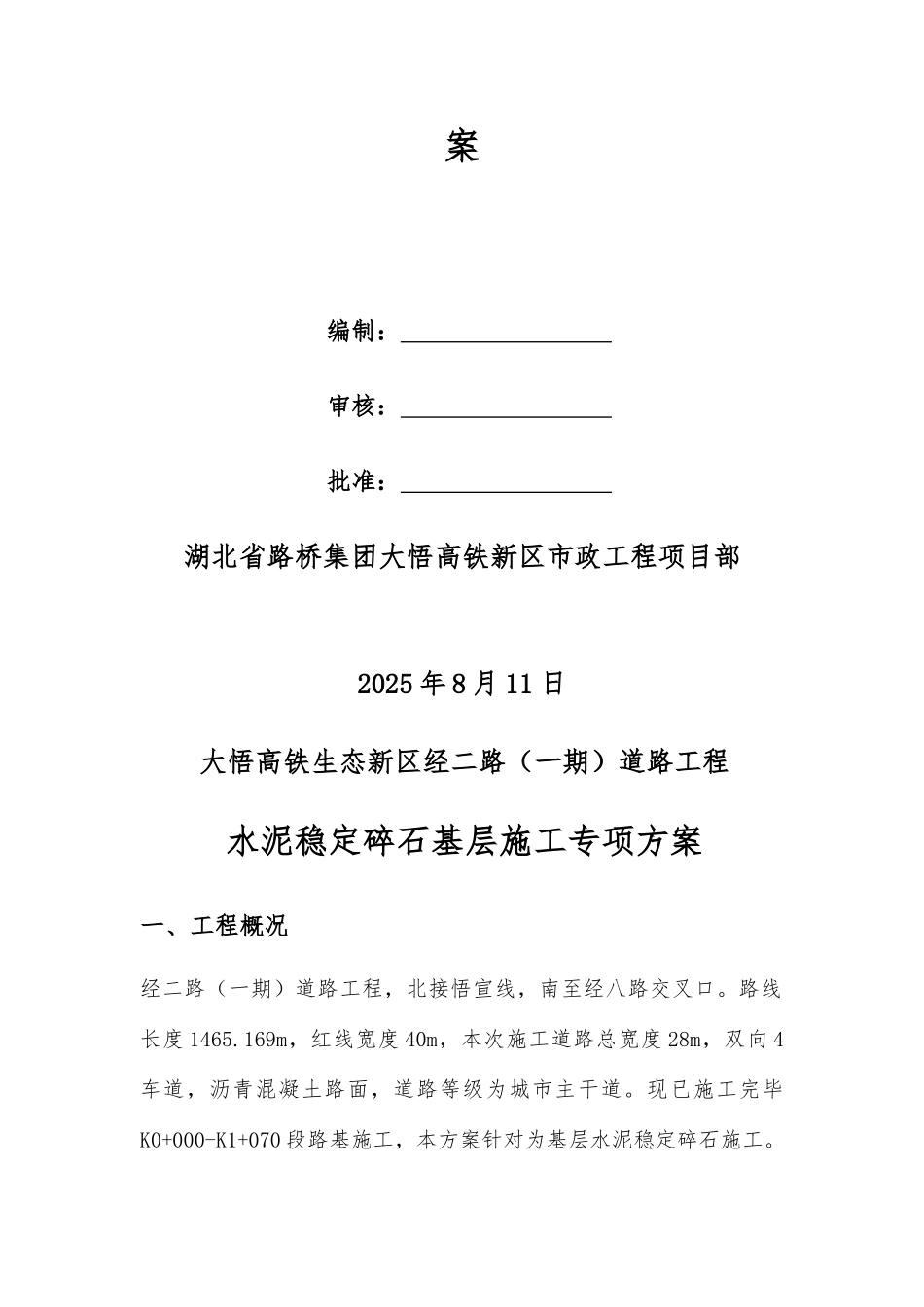

大悟高铁生态新区经二路(一期)道路工程水泥稳定碎石基层施工方案编制: 审核: 批准: 湖北省路桥集团大悟高铁新区市政工程项目部2025 年 8 月 11 日大悟高铁生态新区经二路(一期)道路工程水泥稳定碎石基层施工专项方案一、工程概况经二路(一期)道路工程,北接悟宣线,南至经八路交叉口。路线长度 1465.169m,红线宽度 40m,本次施工道路总宽度 28m,双向 4车道,沥青混凝土路面,道路等级为城市主干道。现已施工完毕K0+000-K1+070 段路基施工,本方案针对为基层水泥稳定碎石施工。本工程基层水泥稳定碎石结构自下而上依次采纳 18cm(3%)+18cm(5%)+18cm(5%)。二、施工方法及工序水泥稳定碎石基层是一次摊铺,一次摊铺厚度为 18cm。 1.路基准备 施工前将承力层表面的浮土、杂物所有清除洁净,任何不符法律规范规定的部位均翻挖、清除。以同类材料填补、重新整型碾压。并用振动压路机碾压 3~4 遍、使路基平整度、压实度、宽度和横坡度等均达成验收标准。 2.施工测量 施工前恢复中线,在路缘外侧 0.2m 处每隔 20m 处设一处高程指示桩,按标准拉力挂上钢丝,以控制摊铺时的摊铺厚度。 3.材料各种材料的各项检测指标必须检查合格,砂砾的最大粒径不超过 31.5mm,砂砾的压碎值不大于 30%,有机质含量不超过 2%。塑性指数小于 6%,液限小于 28%。4、拌和拌和设备应有 3~4 个料斗。拌和设备必须可以准确控制各种材料的数量,保证配料精确,设备应性能良好,完好率高。1)集料必须满足级配规定2)料仓或拌缸前应有剔除超粒径石料的筛子。3)拌和现场须有一名实验员监测拌和时的水泥剂量、含水量和各种集料的配比,发现异常要及时调整或停止生产,水泥剂量和含水量应按规定的频率检查并做好记录。4)各料斗应配备 1~2 名工作人员,时刻监视下料情况,并人为帮助料斗下料,不准出现卡堵现象,否则应及时停止生产。5)拌和含水量应较最佳含水量大 1~2%。5、运送摊铺摊铺必须用自动找平具有振捣夯实功能的摊铺机摊铺。1)用大型自卸汽车运拌和料至施工现场。2)摊铺前应对下承层洒水,使其表面湿润。3)两侧均设基准线、控制高程。4)摊铺机行进速度要均匀,半途不得变速(不管何时),其速度要和拌和机拌和能力相适应,最大限度地保持均速前进、摊铺不断顿、间断。6、碾压用振动式压路机 1~2 台及时进行碾压,其方法为一方面用振动式压路机静态稳定一遍,然后振动碾压(使中下层达成压实度),最后用三轮压路机碾...
