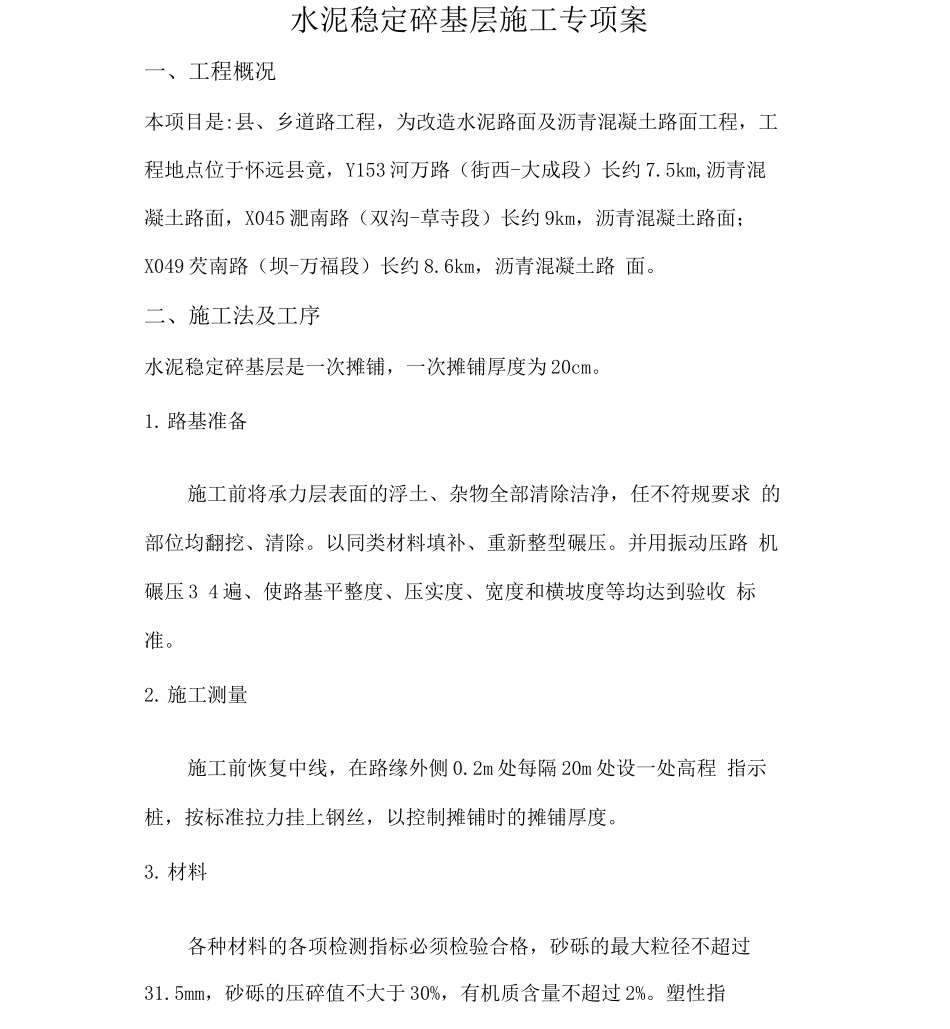

水泥稳定碎基层施工专项案一、工程概况本项目是:县、乡道路工程,为改造水泥路面及沥青混凝土路面工程,工 程地点位于怀远县竟,Y153 河万路(街西-大成段)长约 7
5km,沥青混 凝土路面,X045 淝南路(双沟-草寺段)长约 9km,沥青混凝土路面; X049 芡南路(坝-万福段)长约 8
6km,沥青混凝土路 面
二、施工法及工序水泥稳定碎基层是一次摊铺,一次摊铺厚度为 20cm
路基准备施工前将承力层表面的浮土、杂物全部清除洁净,任不符规要求 的部位均翻挖、清除
以同类材料填补、重新整型碾压
并用振动压路 机碾压 3 4 遍、使路基平整度、压实度、宽度和横坡度等均达到验收 标准
施工测量施工前恢复中线,在路缘外侧 0
2m 处每隔 20m 处设一处高程 指示桩,按标准拉力挂上钢丝,以控制摊铺时的摊铺厚度
材料各种材料的各项检测指标必须检验合格,砂砾的最大粒径不超过 31
5mm,砂砾的压碎值不大于 30%,有机质含量不超过 2%

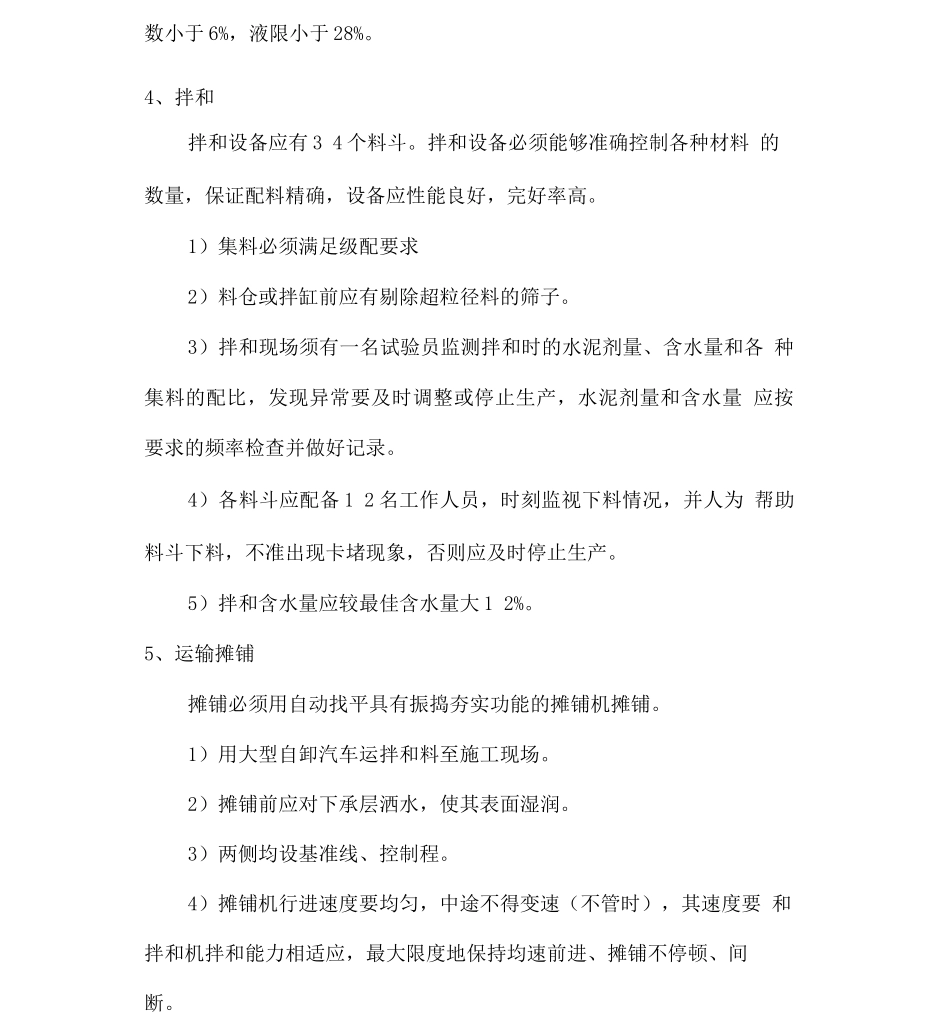

塑性指数小于 6%,液限小于 28%
4、拌和拌和设备应有 3 4 个料斗
拌和设备必须能够准确控制各种材料 的数量,保证配料精确,设备应性能良好,完好率高
1)集料必须满足级配要求2)料仓或拌缸前应有剔除超粒径料的筛子
3)拌和现场须有一名试验员监测拌和时的水泥剂量、含水量和各 种集料的配比,发现异常要及时调整或停止生产,水泥剂量和含水量 应按要求的频率检查并做好记录
4)各料斗应配备 1 2 名工作人员,时刻监视下料情况,并人为 帮助料斗下料,不准出现卡堵现象,否则应及时停止生产
5)拌和含水量应较最佳含水量大 1 2%
5、运输摊铺摊铺必须用自动找平具有振捣夯实功能的摊铺机摊铺
1)用大型自卸汽车运拌和料至施工现场
2)摊铺前应对下承层洒水,使其表面湿润
3)两侧均设基准线、控制程

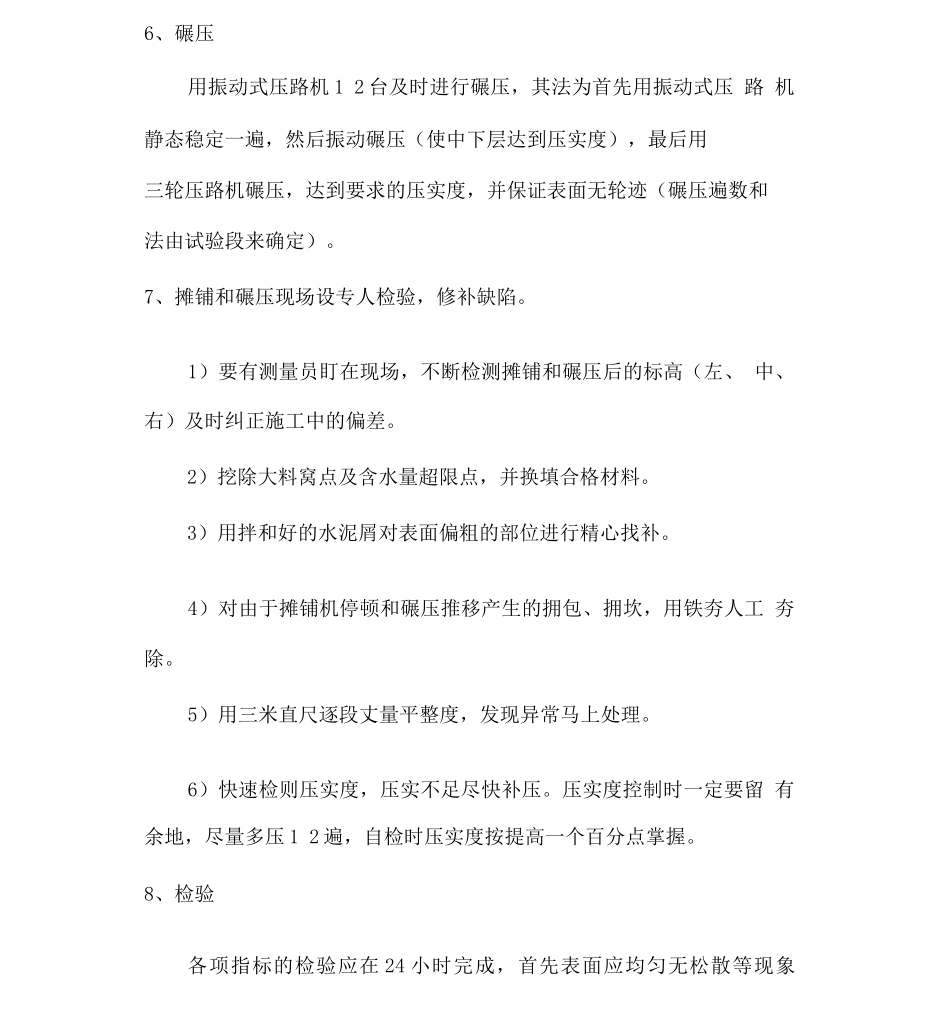

4)摊铺机行进速度要均匀,中途不得变速(不
