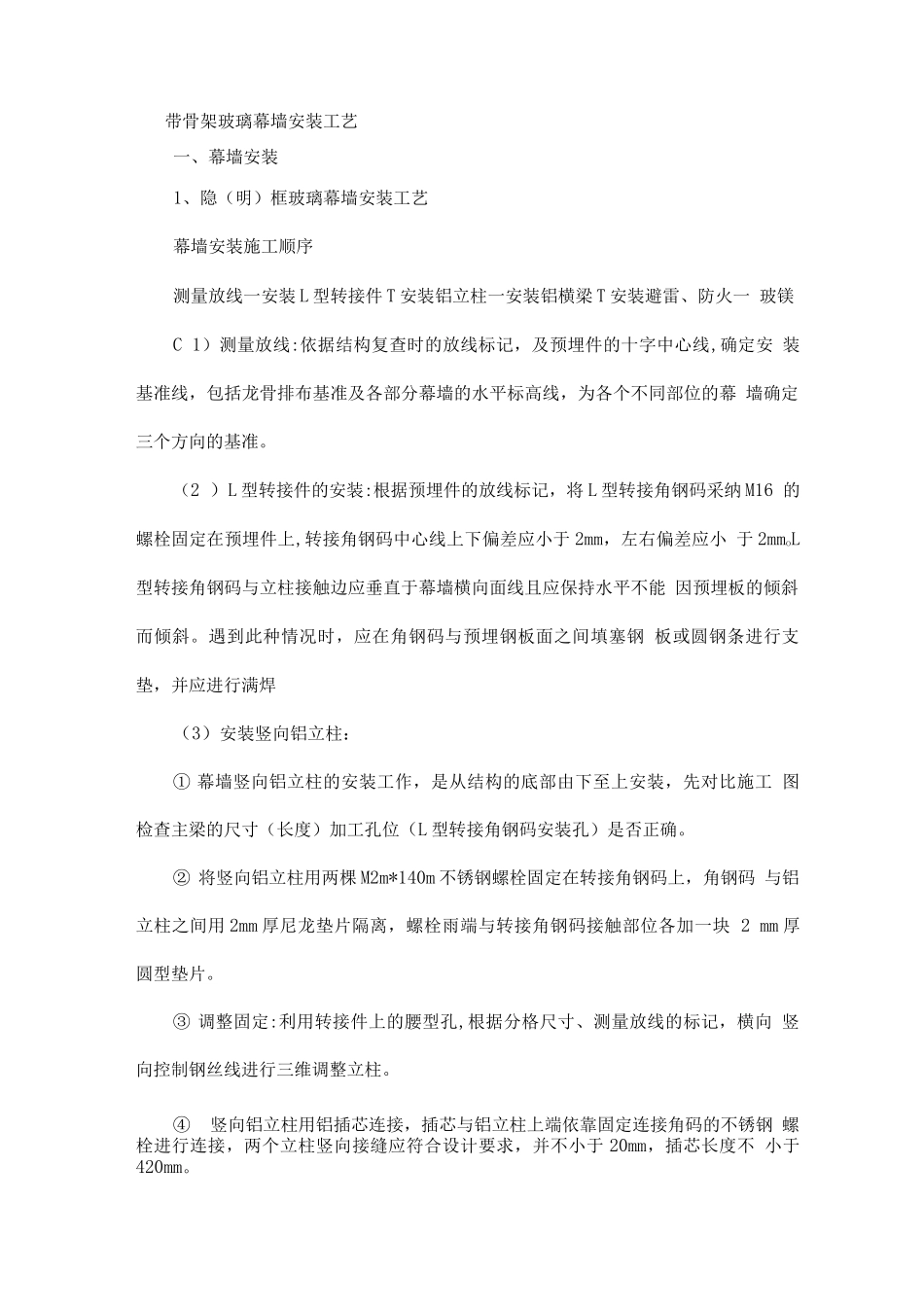

带骨架玻璃幕墙安装工艺一、幕墙安装1、隐(明)框玻璃幕墙安装工艺幕墙安装施工顺序测量放线一安装 L 型转接件 T 安装铝立柱一安装铝横梁 T 安装避雷、防火一 玻镁C 1)测量放线:依据结构复查时的放线标记,及预埋件的十字中心线,确定安 装基准线,包括龙骨排布基准及各部分幕墙的水平标高线,为各个不同部位的幕 墙确定三个方向的基准
(2 )L 型转接件的安装:根据预埋件的放线标记,将 L 型转接角钢码采纳 M16 的螺栓固定在预埋件上,转接角钢码中心线上下偏差应小于 2mm,左右偏差应小 于 2mmoL型转接角钢码与立柱接触边应垂直于幕墙横向面线且应保持水平不能 因预埋板的倾斜而倾斜
遇到此种情况时,应在角钢码与预埋钢板面之间填塞钢 板或圆钢条进行支垫,并应进行满焊(3)安装竖向铝立柱:① 幕墙竖向铝立柱的安装工作,是从结构的底部由下至上安装,先对比施工 图检查主梁的尺寸(长度)加工孔位(L 型转接角钢码安装孔)是否正确
② 将竖向铝立柱用两棵 M2m*140m 不锈钢螺栓固定在转接角钢码上,角钢码 与铝立柱之间用 2mm 厚尼龙垫片隔离,螺栓雨端与转接角钢码接触部位各加一块 2 mm 厚圆型垫片
③ 调整固定:利用转接件上的腰型孔,根据分格尺寸、测量放线的标记,横向 竖向控制钢丝线进行三维调整立柱
④竖向铝立柱用铝插芯连接,插芯与铝立柱上端依靠固定连接角码的不锈钢 螺栓进行连接,两个立柱竖向接缝应符合设计要求,并不小于 20mm,插芯长度不 小于420mm
⑤ 偏差要求:立柱安装的垂直度小于 2mm
⑥ 调整后进行螺栓加固、拧紧所有螺栓
⑦ 对每个错固点进行隐蔽工程验收并做好记录

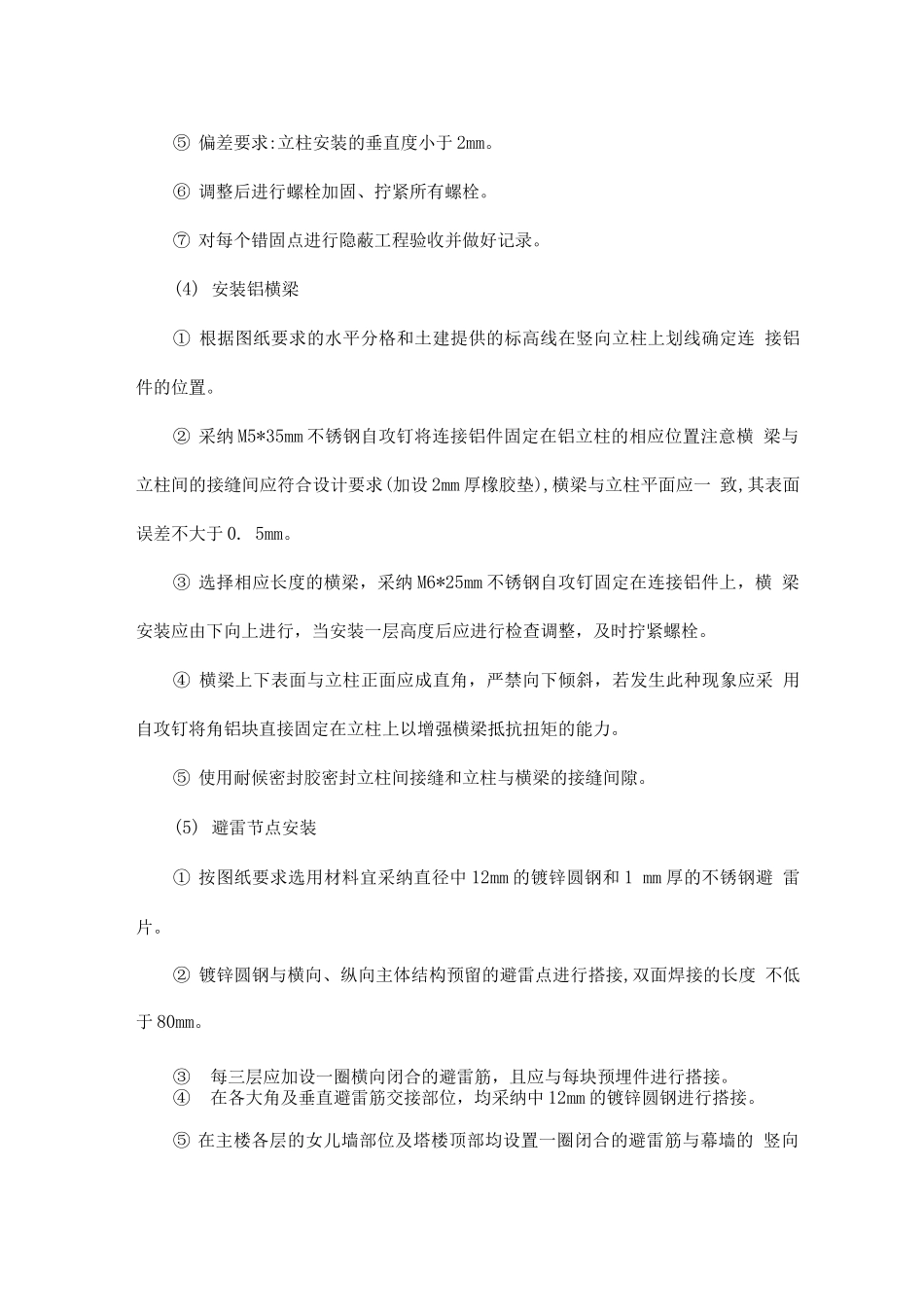

(4) 安装铝横梁① 根据图纸要求的水平分格和土建提供的标高线在竖向立柱上划线确定连 接铝件的位置

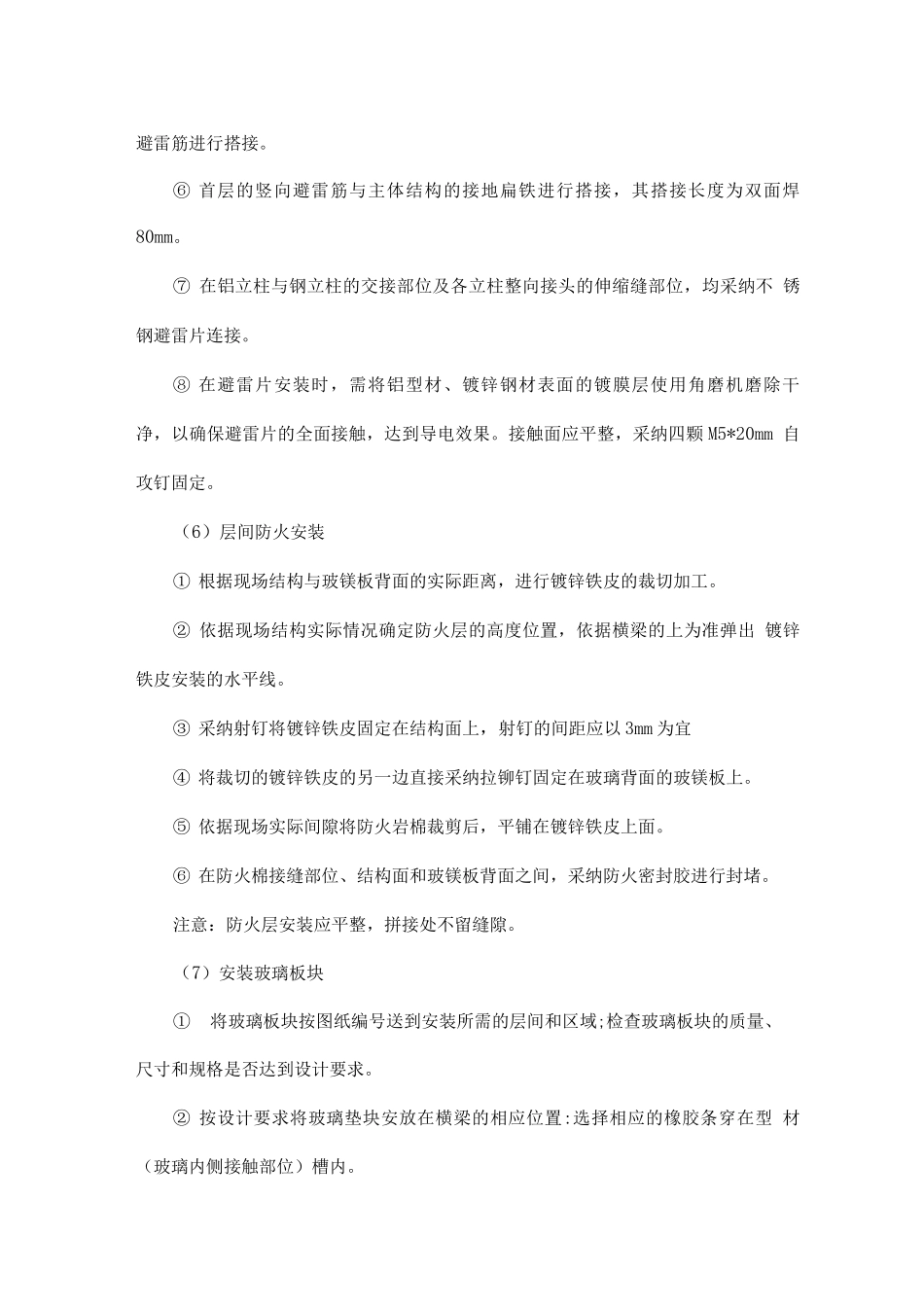

② 采纳 M5*35mm 不锈钢自攻钉将连接铝件固定在铝立柱的相应位置注意横 梁与立柱间的接缝间
