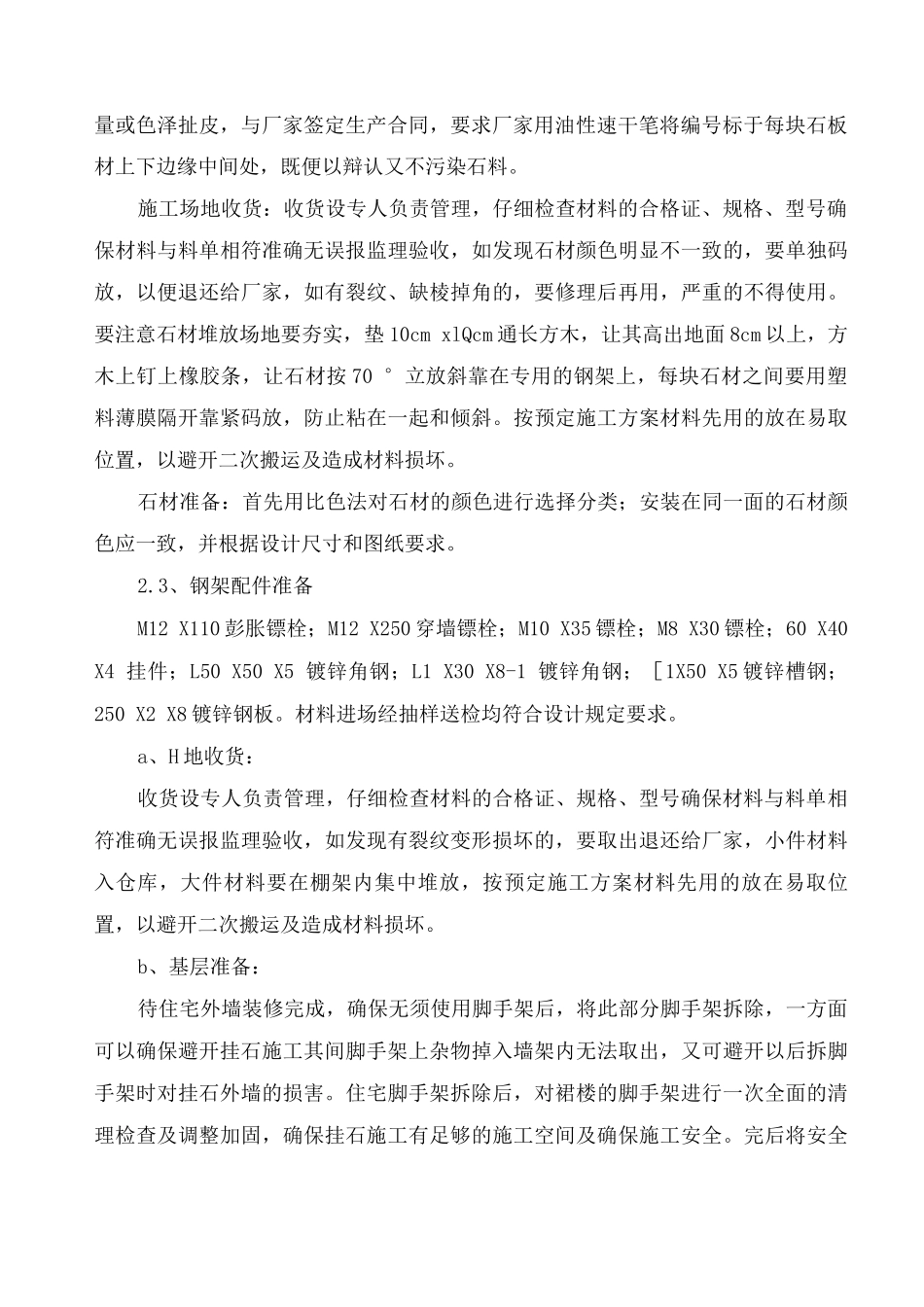

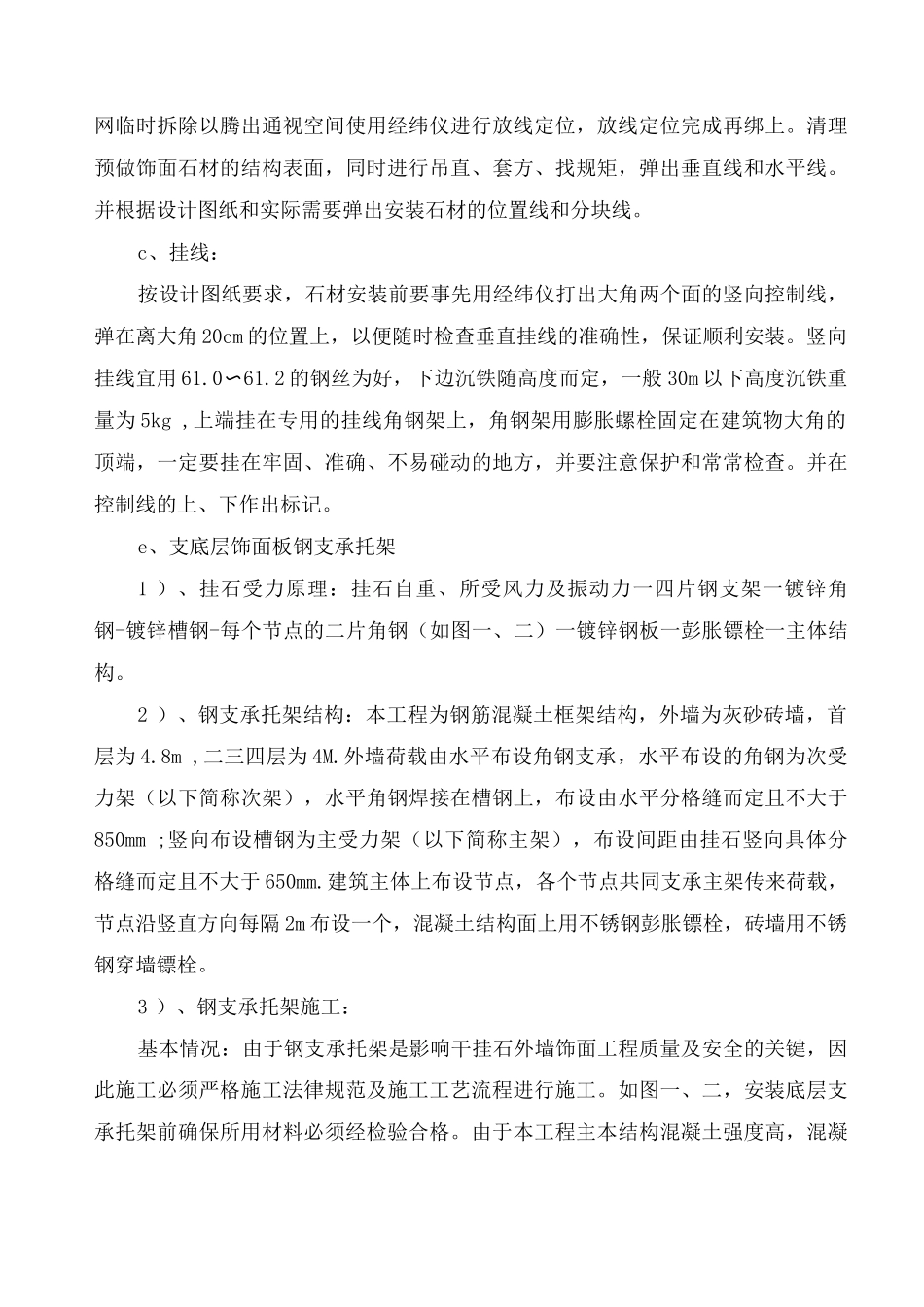

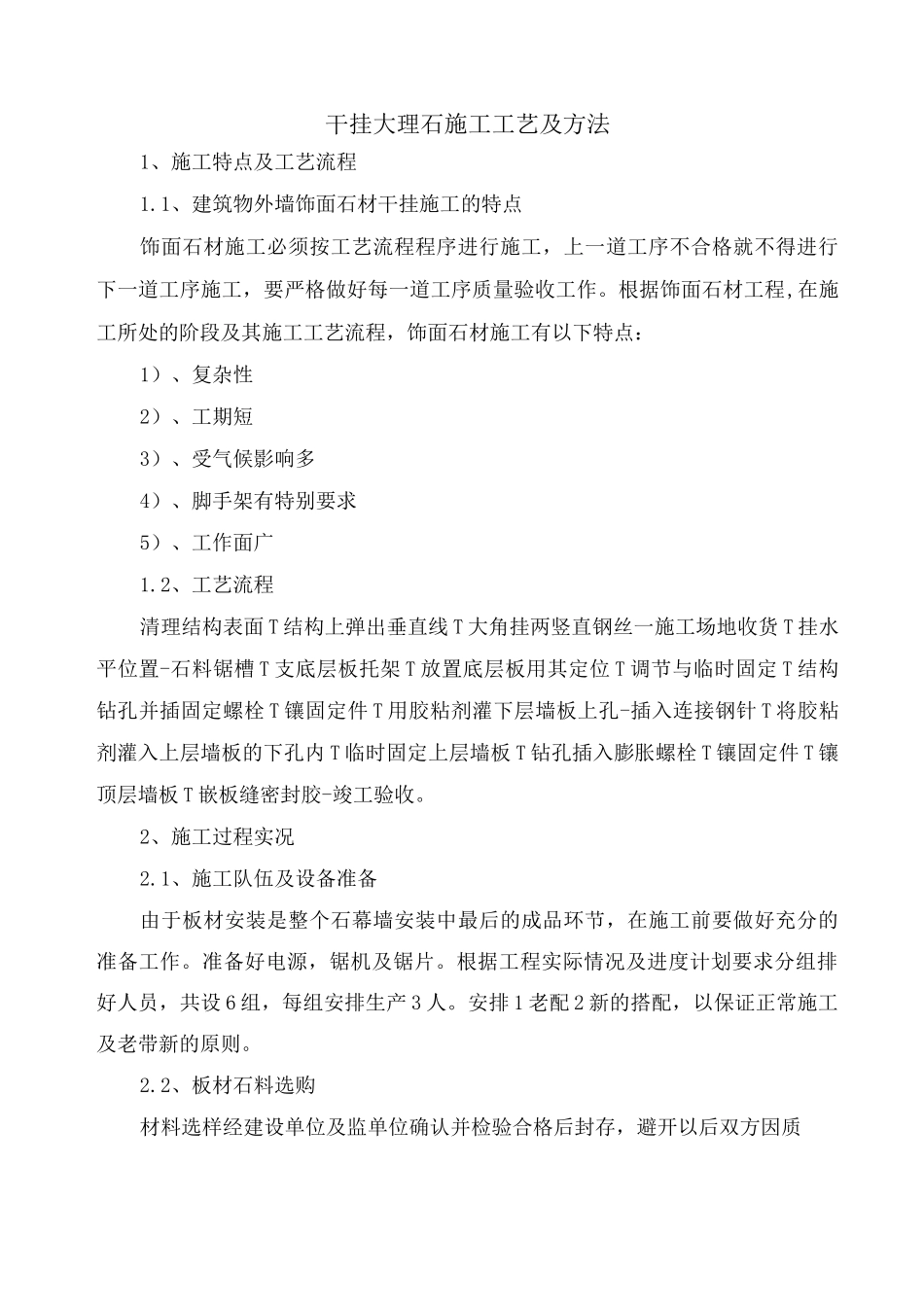

干挂大理石施工工艺及方法1、施工特点及工艺流程1.1、建筑物外墙饰面石材干挂施工的特点饰面石材施工必须按工艺流程程序进行施工,上一道工序不合格就不得进行下一道工序施工,要严格做好每一道工序质量验收工作。根据饰面石材工程,在施工所处的阶段及其施工工艺流程,饰面石材施工有以下特点:1)、复杂性2)、工期短3)、受气候影响多4)、脚手架有特别要求5)、工作面广1.2、工艺流程清理结构表面 T 结构上弹出垂直线 T 大角挂两竖直钢丝一施工场地收货 T 挂水平位置-石料锯槽 T 支底层板托架 T 放置底层板用其定位 T 调节与临时固定 T 结构钻孔并插固定螺栓 T 镶固定件 T 用胶粘剂灌下层墙板上孔-插入连接钢针 T 将胶粘剂灌入上层墙板的下孔内 T 临时固定上层墙板 T 钻孔插入膨胀螺栓 T 镶固定件 T 镶顶层墙板 T 嵌板缝密封胶-竣工验收。2、施工过程实况2.1、施工队伍及设备准备由于板材安装是整个石幕墙安装中最后的成品环节,在施工前要做好充分的准备工作。准备好电源,锯机及锯片。根据工程实际情况及进度计划要求分组排好人员,共设 6 组,每组安排生产 3 人。安排 1 老配 2 新的搭配,以保证正常施工及老带新的原则。2.2、板材石料选购材料选样经建设单位及监单位确认并检验合格后封存,避开以后双方因质量或色泽扯皮,与厂家签定生产合同,要求厂家用油性速干笔将编号标于每块石板材上下边缘中间处,既便以辩认又不污染石料。施工场地收货:收货设专人负责管理,仔细检查材料的合格证、规格、型号确保材料与料单相符准确无误报监理验收,如发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。要注意石材堆放场地要夯实,垫 10cm xlQcm 通长方木,让其高出地面 8cm 以上,方木上钉上橡胶条,让石材按 70 °立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。按预定施工方案材料先用的放在易取位置,以避开二次搬运及造成材料损坏。石材准备:首先用比色法对石材的颜色进行选择分类;安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求。2.3、钢架配件准备M12 X110 彭胀镖栓;M12 X250 穿墙镖栓;M10 X35 镖栓;M8 X30 镖栓;60 X40 X4 挂件;L50 X50 X5 镀锌角钢;L1 X30 X8-1 镀锌角钢;[1X50 X5 镀锌槽钢;250 X2 X8 镀锌钢板。材料进场经抽样送检均符合设计...
