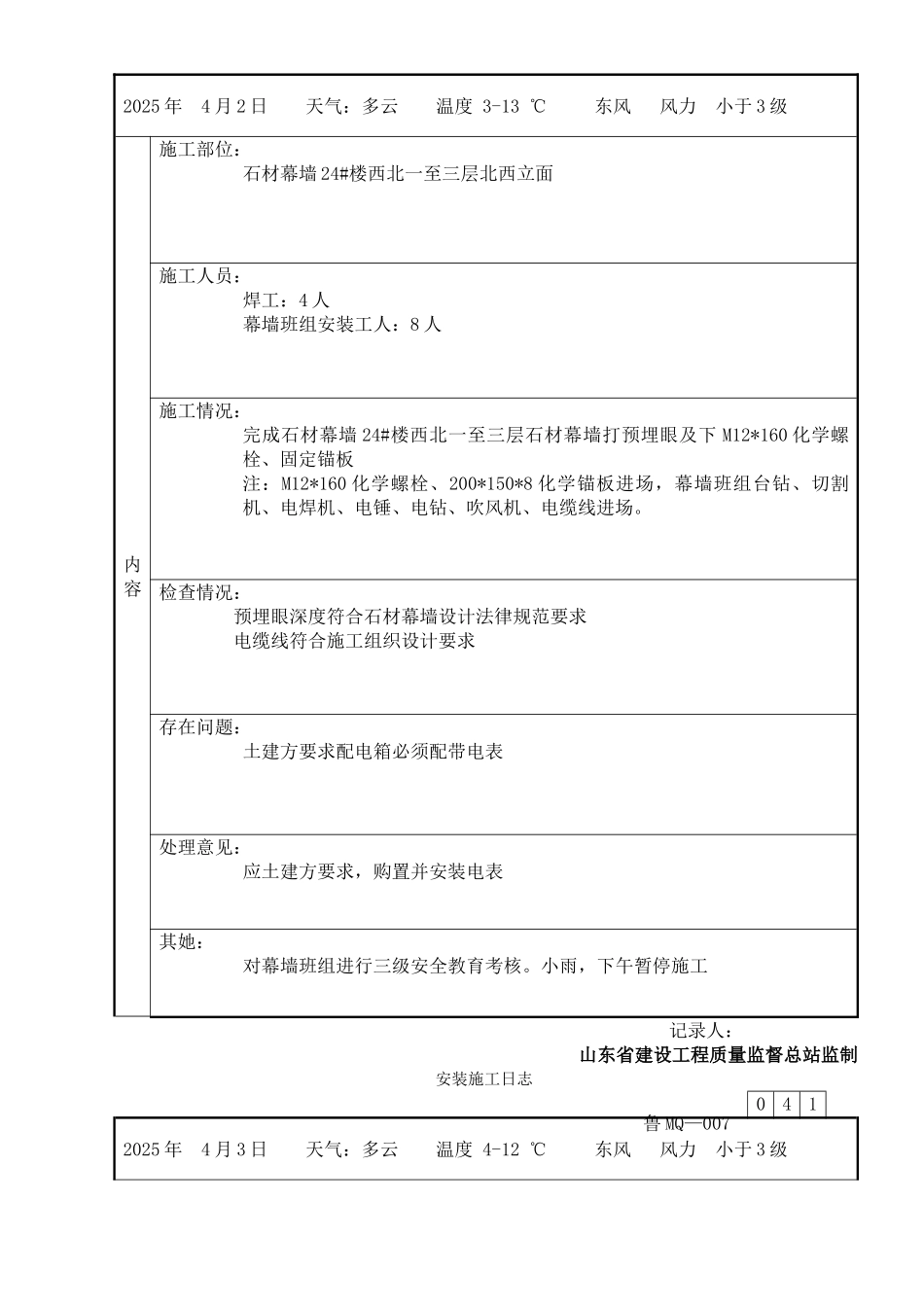

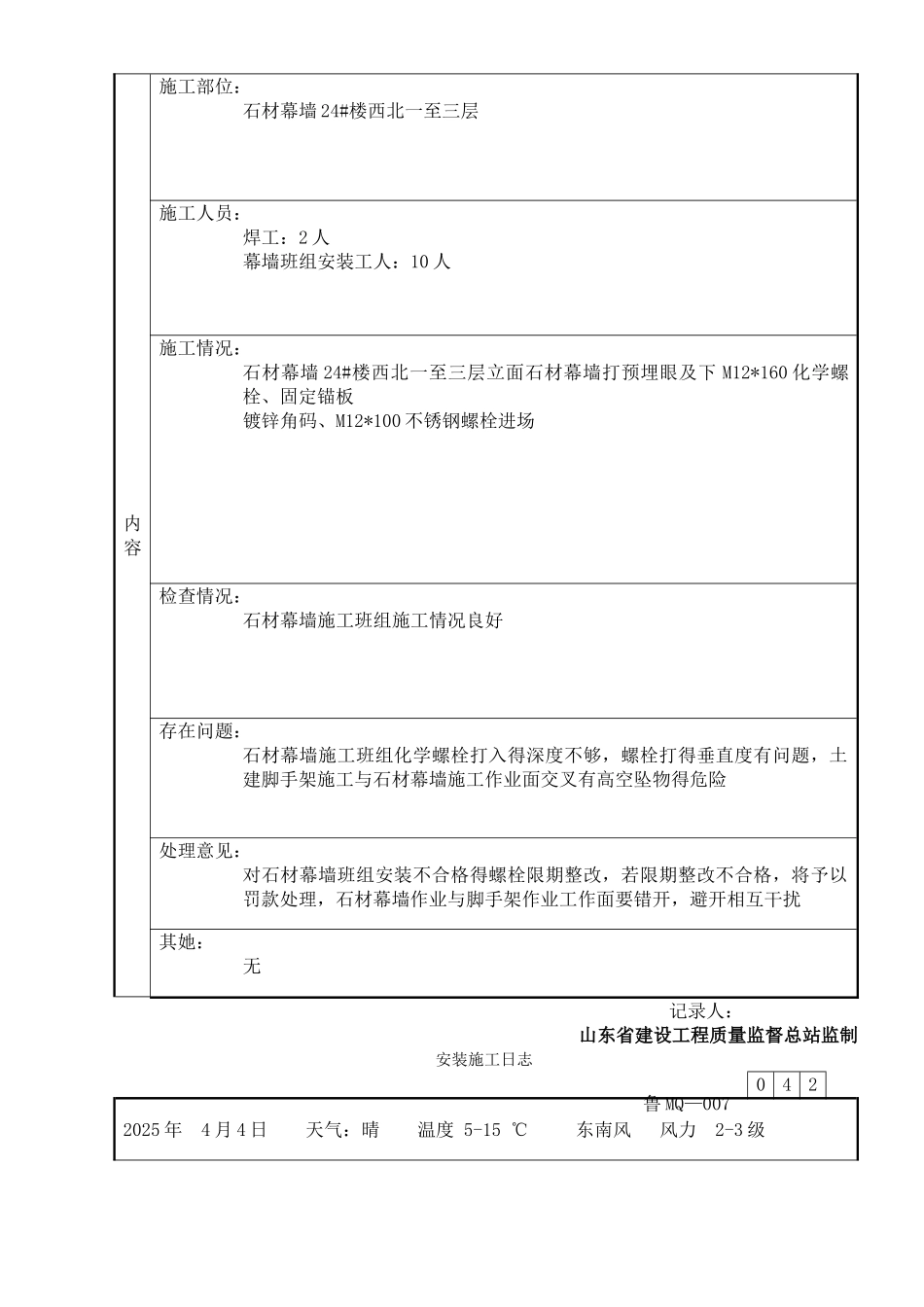

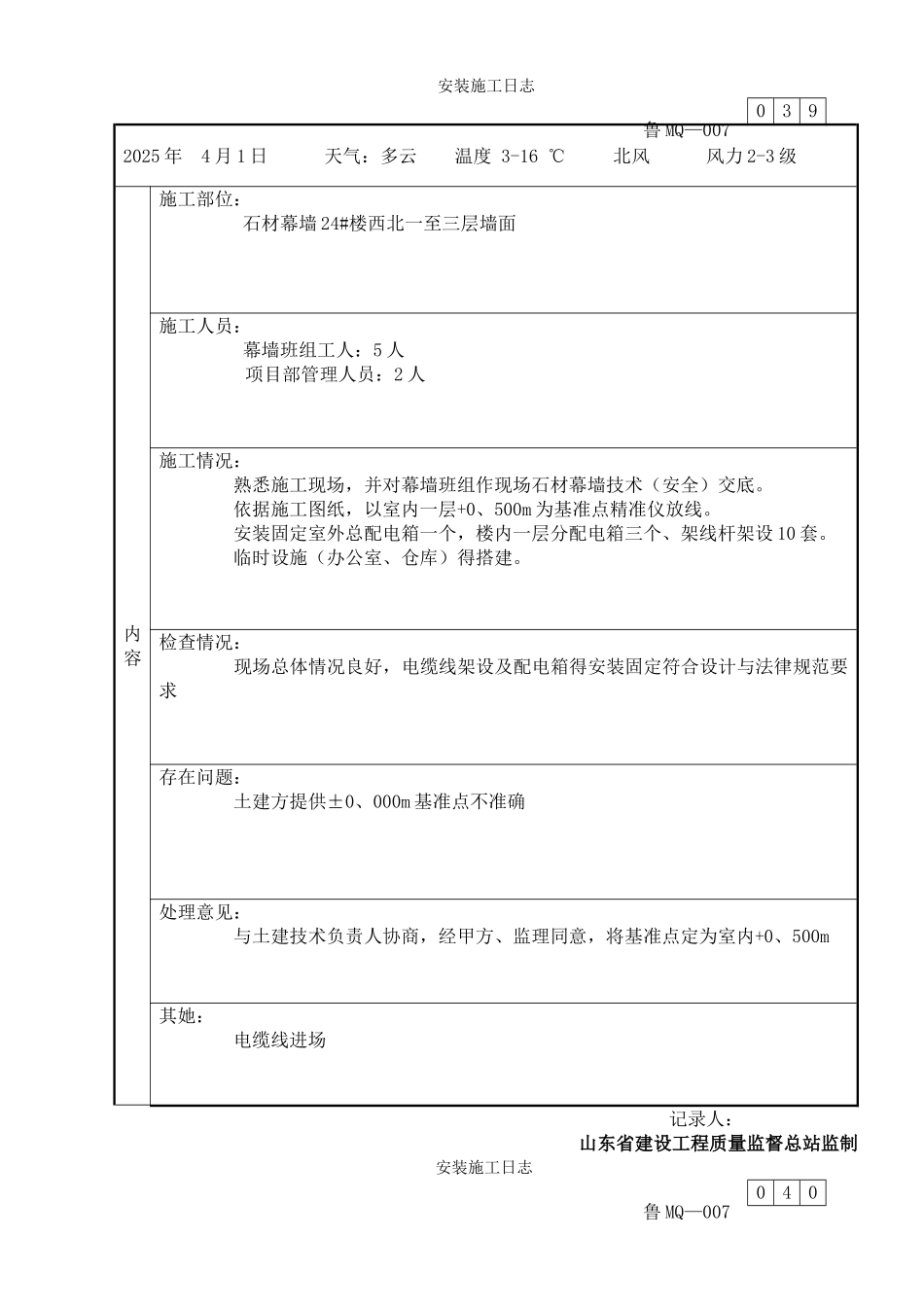

安装施工日志0392025 年 4 月 1 日 天气:多云 温度 3-16 ℃ 北风 风力 2-3 级内容施工部位:石材幕墙 24#楼西北一至三层墙面施工人员:幕墙班组工人:5 人项目部管理人员:2 人施工情况:熟悉施工现场,并对幕墙班组作现场石材幕墙技术(安全)交底
依据施工图纸,以室内一层+0、500m 为基准点精准仪放线
安装固定室外总配电箱一个,楼内一层分配电箱三个、架线杆架设 10 套
临时设施(办公室、仓库)得搭建
检查情况: 现场总体情况良好,电缆线架设及配电箱得安装固定符合设计与法律规范要求存在问题:土建方提供±0、000m 基准点不准确处理意见:与土建技术负责人协商,经甲方、监理同意,将基准点定为室内+0、500m其她:电缆线进场 记录人:山东省建设工程质量监督总站监制安装施工日志040鲁 MQ—007鲁 MQ—0072025 年 4 月 2 日 天气:多云 温度 3-13 ℃ 东风 风力 小于 3 级内容施工部位:石材幕墙 24#楼西北一至三层北西立面施工人员:焊工:4 人幕墙班组安装工人:8 人施工情况:完成石材幕墙 24#楼西北一至三层石材幕墙打预埋眼及下 M12*160 化学螺栓、固定锚板注:M12*160 化学螺栓、200*150*8 化学锚板进场,幕墙班组台钻、切割机、电焊机、电锤、电钻、吹风机、电缆线进场
检查情况: 预埋眼深度符合石材幕墙设计法律规范要求 电缆线符合施工组织设计要求存在问题:土建方要求配电箱必须配带电表处理意见:应土建方要求,购置并安装电表其她:对幕墙班组进行三级安全教育考核
小雨,下午暂停施工记录人:山东省建设工程质量监督总站监制安装施工日志0412025 年 4 月 3 日 天气:多云 温度 4-12 ℃ 东风 风力 小于 3 级鲁 MQ—007内容施工部位:石材幕墙 24#楼西北一至三层施工人员:焊工:2 人幕墙班组安
