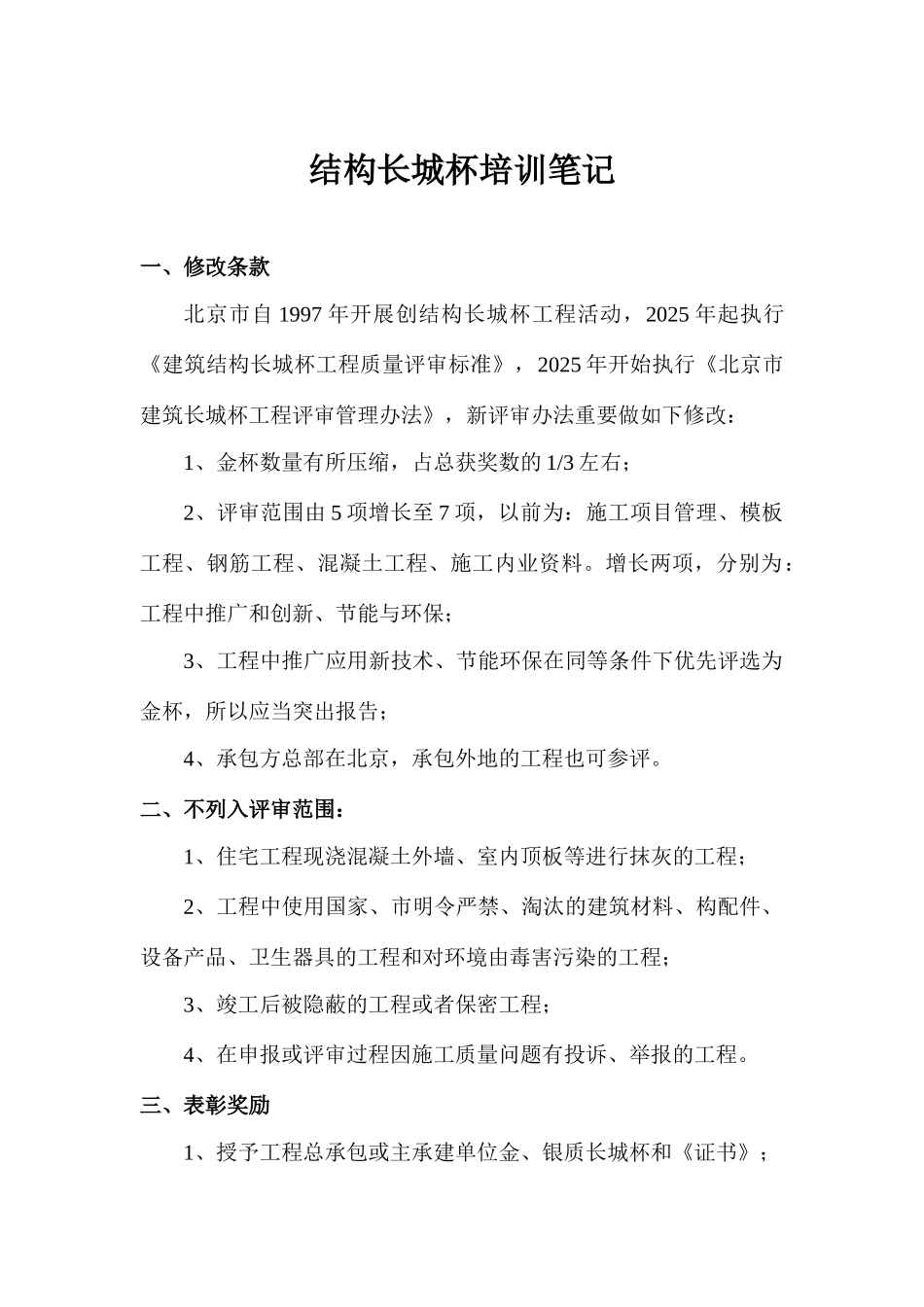

结构长城杯培训笔记一、修改条款北京市自 1997 年开展创结构长城杯工程活动,2025 年起执行《建筑结构长城杯工程质量评审标准》,2025 年开始执行《北京市建筑长城杯工程评审管理办法》,新评审办法重要做如下修改:1、金杯数量有所压缩,占总获奖数的 1/3 左右;2、评审范围由 5 项增长至 7 项,以前为:施工项目管理、模板工程、钢筋工程、混凝土工程、施工内业资料
增长两项,分别为:工程中推广和创新、节能与环保;3、工程中推广应用新技术、节能环保在同等条件下优先评选为金杯,所以应当突出报告;4、承包方总部在北京,承包外地的工程也可参评
二、不列入评审范围:1、住宅工程现浇混凝土外墙、室内顶板等进行抹灰的工程;2、工程中使用国家、市明令严禁、淘汰的建筑材料、构配件、设备产品、卫生器具的工程和对环境由毒害污染的工程;3、竣工后被隐蔽的工程或者保密工程;4、在申报或评审过程因施工质量问题有投诉、举报的工程

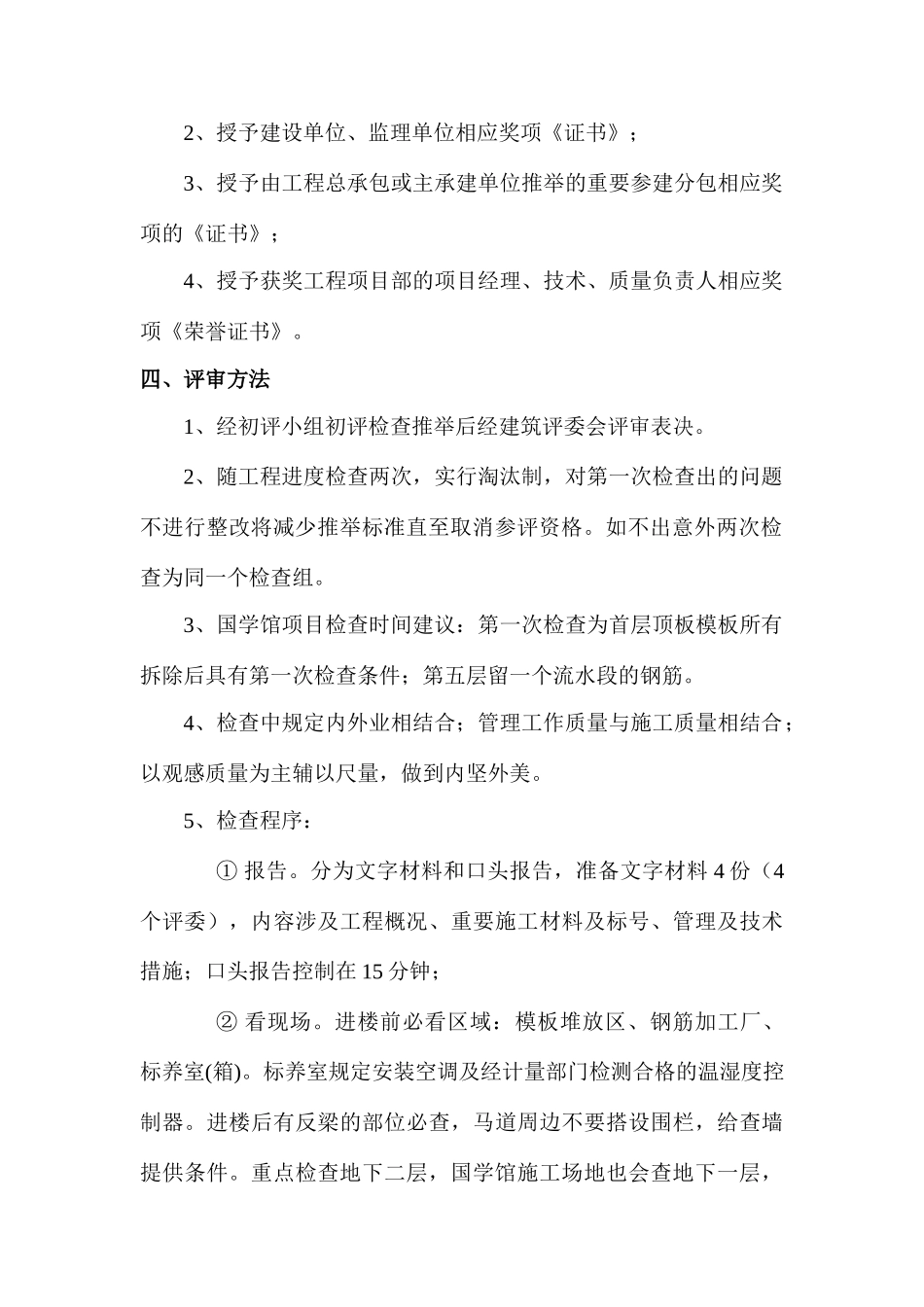

三、表彰奖励1、授予工程总承包或主承建单位金、银质长城杯和《证书》;2、授予建设单位、监理单位相应奖项《证书》;3、授予由工程总承包或主承建单位推举的重要参建分包相应奖项的《证书》;4、授予获奖工程项目部的项目经理、技术、质量负责人相应奖项《荣誉证书》
四、评审方法1、经初评小组初评检查推举后经建筑评委会评审表决
2、随工程进度检查两次,实行淘汰制,对第一次检查出的问题不进行整改将减少推举标准直至取消参评资格
如不出意外两次检查为同一个检查组
3、国学馆项目检查时间建议:第一次检查为首层顶板模板所有拆除后具有第一次检查条件;第五层留一个流水段的钢筋
4、检查中规定内外业相结合;管理工作质量与施工质量相结合;以观感质量为主辅以尺量,做到内坚外美
5、检查程序:① 报告

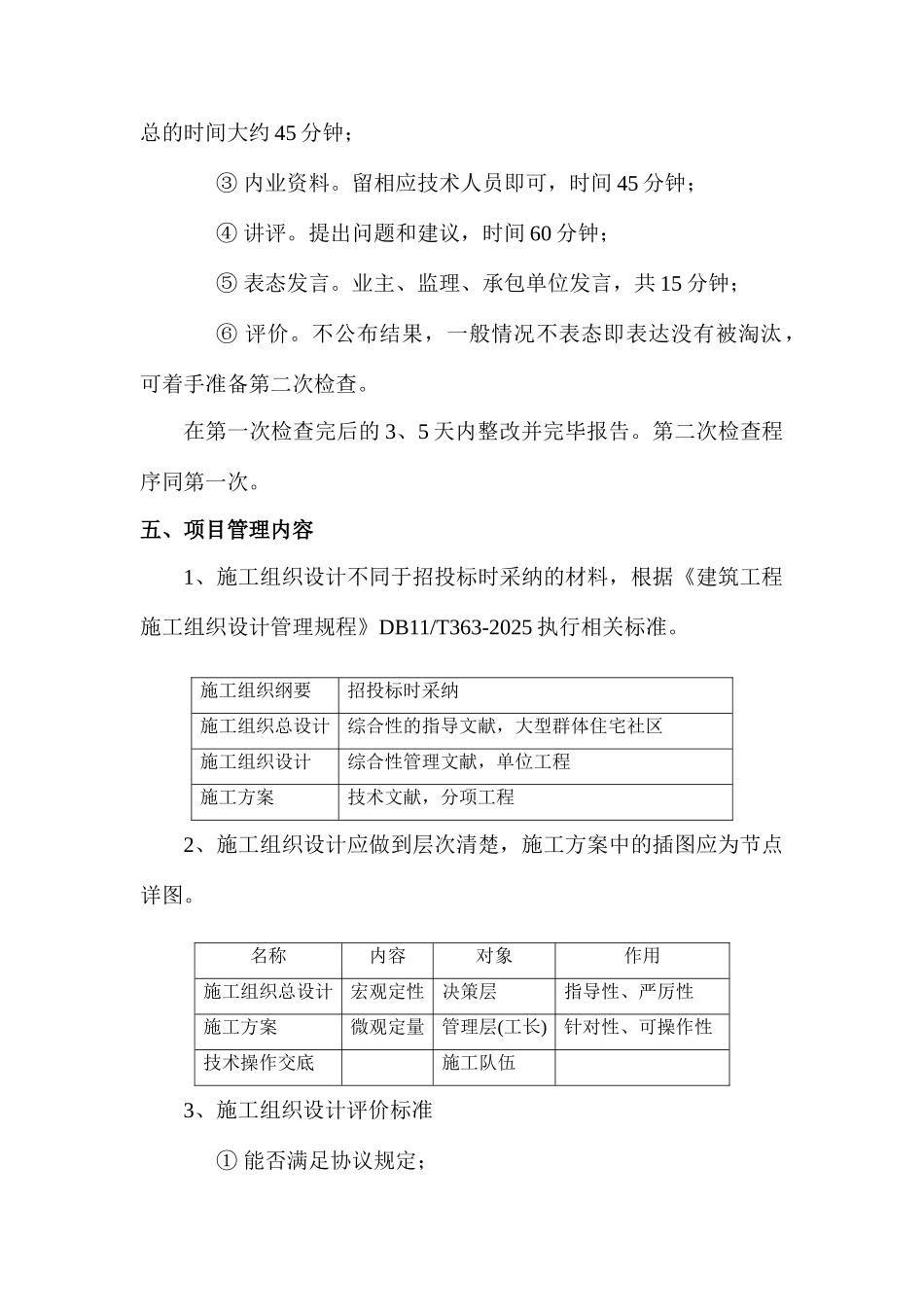

分为文字材料和口头报告,准备文字材料 4 份(4个评委),内容涉及工程概况、重要施工材料及标号、管理及技术措
