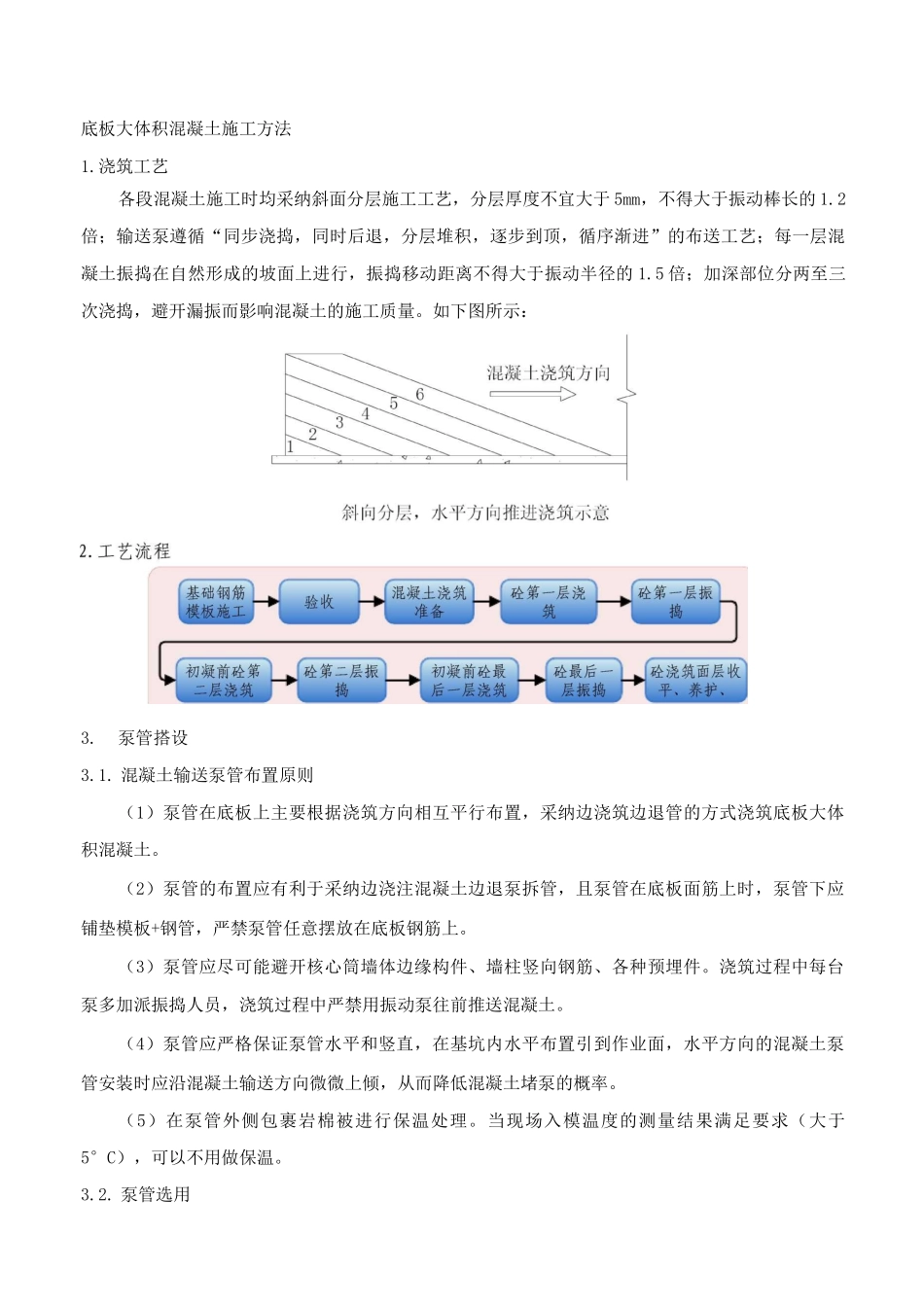

底板大体积混凝土施工方法1
浇筑工艺各段混凝土施工时均采纳斜面分层施工工艺,分层厚度不宜大于 5mm,不得大于振动棒长的 1
2倍;输送泵遵循“同步浇捣,同时后退,分层堆积,逐步到顶,循序渐进”的布送工艺;每一层混凝土振捣在自然形成的坡面上进行,振捣移动距离不得大于振动半径的 1
5 倍;加深部位分两至三次浇捣,避开漏振而影响混凝土的施工质量
如下图所示:3
混凝土输送泵管布置原则(1)泵管在底板上主要根据浇筑方向相互平行布置,采纳边浇筑边退管的方式浇筑底板大体积混凝土
(2)泵管的布置应有利于采纳边浇注混凝土边退泵拆管,且泵管在底板面筋上时,泵管下应铺垫模板+钢管,严禁泵管任意摆放在底板钢筋上
(3)泵管应尽可能避开核心筒墙体边缘构件、墙柱竖向钢筋、各种预埋件
浇筑过程中每台泵多加派振捣人员,浇筑过程中严禁用振动泵往前推送混凝土
(4)泵管应严格保证泵管水平和竖直,在基坑内水平布置引到作业面,水平方向的混凝土泵管安装时应沿混凝土输送方向微微上倾,从而降低混凝土堵泵的概率
(5)在泵管外侧包裹岩棉被进行保温处理
当现场入模温度的测量结果满足要求(大于5°C),可以不用做保温

泵管选用序号项目选用方案1管径选用内径为 125mm 的输送管
2管厚选用壁厚为 10mm 的管道,保证管道的抗爆能力
3接头形式采纳活动法兰螺栓连接的形式保证泵管连接的牢固性
4密封圈采纳带骨架的超高压密封圈
5泵管规格采纳 3m、2m、1m 配合使用,弯头主要采纳 90°、135°
6其他固定泵出、竖向管与水平管转换处的水平管上设置单向截止阀,每台泵的布管必须是同厂家同型号的输送管,管道内径要求一致,避开产生频繁堵管现象

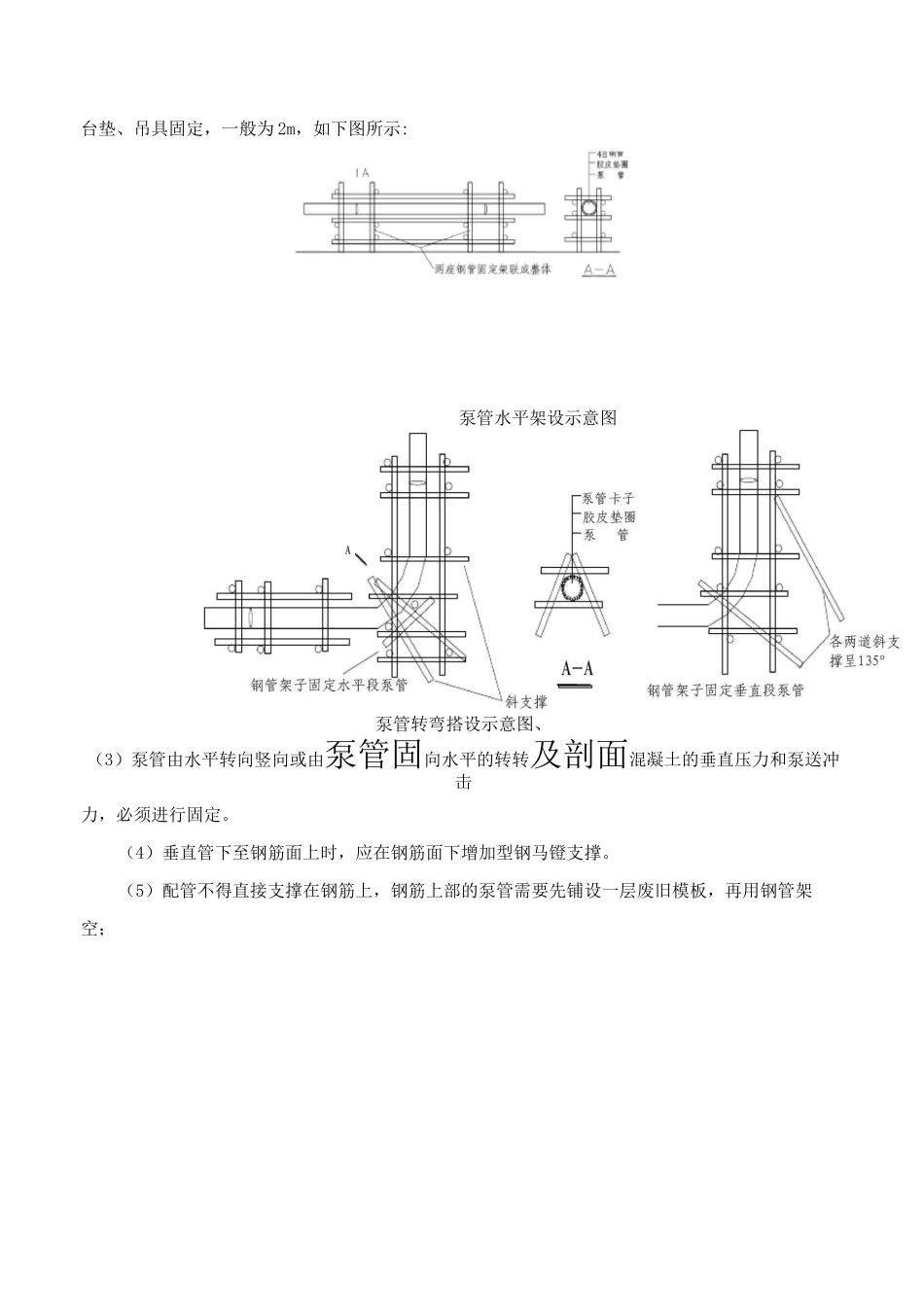

泵管的架设方法3
垂直方向泵管架设要求根据现场场地情况,泵管由地泵走出后经泵管架架设至冠梁处,在冠梁标高上采纳 3m 水3
