电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

建筑工程模板制作、安装及拆除等施工方案及工艺方法

建筑工程模板制作、安装及拆除等施工方案及工艺方法_第1页
1/6
建筑工程模板制作、安装及拆除等施工方案及工艺方法_第2页
2/6
建筑工程模板制作、安装及拆除等施工方案及工艺方法_第3页
3/6

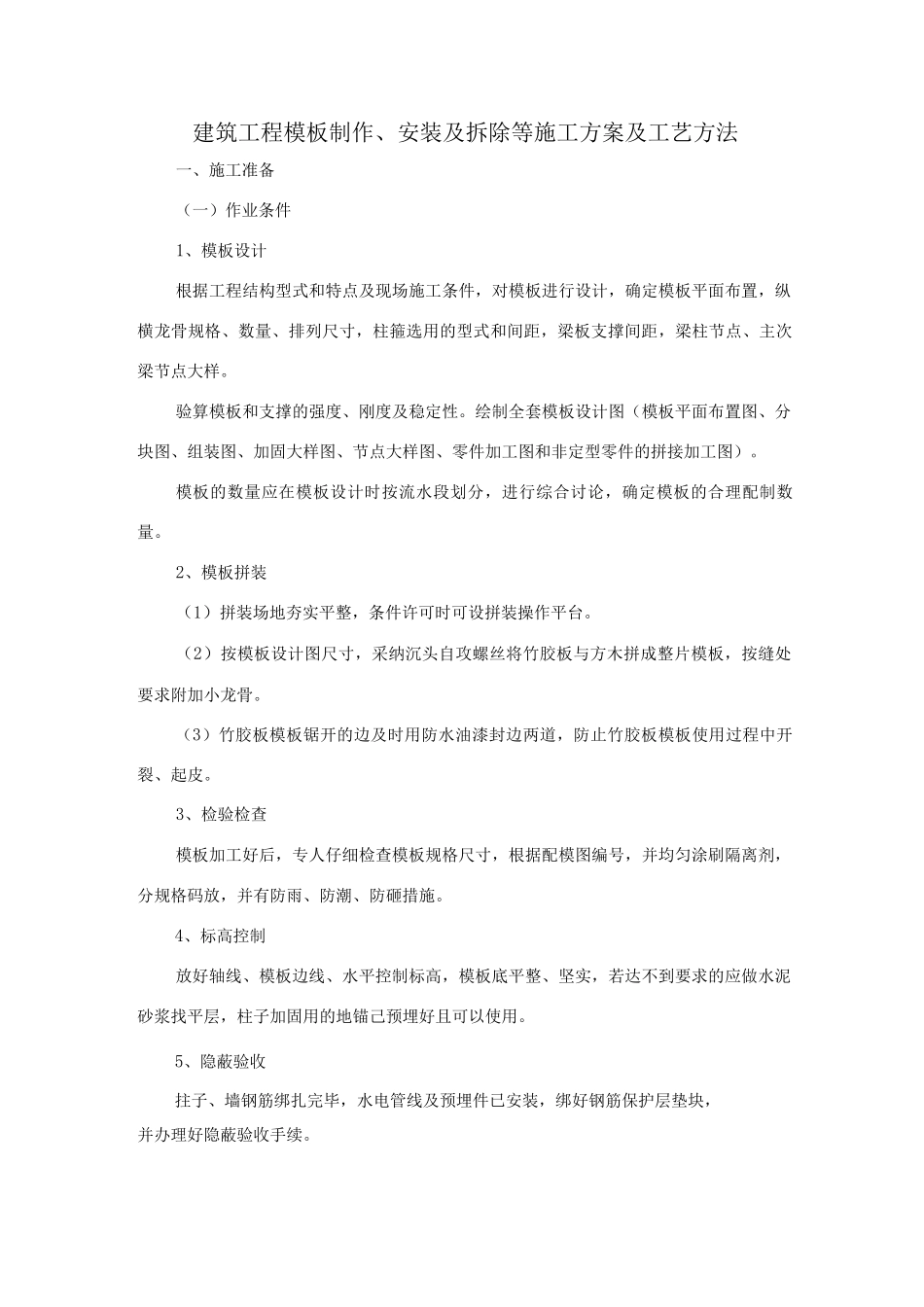

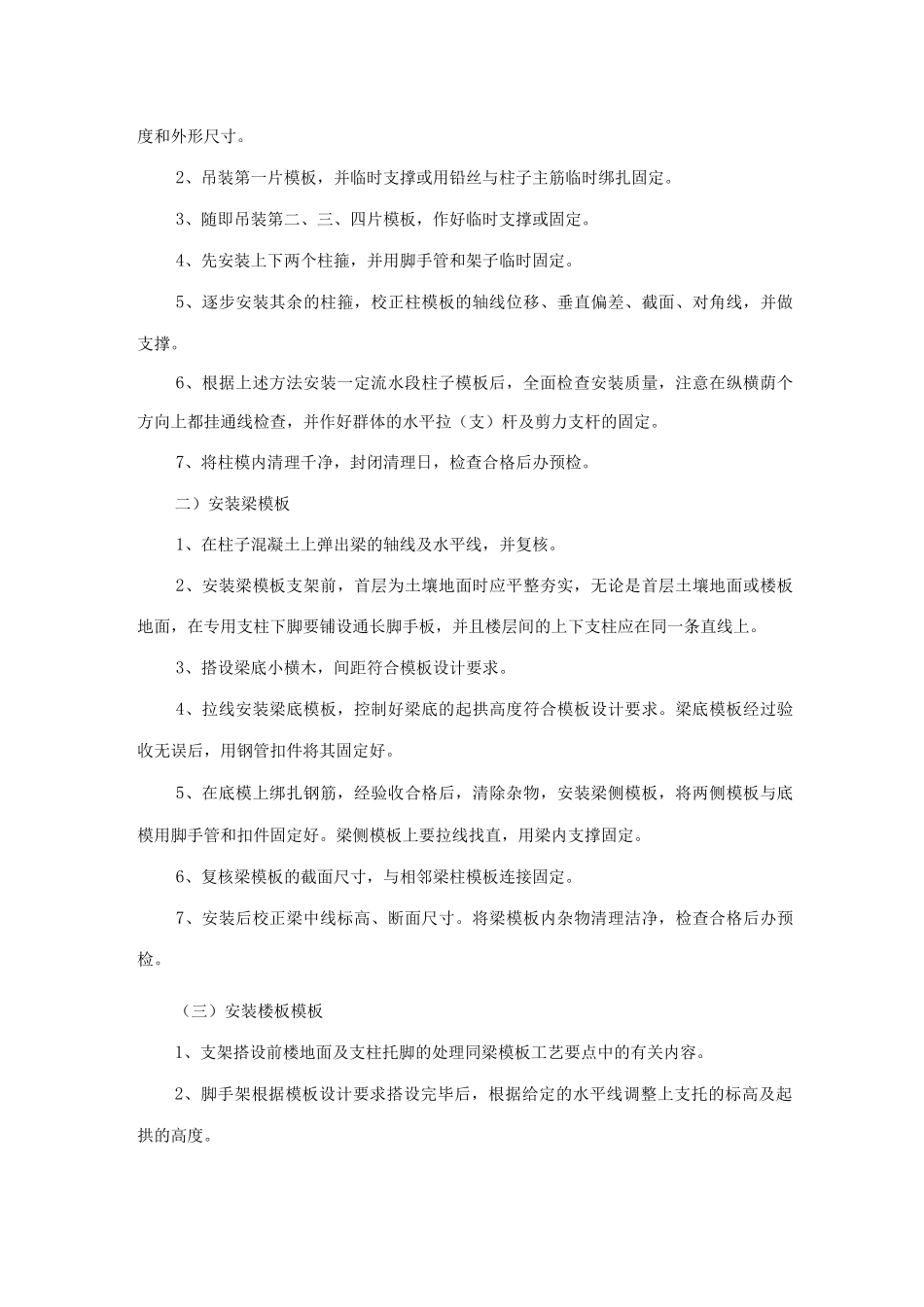

建筑工程模板制作、安装及拆除等施工方案及工艺方法一、施工准备(一)作业条件1、模板设计根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。验算模板和支撑的强度、刚度及稳定性。绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)。模板的数量应在模板设计时按流水段划分,进行综合讨论,确定模板的合理配制数量。2、模板拼装(1)拼装场地夯实平整,条件许可时可设拼装操作平台。(2)按模板设计图尺寸,采纳沉头自攻螺丝将竹胶板与方木拼成整片模板,按缝处要求附加小龙骨。(3)竹胶板模板锯开的边及时用防水油漆封边两道,防止竹胶板模板使用过程中开裂、起皮。3、检验检查模板加工好后,专人仔细检查模板规格尺寸,根据配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施。4、标高控制放好轴线、模板边线、水平控制标高,模板底平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚己预埋好且可以使用。5、隐蔽验收拄子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续。(二)材料要求1、竹胶板模板:尺寸(1220x 2440mm)、厚度(9、12、15、18mm)(单个工程最好选用不超过两种厚度为合理)。2、方木:50 x 1mm、1 x 1mm 方木,要求规格统一,尺寸规矩。3、对拉螺栓:采纳*14 以上的 I 级钢筋最好用 HPB235),双边套丝扣,并且两边带好两个螺母,沾油备用。4、隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。5、模板截面支撑用料:采纳钢筋支撑,两端点好防锈漆。(三)施工机具1、木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。2、支撑体系:柱箍、钢管支柱、钢管脚手架或碗扣脚手架等。二、、工艺流程(一)安装柱模板搭设安装脚手架 T 沿模板边线贴密封条 T 立柱子片模 T 安装柱箍 T 校正柱子方正、垂直和位置 T 全面检查校正 T 群体固定 T 办预检(二)安装梁模板弹出梁轴线及水平线并进行复核^搭设梁模板支架 T 安装梁底楞 T 安装梁底模板 T 梁底起拱 T 绑扎钢筋 T 安装梁侧模板 T 安装另一侧模板 T 安装上下锁品楞、斜撑楞、腰楞和对拉螺栓^复核梁模尺寸、位置 T 与...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑工程模板制作、安装及拆除等施工方案及工艺方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
